白马校区建设工程现场进度2025年第15周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、黄学明 点击次数:次 日期:2025-04-15

南京林业大学白马校区A地块一期一、二标段建设工程全力推进。

一标段进展情况:

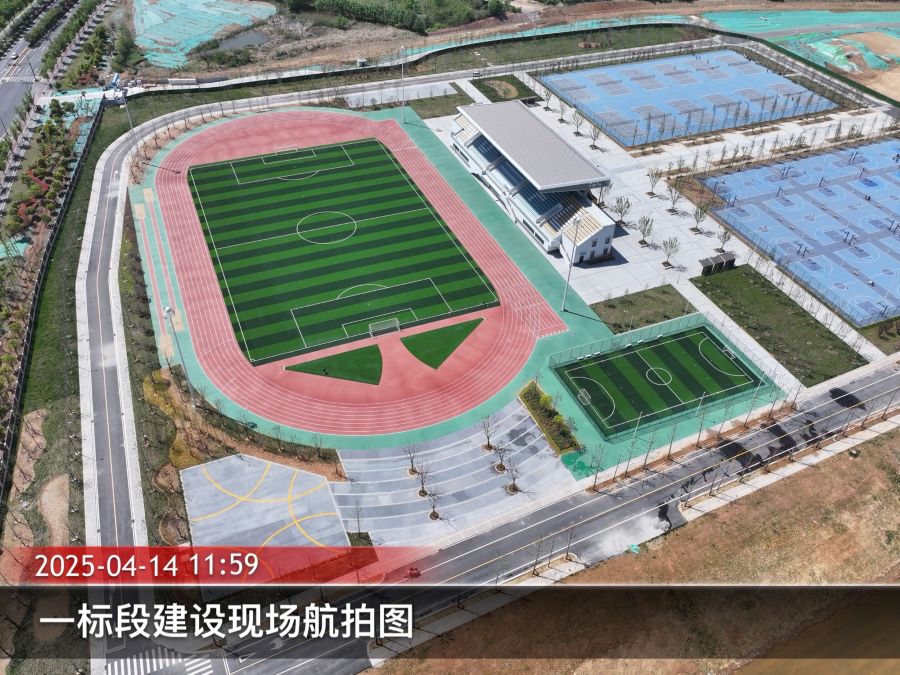

1、质量提升:足球场高杆灯及五人制足球场照明灯试运行完成。

2、项目交付:一标段项目顺利交付。

二标段进展情况:

上周现场施工人数为442人,其中分包管理人员13人,总包管理人员24人。因上周恶劣天气,施工进度整体受阻。主要影响:91112号楼因混凝土供应中断叠加高空作业条件受限,施工停滞;实训中心项目虽持续推进,但受制于高空作业安全规范要求,ALC板材安装进度较原计划滞后。

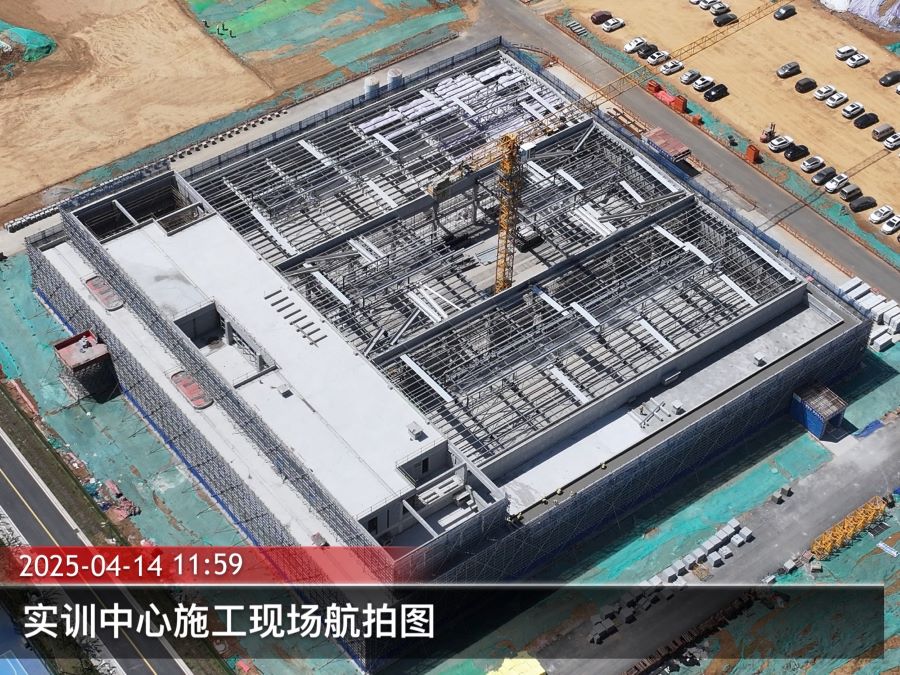

1、实训中心:ALC板安装A区完成30%B区完成20%;屋面发泡混凝土浇筑完成;幕墙屋面压顶铝板龙骨施工完成70%,南立面吊顶骨架安装完成5%

28号宿舍楼:三层平台浇筑完成,墙柱钢筋、模板、排架完成;四层平台模板、钢筋绑扎、叠合板安装完成。

39号宿舍楼:六层平台北区浇筑完成,墙柱钢筋、模板、排架完成,南区模板、钢筋完成。

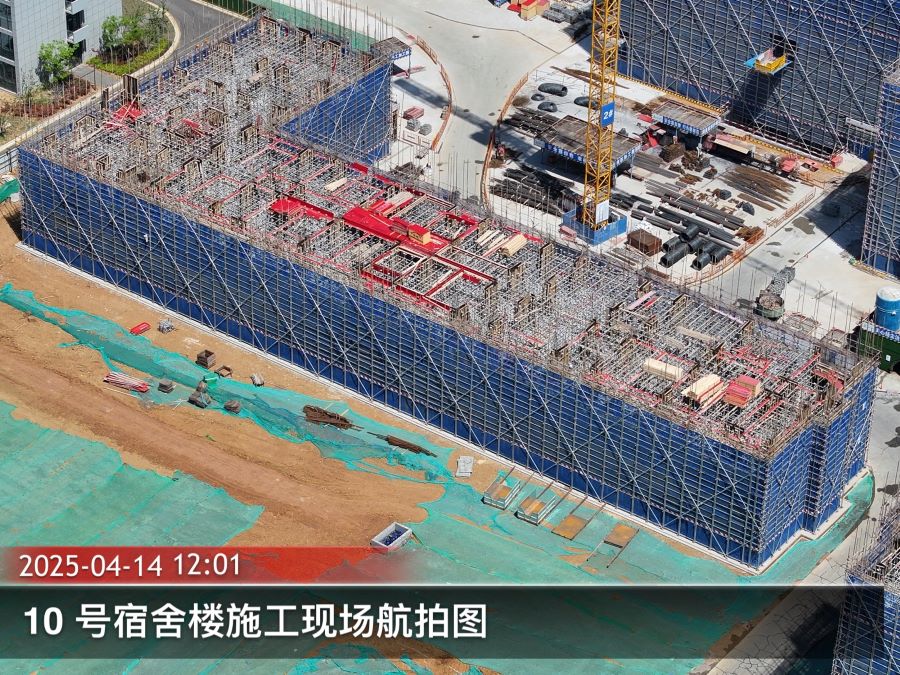

410号宿舍楼:三层平台浇筑完成,墙柱钢筋、模板、排架完成。

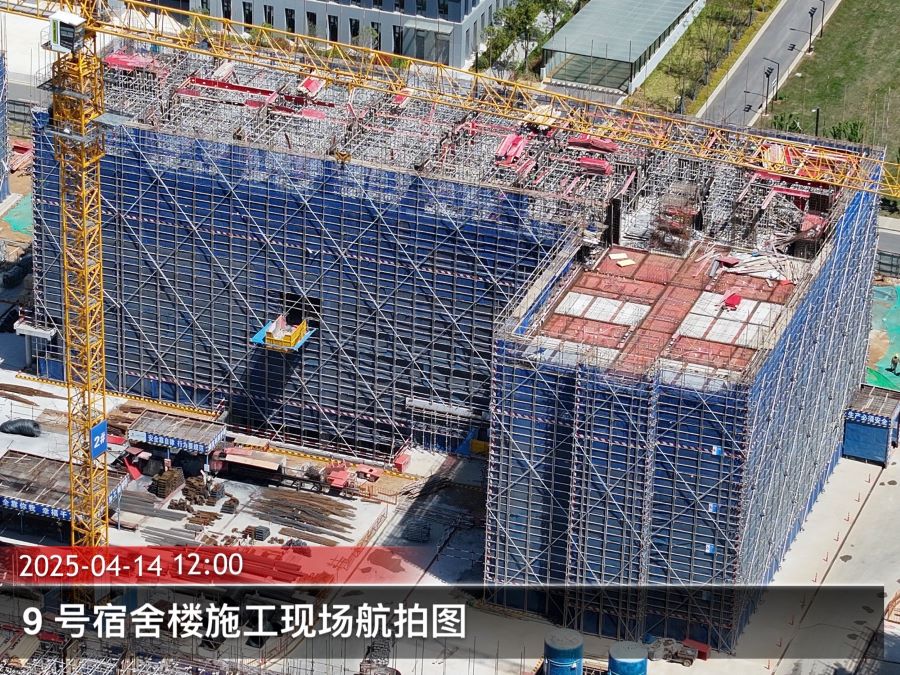

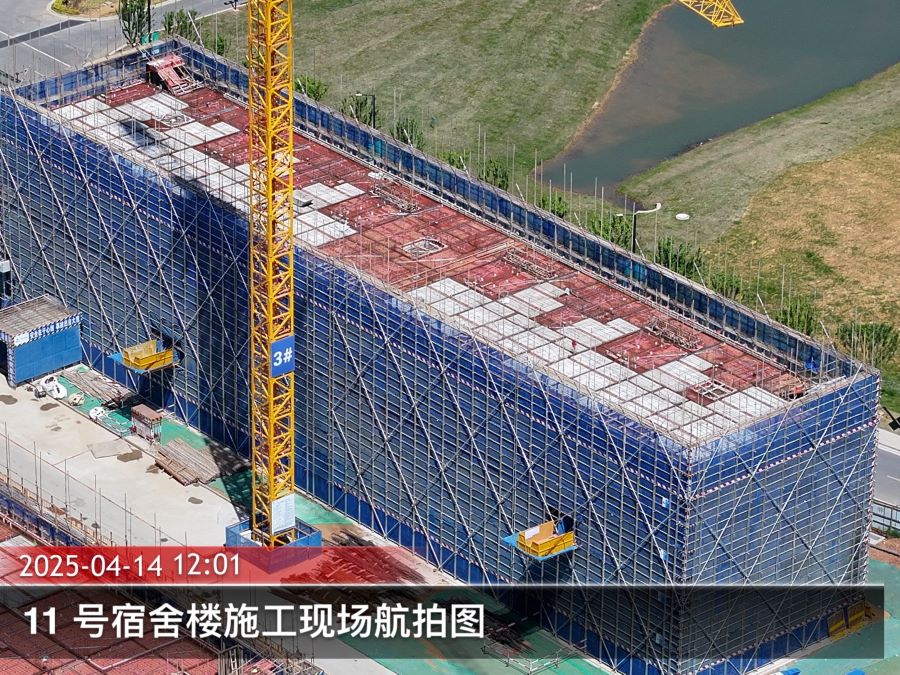

511号宿舍楼:六层平台模板、钢筋绑扎、叠合板安装完成。

612号宿舍楼:五层平台南区浇筑完成,南区墙柱钢筋、模板、排架完成,北区平台模板、钢筋完成;六层平台南区模板完成20%

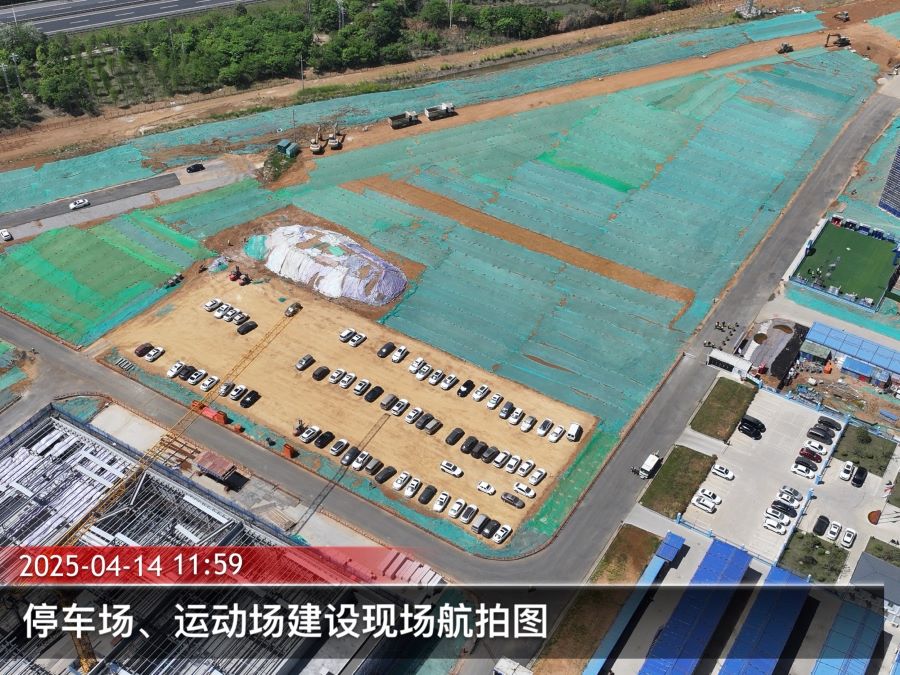

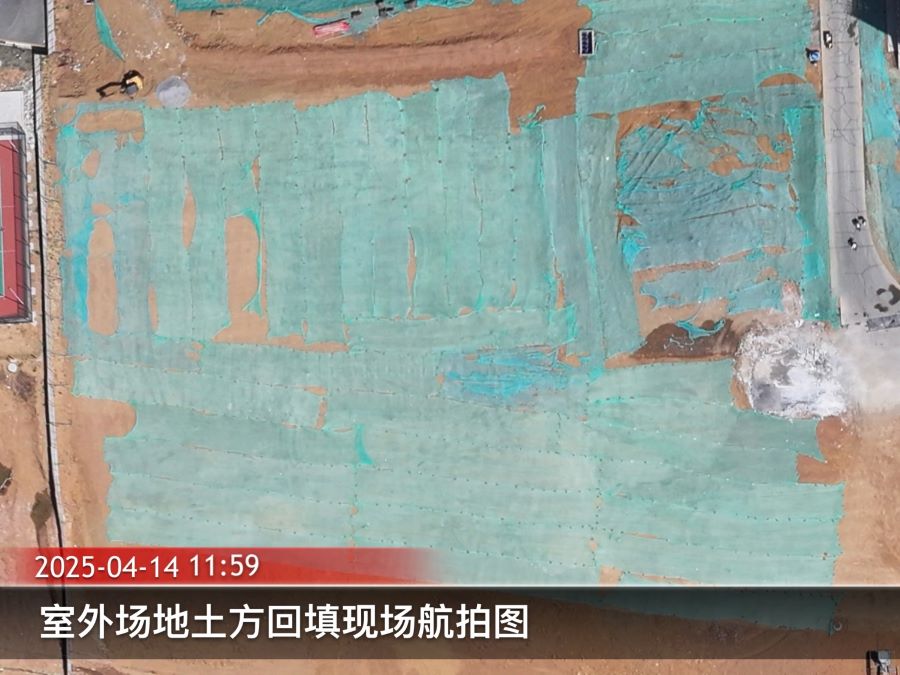

7、室外场地土方回填完成。

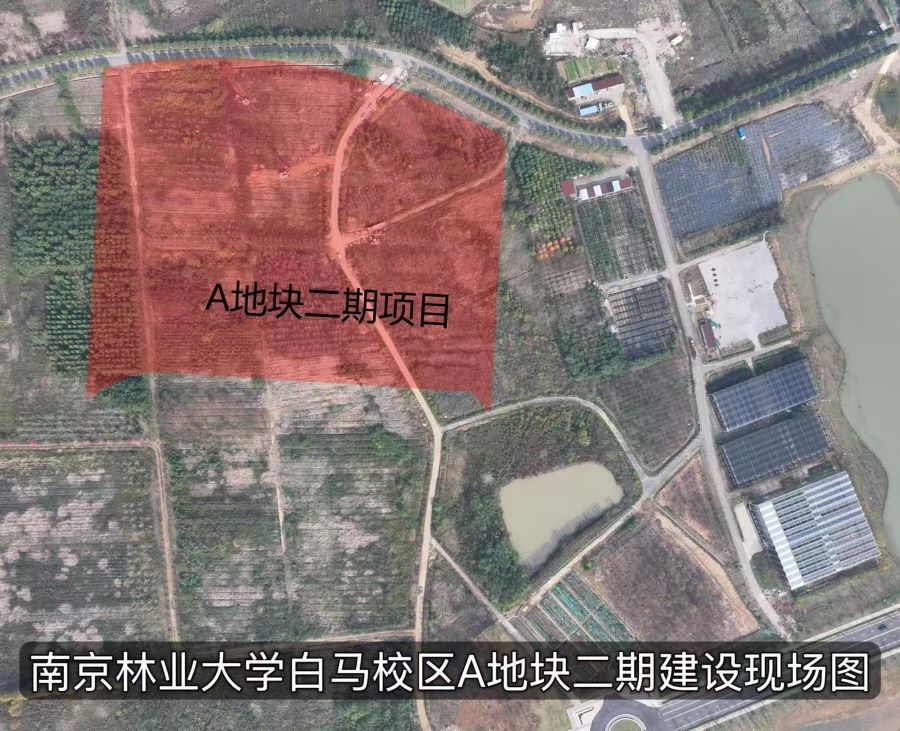

南京林业大学白马校区A地块二期建设工程按计划推进。

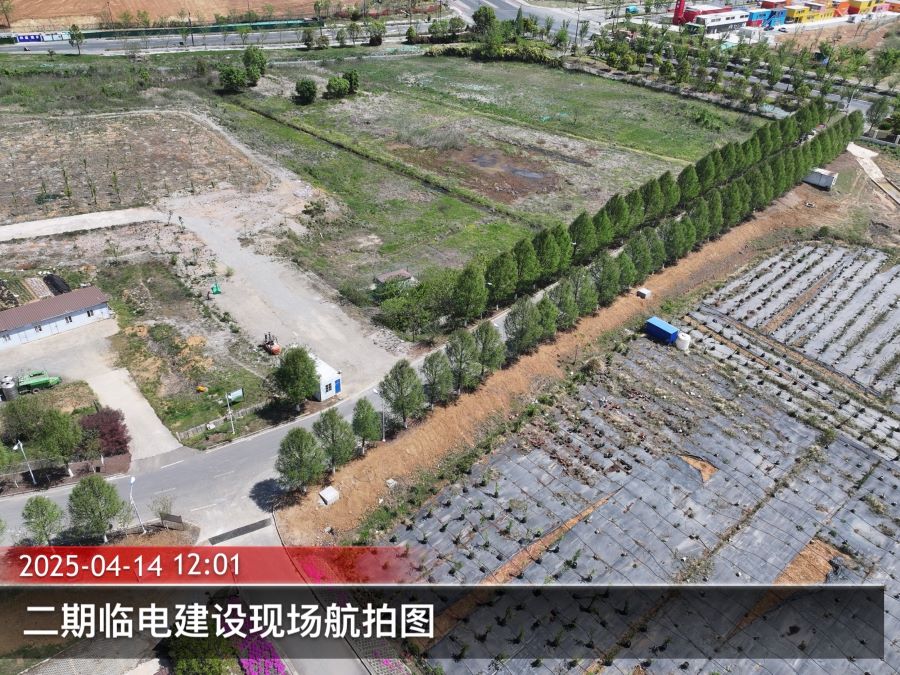

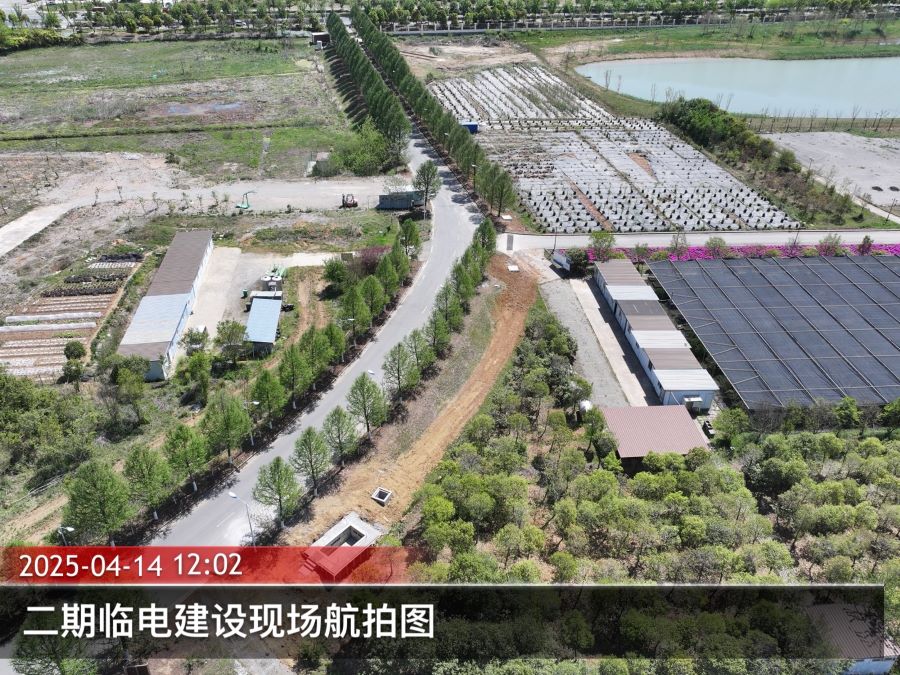

1、临时用电土建部分:排管套管下料回填完成;电力检修井全部浇筑完成;箱变基础浇筑完成;沥青过路段恢复完成。
