白马校区建设工程现场进度2025年第16周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-04-21

南京林业大学白马校区A地块一期一、二标段建设工程全力推进。

一标段进展情况:

1、项目交付及保障:田径场起跳板移交完成;看台室内跑道深度打扫完成。

二标段进展情况:

上周现场施工人数为480人,其中分包管理人员13人,总包管理人员24人。

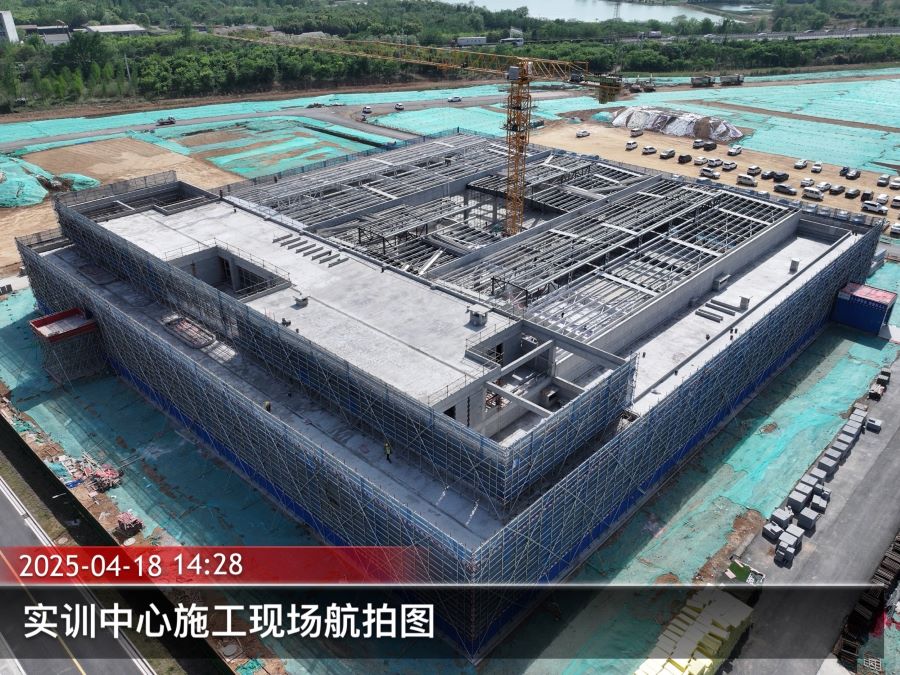

1、实训中心:ALC板安装A区完成35%,累计完成65%B区一层完成35%,累计完成60%,二层完成25%;钢结构防火涂料、加焊完成;幕墙屋面压顶铝板龙骨施工完成,南立面吊顶骨架安装完成,东立面吊顶骨架安装完成。

28号宿舍楼:四层平台钢筋及模板施工完成,待浇筑。

39号宿舍楼:六层平台南区浇筑完成;七层平台钢筋及模板施工完成,待浇筑。

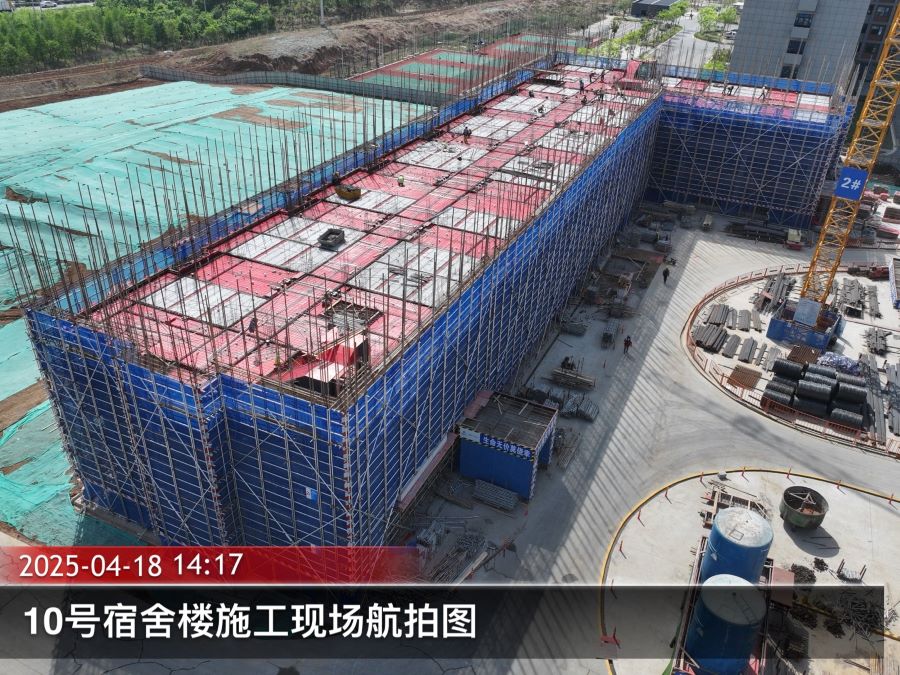

410号宿舍楼:四层平台钢筋及模板施工完成,待浇筑。

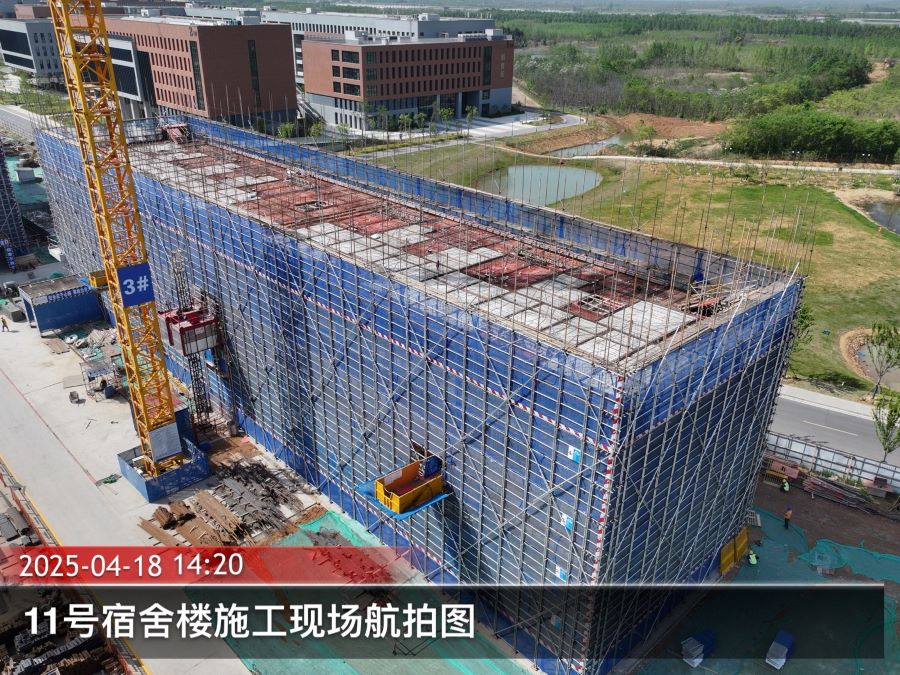

511号宿舍楼:六层平台浇筑完成。

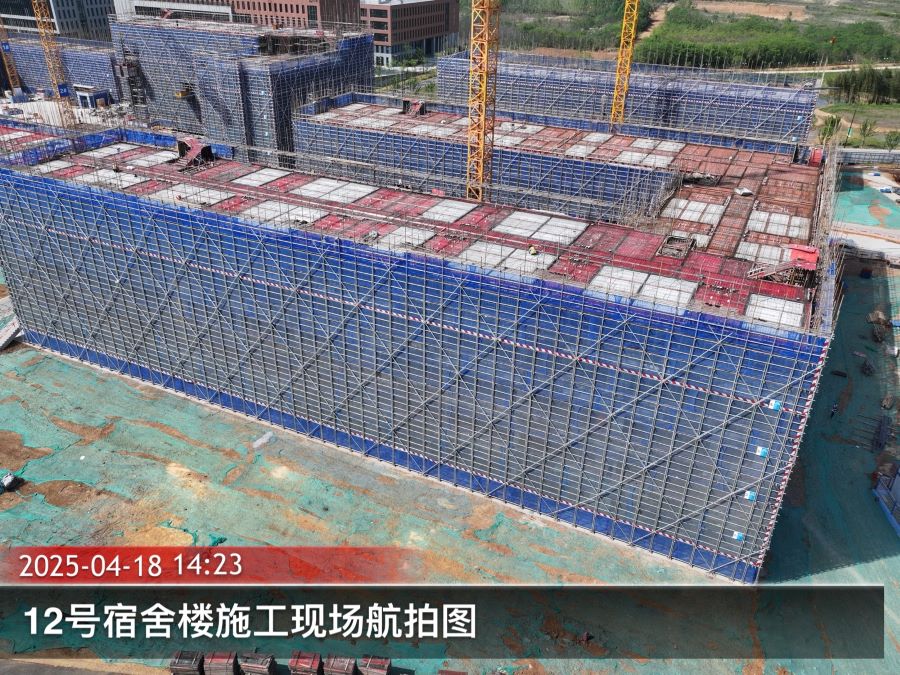

612号宿舍楼:五层平台北区钢筋及模板施工完成,待浇筑;六层平台钢筋及模板施工完成,待浇筑。

南京林业大学白马校区A地块二期建设工程按计划推进。

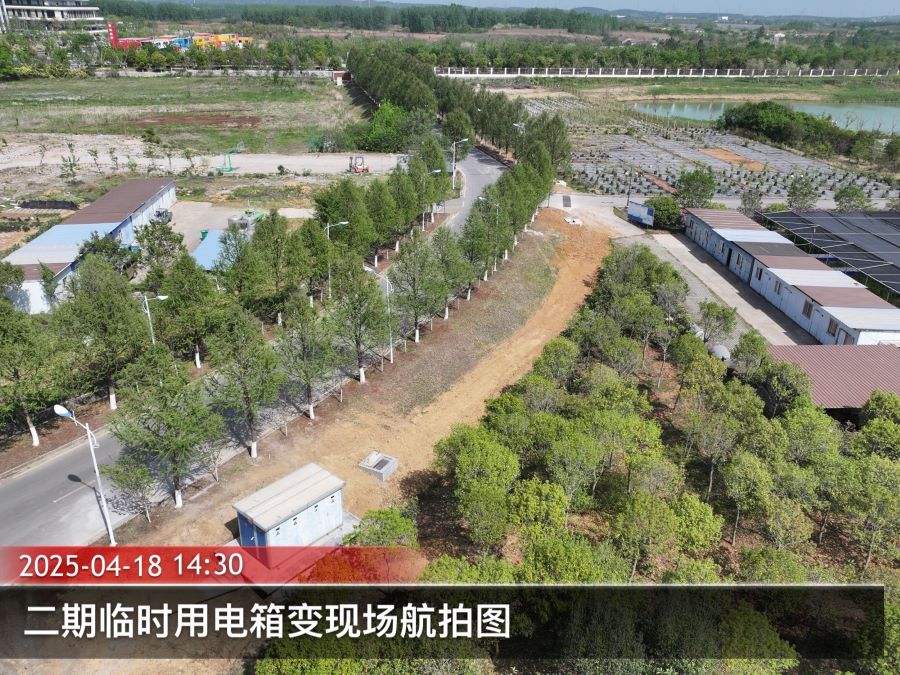

1、临时用电:土建施工全部完成;箱变吊装完成,电缆进场敷设完成。

2、临时设施搭设场地:苗木清理完成。
