白马校区建设工程现场进度2025年第17周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-04-29

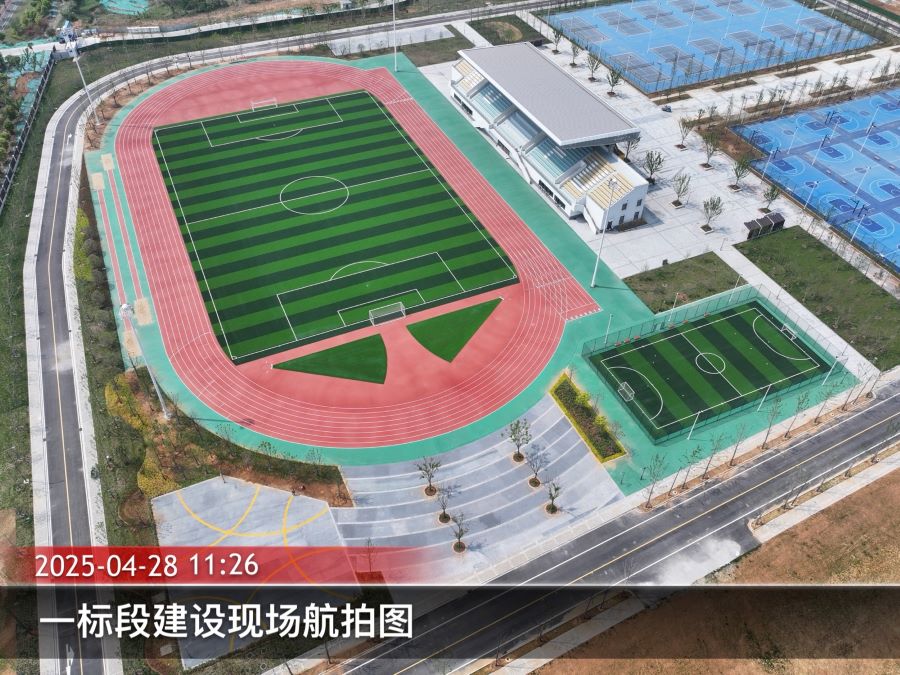

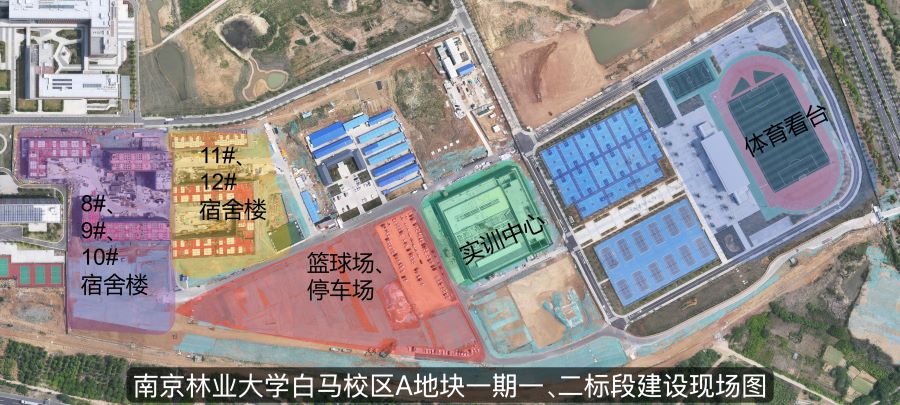

南京林业大学白马校区A地块一期一、二标段建设工程全力推进。

一标段进展情况:

1、项目交付及保障:备品备件交付完成。

二标段进展情况:

上周现场施工人数为514人,其中分包管理人员13人,总包管理人员24人。

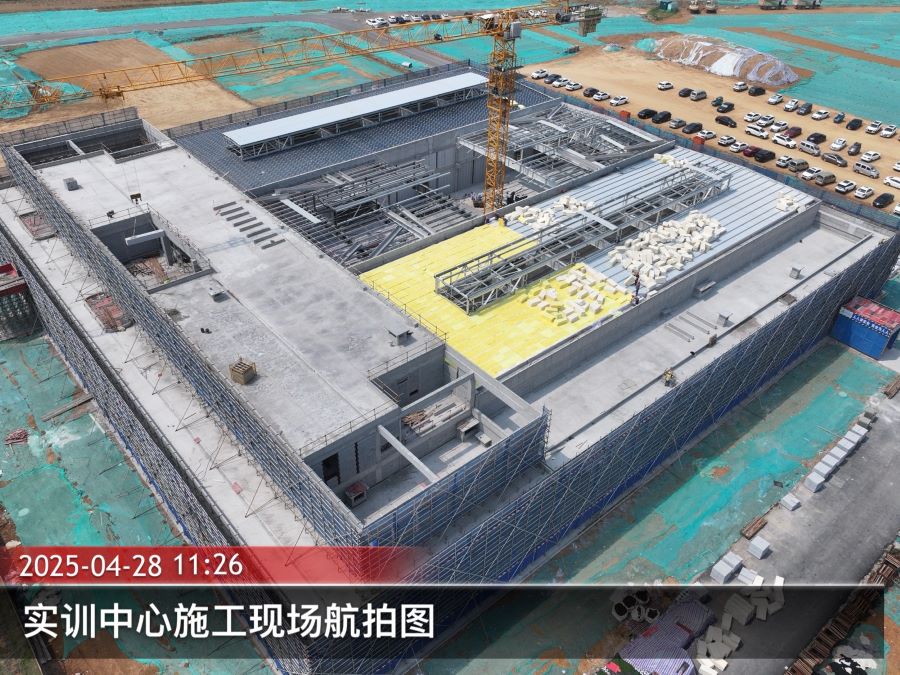

1、实训中心:ALC板安装(内部隔断施工)A区累计完成95%B区一层累计完成95%,二层累计完成90%,三层累计完成40%;幕墙东立面吊顶龙骨施工完成30%

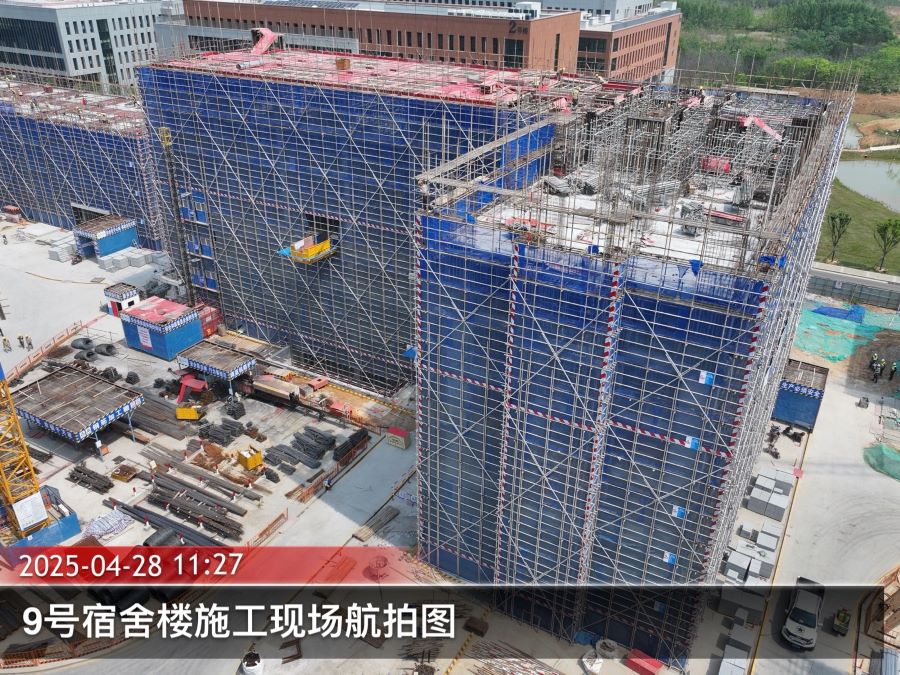

28号宿舍楼:四层平台浇筑完成;五层平台模板完成,钢筋绑扎完成50%

39号宿舍楼:七层平台浇筑、排架搭设完成;八层平台北区模板完成60%

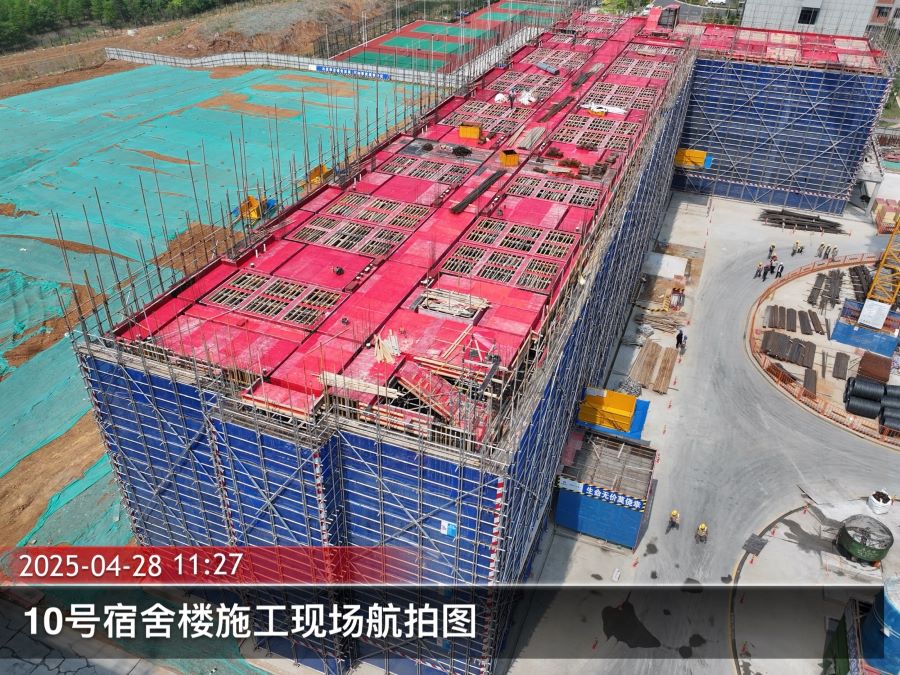

410号宿舍楼:四层平台浇筑、排架搭设完成;五层平台模板完成60%

511号宿舍楼:六层排架搭设完成;七层平台模板、叠合板安装完成。

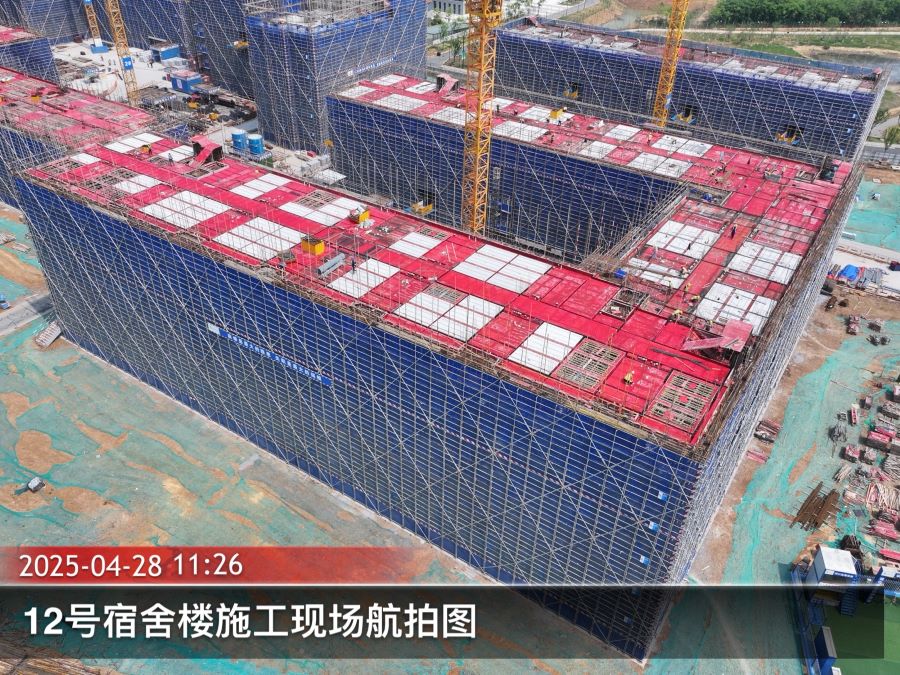

612号宿舍楼:五层平台浇筑完成;六层平台浇筑、排架搭设完成。

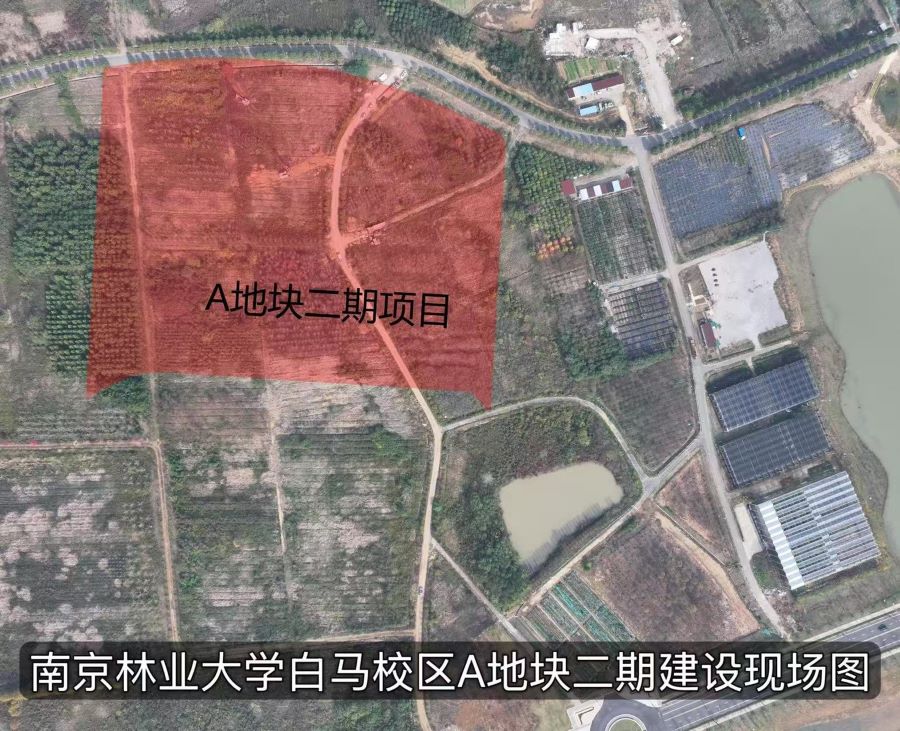

南京林业大学白马校区A地块二期建设工程按计划推进。

1、临时用电:调试完成,已完成挂表送电工作。

2、临时用水:临时用水水管铺设完成,已完成通水工作。
