白马校区建设工程现场进度2025年第19周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-05-14

南京林业大学白马校区A地块一期一、二标段建设工程全力推进。

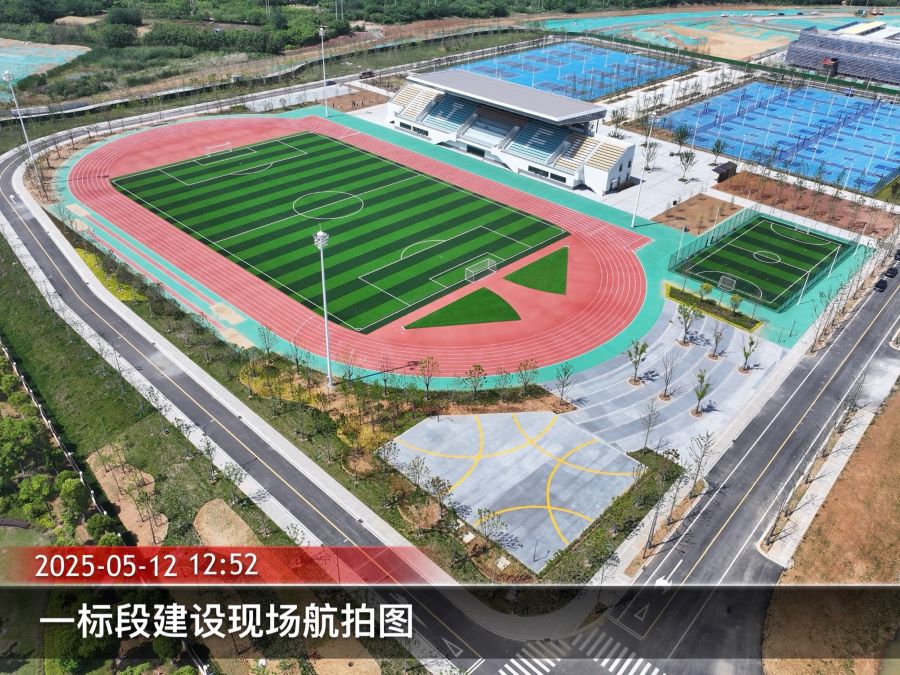

一标段进展情况:

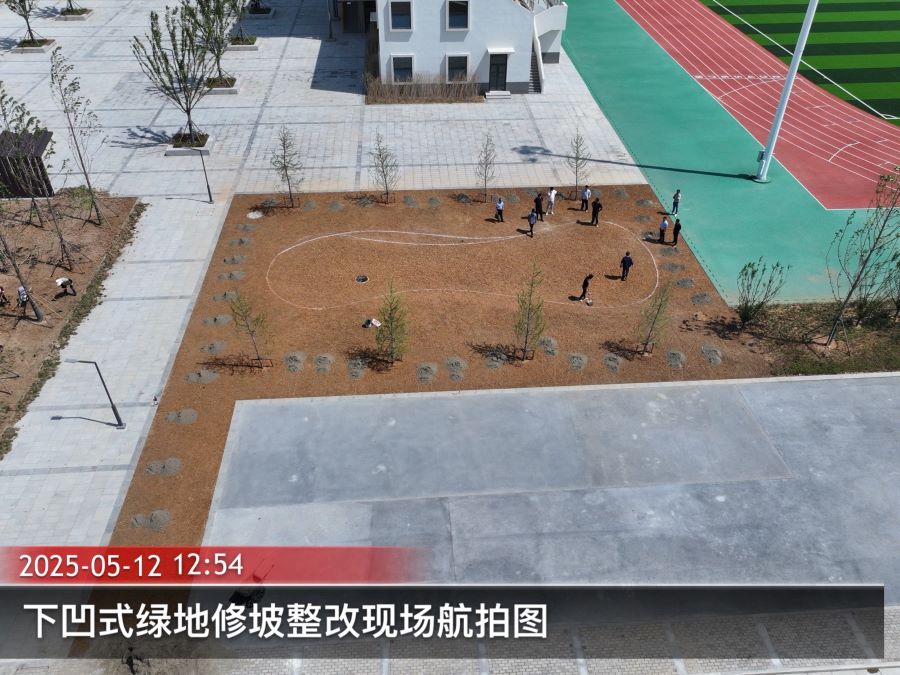

1、项目交付及保障:下凹式绿地起草皮完成,开始土坡划线修整。

二标段进展情况:

上周现场施工人数为528人,其中分包管理人员13人,总包管理人员24人。

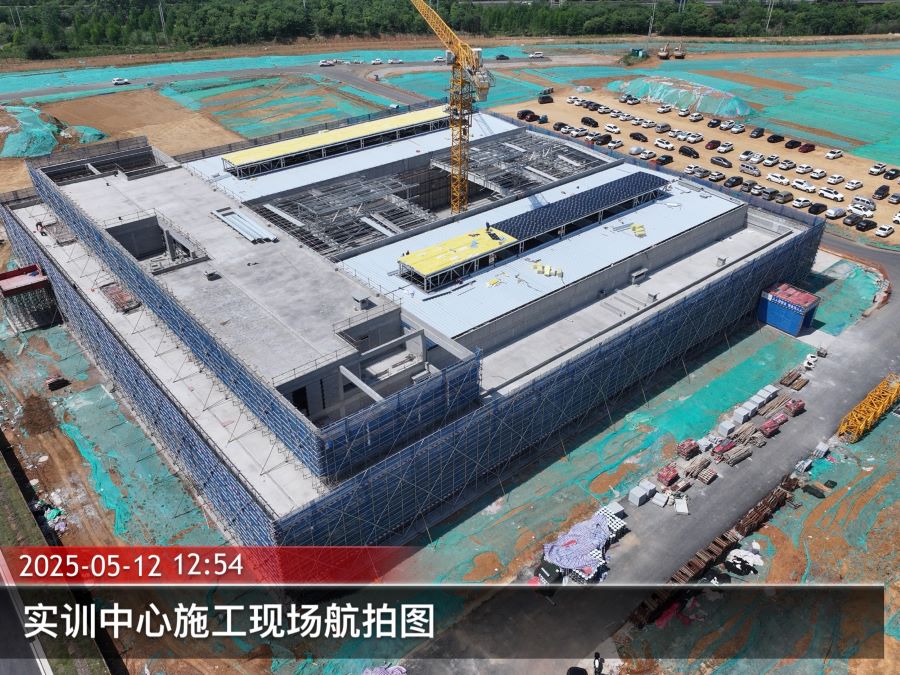

1、实训中心:构造柱施工A区浇筑完成,B区一、二、三层浇筑完成;外墙粉刷完成60%,内墙灰饼完成20%

28号宿舍楼:六层平台浇筑、排架搭设完成;七层平台模板完成30%

39号宿舍楼:屋顶南区浇筑完成,北区平台模板安装完成,钢筋绑扎完成20%

410号宿舍楼:六层平台浇筑完成。

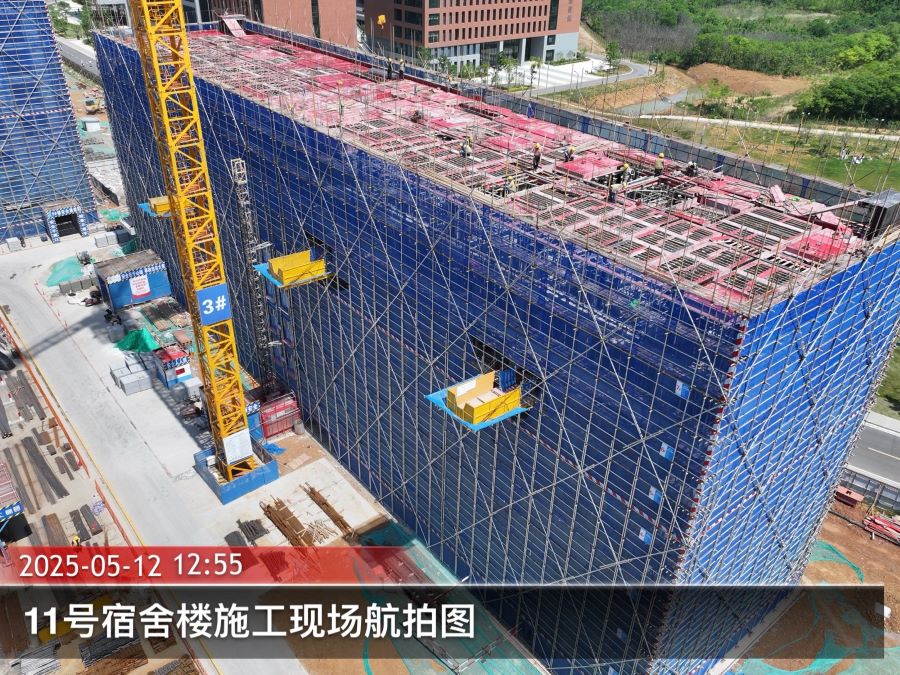

511号宿舍楼:八层平台浇筑、墙柱钢筋绑扎、排架搭设完成。

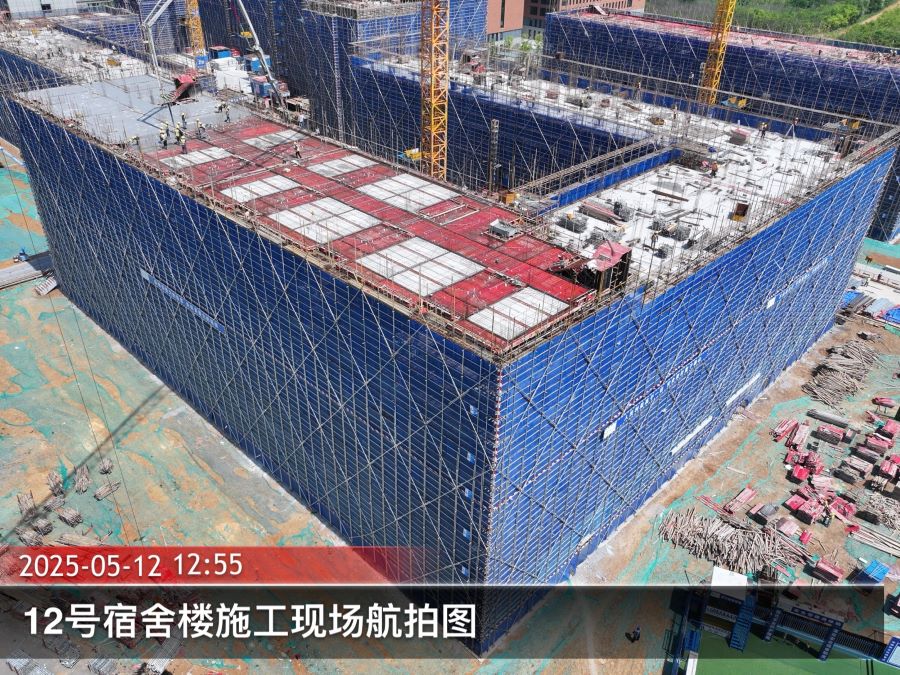

612号宿舍楼:七层南区排架搭设完成,北区墙柱钢筋绑扎完成50%;八层平台南区模板、叠合板安装、钢筋完成。

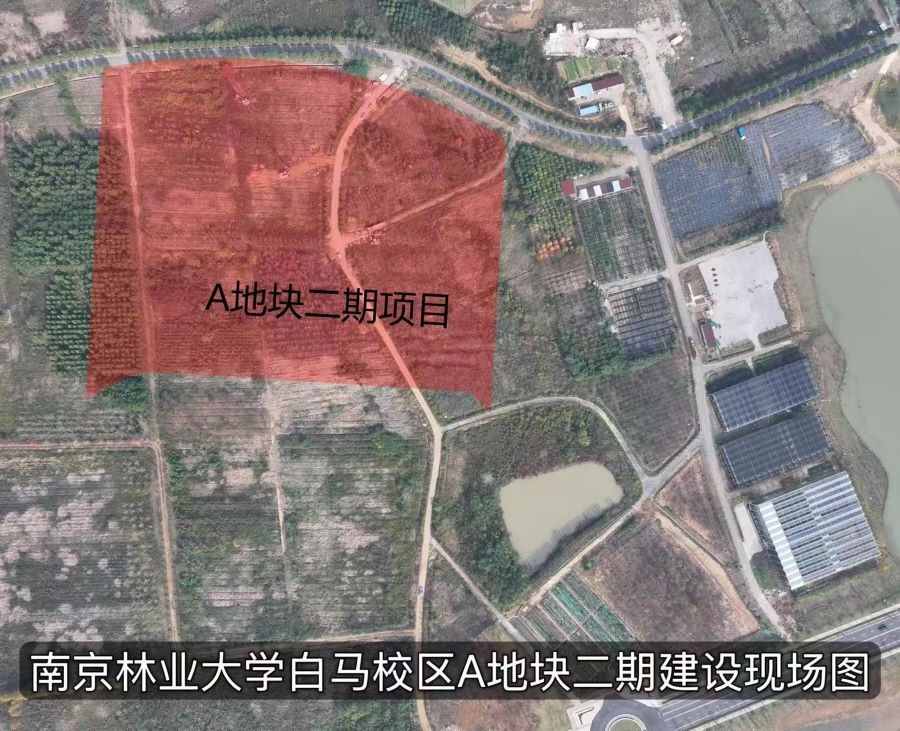

南京林业大学白马校区A地块二期建设工程按计划推进。

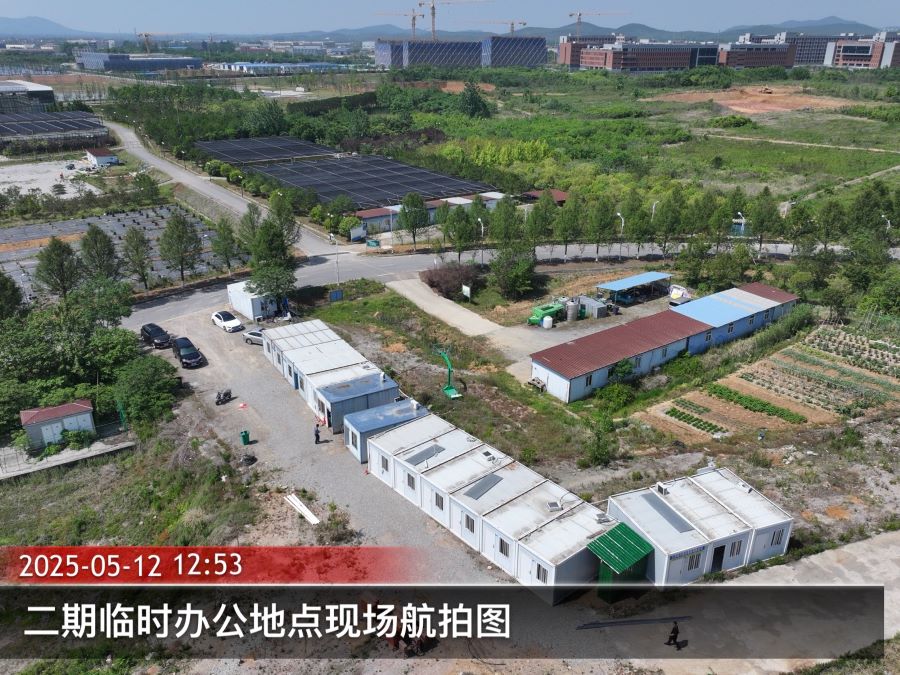

1、临时设施:临时办公地点组建完成,完成通水接电。
