白马校区建设工程现场进度2025年第20周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-05-20

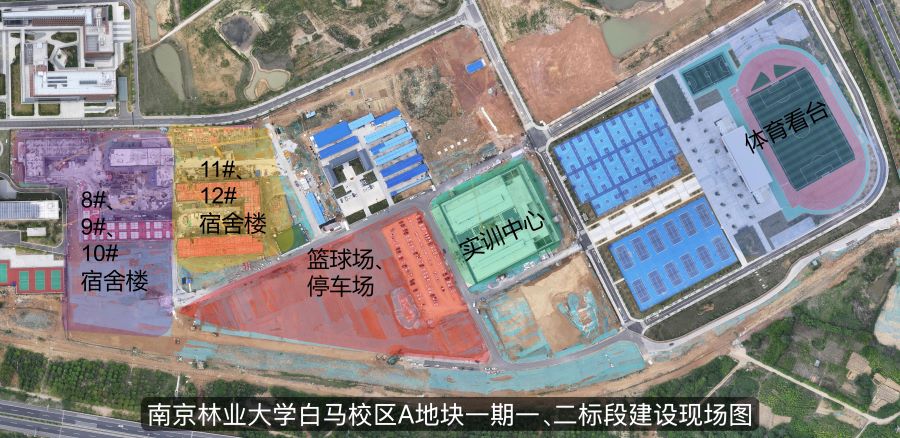

南京林业大学白马校区A地块一期一、二标段建设工程全力推进。


一标段进展情况:

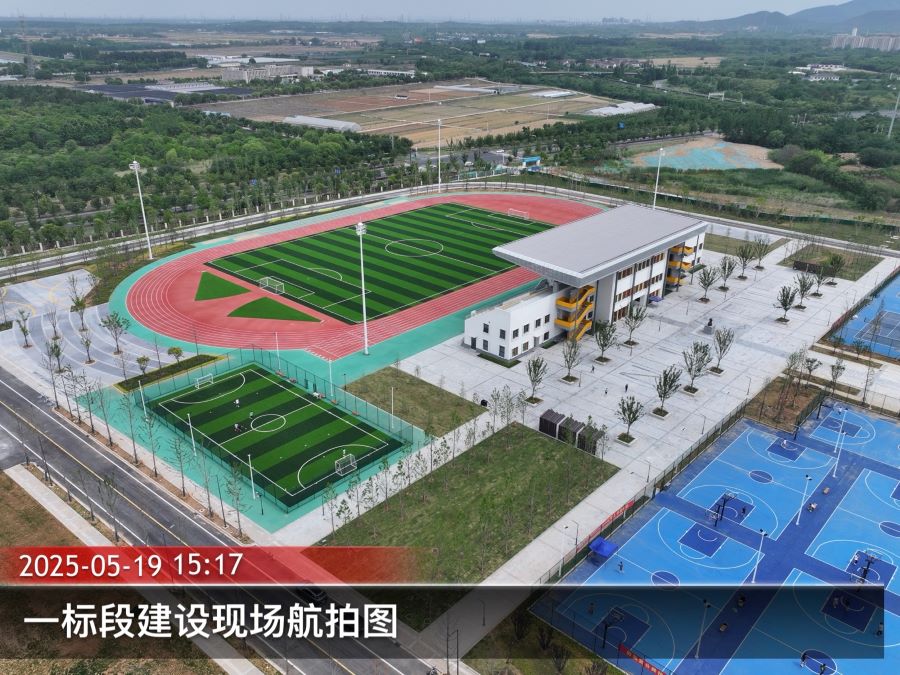

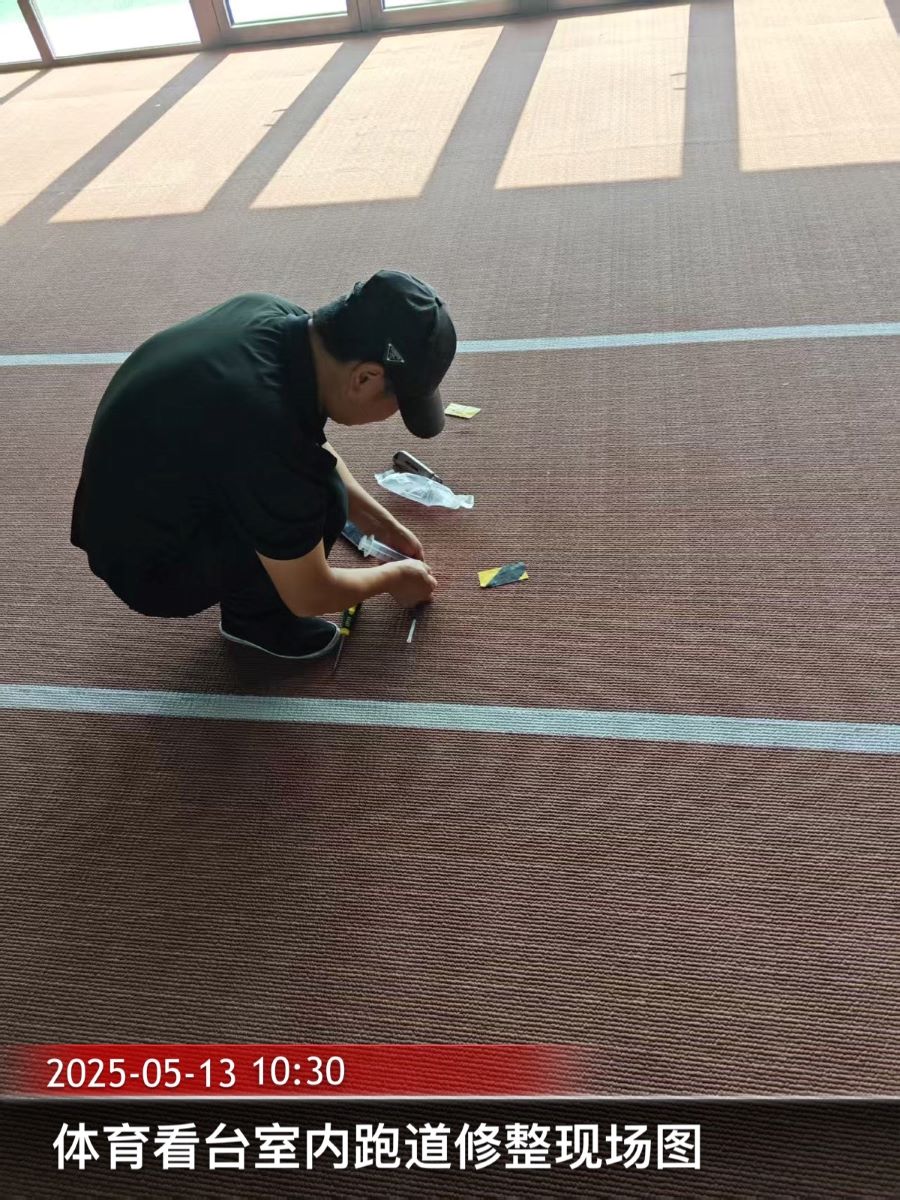

1、项目交付及保障:体育看台室内跑道修整完成;梁希广场成功落成,启用仪式顺利举行。

二标段进展情况:

上周现场施工人数为542人,其中分包管理人员13人,总包管理人员24人。

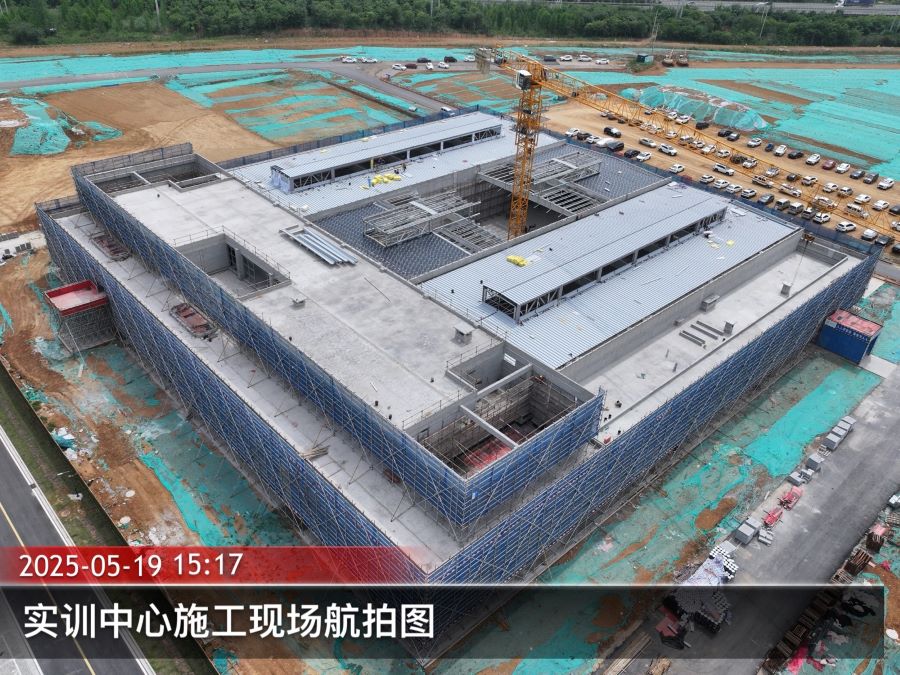

1、实训中心:内外墙粉刷灰饼、贴网完成;幕墙东立面主入口吊顶铝板龙骨施工完成,东立面、北立面线条龙骨安装完成。

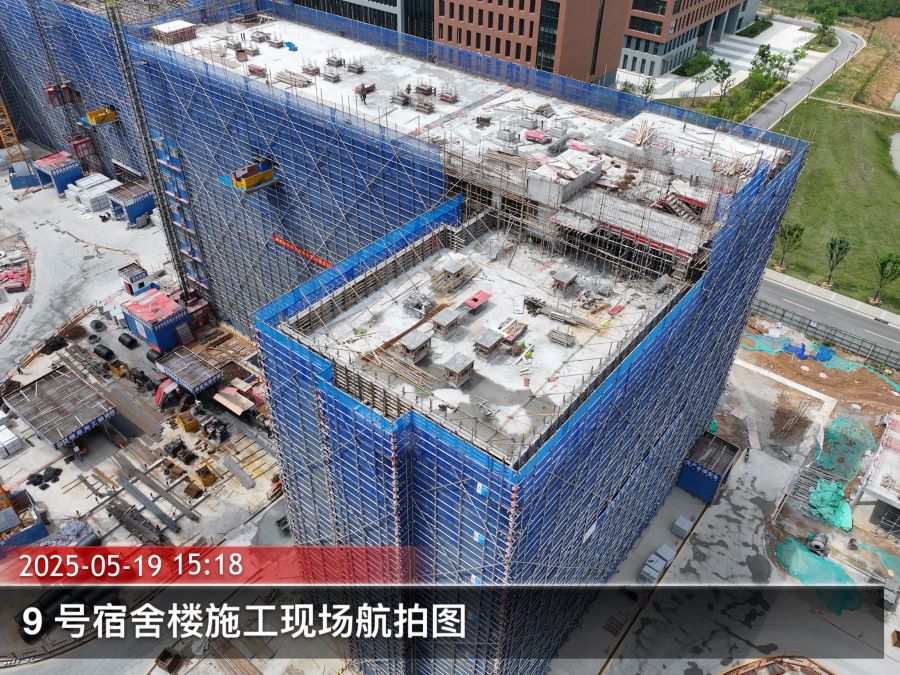

28号宿舍楼:七层平台浇筑、墙柱钢筋绑扎完成;内部隔断,一层完成,二层完成50%;墙体砌筑,一层完成,二层完成40%

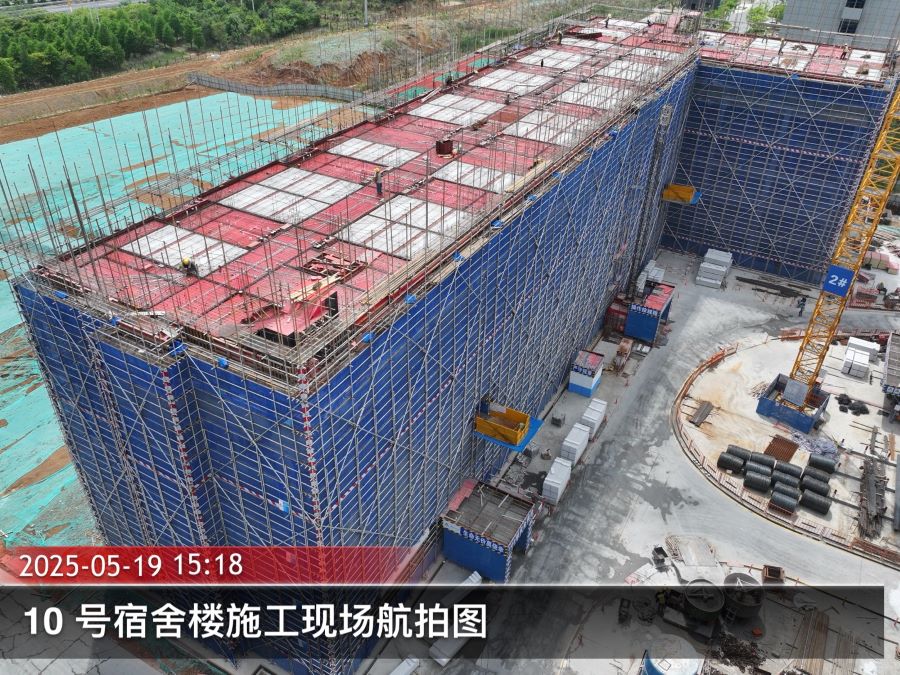

39号宿舍楼:屋顶全部浇筑完成;内部隔断施工,一、二层完成,三层完成90%;墙体砌筑,一、二、三层完成,四层完成60%

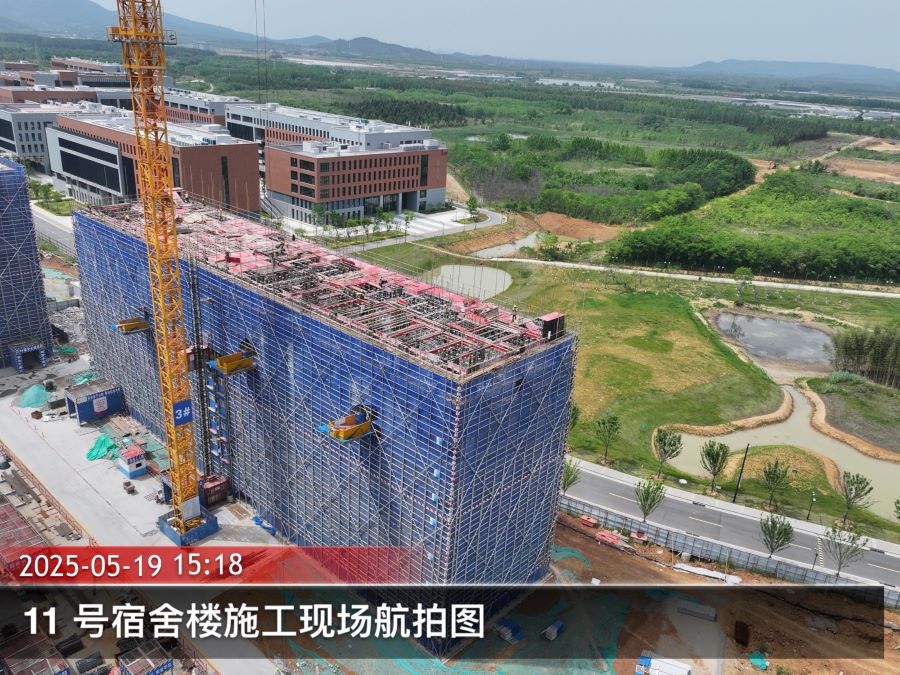

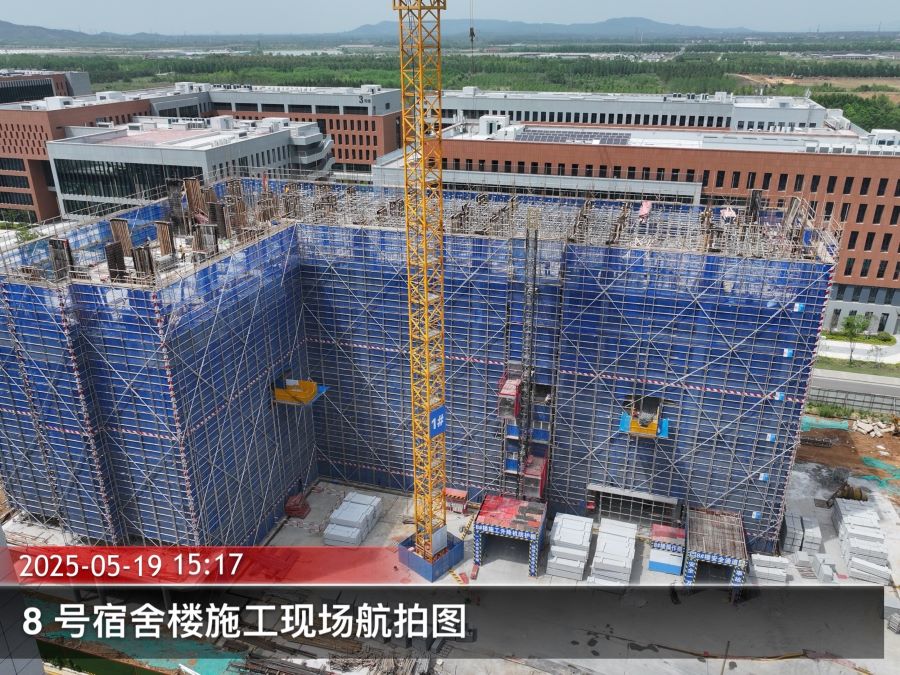

410号宿舍楼:六层排架搭设完成;七层平台模板完成;内部隔断施工,一层完成70%;墙体砌筑,一层完成90%

511号宿舍楼:九层平台浇筑、墙柱钢筋绑扎、排架搭设完成;内部隔断施工,一、二、三层全部完成,四层完成60%;墙体砌筑,一、二、三、四层完成。

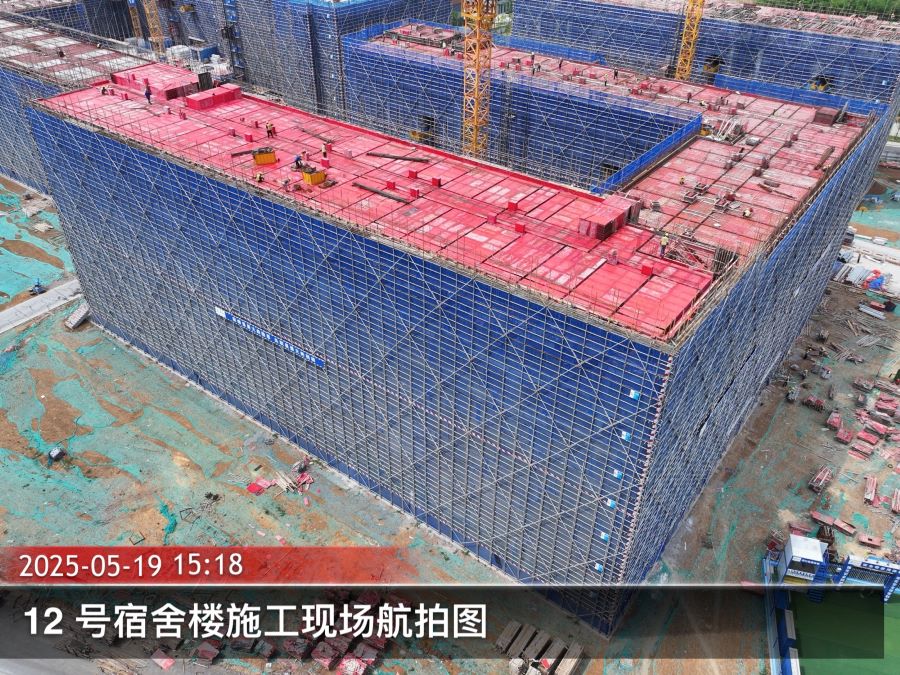

612号宿舍楼:屋顶北区模板完成,南区模板完成60%

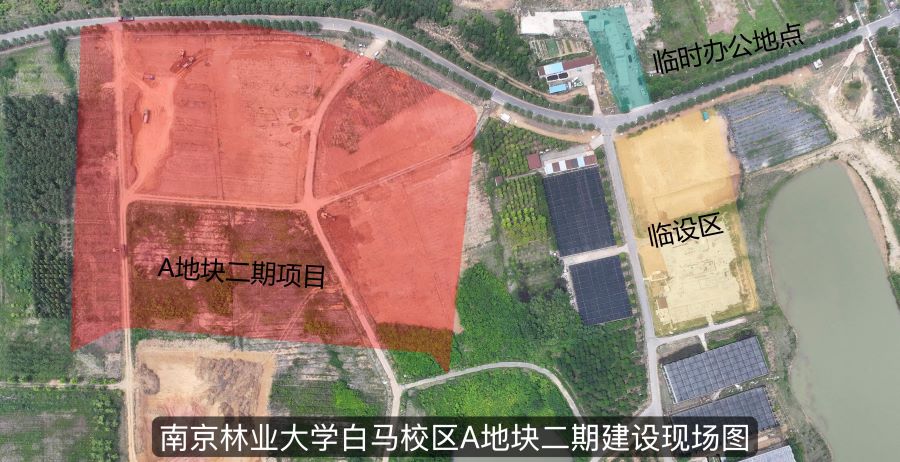

南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

上周现场施工人数为19人,管理人员7人。现场挖机3台,渣土车3辆。

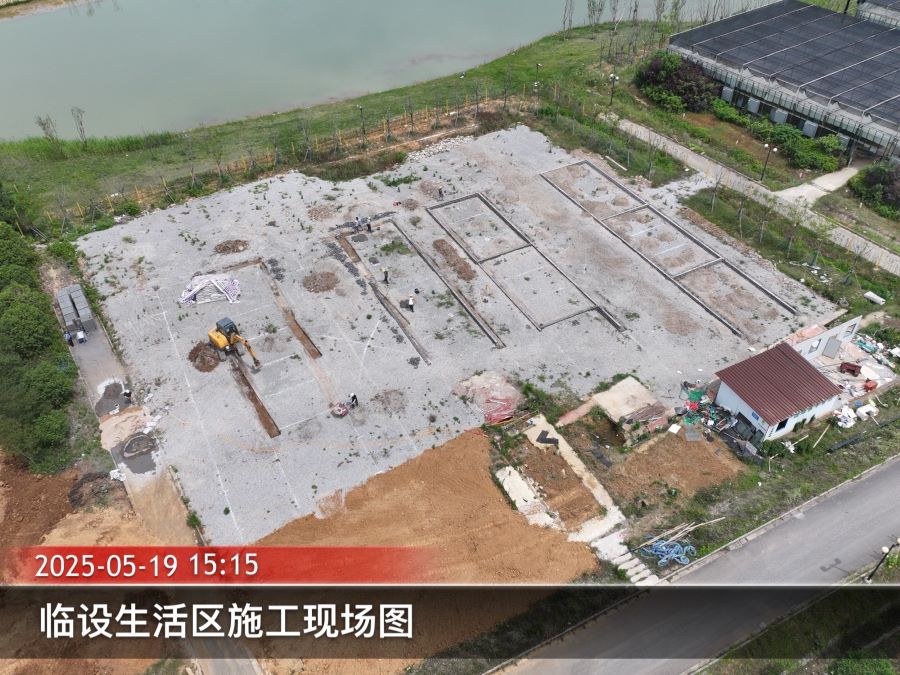

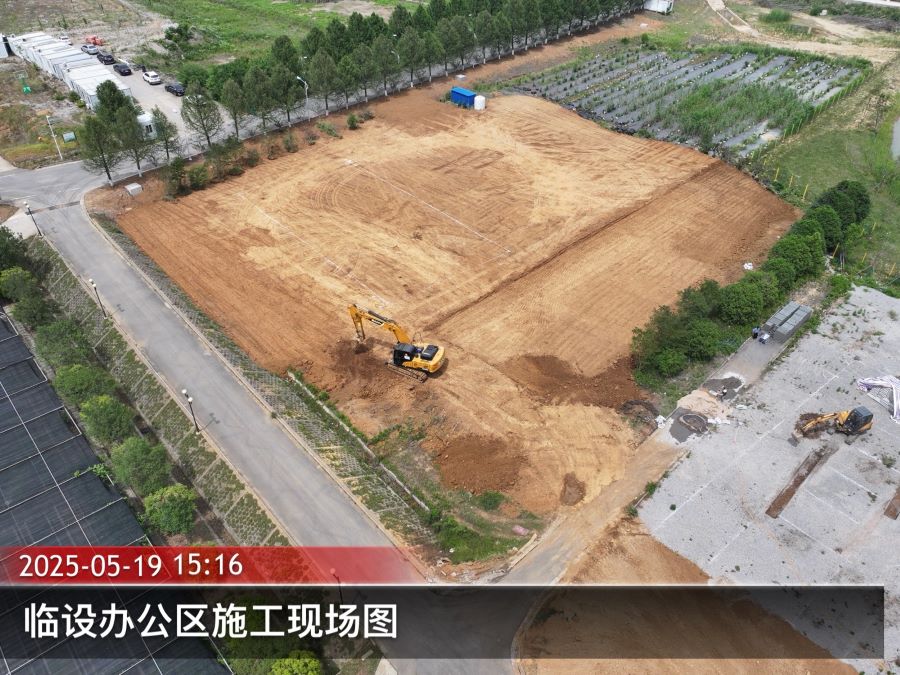

1、临时设施:项目部办公区域基础回填完成约2500方;生活区场地平整、基础开挖完成60%,基础砌筑完成40%。。

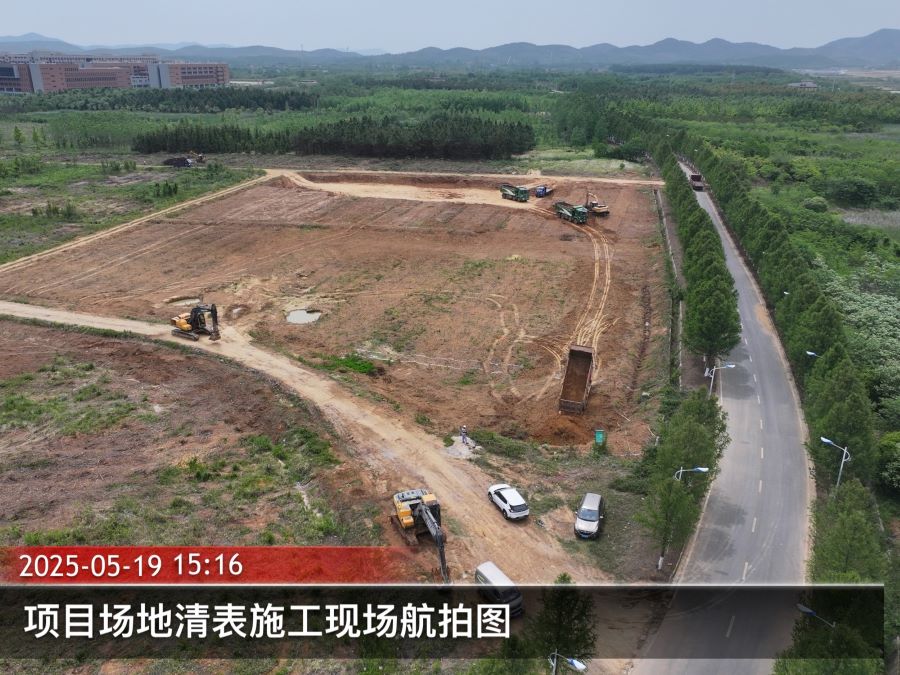

2、施工场地:场地平整、清表完成50%;临时道路定位放线完成。
