白马校区建设工程现场进度2025年第21周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-05-27

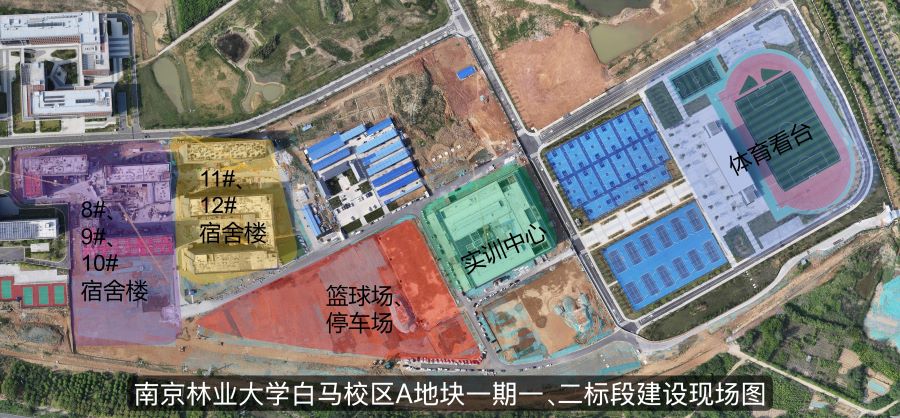

南京林业大学白马校区A地块一期一、二标段建设工程全力推进。

一标段进展情况:

1、规划核实已完成。准备进入工程结算等相关工作。

二标段进展情况:

上周现场施工人数为542人,其中分包管理人员13人,总包管理人员24人。

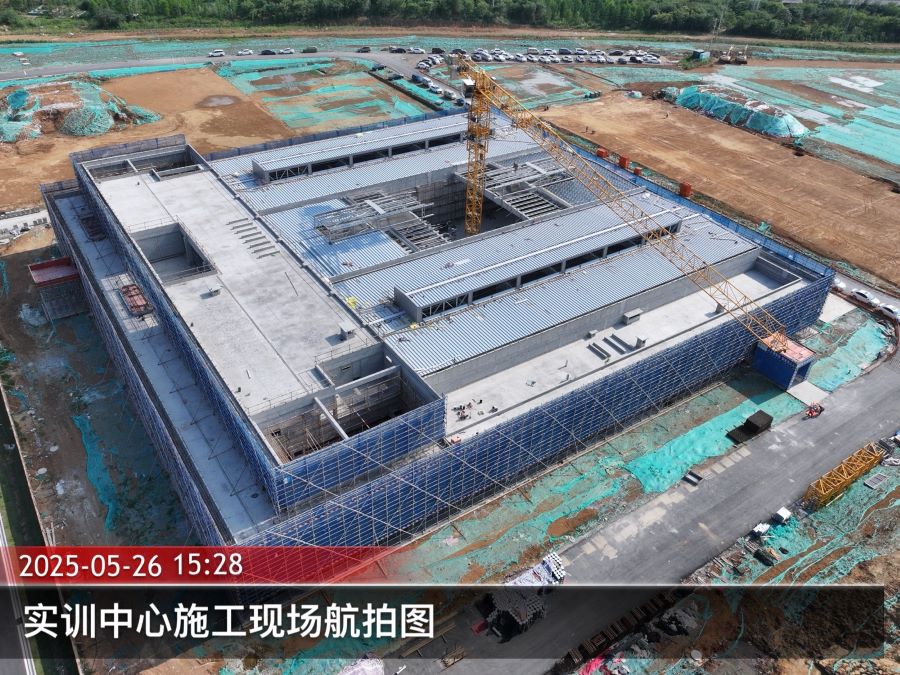

1、实训中心:外墙滴水条粉刷完成70%;幕墙南立面龙骨施工完成80%,东南角吊顶铝板龙骨施工完成70%

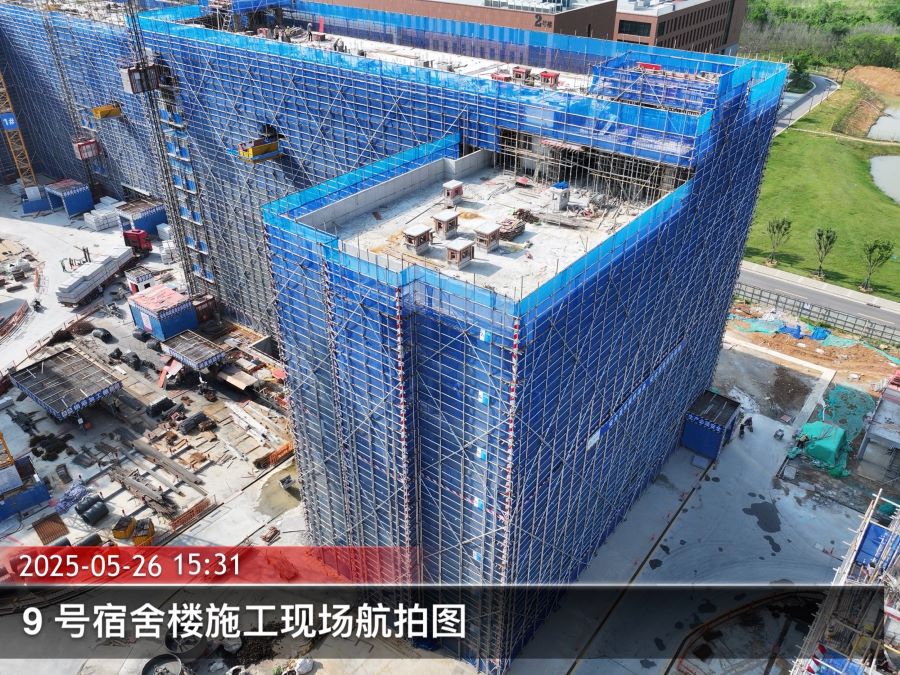

28号宿舍楼:七层排架完成,八层平台浇筑完成;内部隔断,累计完成至二层80%;墙体砌筑,累计完成至三层50%

39号宿舍楼:内部隔断施工,累计完成至四层80%;墙体砌筑,累计完成至五层30%

410号宿舍楼:七层钢筋绑扎、排架搭设完成;八层平台模板完成30%;内部隔断施工,累计完成至二层30%;墙体砌筑,累计完成至二层60%

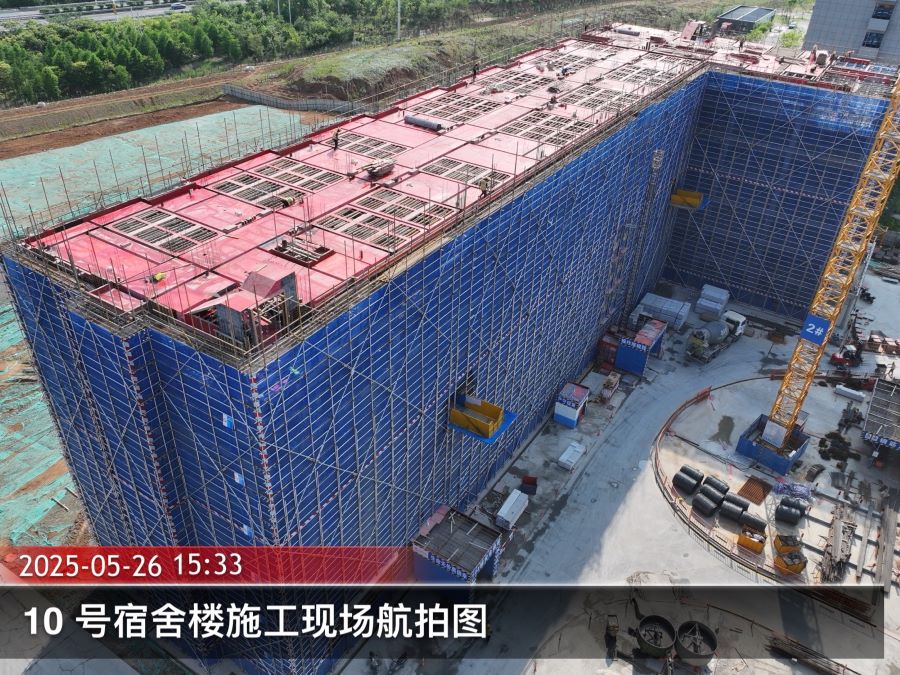

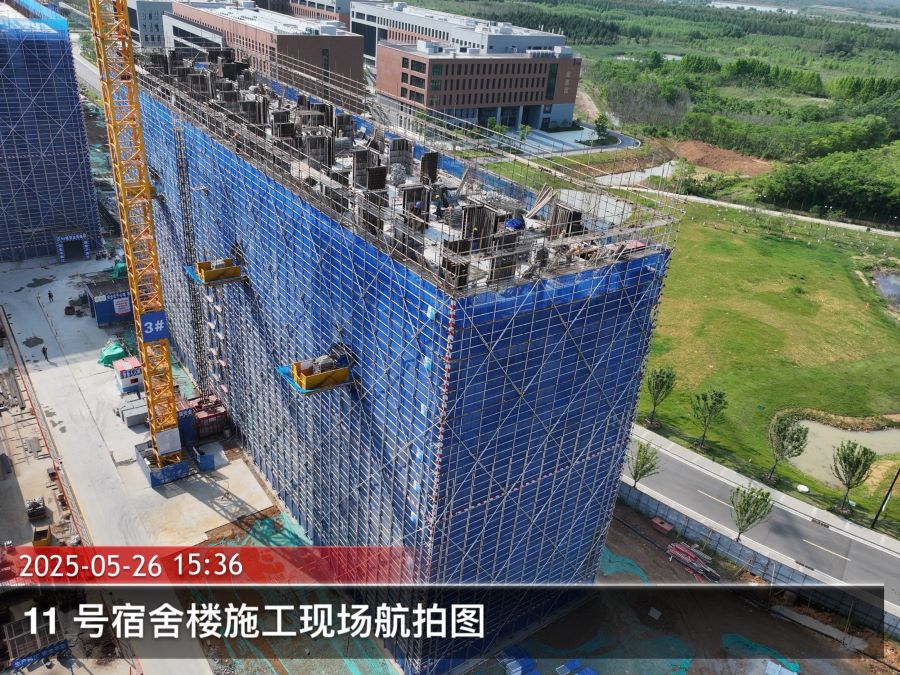

511号宿舍楼:十层平台浇筑完成,墙柱钢筋绑扎完成50%;内部隔断施工,累计完成至五层20%;墙体砌筑,累计完成至五层50%

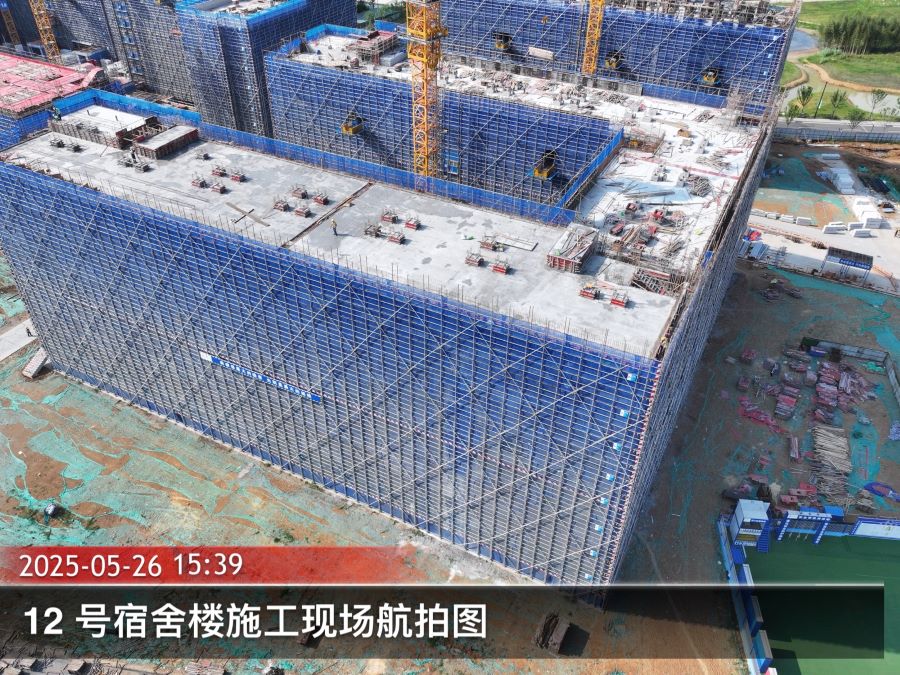

612号宿舍楼:屋顶南区浇筑完成,北区钢筋绑扎完成;内部隔断施工,南区累计完成至四层20%,北区累计完成至四层10%;墙体砌筑,南区累计完成至四层60%,北区累计完成至四层10%

南京林业大学白马校区A地块二期建设工程按计划推进。

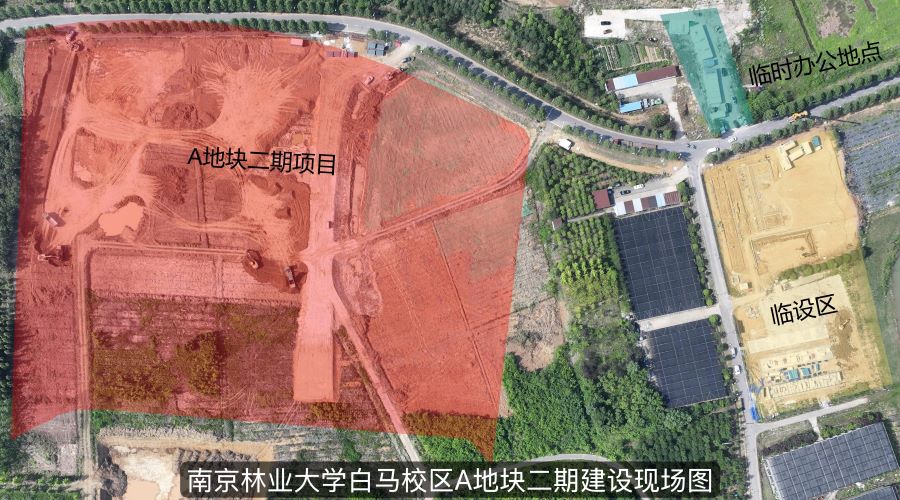

二期进展情况:

上周现场施工人数为29人,管理人员8人。

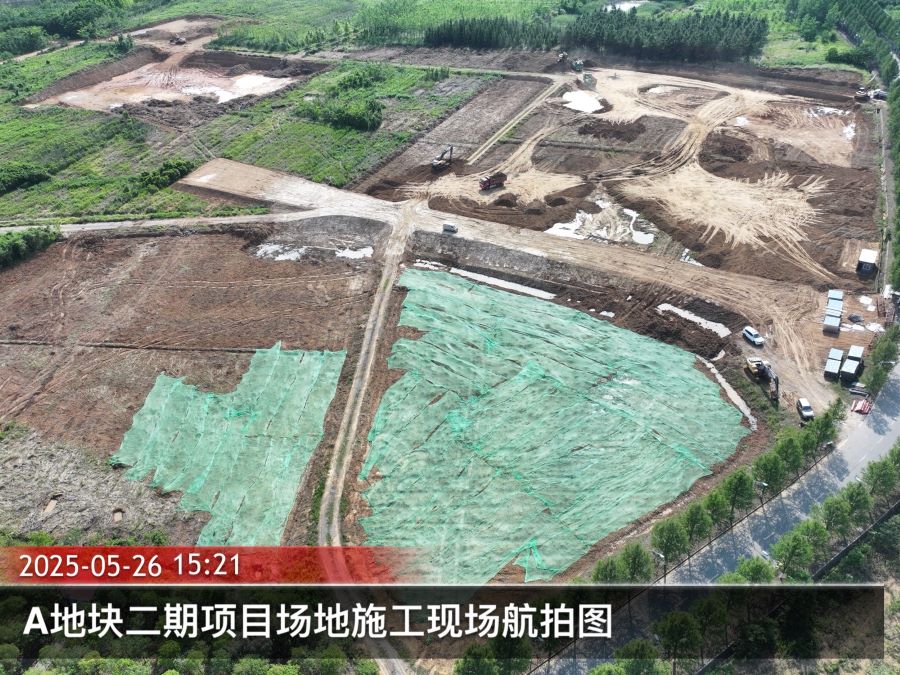

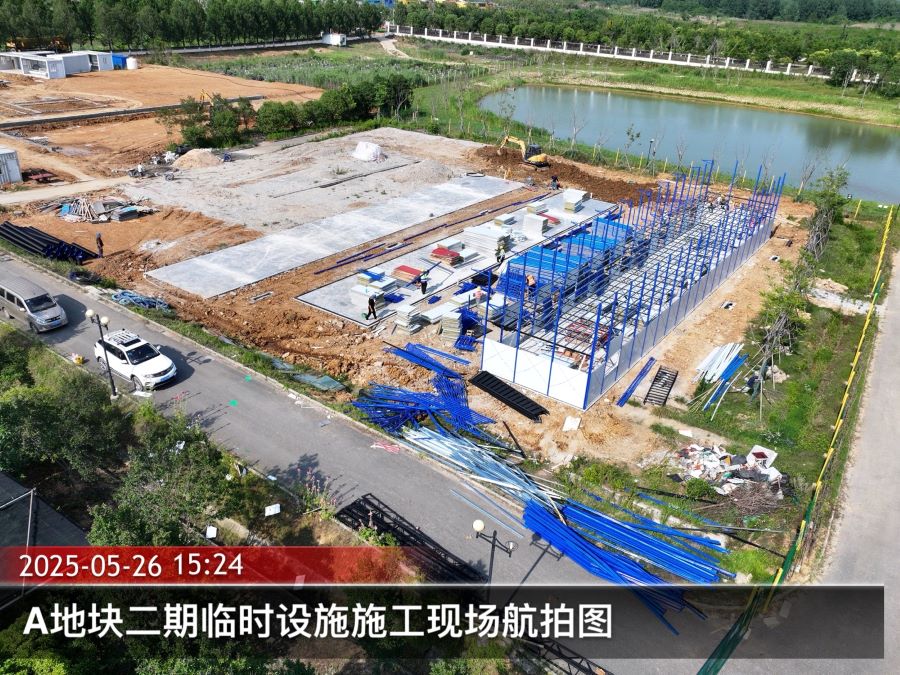

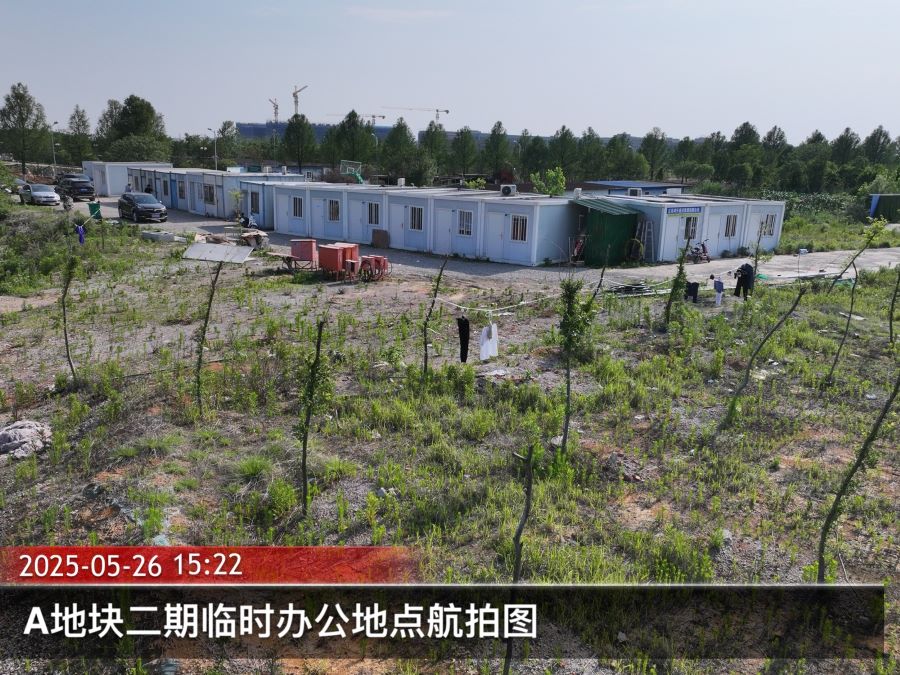

1、临时设施:办公区基础开挖完成,基础砌筑完成70%;生活区基础开挖完成80%,基础砌筑完成70%;板房基础混凝土浇筑完成;化粪池挖填埋完成。

2、施工场地:工地大门、施工围挡材料进场;临时道路回填完成;13#楼场地平整完成50%
