白马校区建设工程现场进度2025年第22周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-05-30

南京林业大学白马校区A地块一期建设工程全力推进。

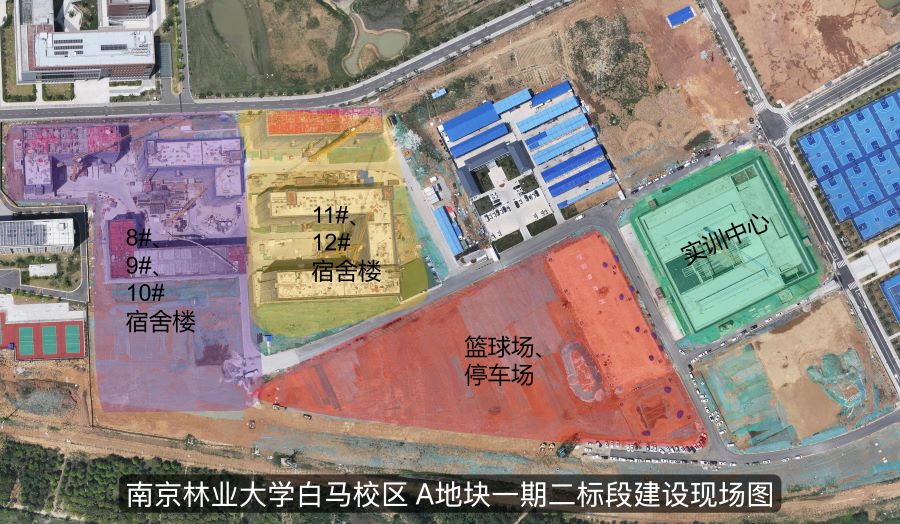

一期二标段进展情况:

本周现场施工人数为547人。

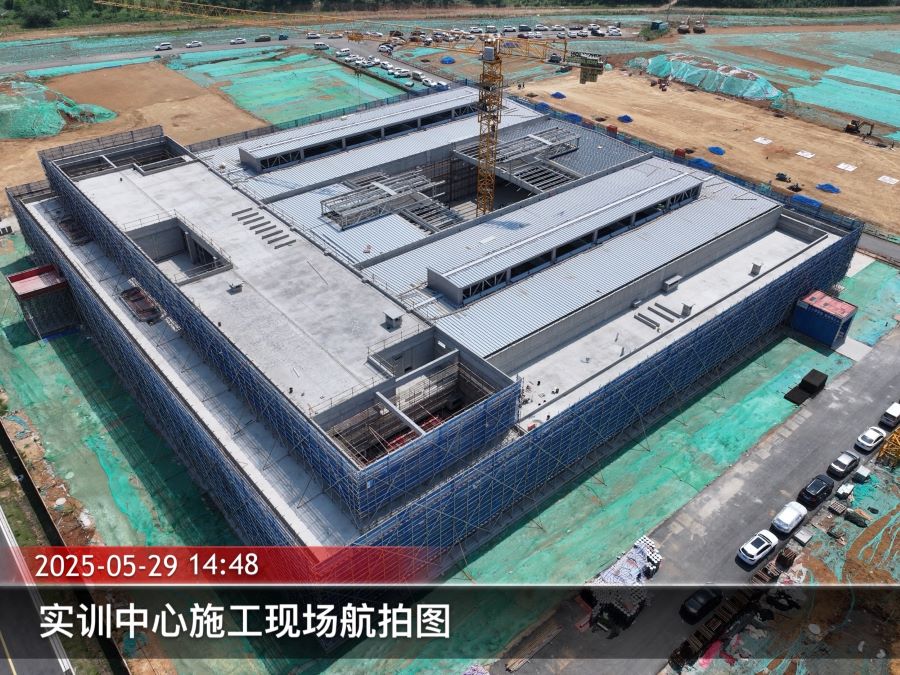

1、实训中心(已封顶):主体结构验收完成,开始进入内外装修施工阶段。

28号宿舍楼:屋顶模板完成30%;内部隔断、墙体砌筑施工至三层。

39号宿舍楼(已封顶):内部隔断、墙体砌筑施工至五层。

410号宿舍楼:八层浇筑完成(共八层);内部隔断、墙体砌筑施工至二层。

511号宿舍楼:屋顶模板完成70%;内部隔断施工至五层;墙体砌筑施工至六层。

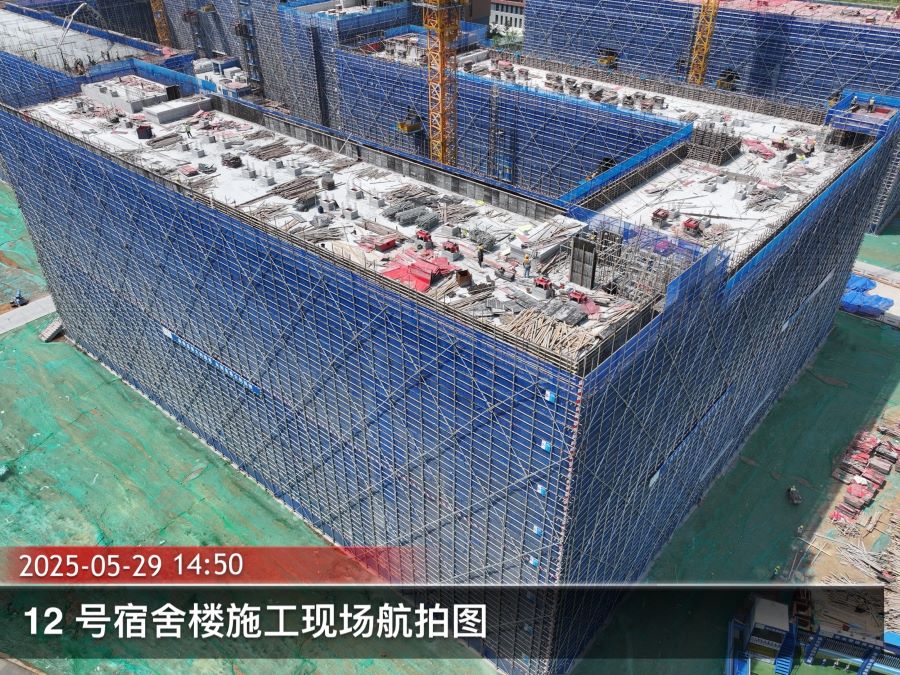

612号宿舍楼(已封顶):屋顶浇筑完成;内部隔断施工至四层;墙体砌筑施工至五层。

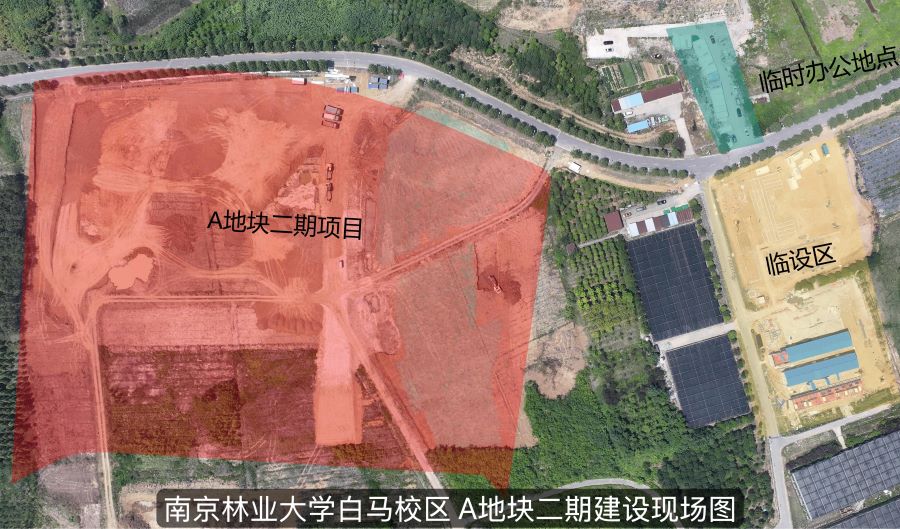

南京林业大学白马校区A地块二期建设工程按计划推进。

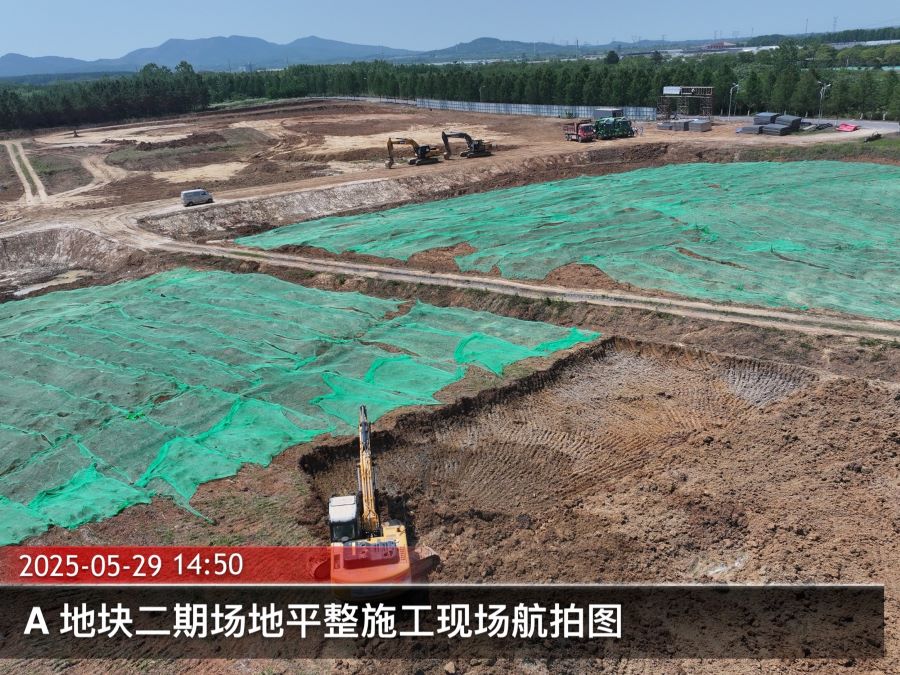

二期进展情况:

本周现场施工人数为42人。

1A地块二期建筑工程施工许可证办理完成。

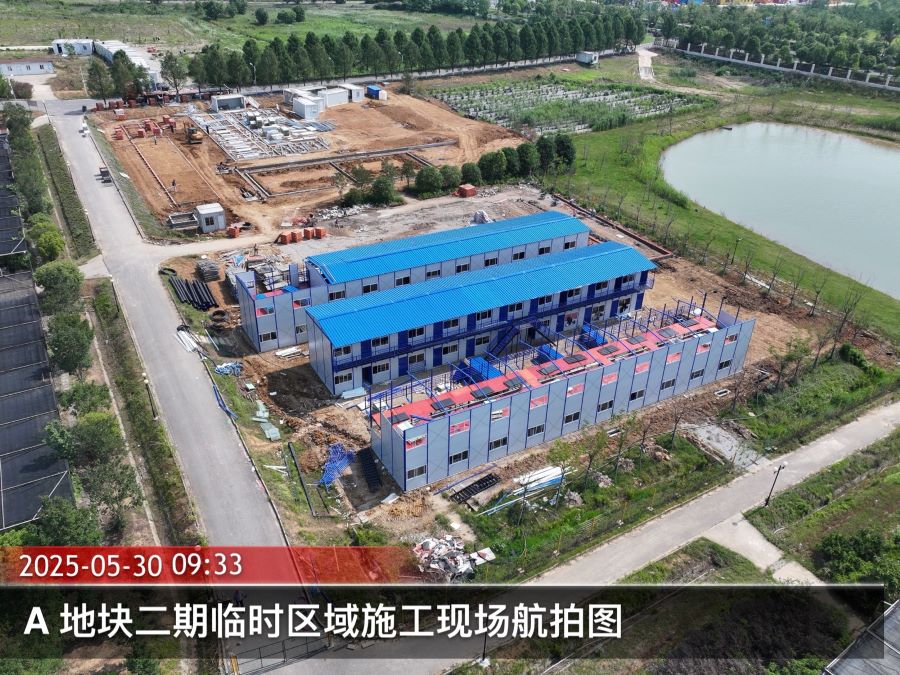

2、临时设施:办公区基础砌筑完成;生活区基础开挖完成,基础砌筑完成;1号板房搭设完成90%2号板房搭设完成,3号板房搭设完成80%;食堂基础开挖、砌筑完成。

3、施工场地:工地大门吊装完成,临时围挡施工完成70米。
