南京林业大学白马校区A地块一期二标段建设工程全力推进。

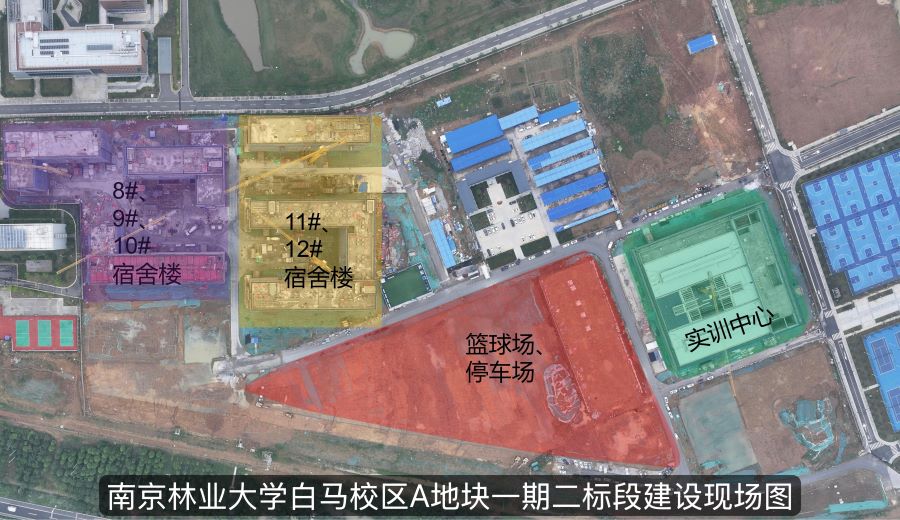

一期二标段进展情况:

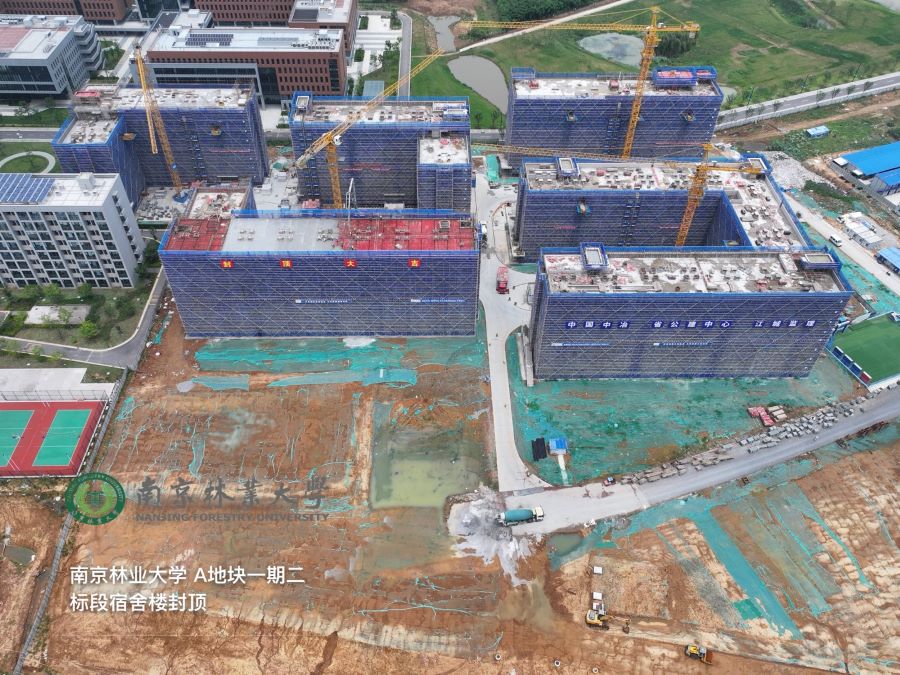

本周现场施工人数为523人。目前,A地块一期二标段五栋学生宿舍楼均已顺利完成结构封顶。

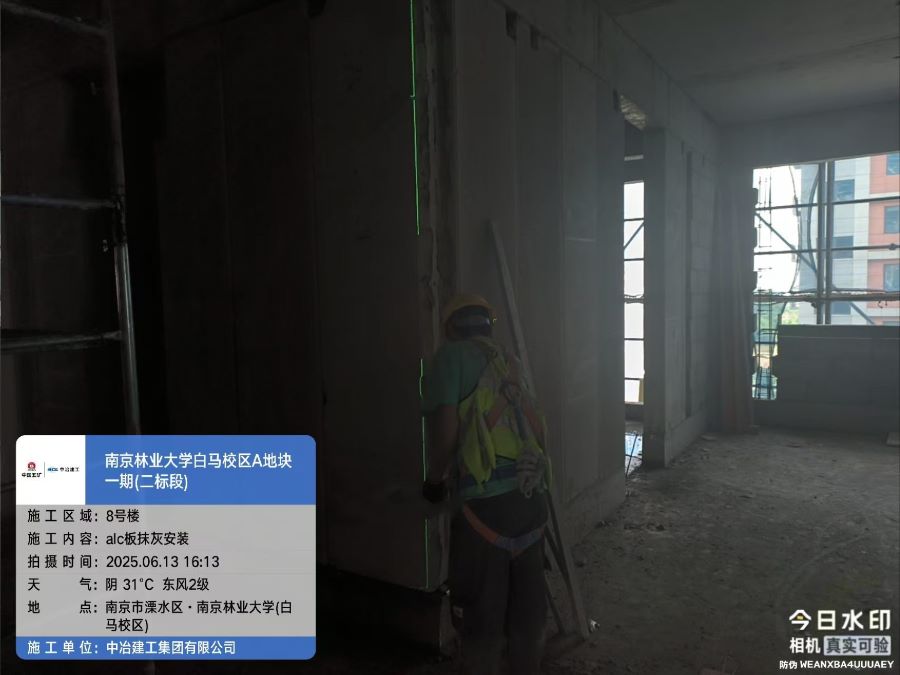

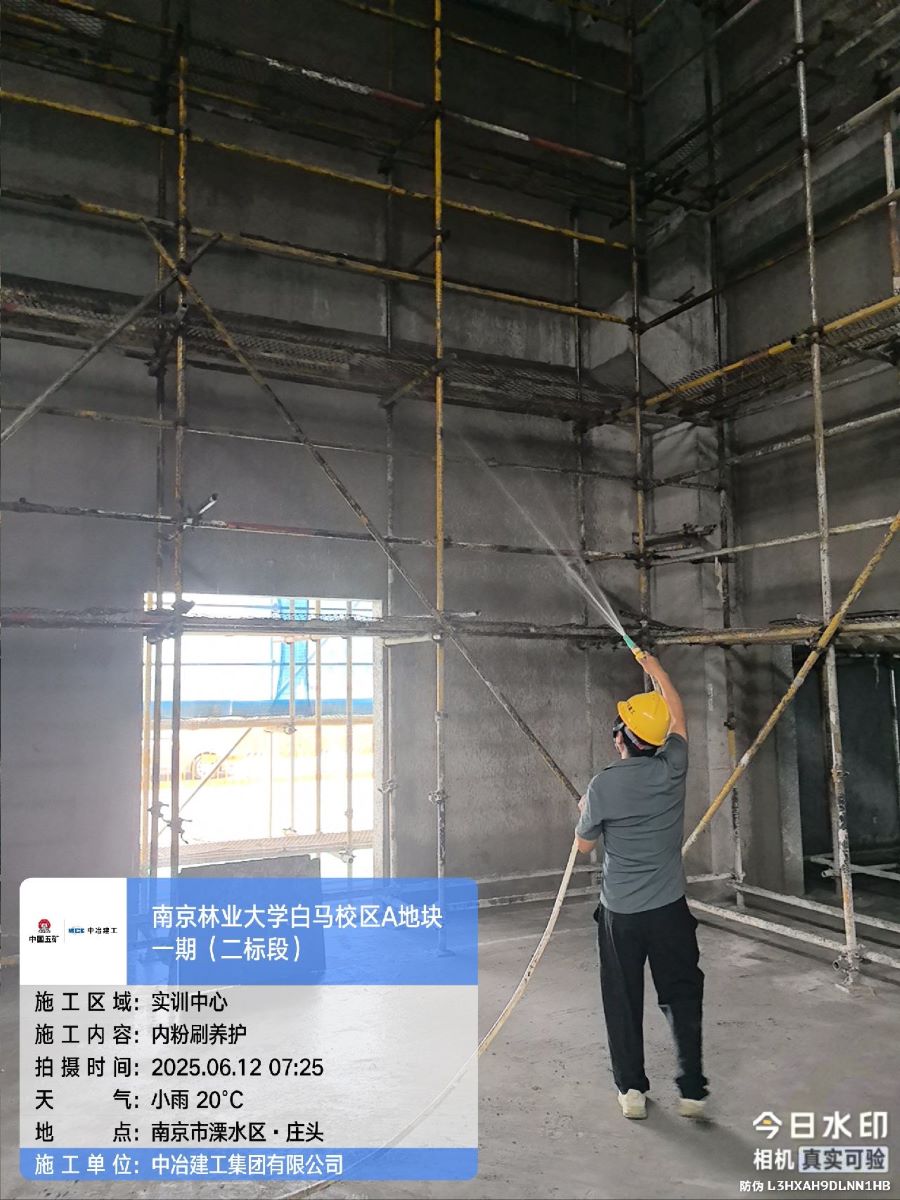

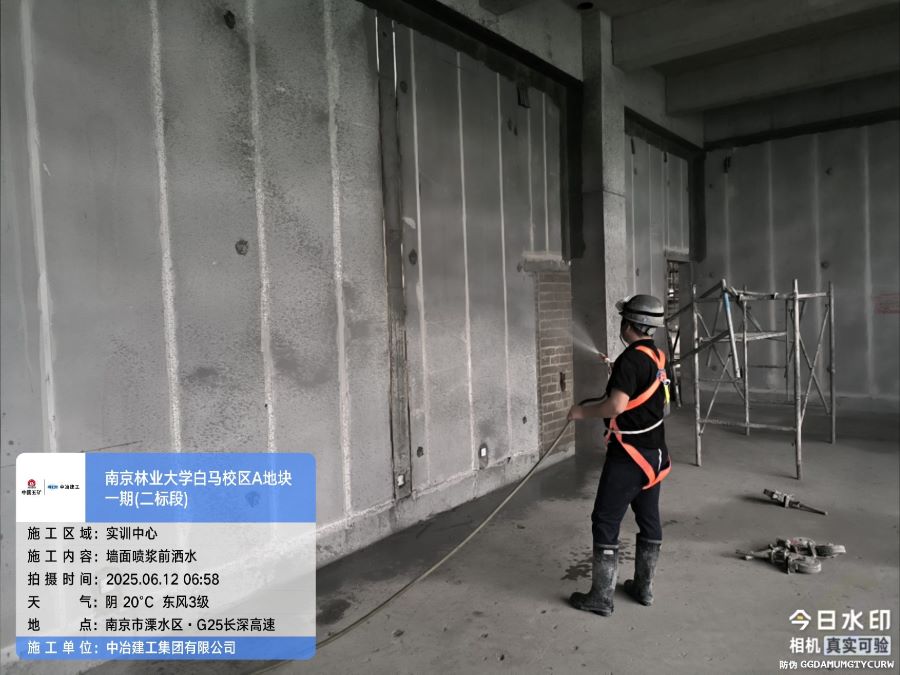

1、实训中心(已封顶):外墙、内墙喷浆完成;墙体粉刷,外墙完成30%,内墙A区完成20%;窗户安装完成60%。

2、8号宿舍楼(已封顶):内部隔断、墙体砌筑施工至五层。

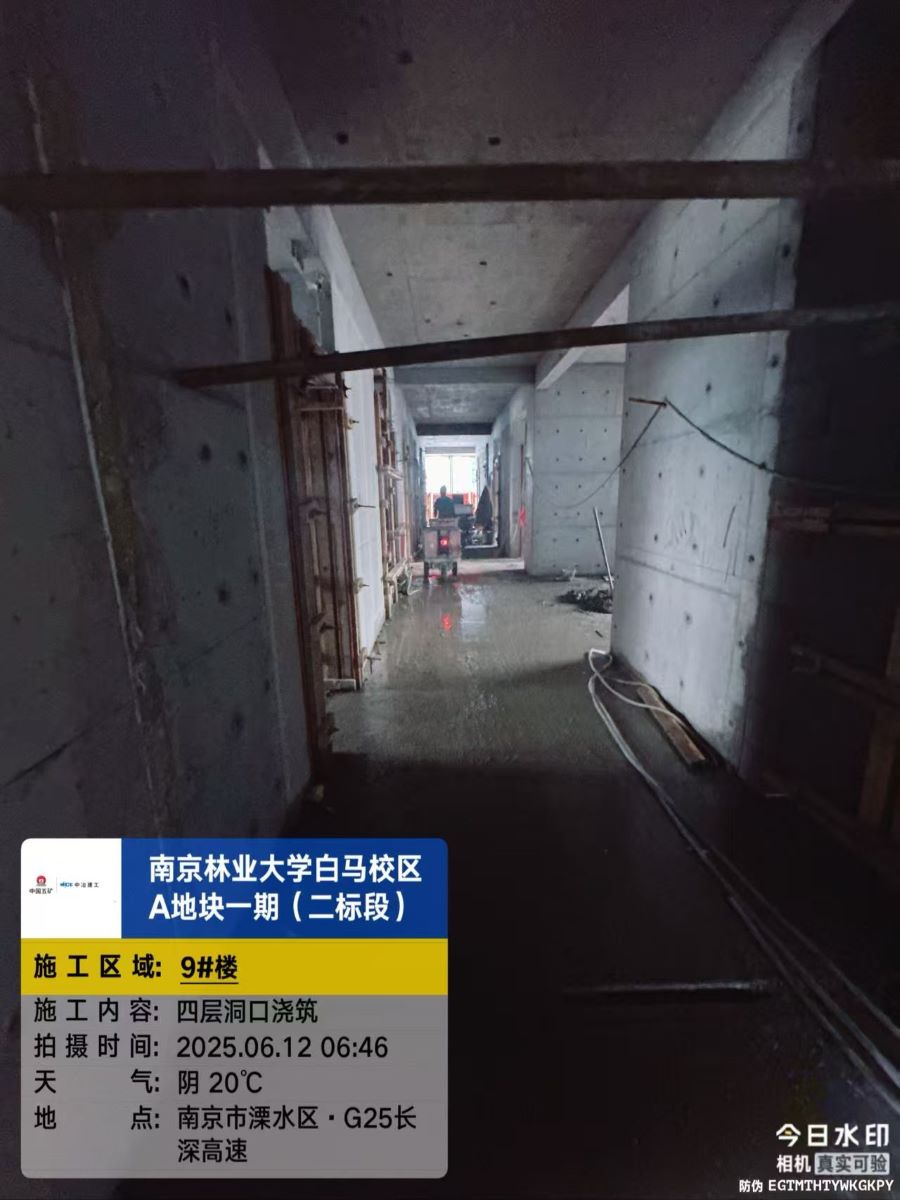

3、9号宿舍楼(已封顶):内部隔断施工至五层,墙体砌筑施工至七层。

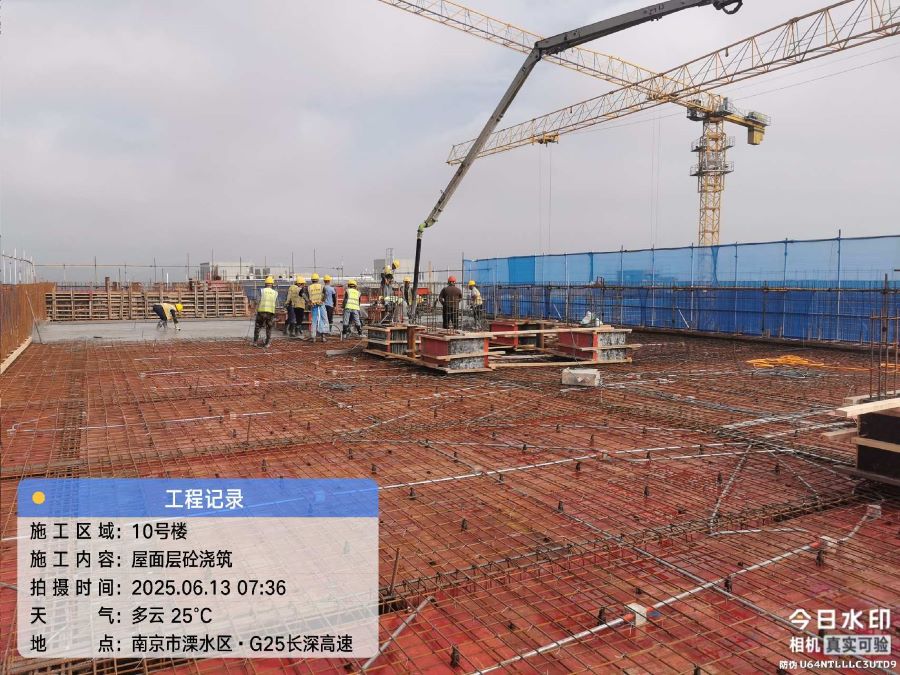

4、10号宿舍楼(已封顶):屋顶浇筑完成;内部隔断施工、墙体砌筑施工至四层。

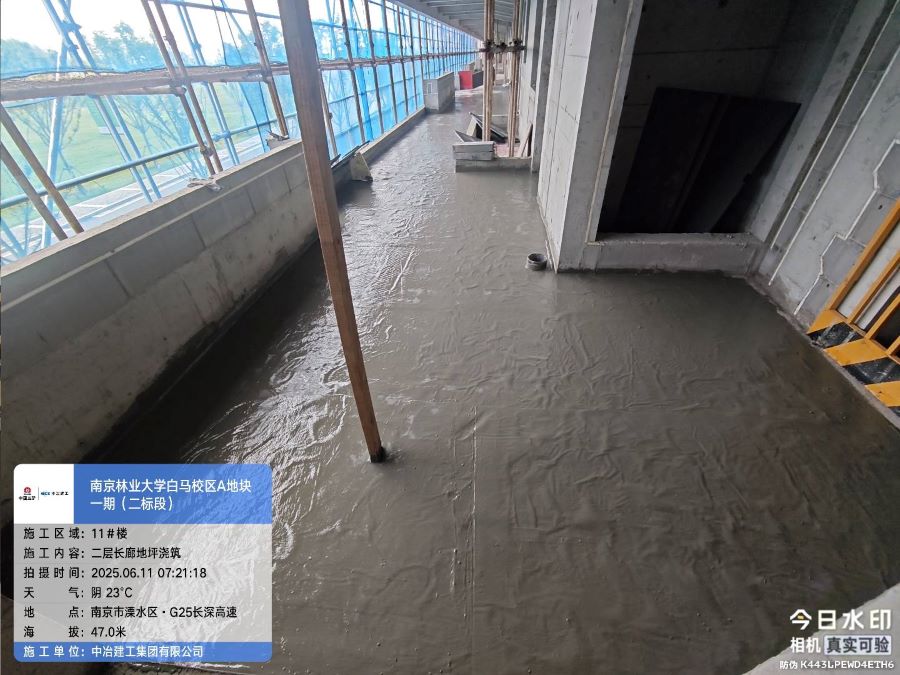

5、11号宿舍楼(已封顶):内部隔断、墙体砌筑施工至七层。

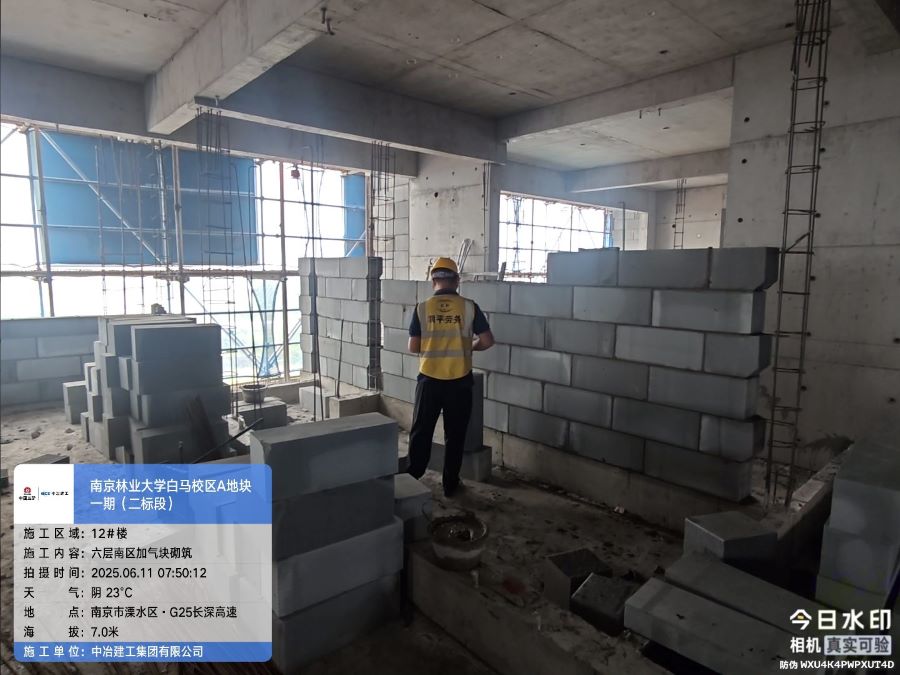

6、12号宿舍楼(已封顶):内部隔断、墙体砌筑施工至六层。

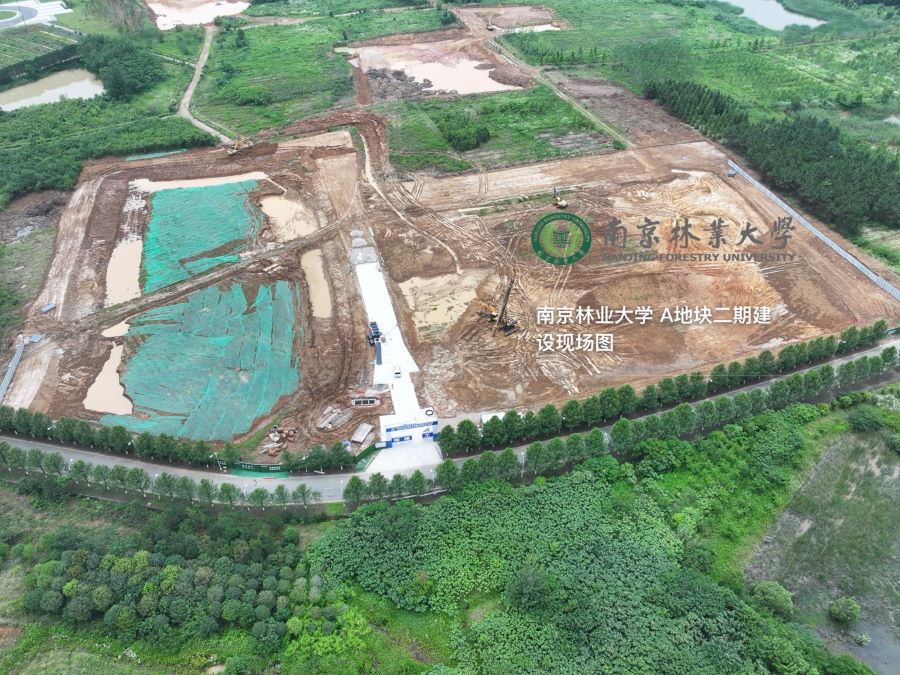

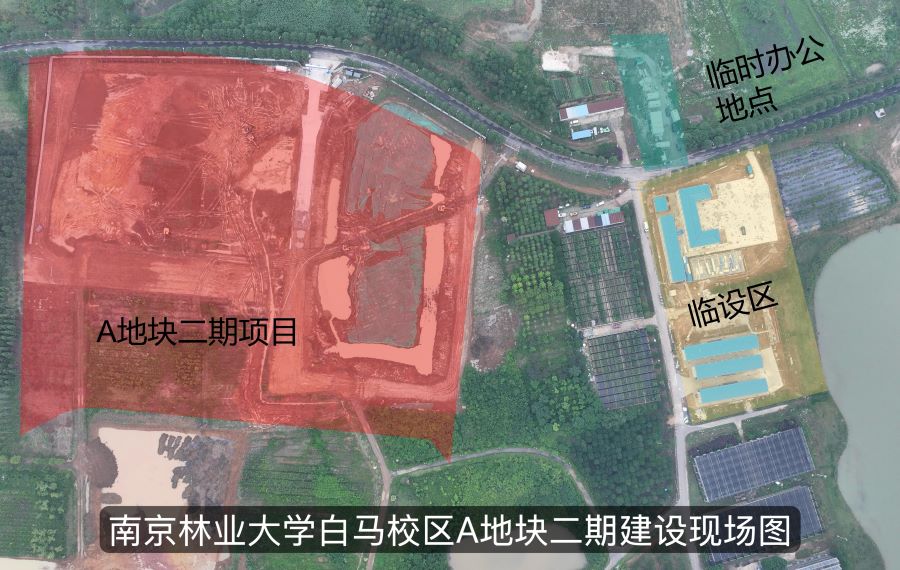

南京林业大学白马校区A地块二期建设工程按计划推进。
二期进展情况:
本周现场施工人数为57人。
1、临时设施:办公区板房搭设、内装完成;管理人员宿舍板房搭设完成;生活区4号楼基础开挖砌筑完成40%。

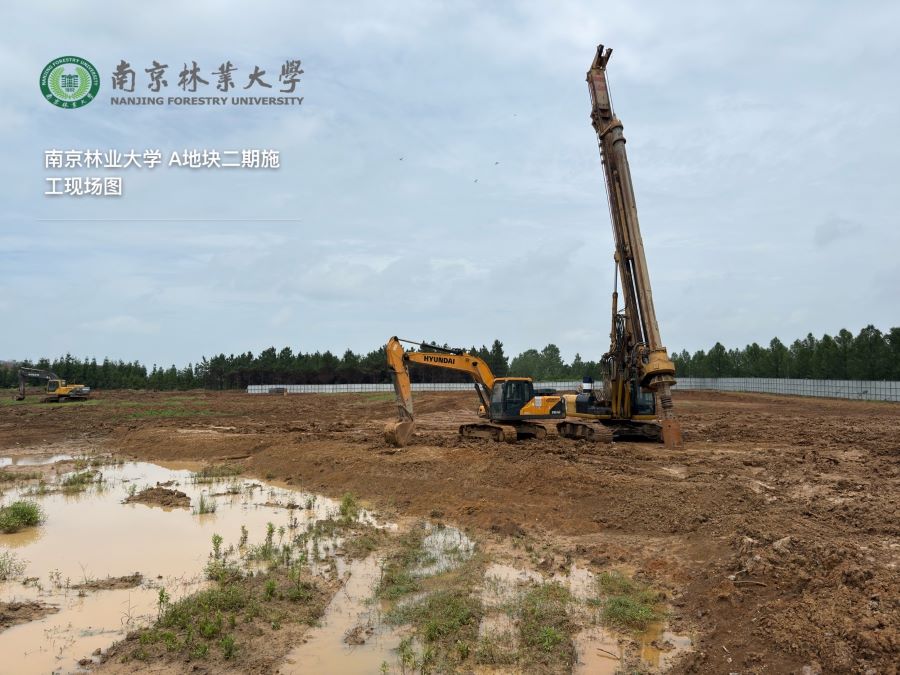

2、施工场地:工地大门装饰完成,北侧临时围挡装饰施工完成;冲洗平台沉淀池砌筑完成;桩工机械开工前检验工作完成。
