南京林业大学白马校区A地块一期二标段建设工程全力推进。

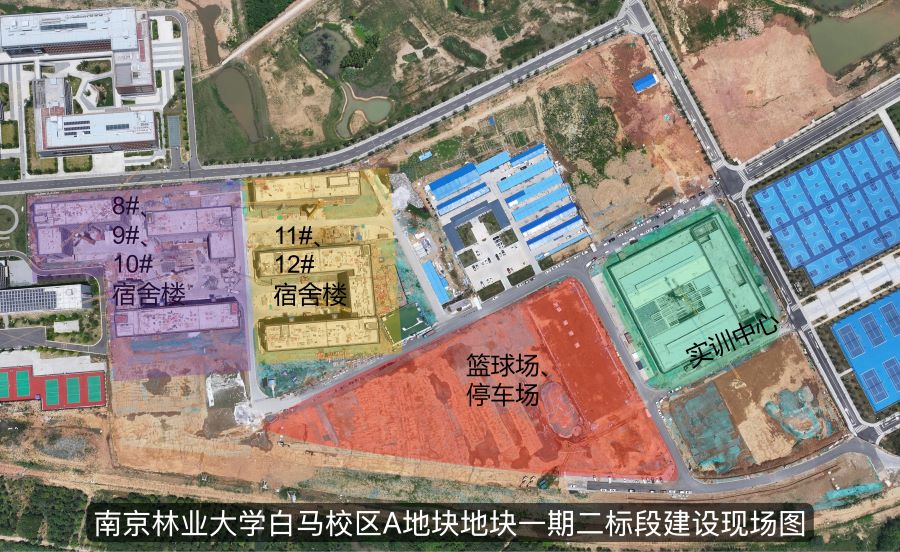

一期二标段进展情况:
本周现场施工人数为446人。

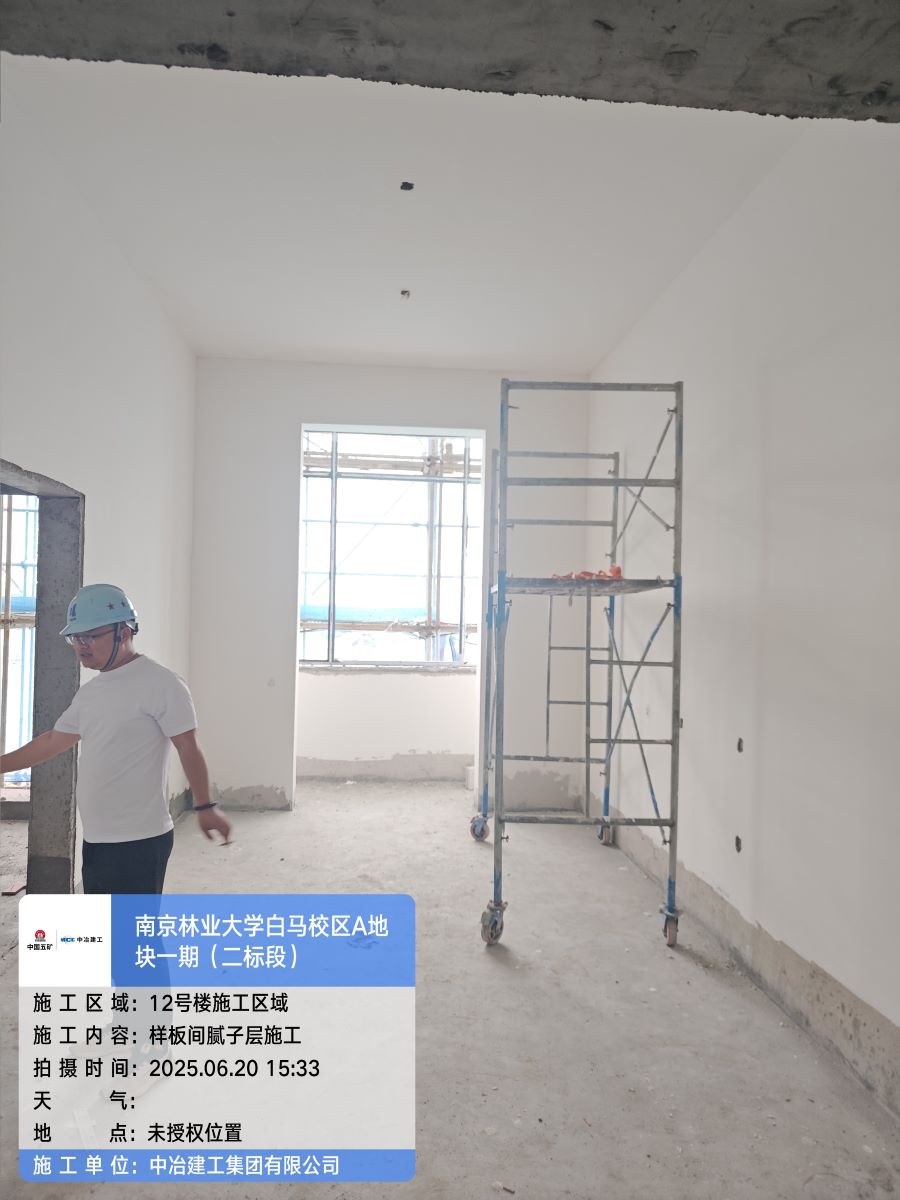

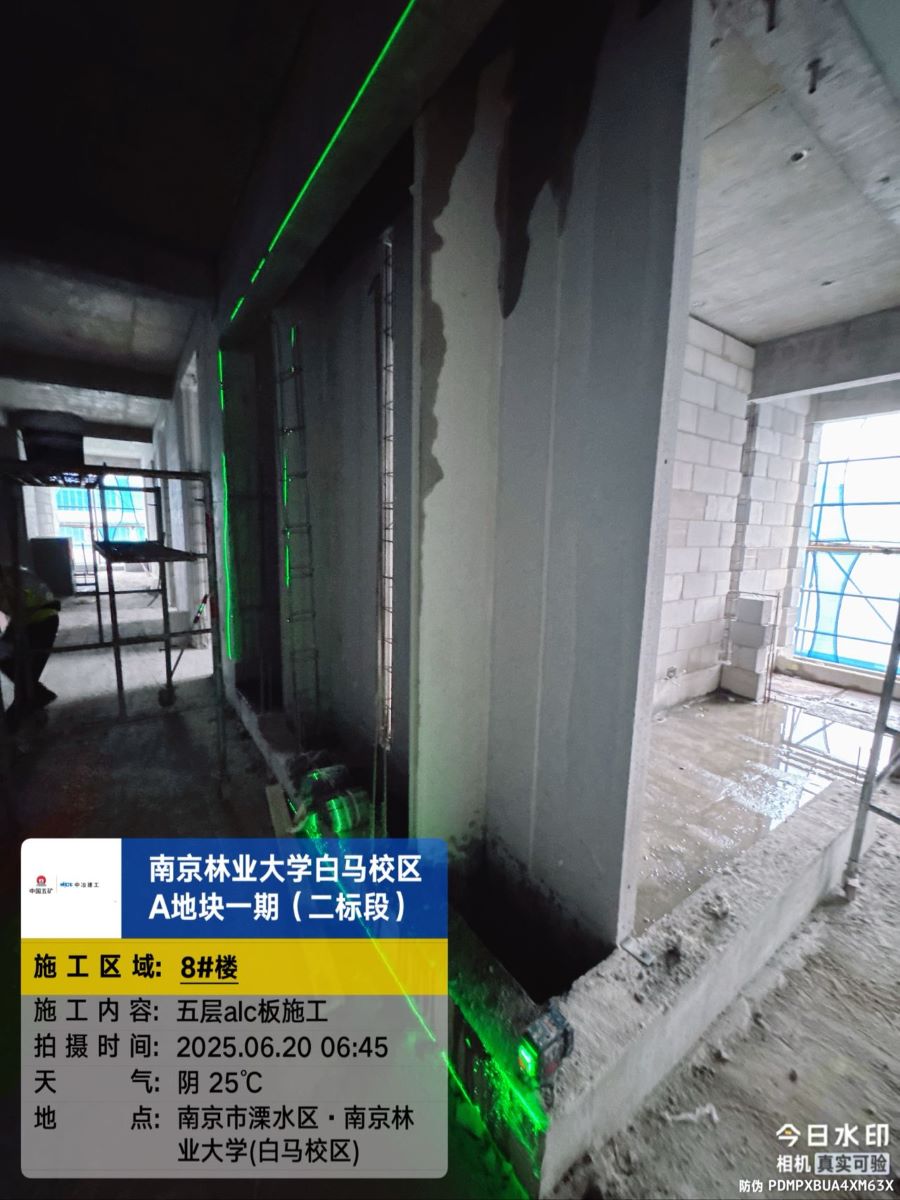

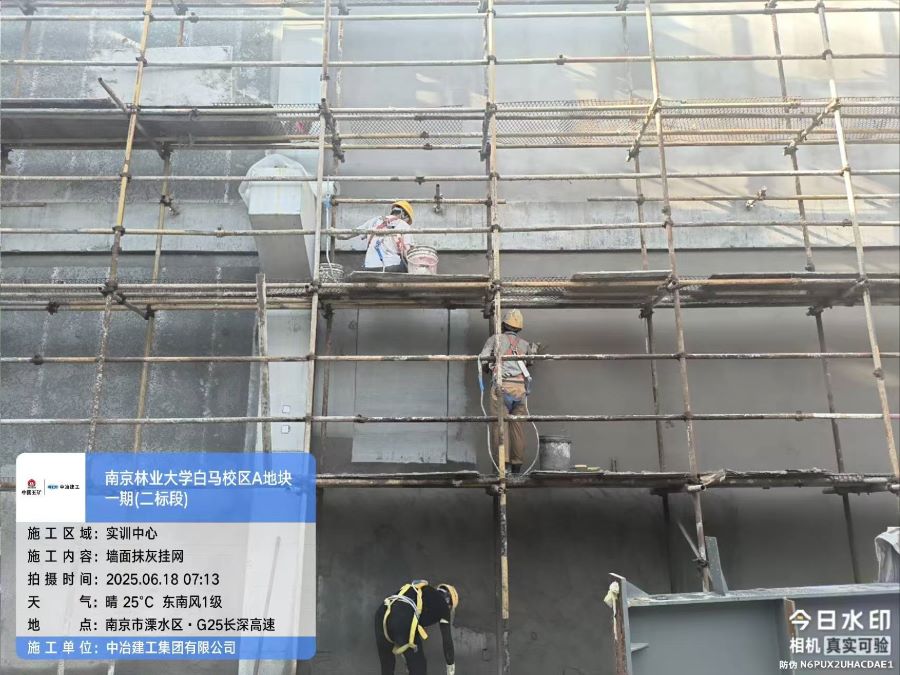

1、实训中心(已封顶):外墙、内墙喷浆完成;墙体粉刷,外墙完成80%,内墙A区累计完成60%,内墙B区三层完成。

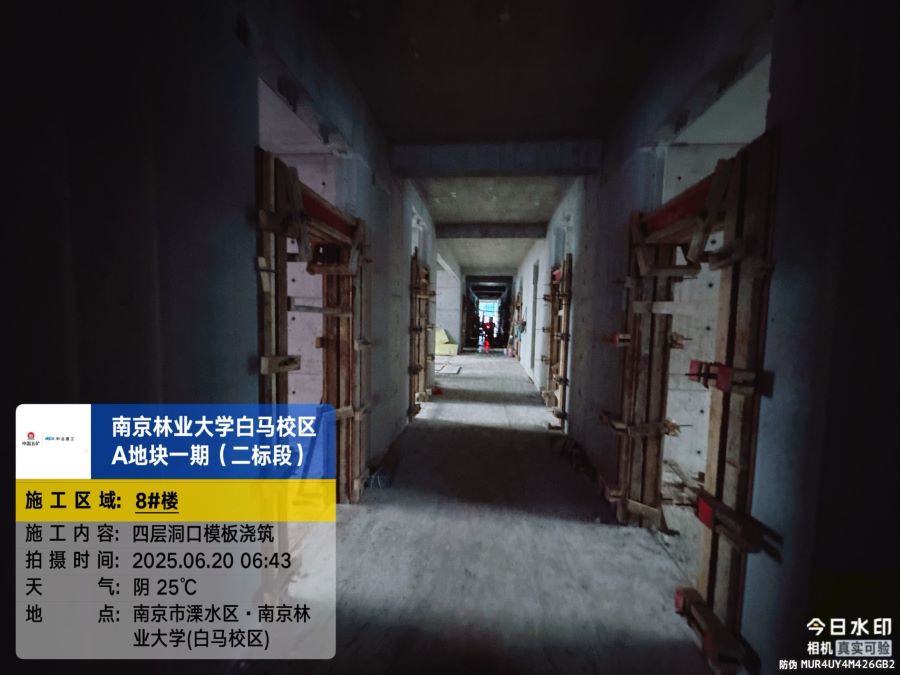

2、8号宿舍楼(已封顶):内部隔断、墙体砌筑施工至五层。

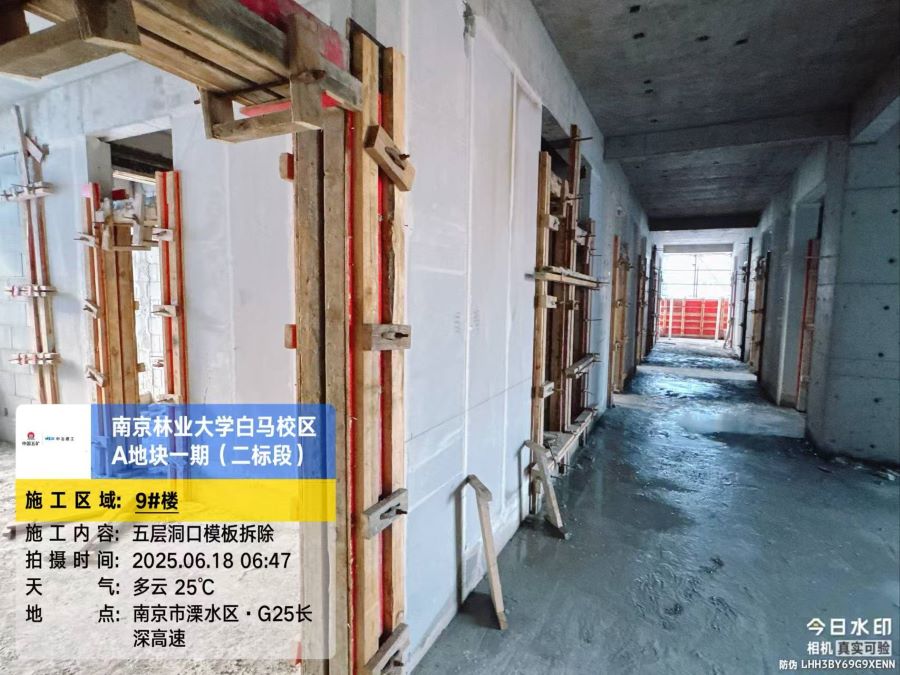

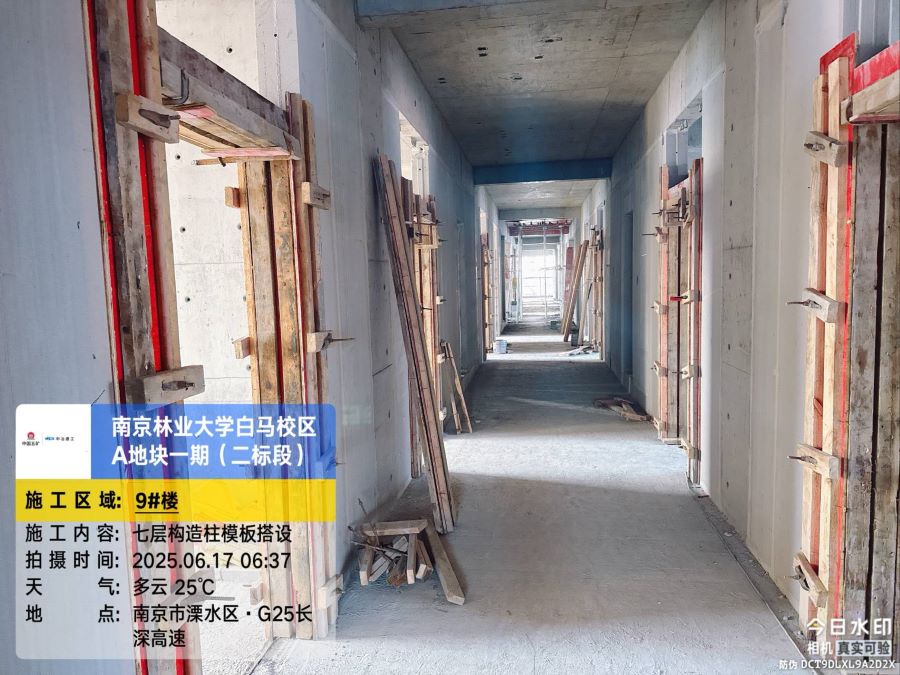

3、9号宿舍楼(已封顶):内部隔断施工至五层,墙体砌筑施工至七层。

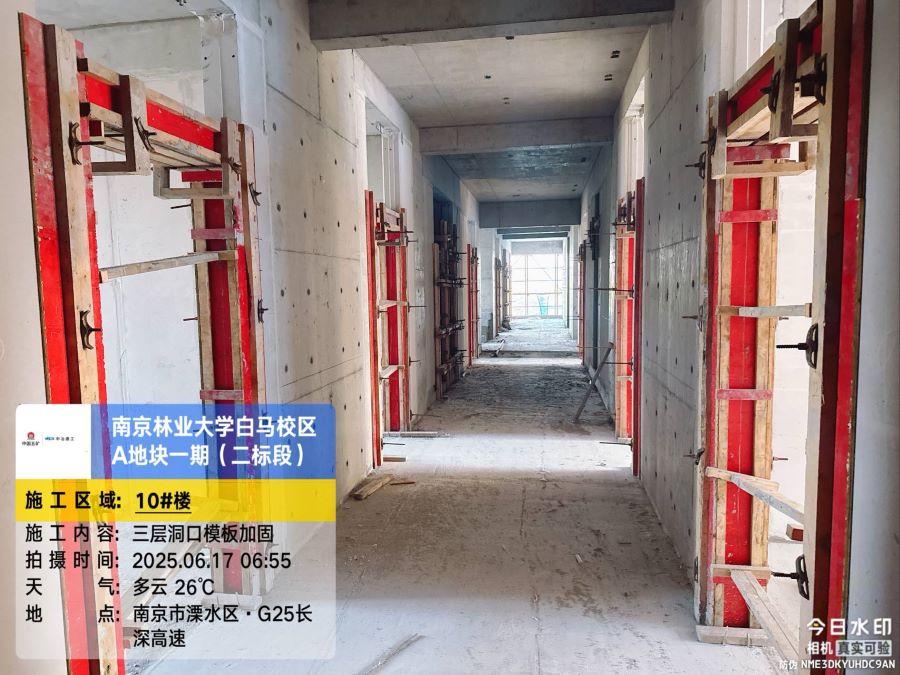

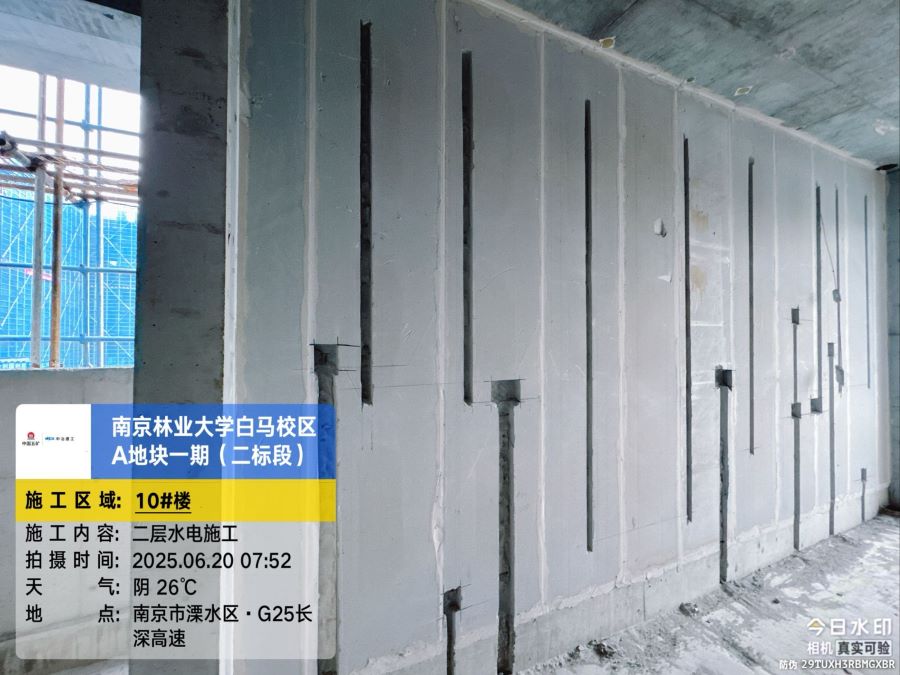

4、10号宿舍楼(已封顶):屋顶浇筑完成;内部隔断施工、墙体砌筑施工至五层。

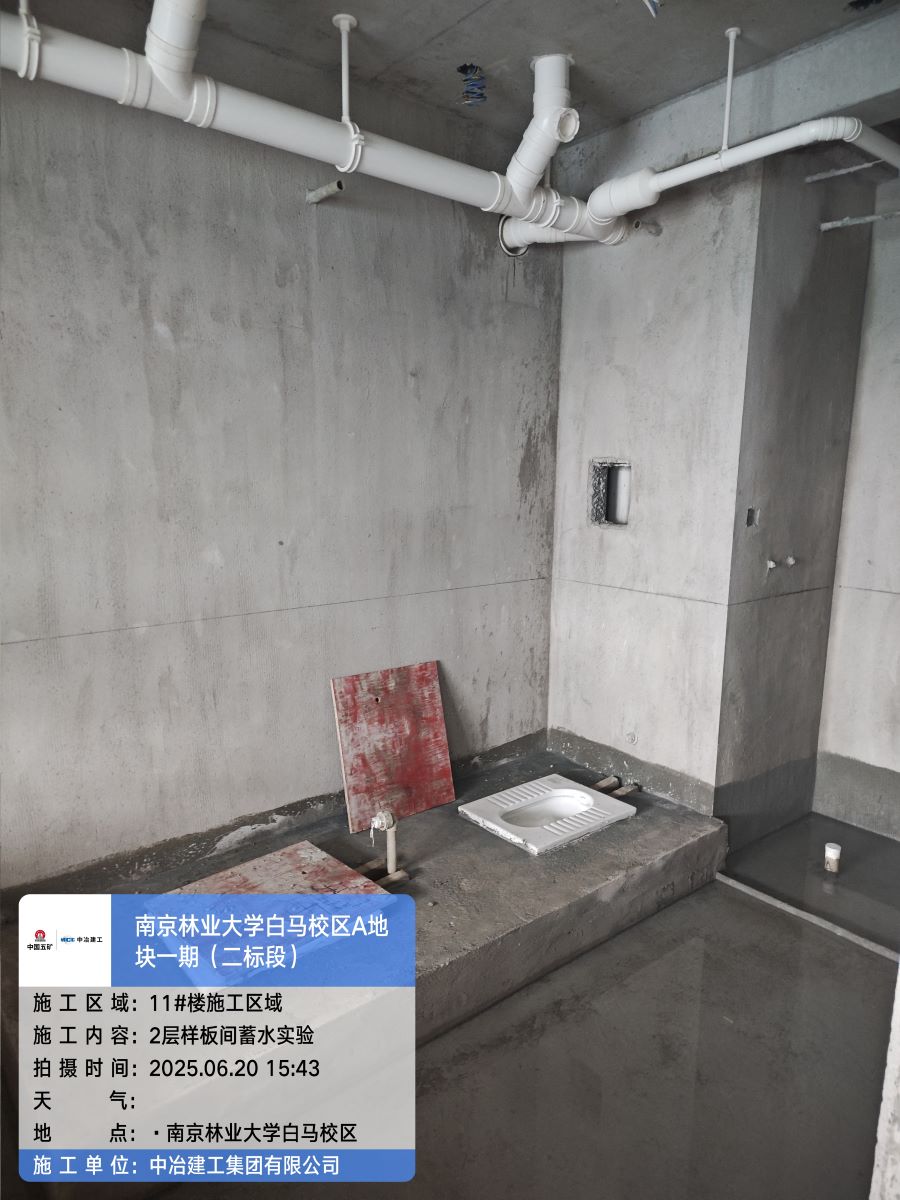

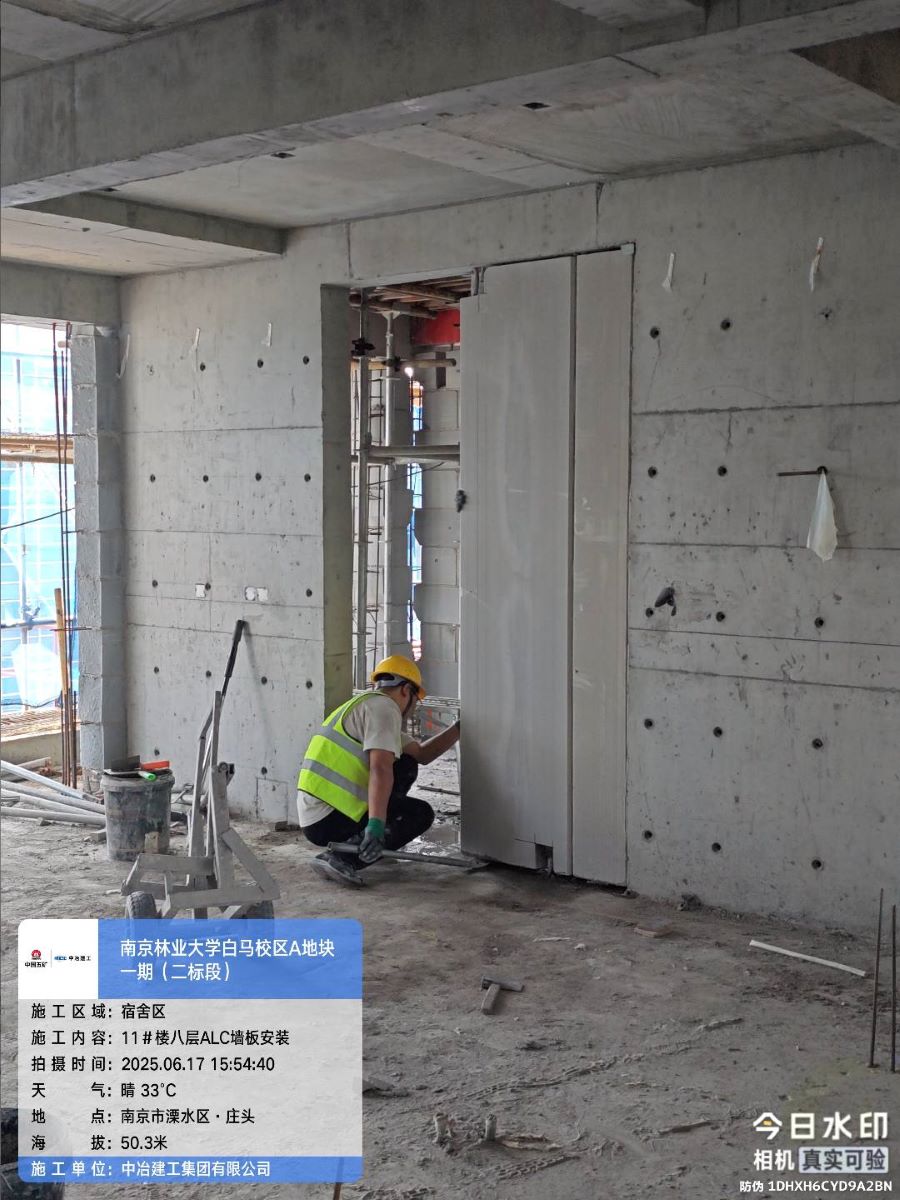

5、11号宿舍楼(已封顶):内部隔断、墙体砌筑施工至八层。

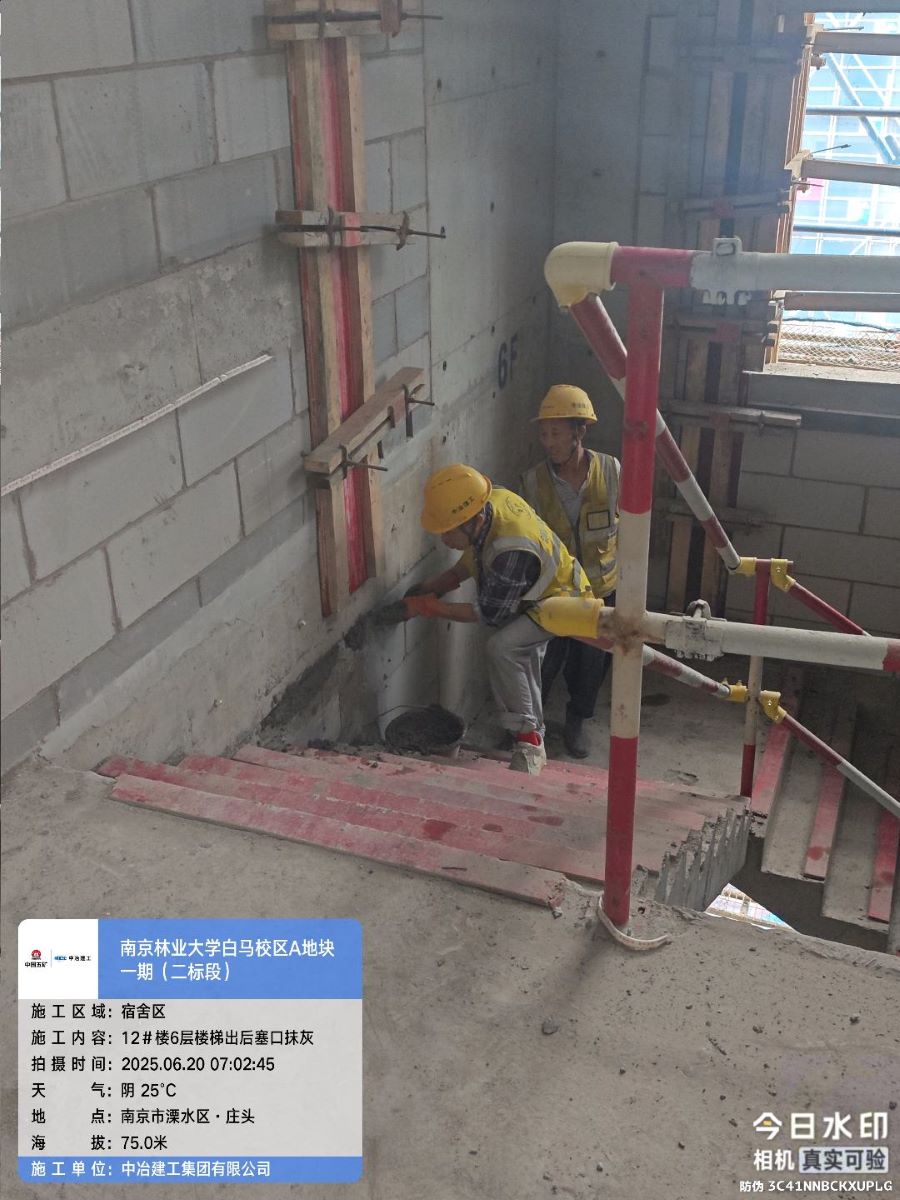

6、12号宿舍楼(已封顶):内部隔断、墙体砌筑施工至七层。
南京林业大学白马校区A地块二期建设工程按计划推进。

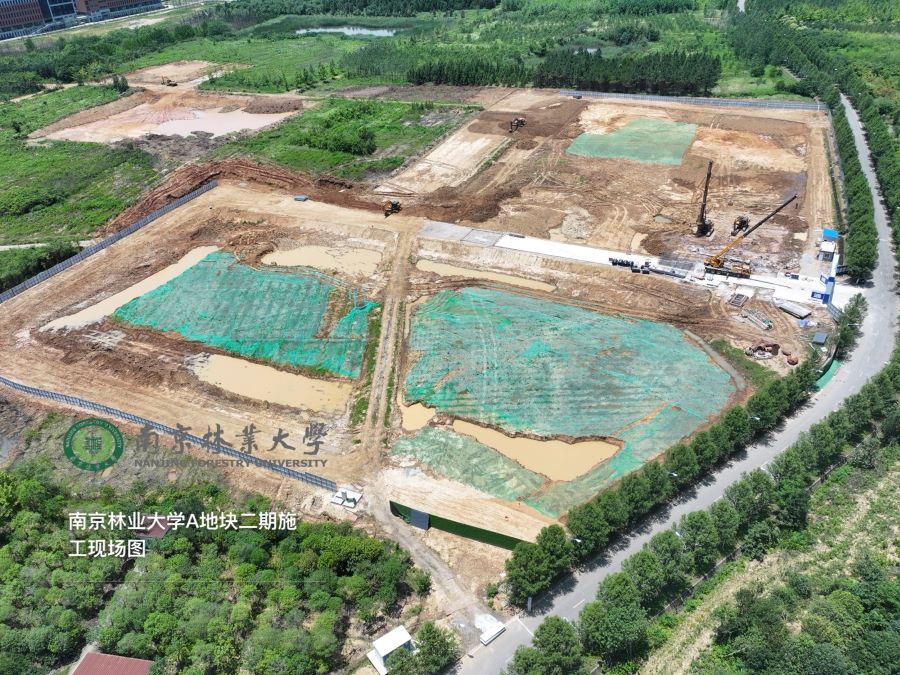

二期进展情况:
本周现场施工人数为66人。

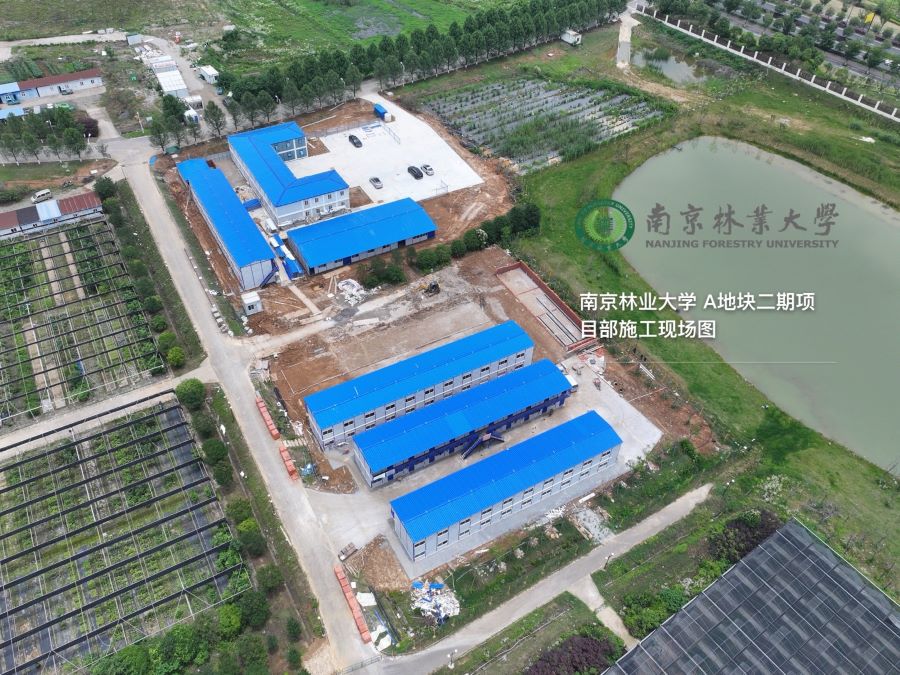

1、临时设施:生活区、办公区临时设施搭建总体进度完成95%。

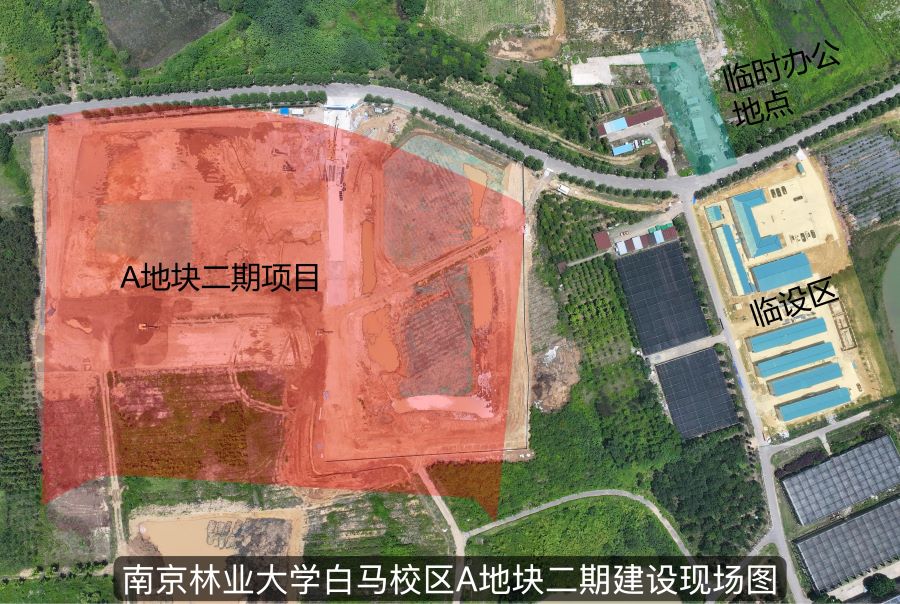

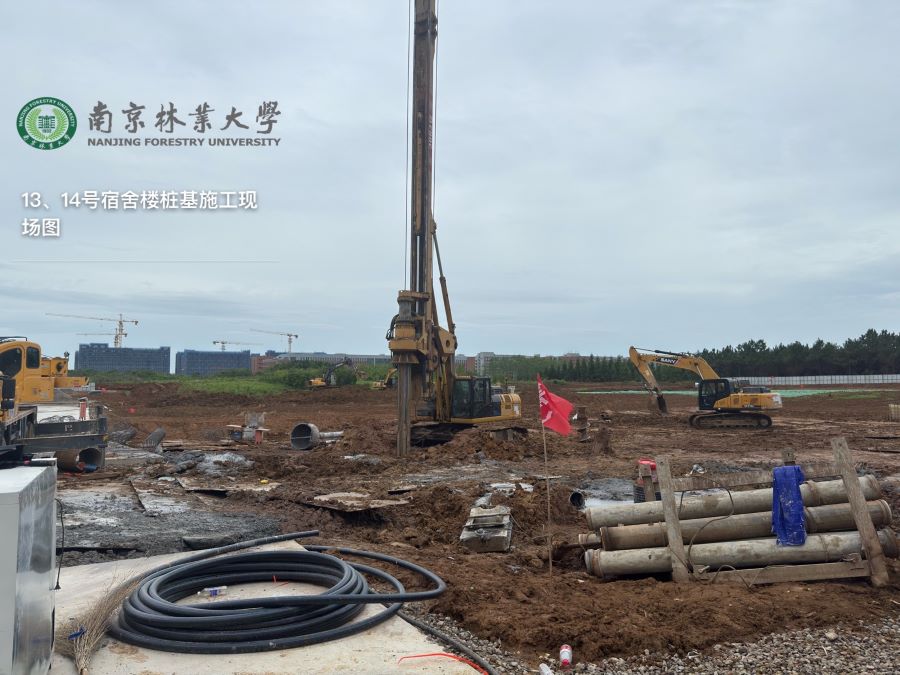

2、施工现场:13、14号宿舍楼桩基施工,累计完成42根旋挖灌注桩(总计432根);工地临时道路,14号宿舍楼南侧临时道路路基整平完成;工地施工围挡,16号宿舍楼南侧围挡施工完成。
