白马校区建设工程现场进度2025年第26周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-07-01

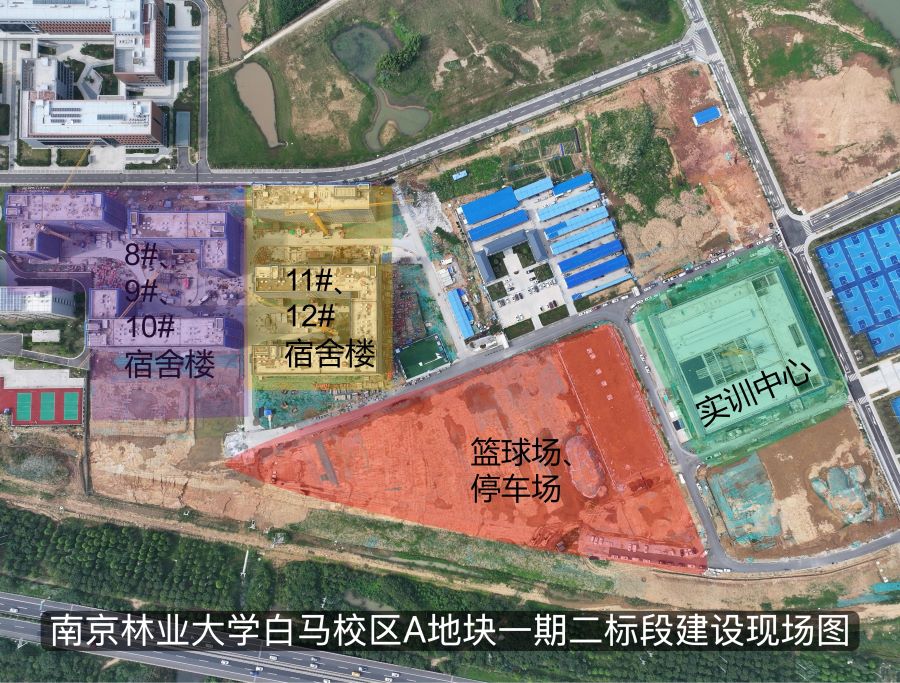

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为461人。

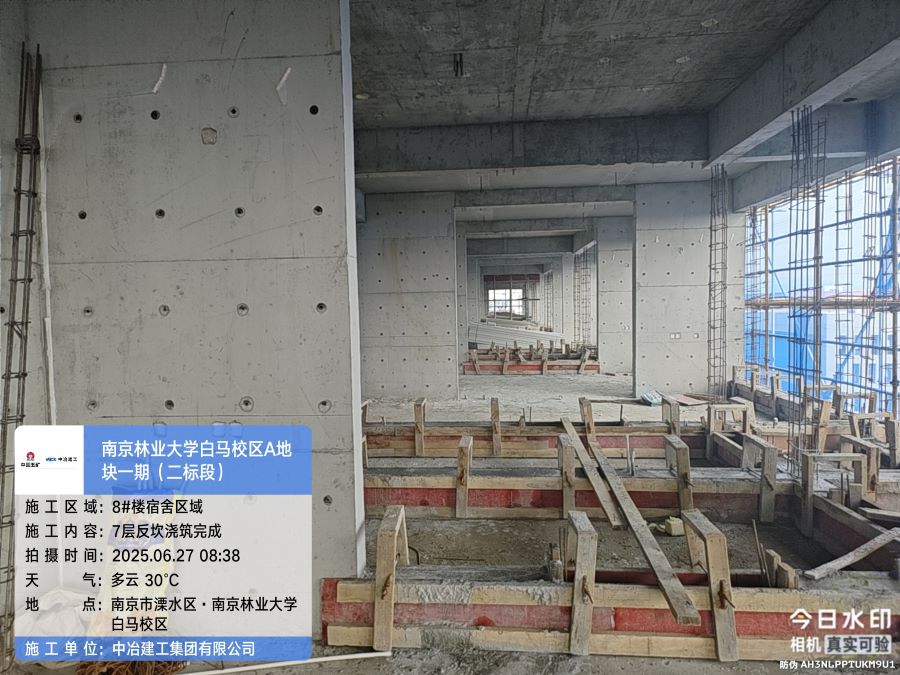

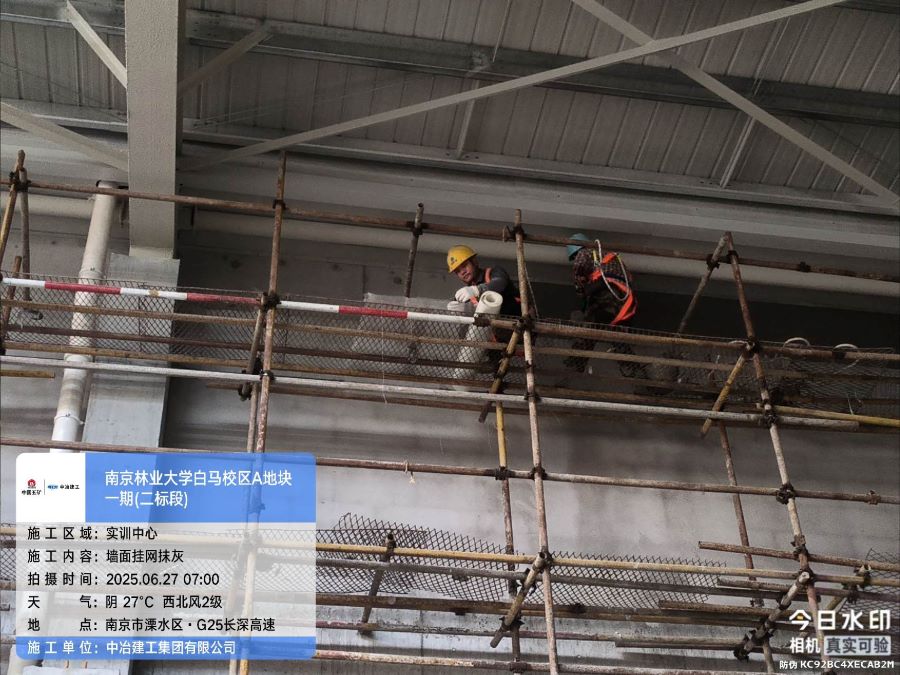

1、实训中心(已封顶):墙体粉刷,外墙完成,内墙A区完成,内墙B区二层完成,一层累计完成60%;外墙保温粘贴累计完成20%

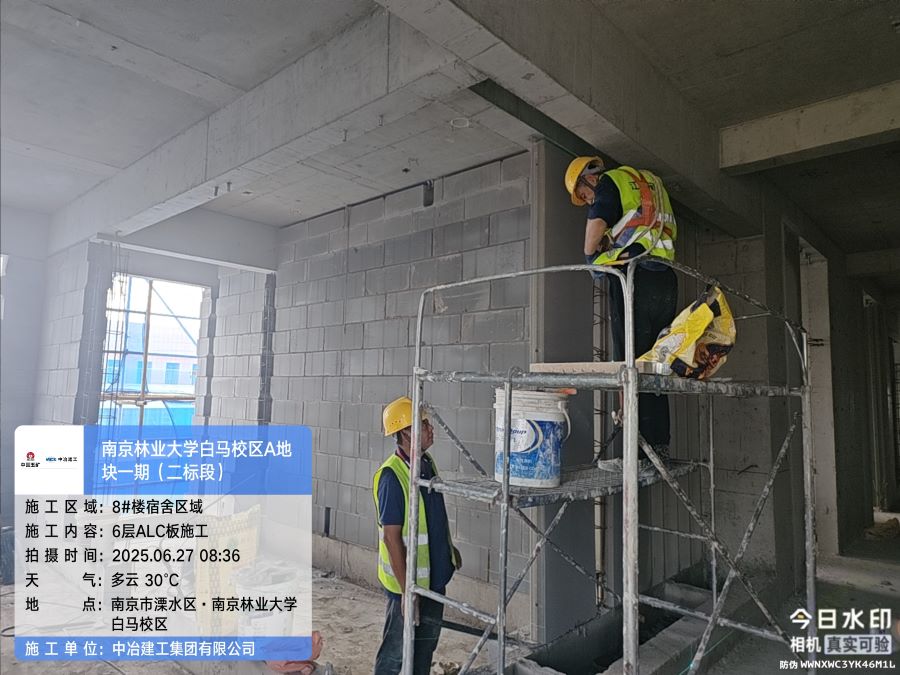

28号宿舍楼(已封顶):内部隔断、墙体砌筑施工至七层层。

39号宿舍楼(已封顶):内部隔断、墙体砌筑施工至八层;样板间,卫生间墙地砖贴砖、房间地砖、涂料完成80%,铝合金门窗完成。

410号宿舍楼(已封顶):内部隔断施工、墙体砌筑施工至五层。

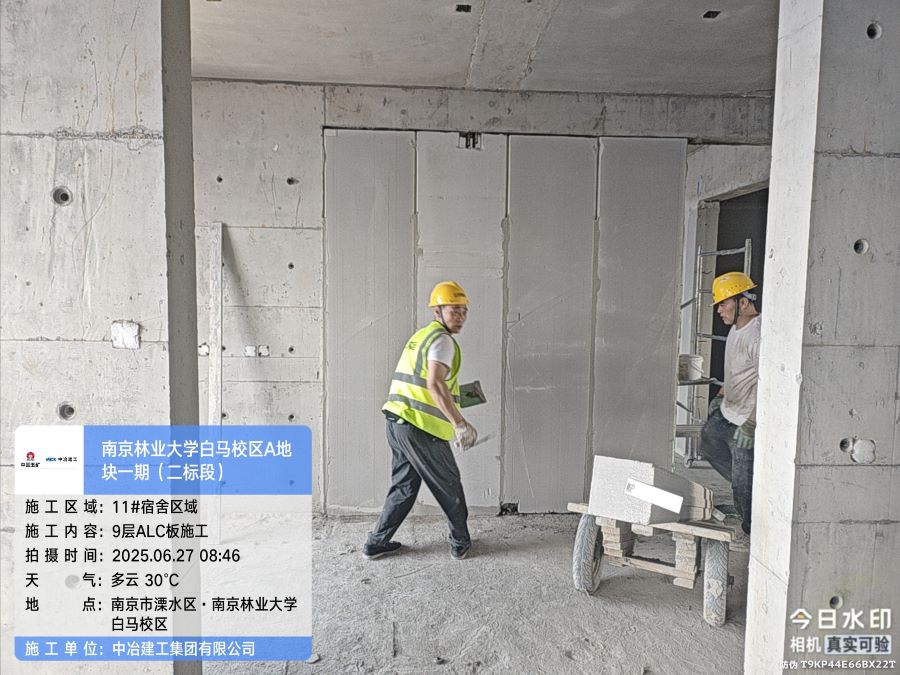

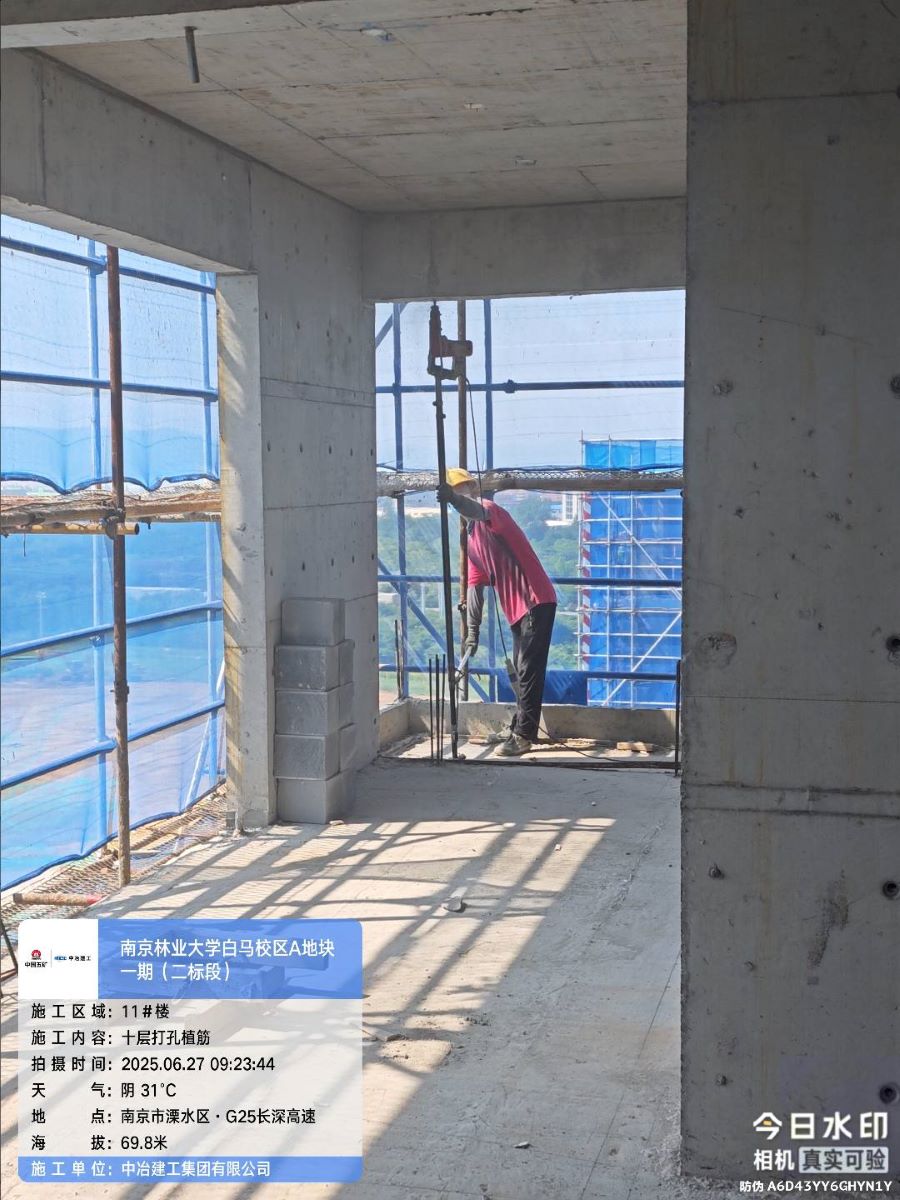

511号宿舍楼(已封顶):内部隔断、墙体砌筑施工至九层;样板间,卫生间墙地砖贴砖、房间地砖、涂料完成80%,铝合金门窗完成。

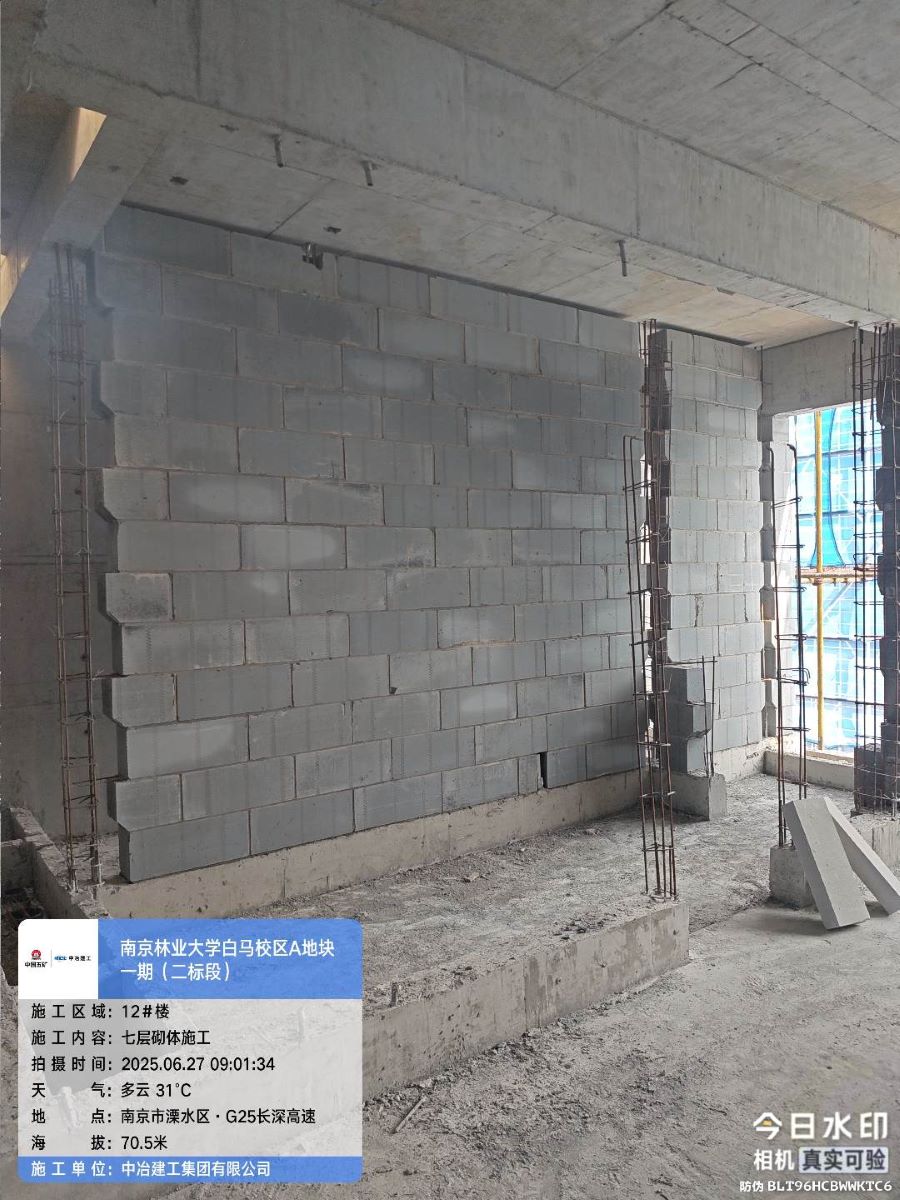

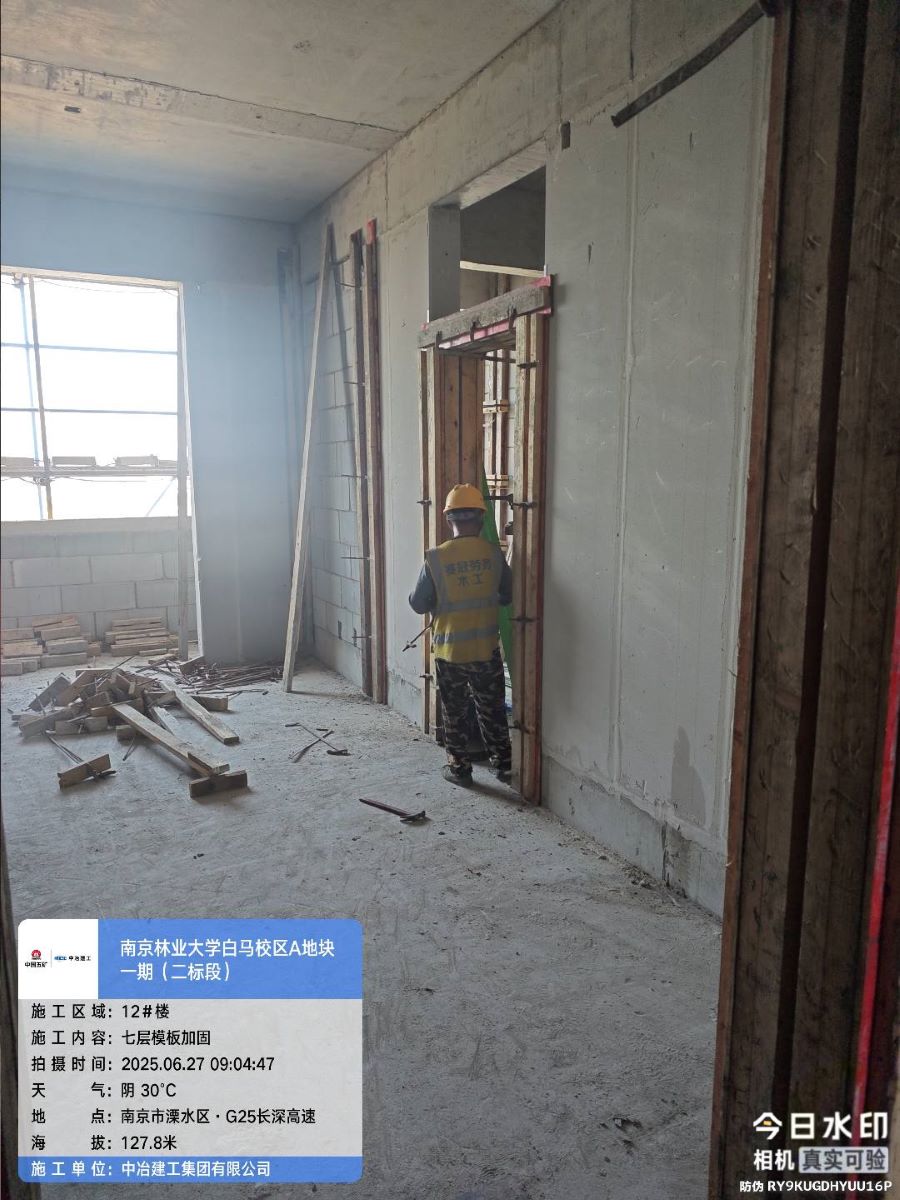

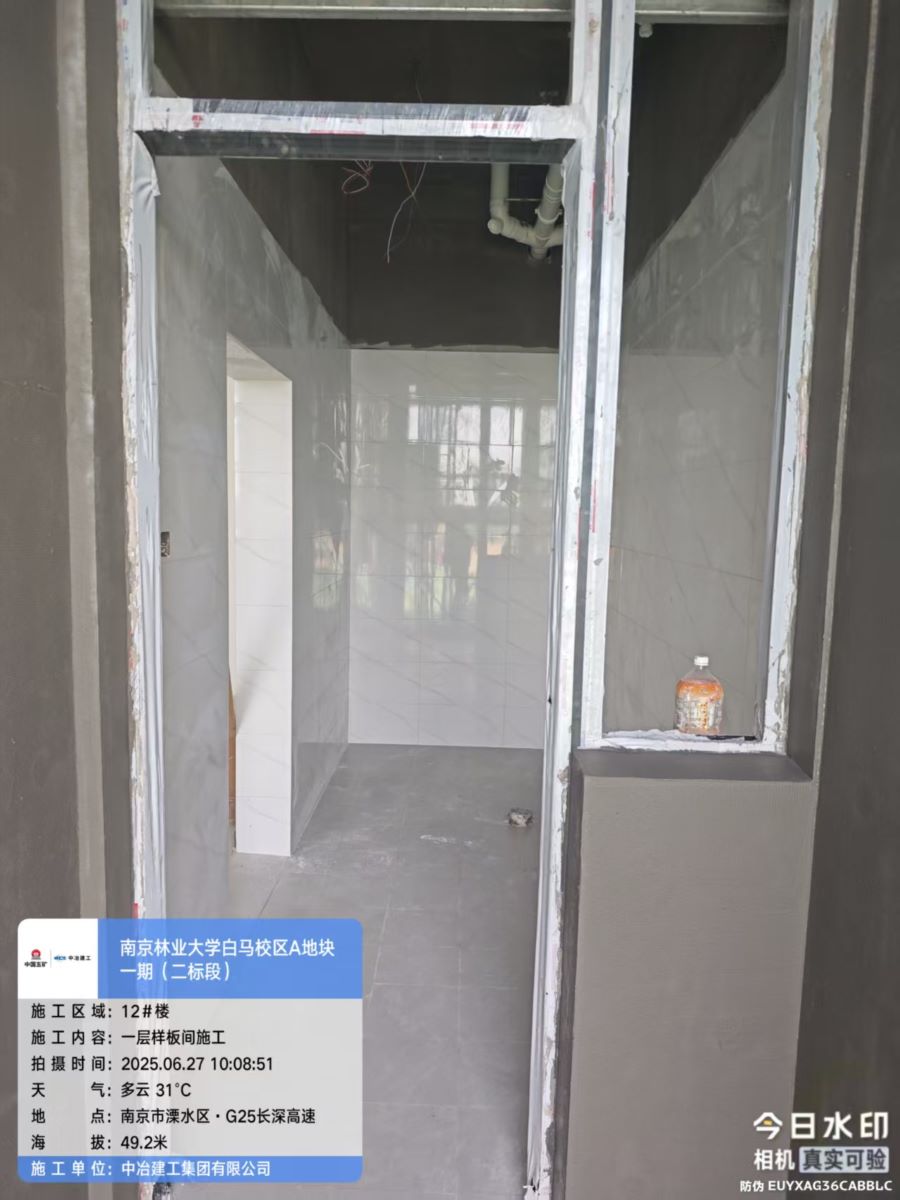

612号宿舍楼(已封顶):内部隔断、墙体砌筑施工至八层;样板间,卫生间墙地砖贴砖、房间地砖、涂料完成80%,铝合金门窗完成。

7、样板间:卫生间墙地砖贴砖、房间地砖、涂料完成80%,铝合金门窗完成。

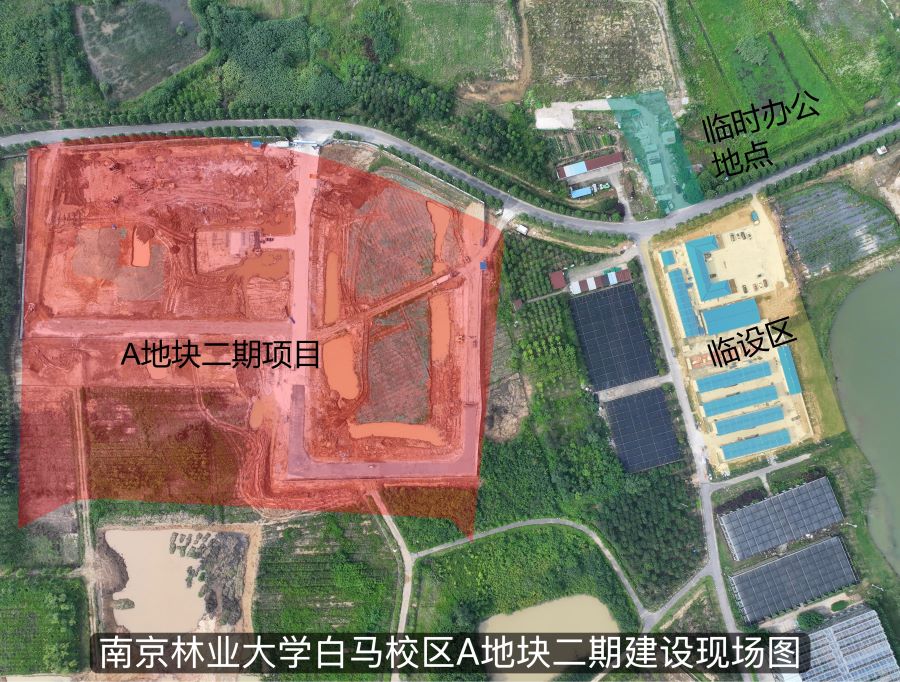

南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

本周现场施工人数为61人。

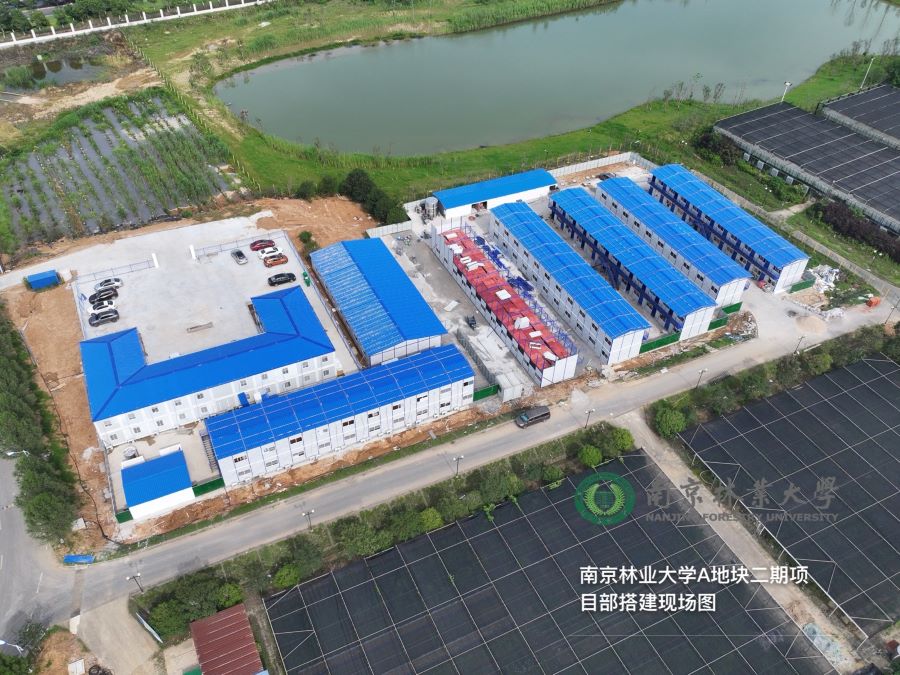

1、临时设施:生活区、办公区临时设施搭建完成98%

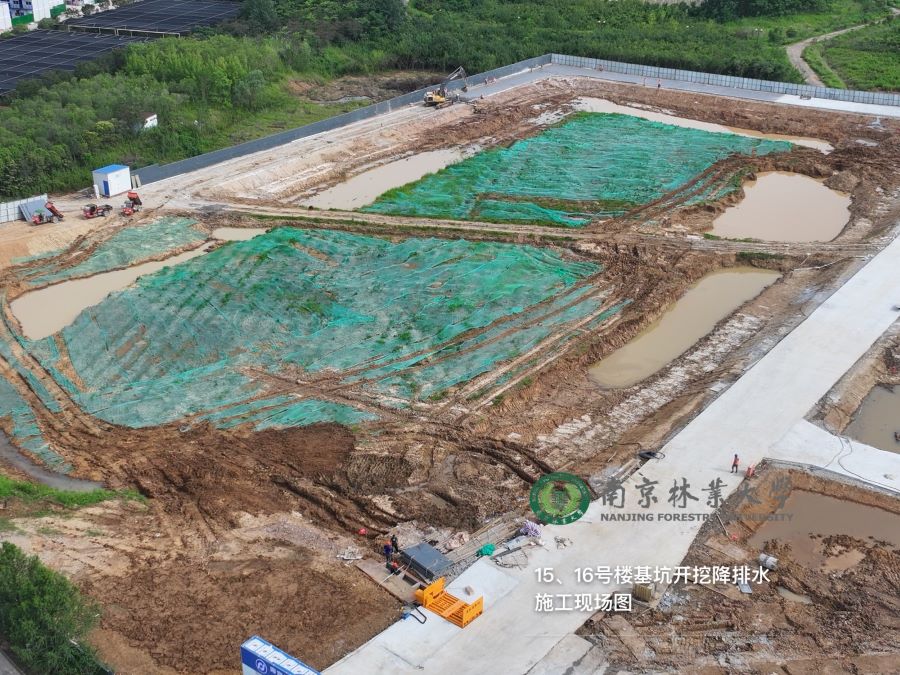

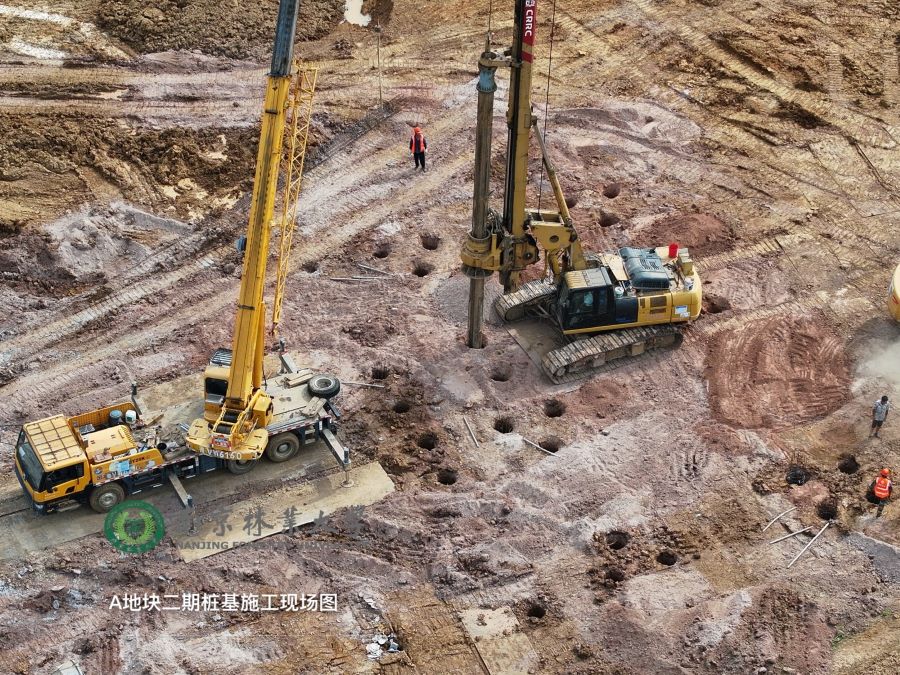

2、施工现场:1314号宿舍楼桩基施工,累计完成149根旋挖灌注桩(总计432根);工地临时道路,14号宿舍楼南侧临时道路垫层铺设约140米,15#16#楼侧道路浇筑完成300米;钢筋加工棚场地浇筑完成。
