白马校区建设工程现场进度2025年第27周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-07-07

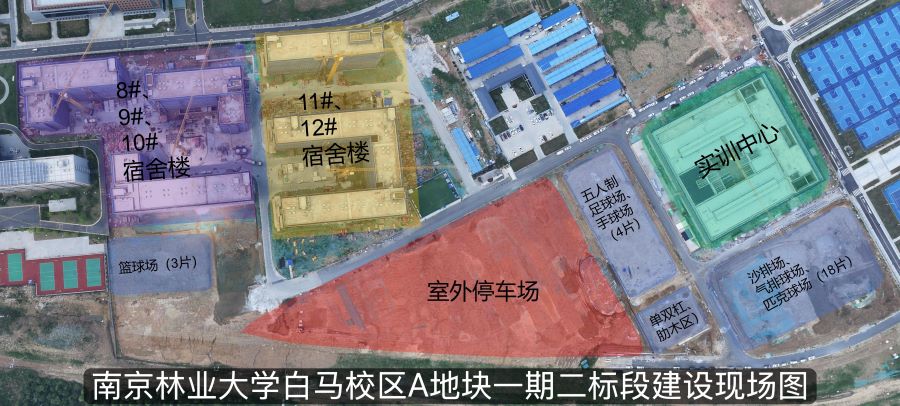

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为430人。

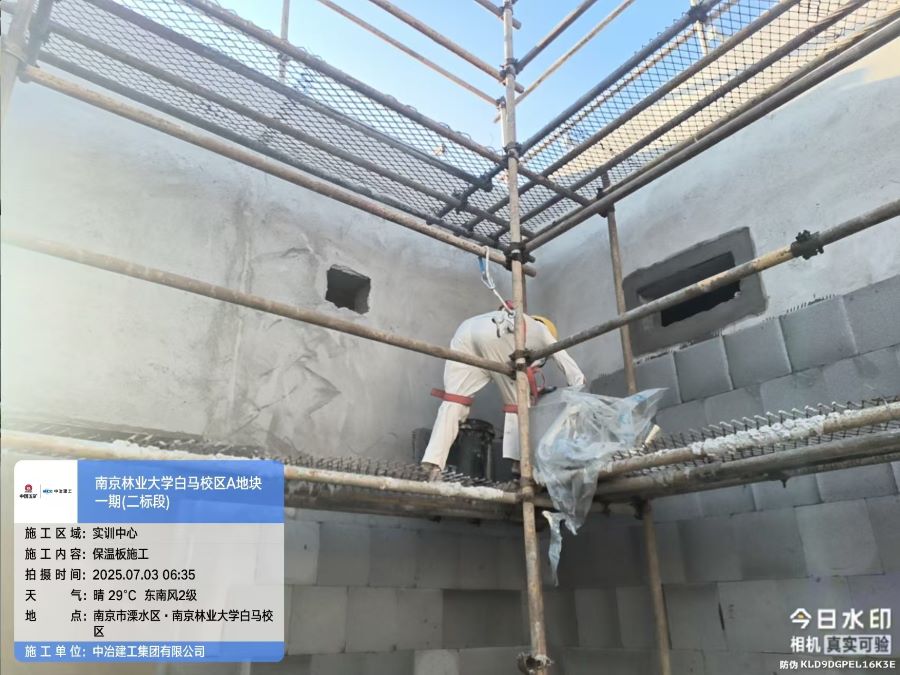

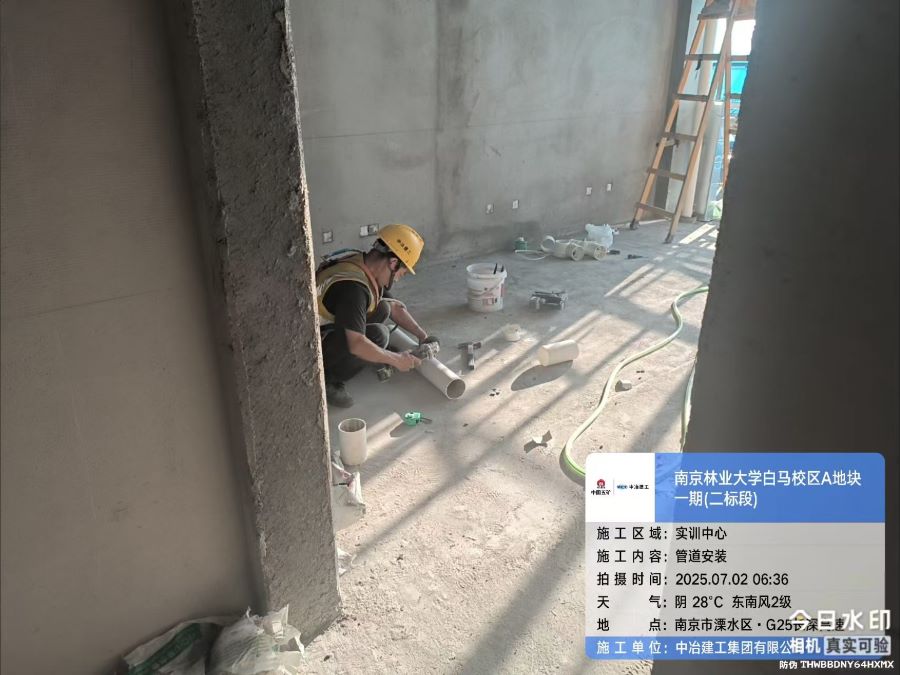

1、实训中心(已封顶):内、外墙墙体粉刷均已完成;外墙保温板粘贴累计完成70%;北立面安全通道口位置玻璃幕墙龙骨施工完成;东立面铝板龙骨施工完成;屋面压顶铝板施工完成。

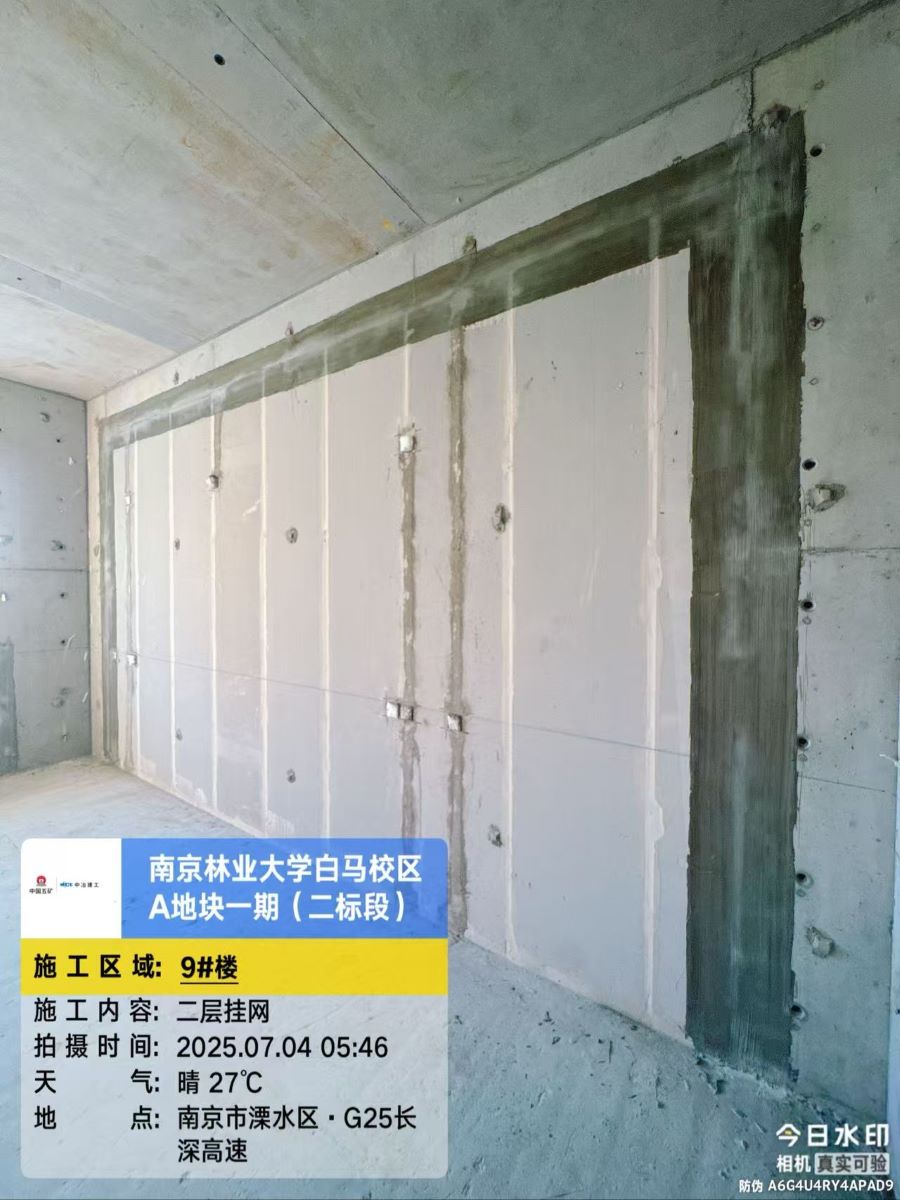

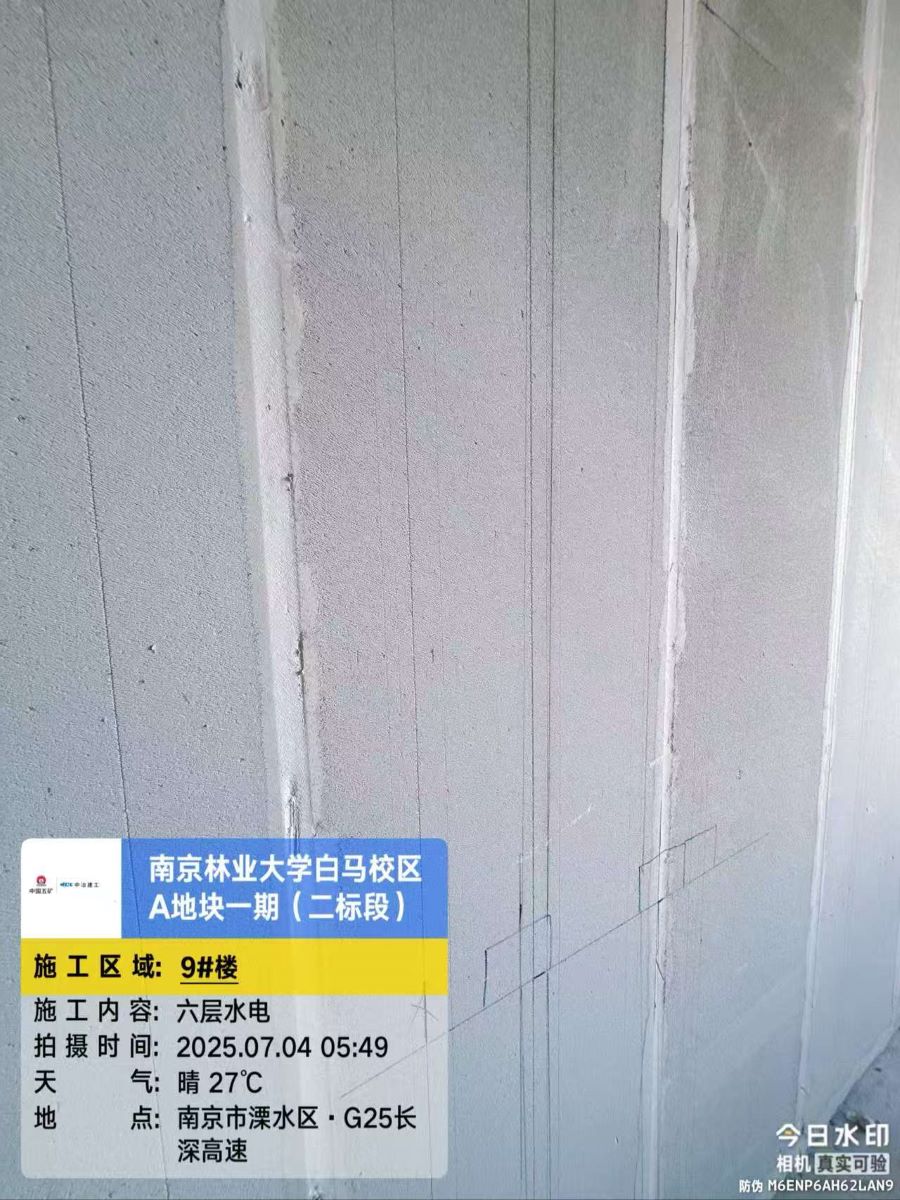

28号宿舍楼(已封顶):内部隔断、墙体砌筑施工至七层层。

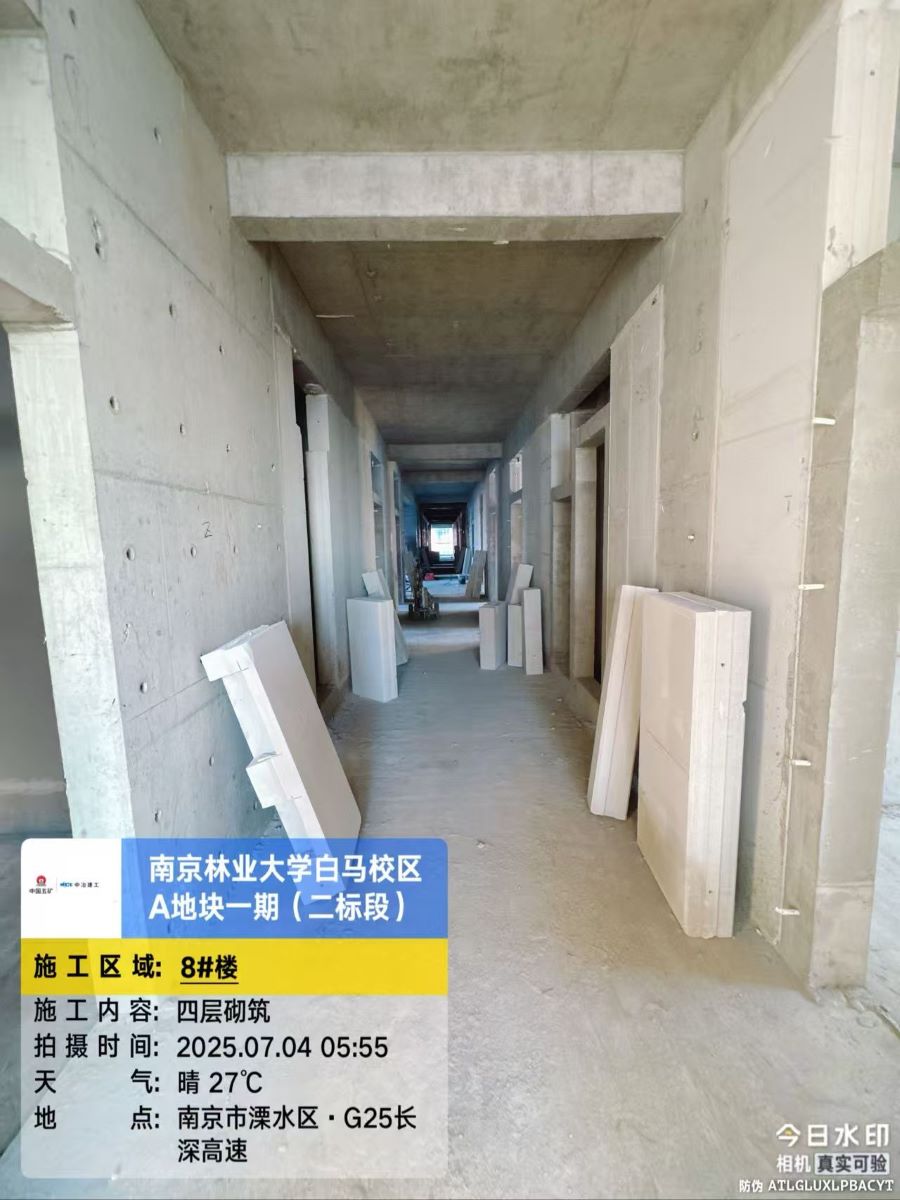

39号宿舍楼(已封顶):内部隔断、墙体砌筑施工至八层。

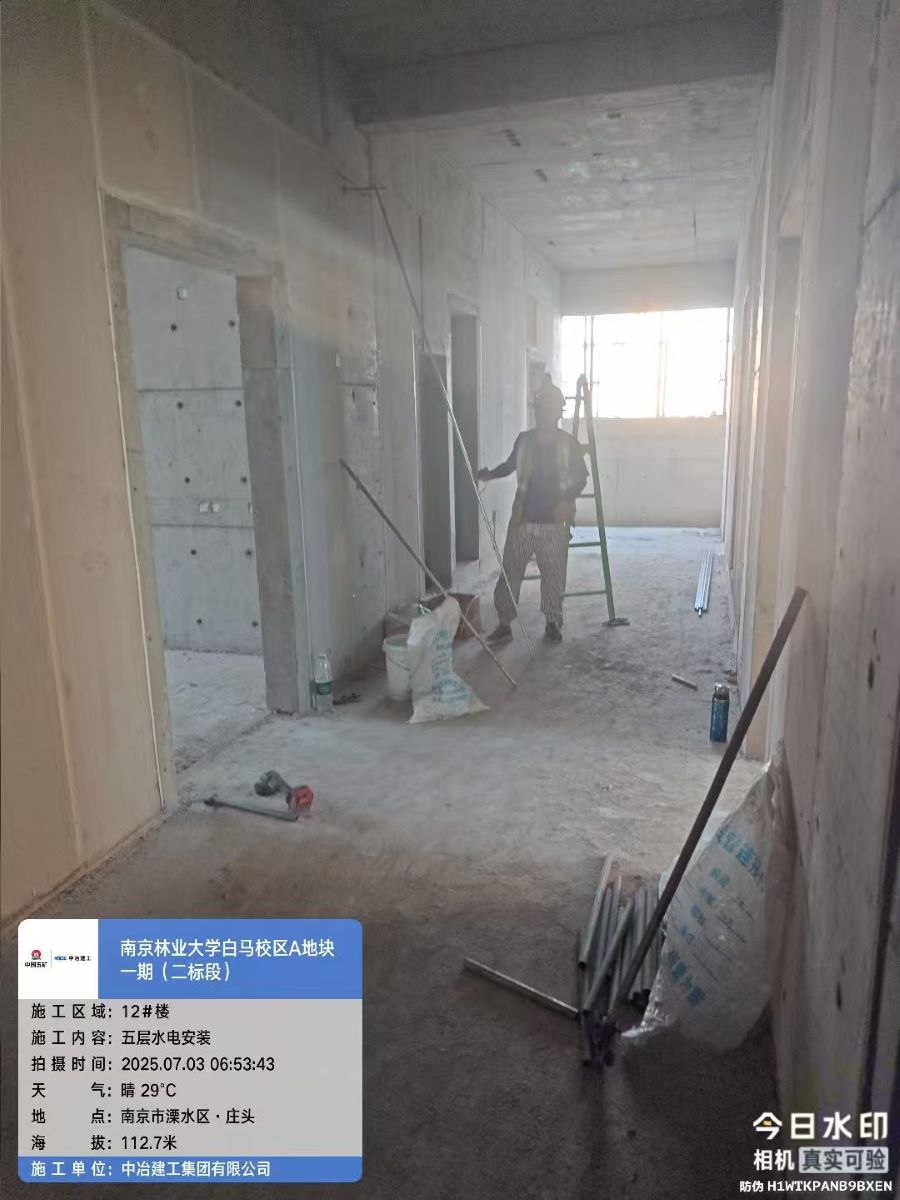

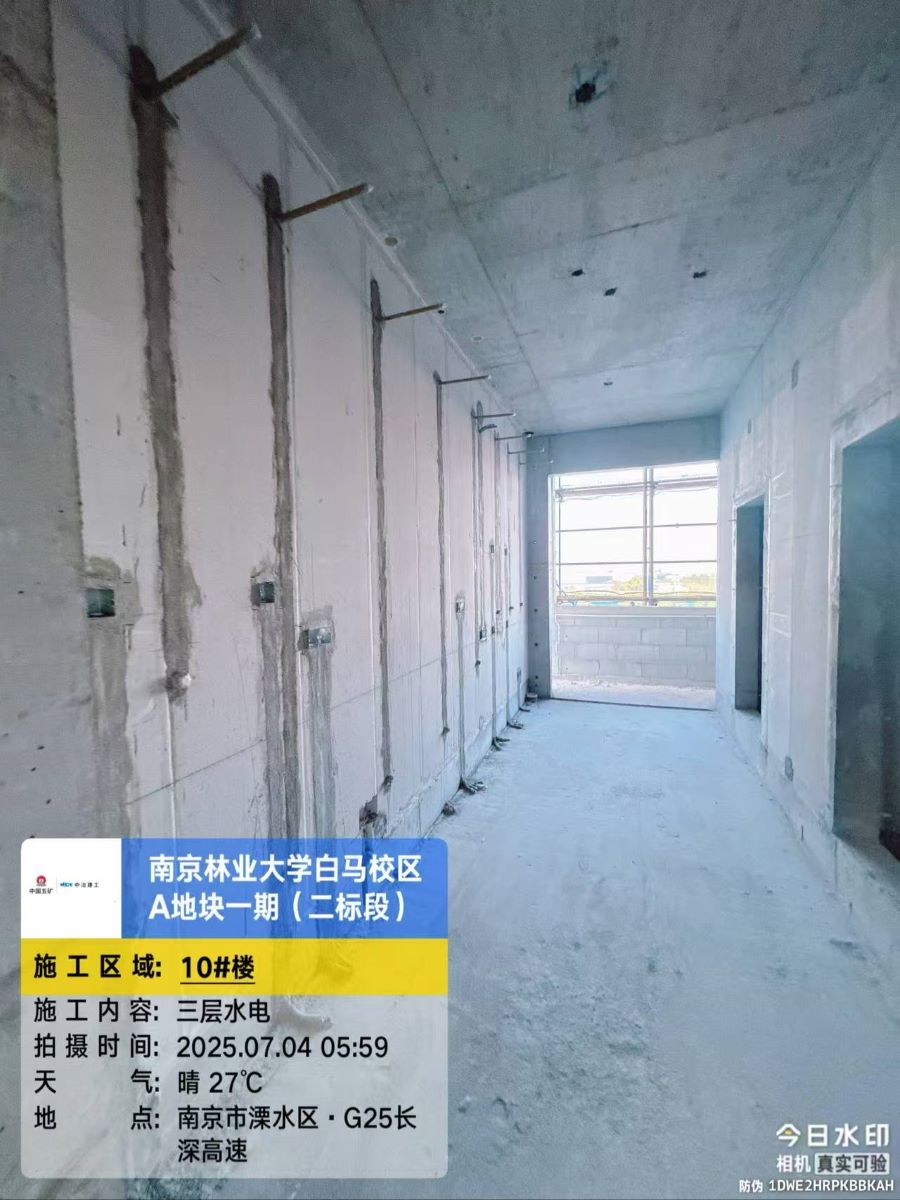

410号宿舍楼(已封顶):内部隔断施工、墙体砌筑施工至七层。

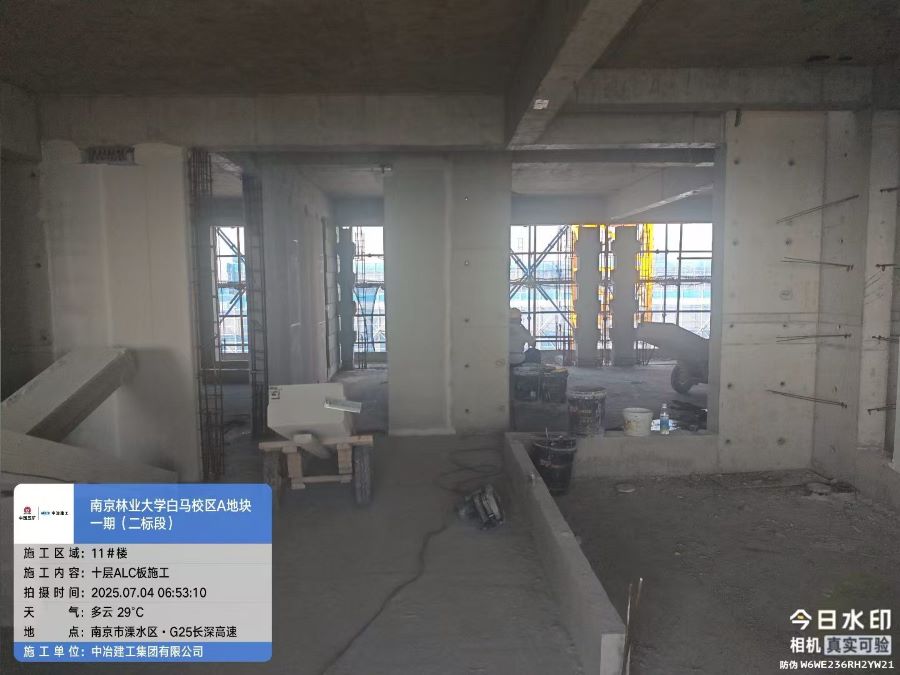

511号宿舍楼(已封顶):内部隔断、墙体砌筑施工至十层。

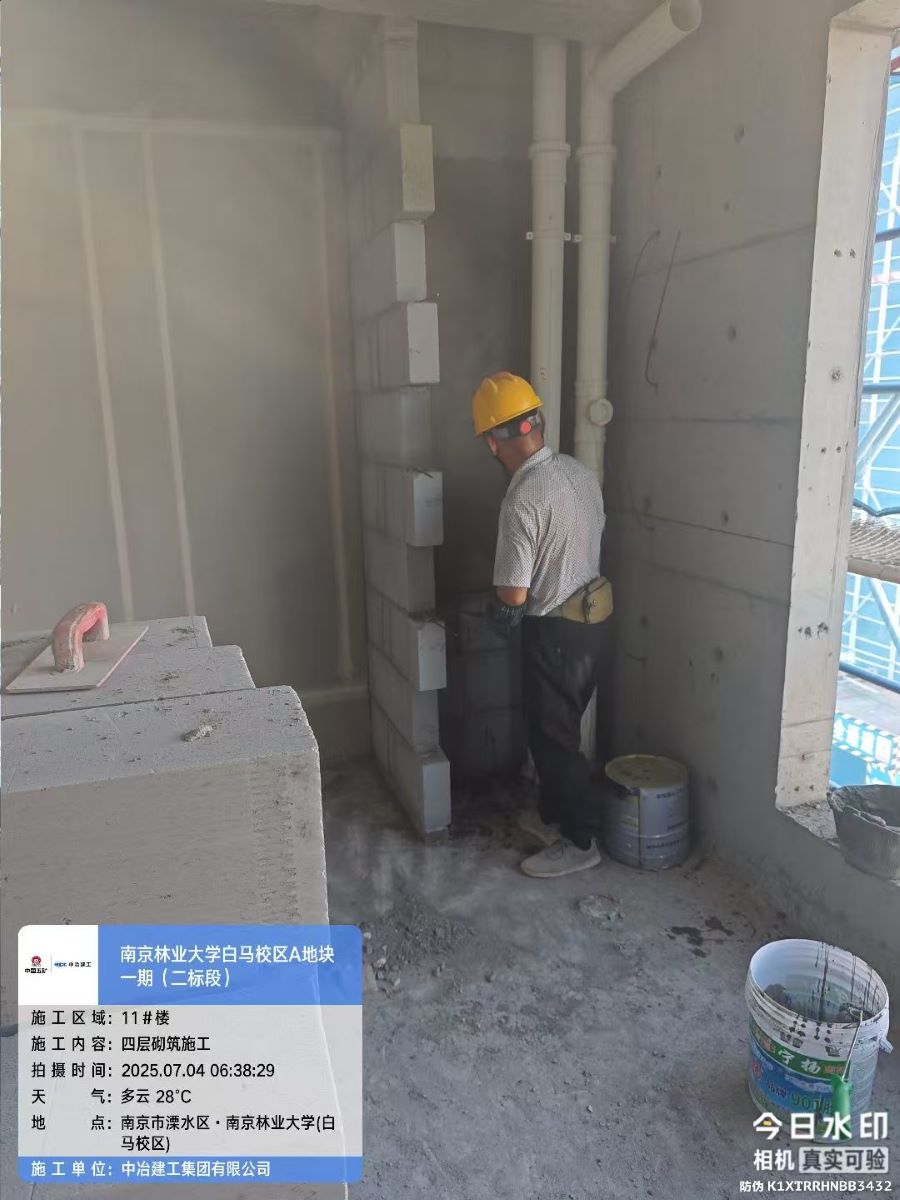

612号宿舍楼(已封顶):内部隔断、墙体砌筑施工至八层。

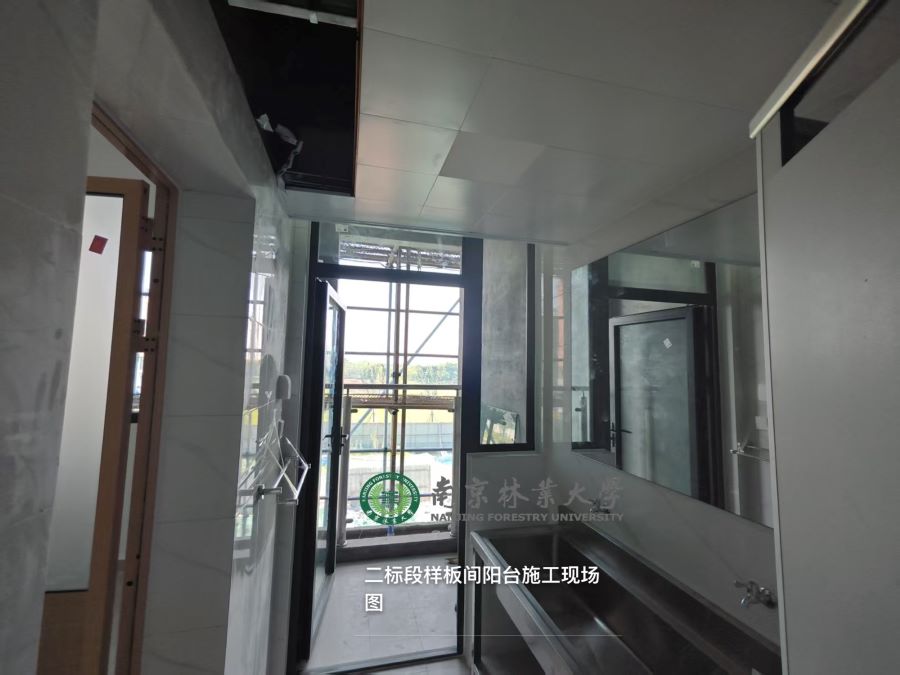

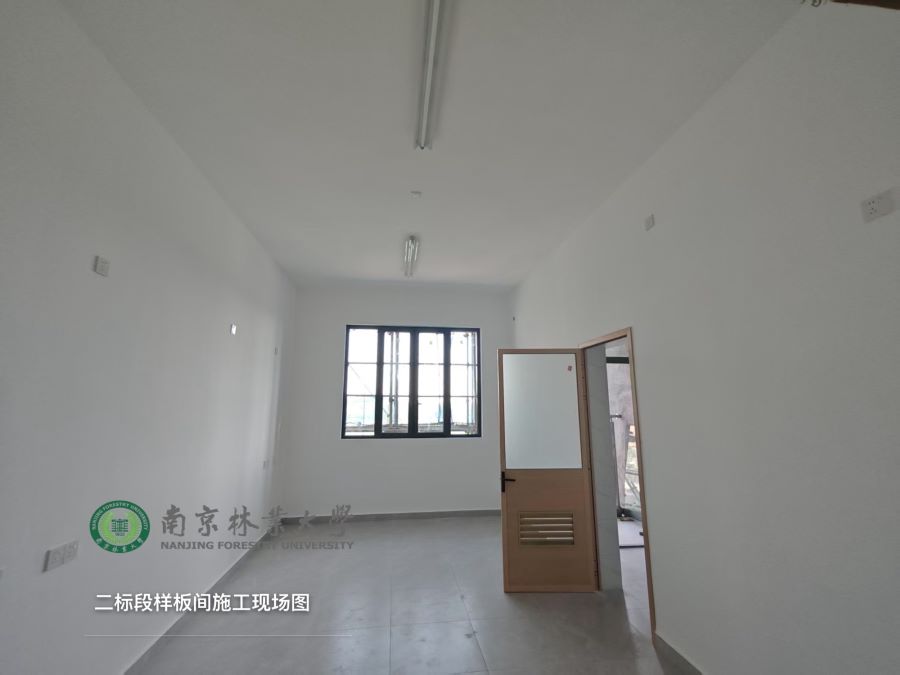

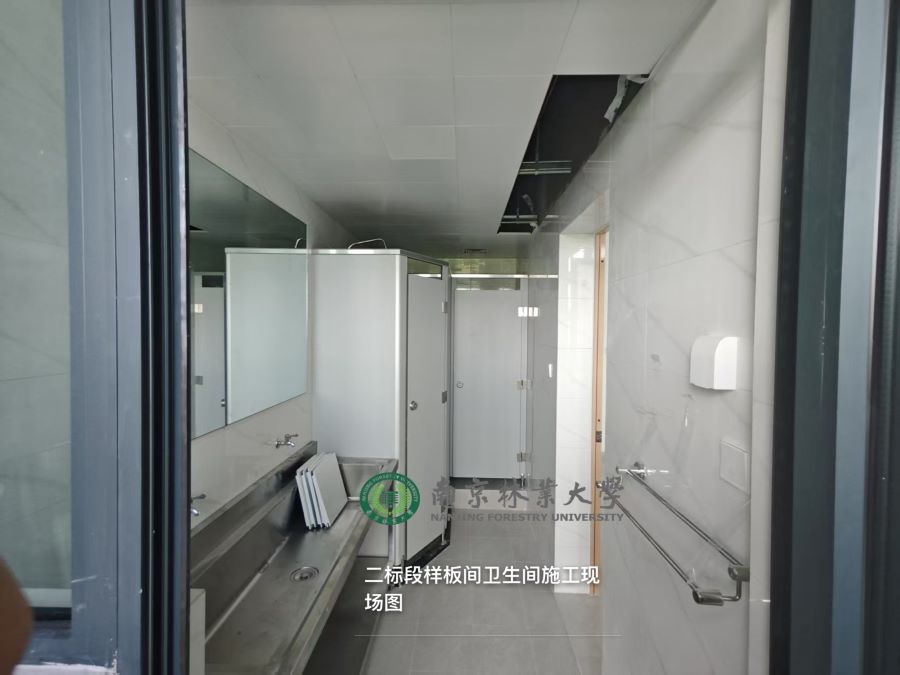

7、样板间:91112号宿舍楼样板间工序除木门安装外均已完成。

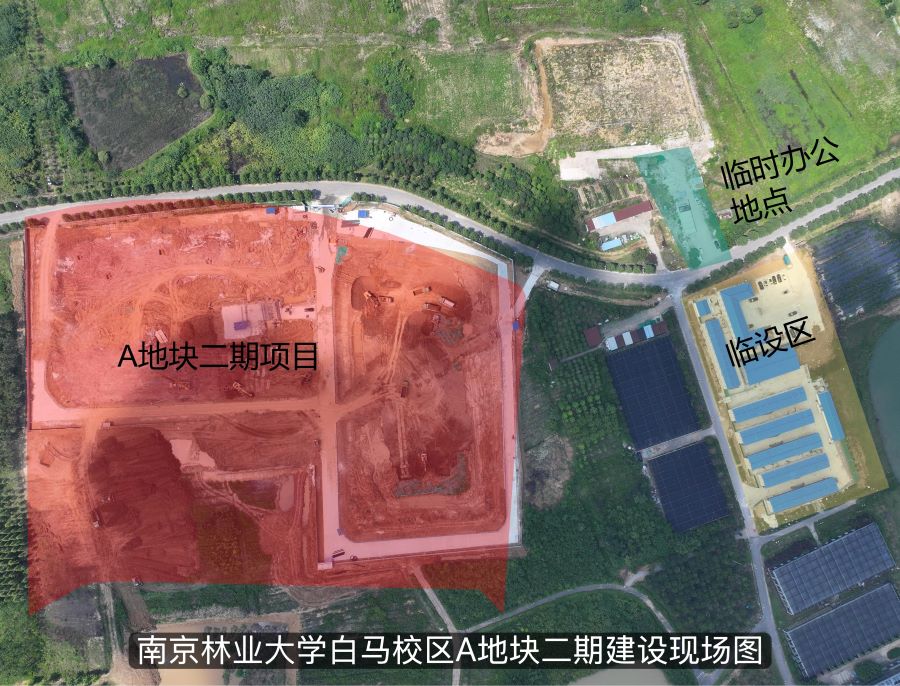

南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

本周现场施工人数为58人。

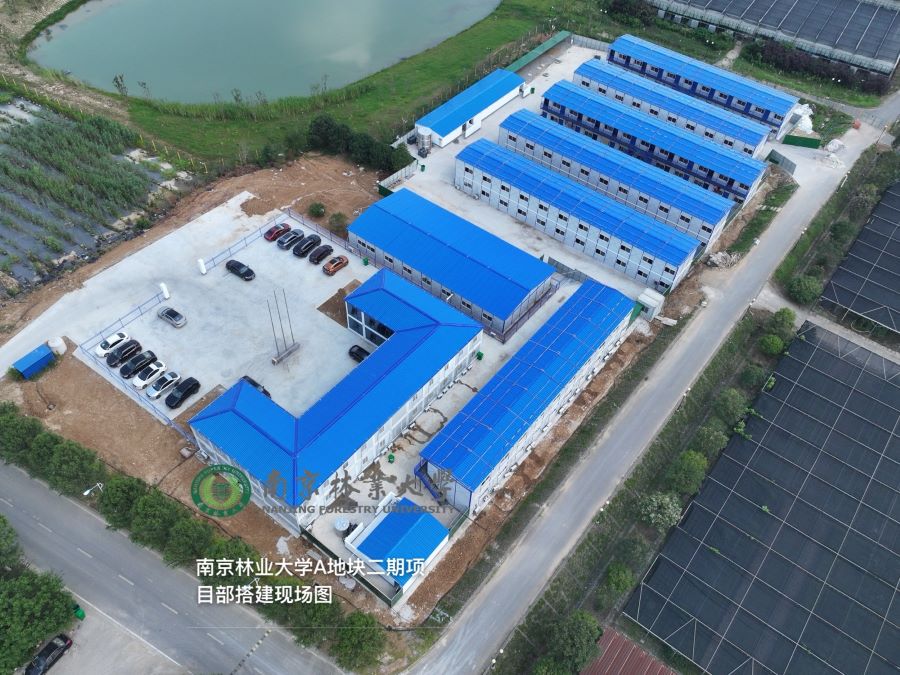

1、临时设施:生活区、办公区临时设施搭建完成。

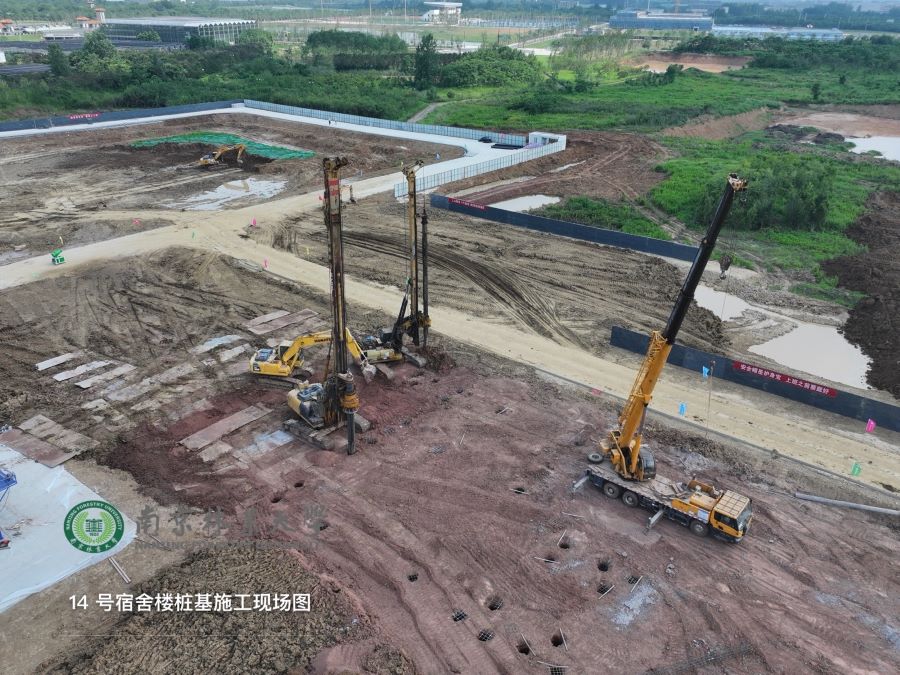

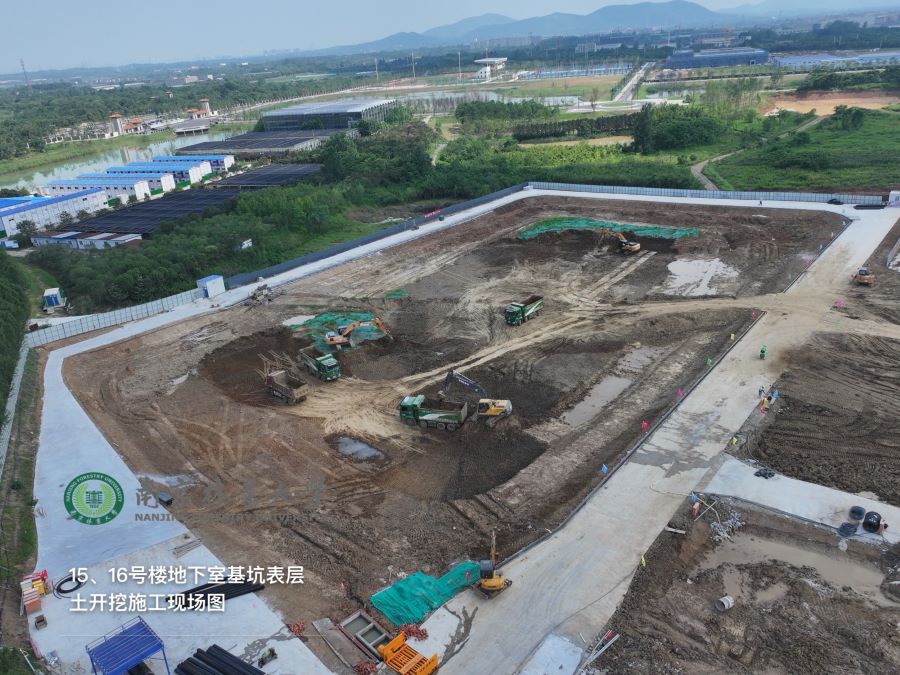

2、施工现场:1314号宿舍楼桩基施工,累计完成321根旋挖灌注桩(总计432根);1516号宿舍楼地下室施工,基坑表层土削土完成约40%;现场施工临时道路浇筑完成80%
