白马校区建设工程现场进度2025年第28周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-07-15

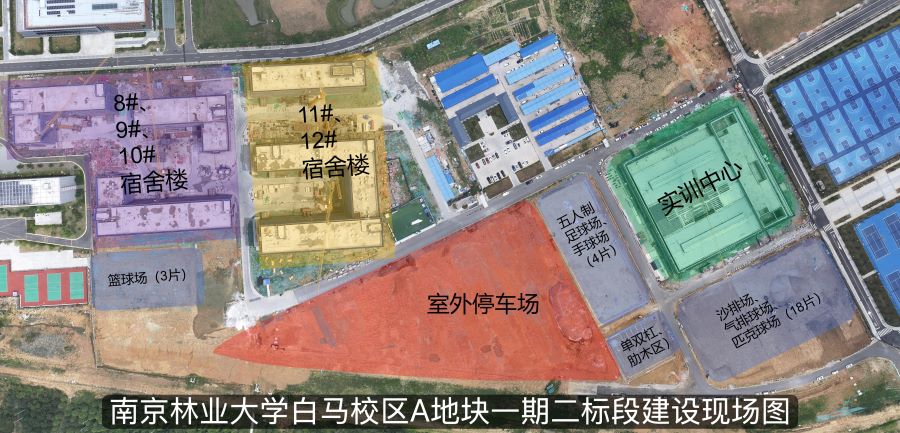

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为419人。

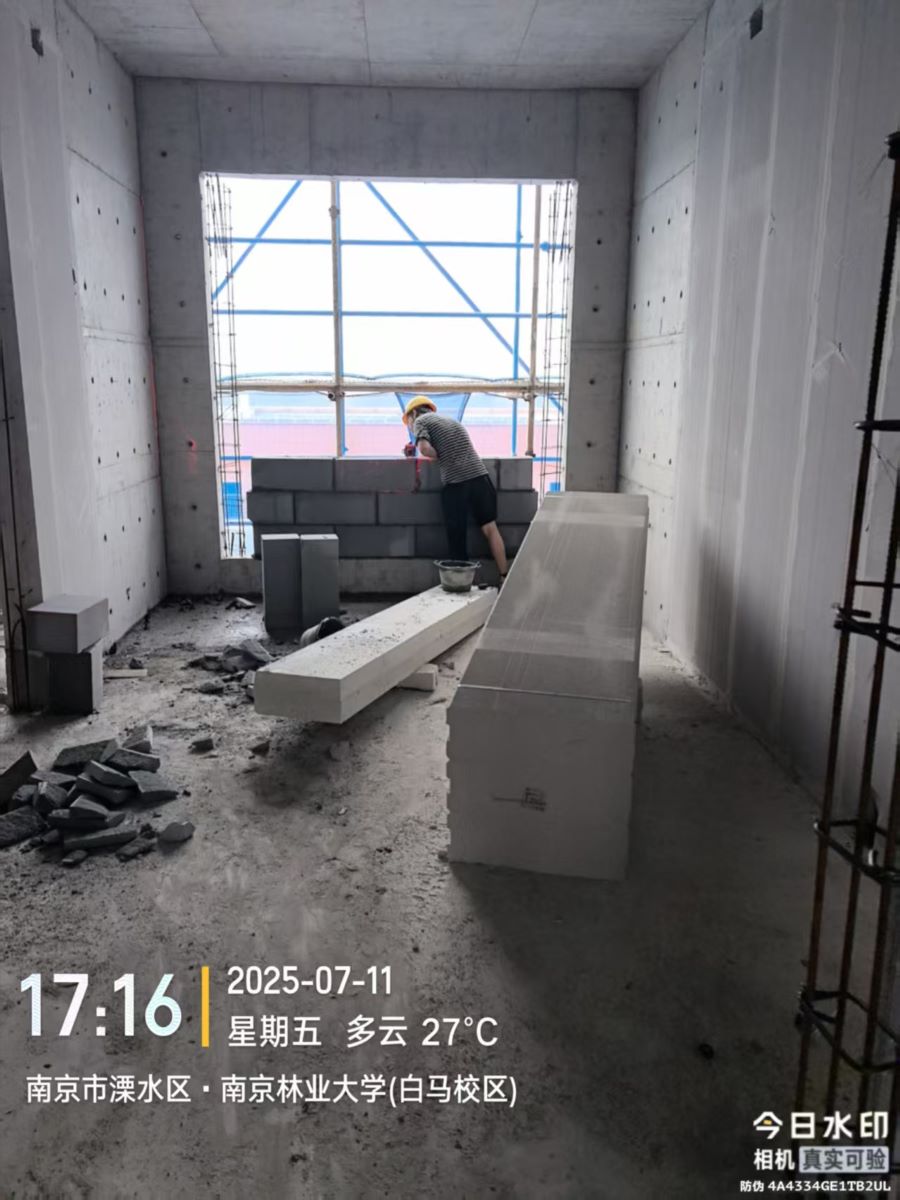

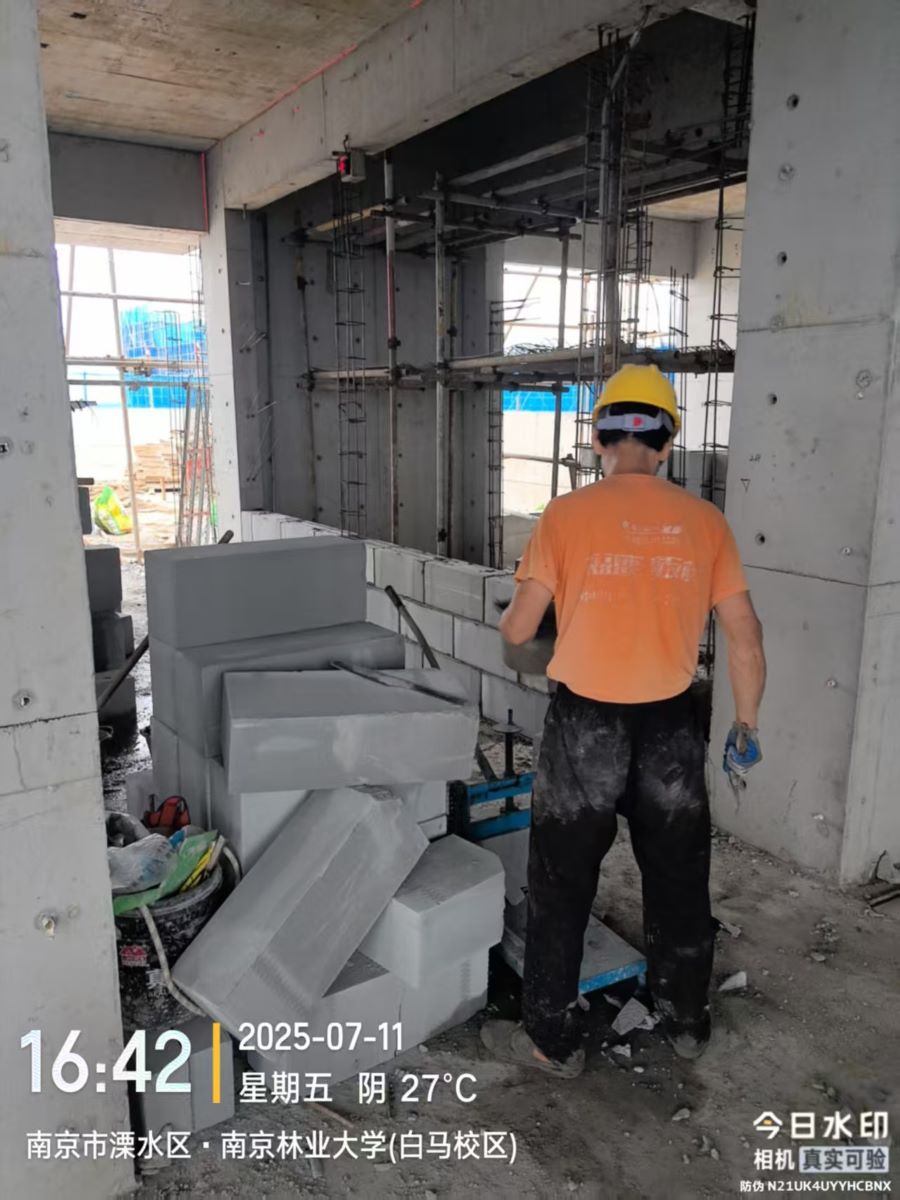

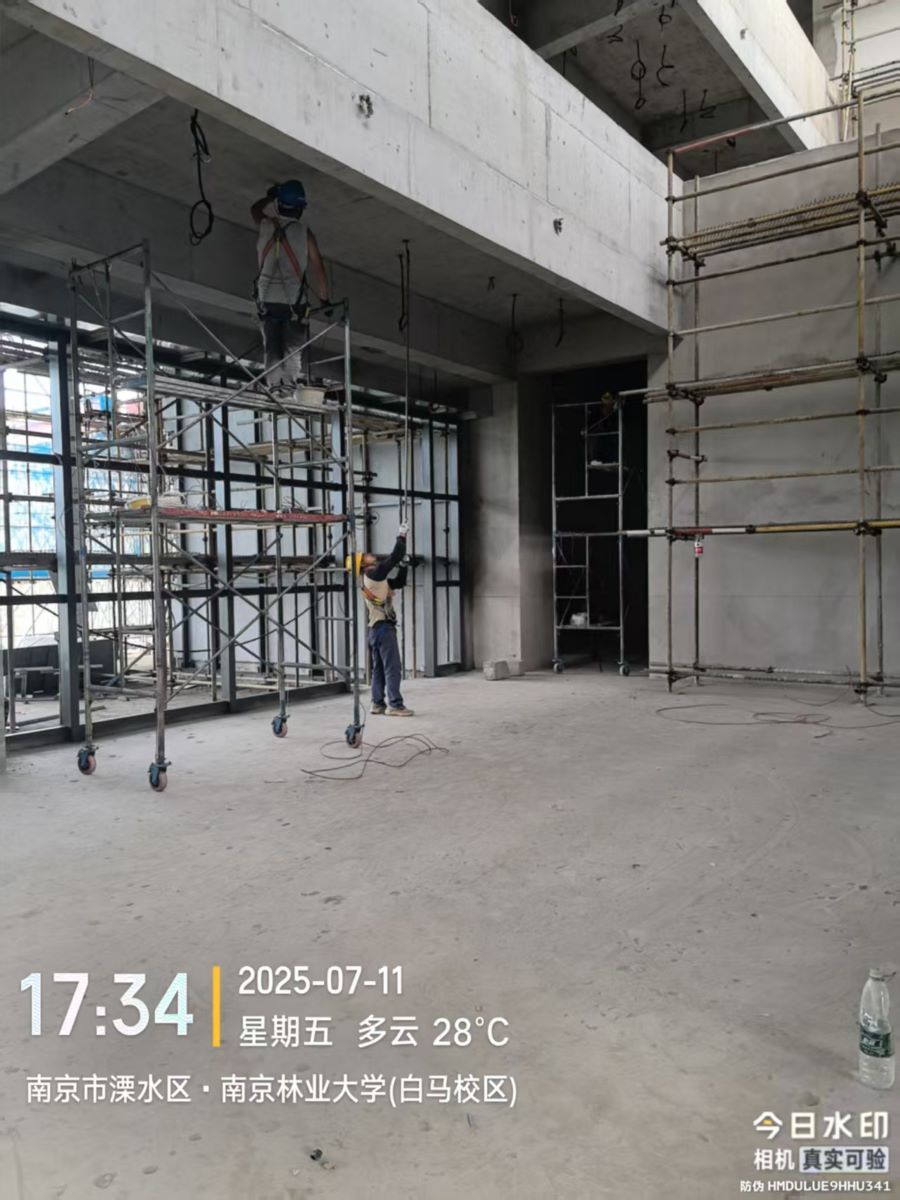

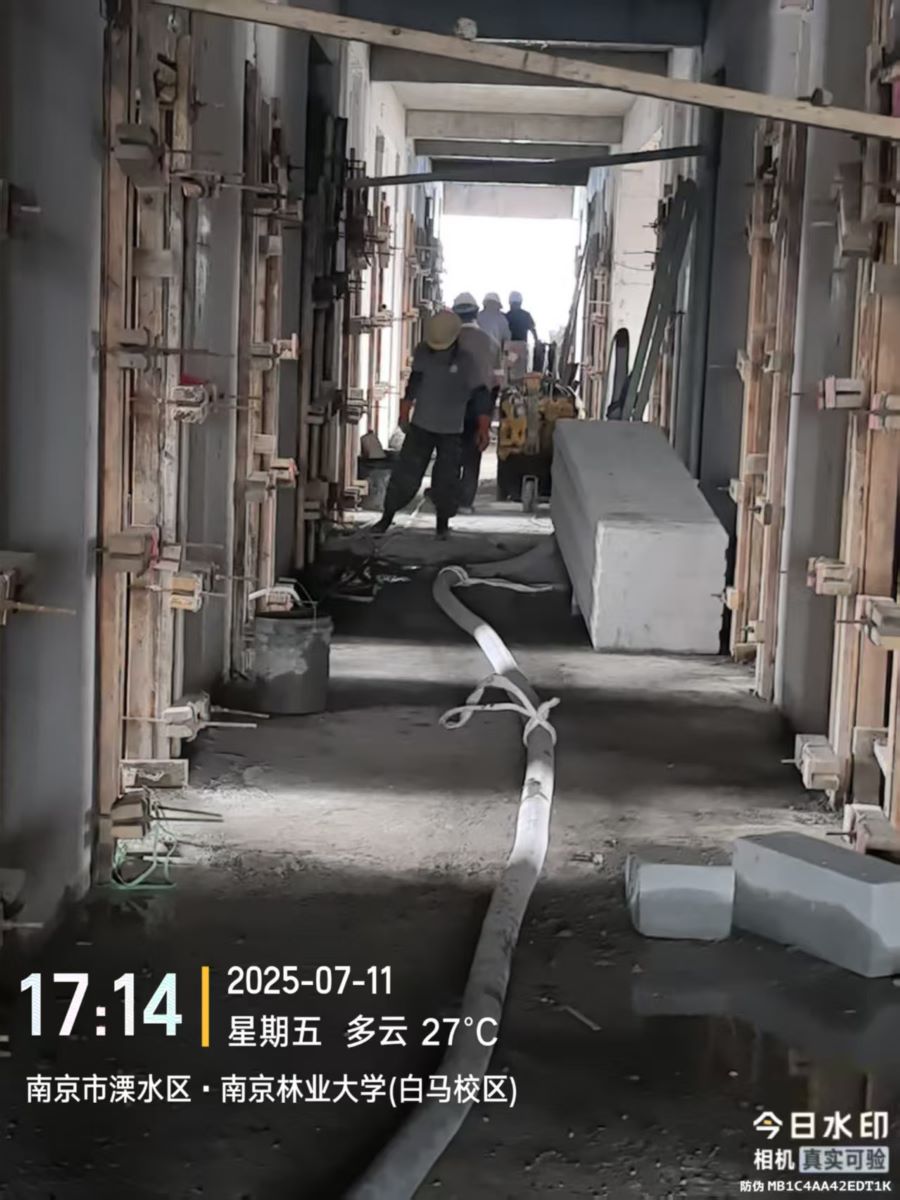

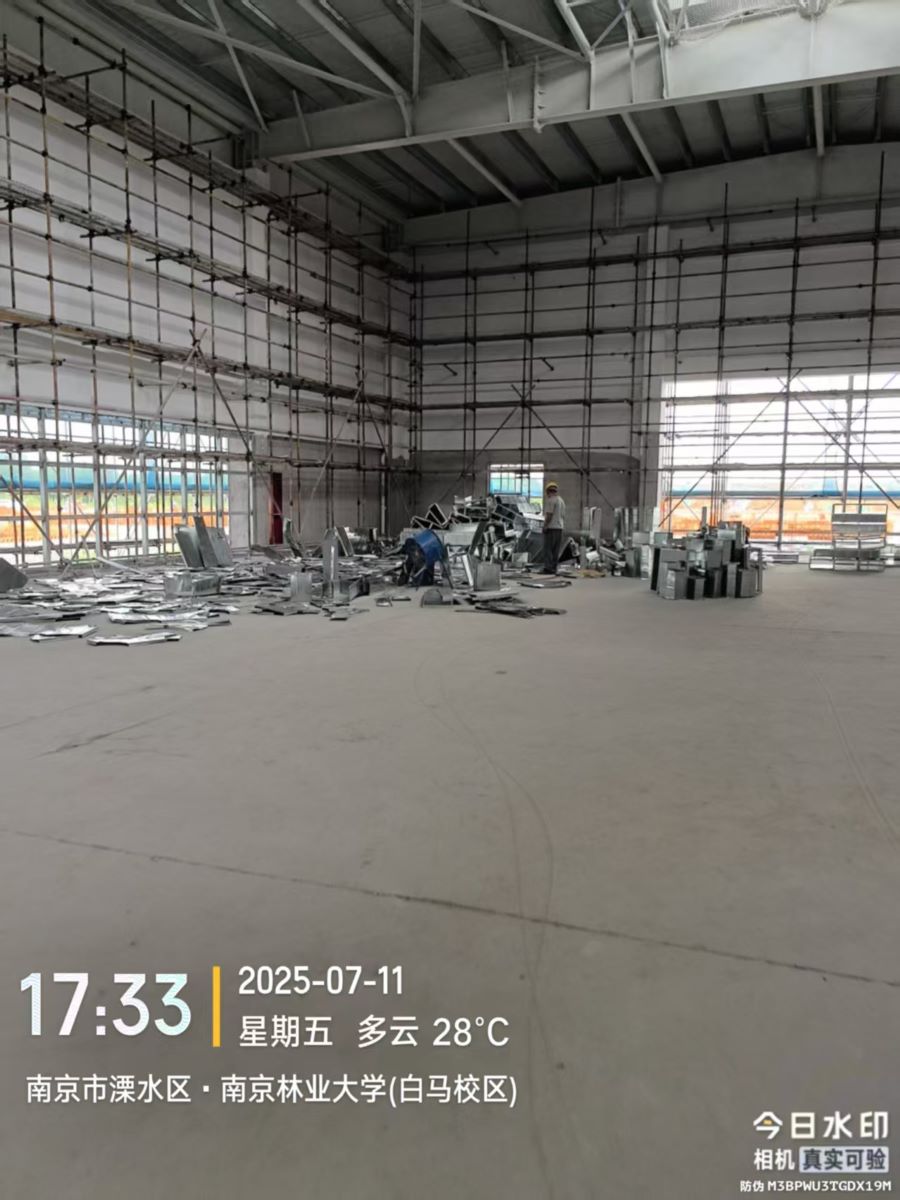

1、实训中心(已封顶):外墙保温板粘贴完成,外保温第二遍抗裂砂浆累计完成60%A区屋面防水卷材累计完成60%

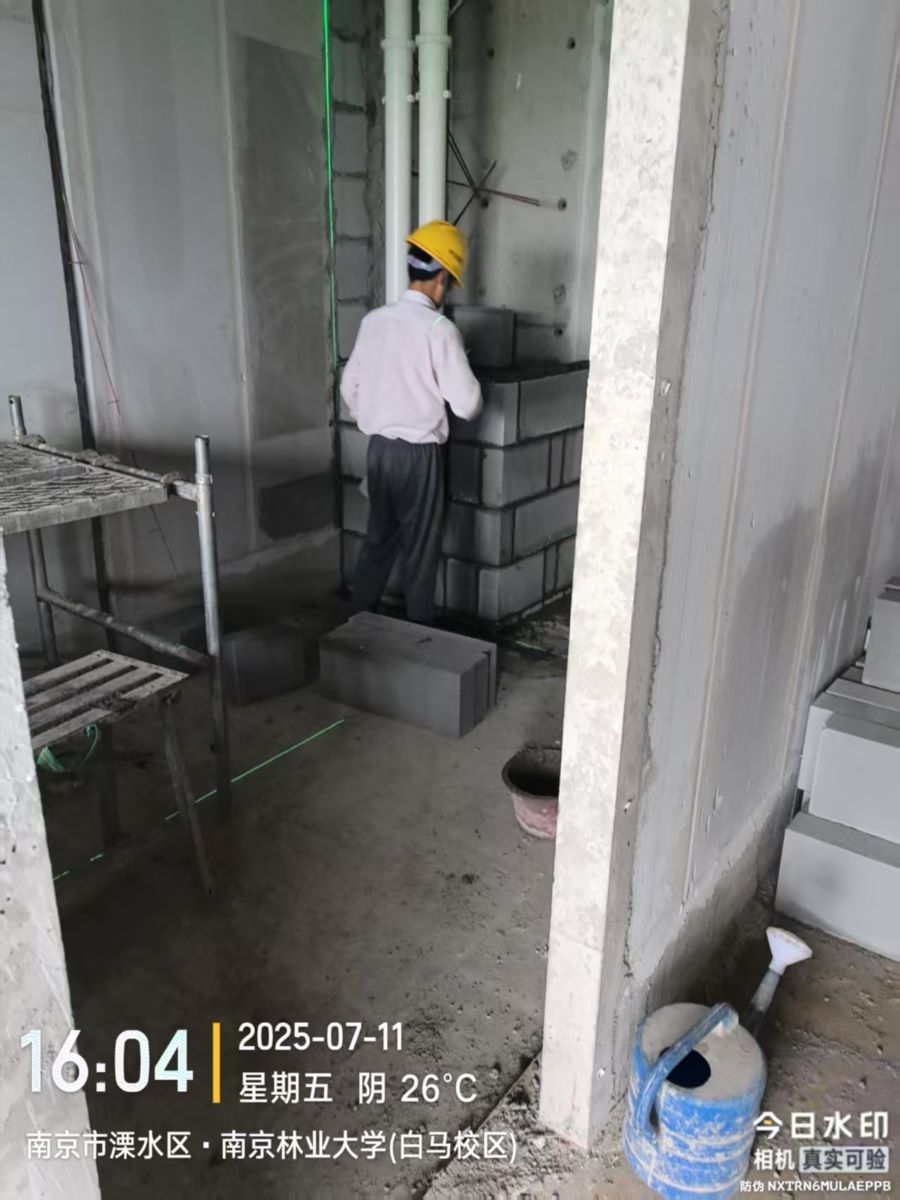

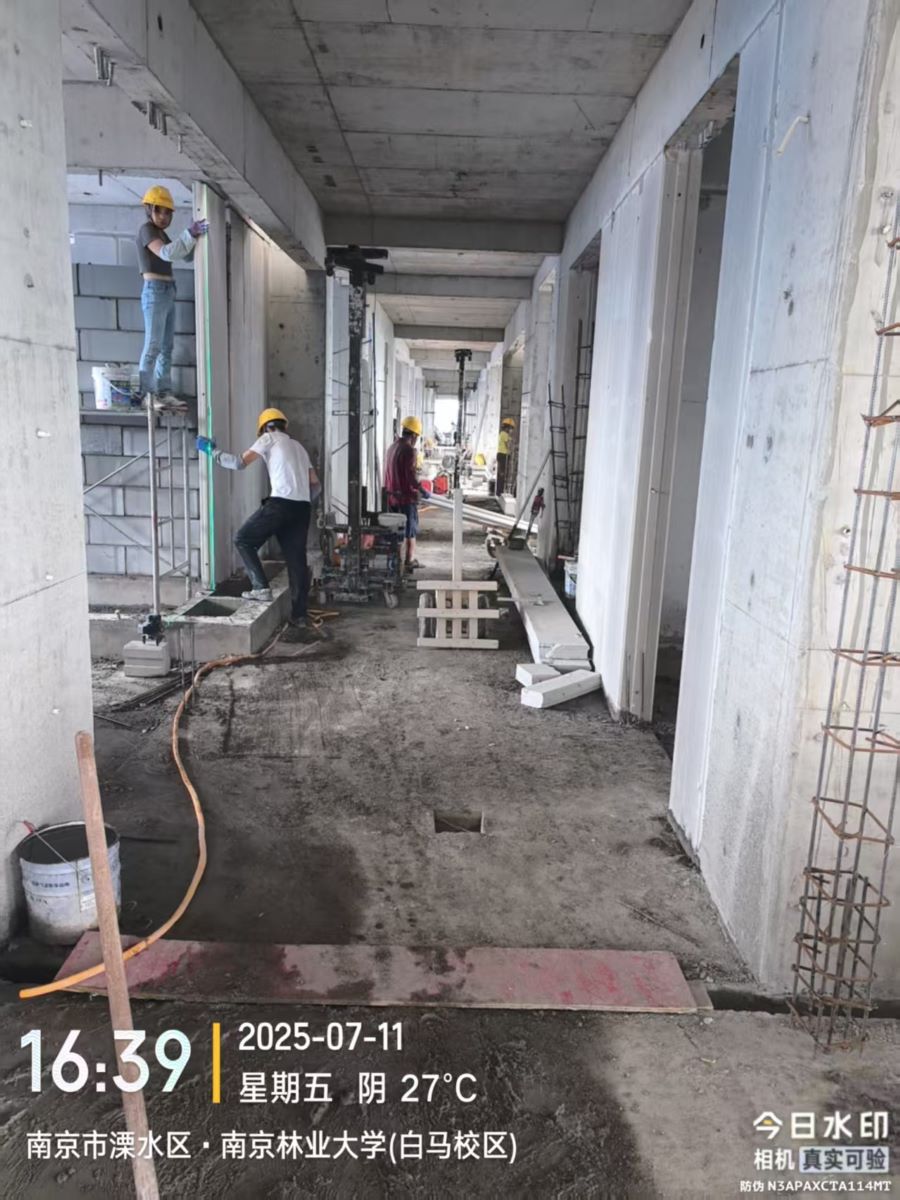

28号宿舍楼(已封顶):内部隔断、墙体砌筑施工至八层层。

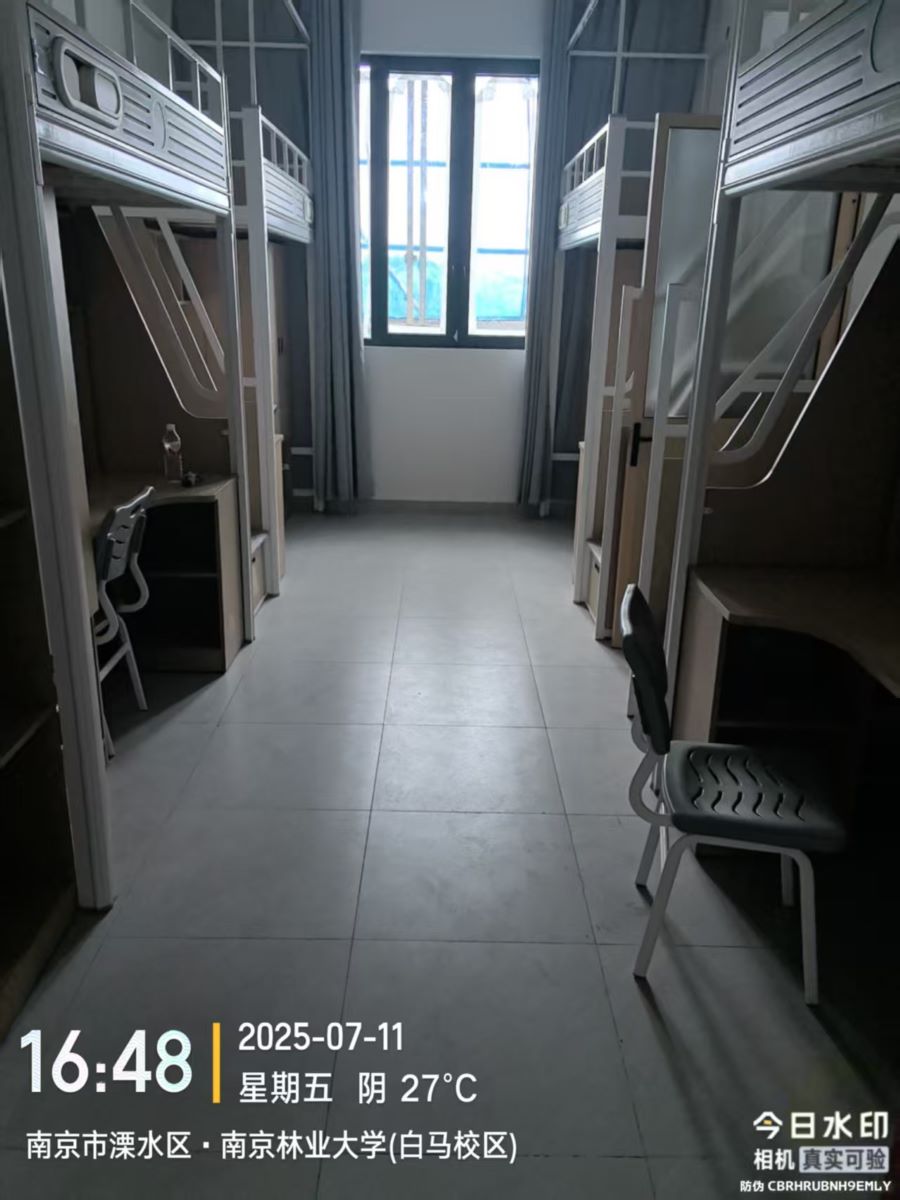

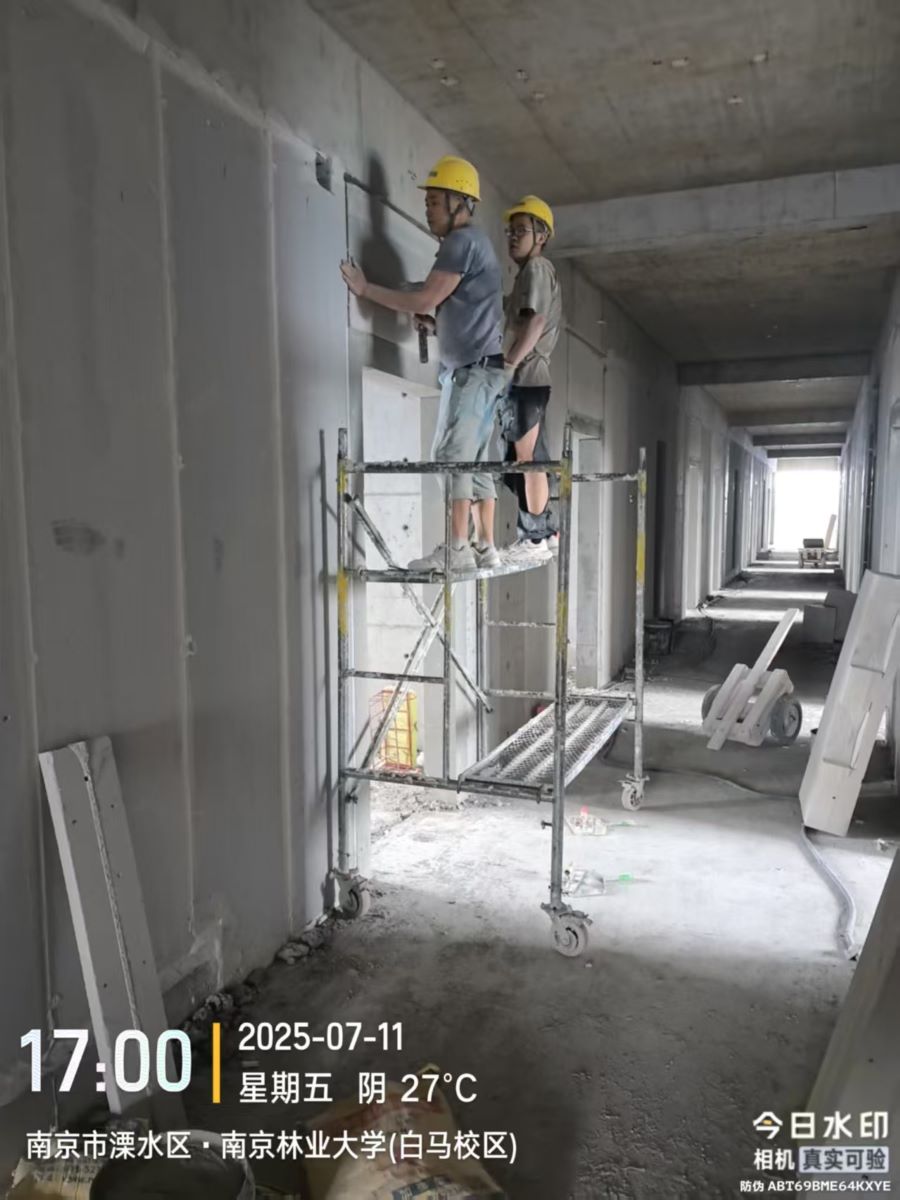

39号宿舍楼(已封顶):内墙贴网施工至五层。

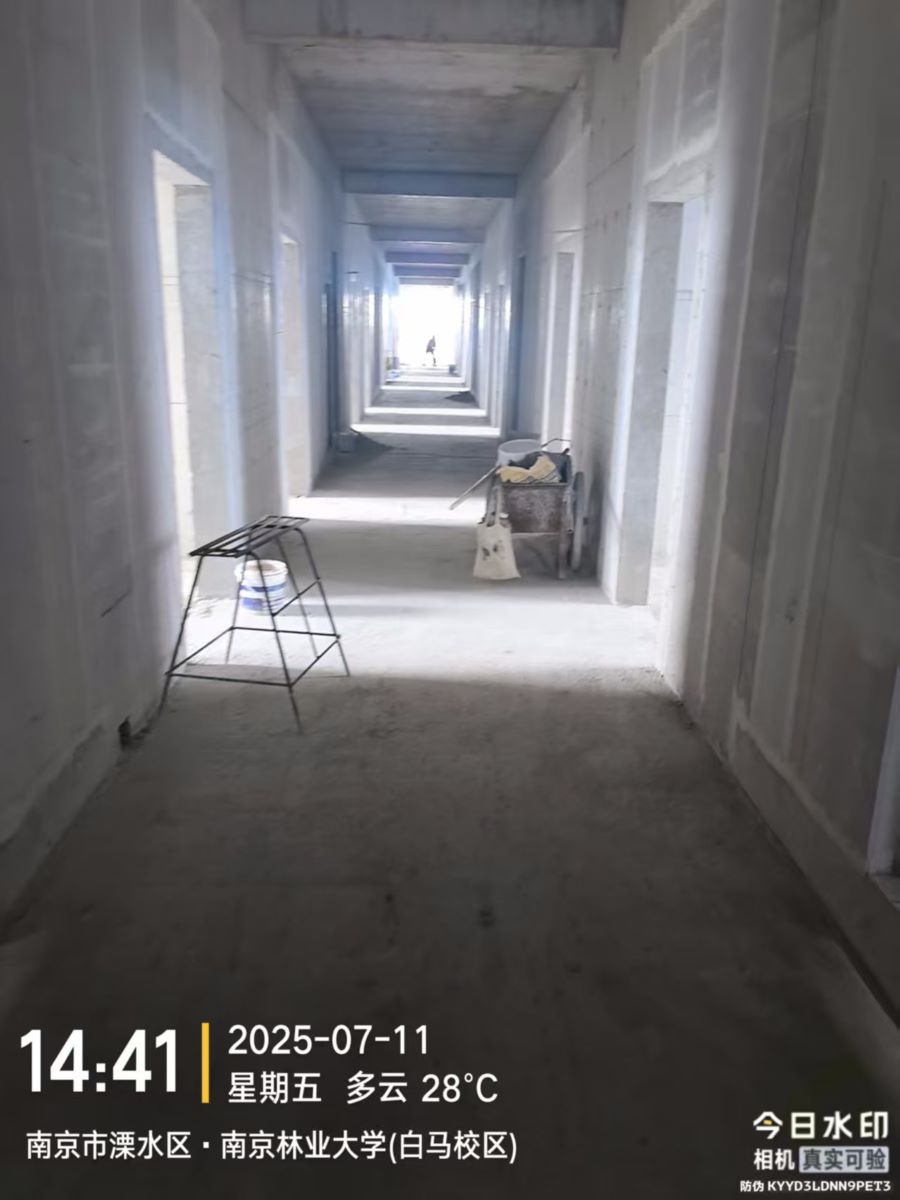

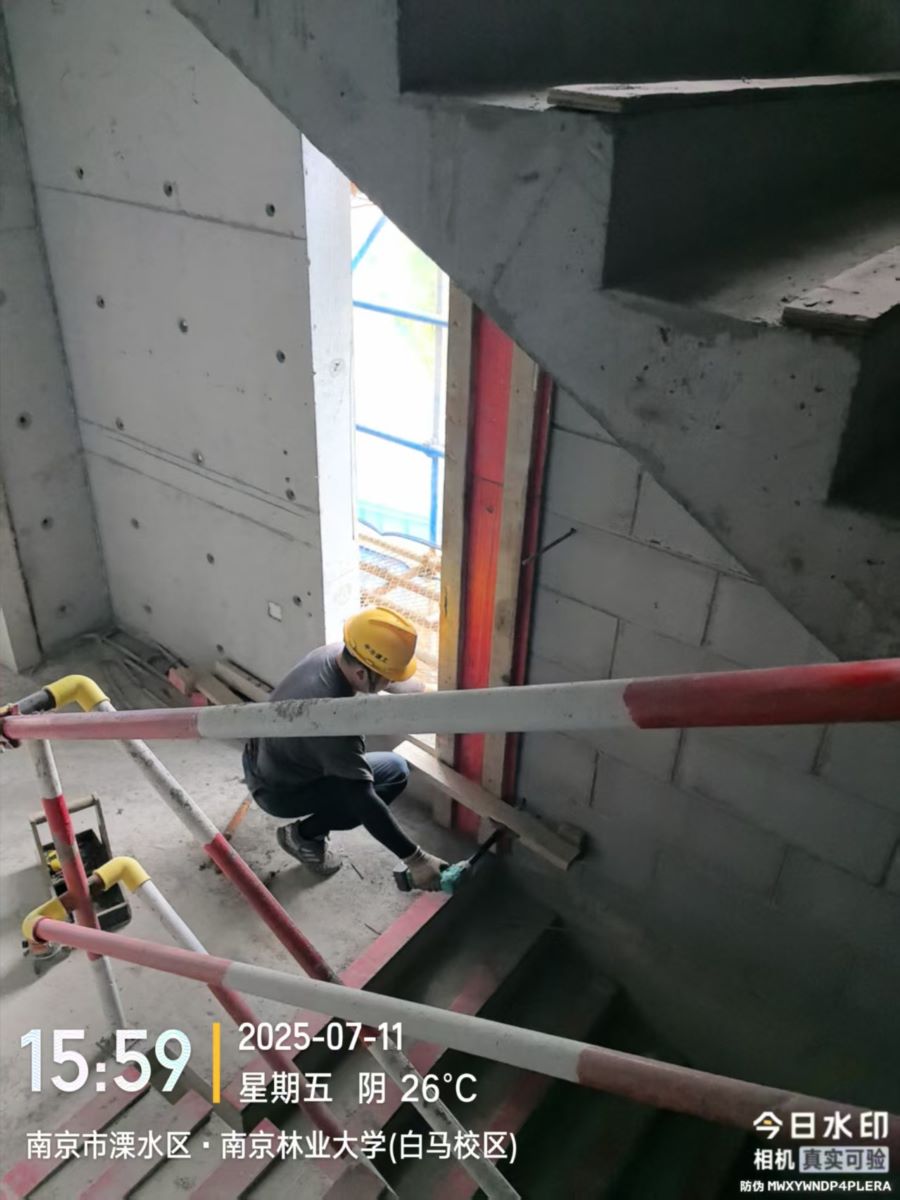

410号宿舍楼(已封顶):内部隔断施工、墙体砌筑施工至七层。

511号宿舍楼(已封顶):内部隔断、墙体砌筑施工至十层。

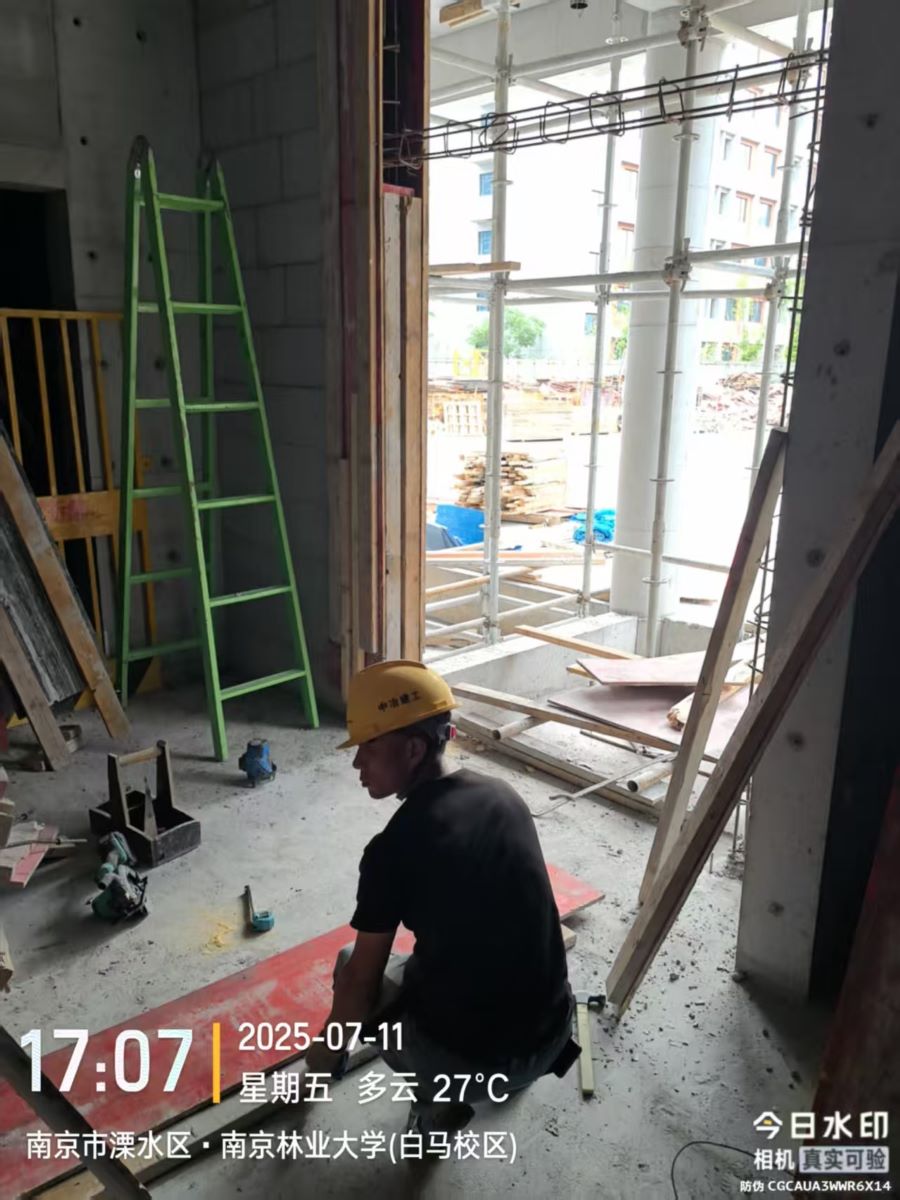

612号宿舍楼(已封顶):内部隔断、墙体砌筑施工至八层。

7、样板间:91112号宿舍楼样板间施工、现场确认完成。

南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

本周现场施工人数为58人。

1、施工环路:施工临时道路环线浇筑完成。

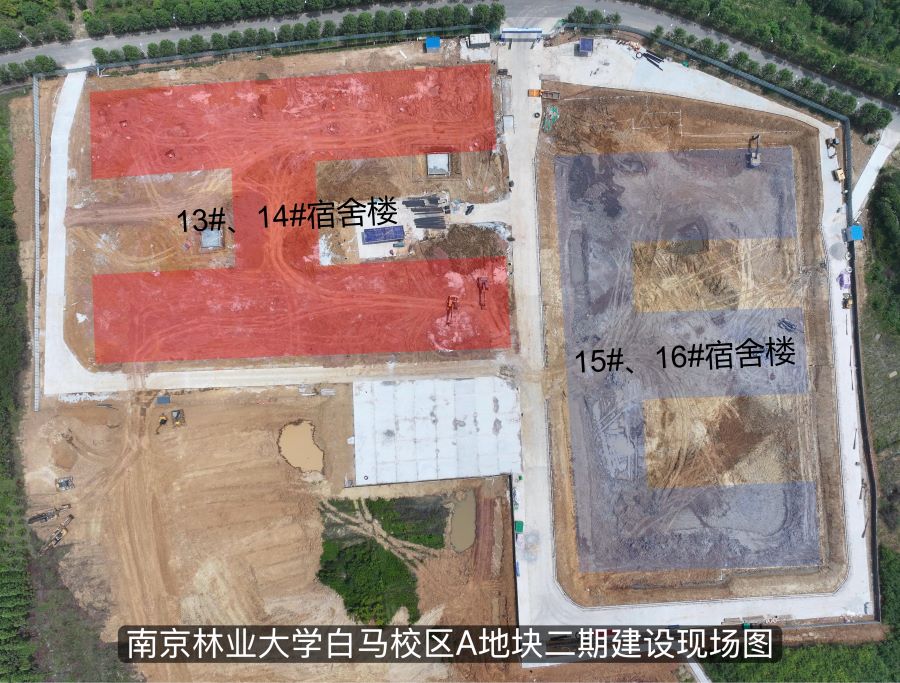

21314号宿舍楼:宿舍楼桩基累计全部完成(总计432根);1314号宿舍楼塔吊基础定位、开挖、垫层浇筑完成。

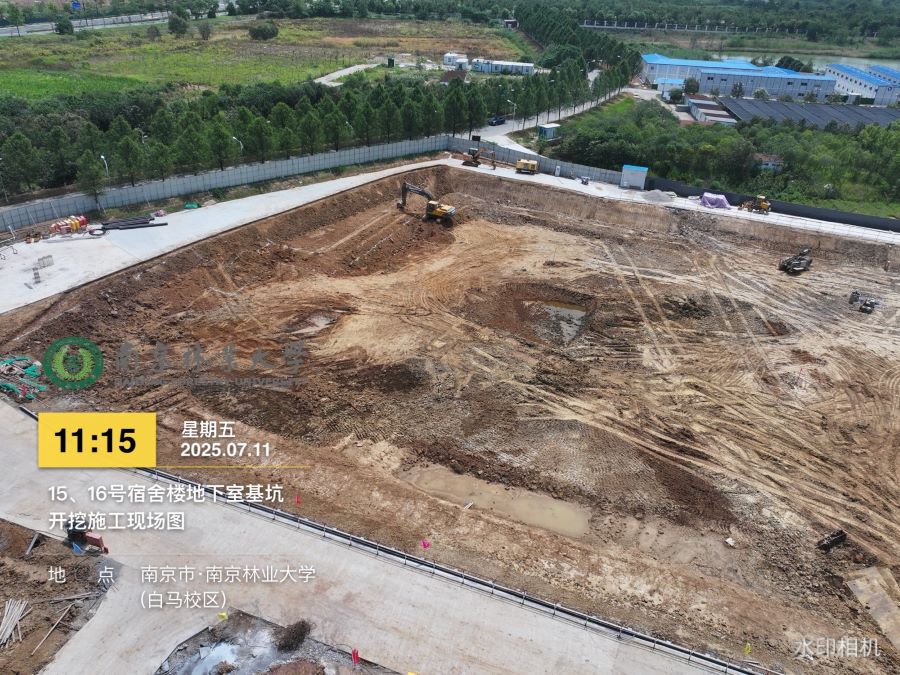

31516号宿舍楼:宿舍楼地下室基坑表层、首层基坑土开挖完成;15号楼二层土基坑坡脚线定位完成。
