白马校区建设工程现场进度2025年第31周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-08-04

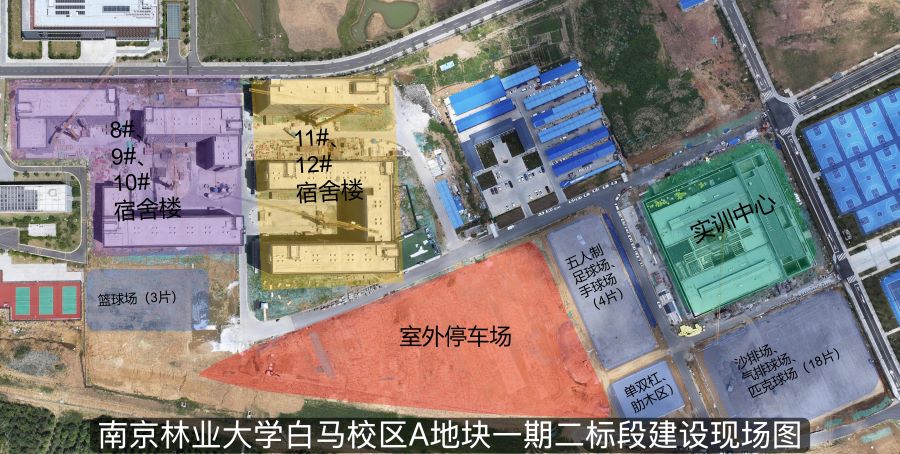

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为362人。91112号宿舍楼主体结构验收通过。

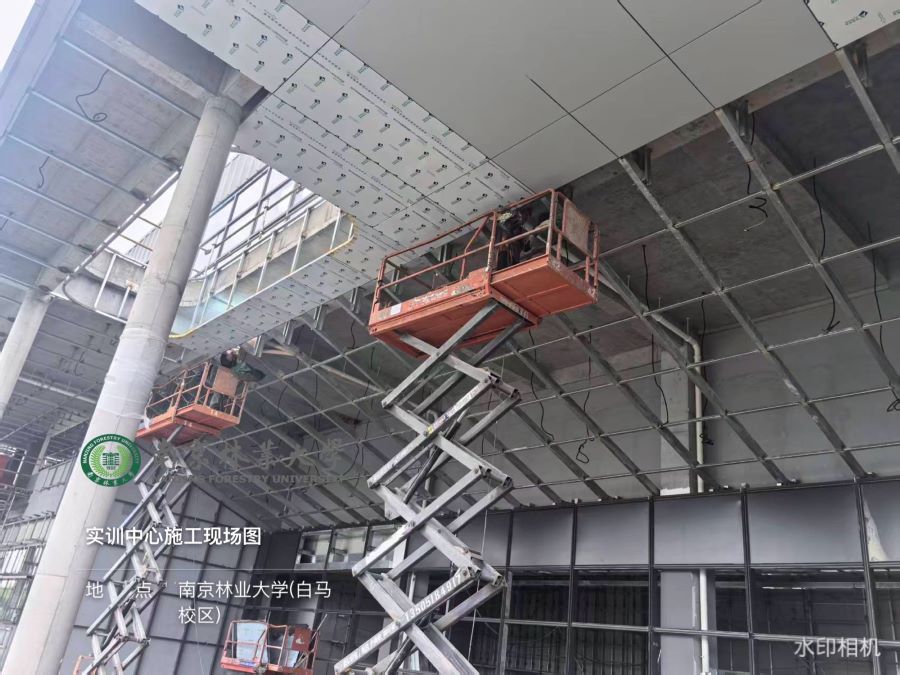

1、实训中心:B区一层室内涂料累计完成80%,二层内墙腻子累计完成50%A区墙面龙骨安装完成,B区一层大厅墙面龙骨累计完成70%B区屋面第二遍防水完成,保温板铺贴完成;实训楼12层装饰线条安装完成。

28号宿舍楼:内墙贴网施工至七层;外墙贴网累计完成40%,外墙粉刷灰饼累计完成30%

39号宿舍楼:外墙线条粉刷施工至五层。

410号宿舍楼:内墙贴网施工至七层;内墙粉刷灰饼施工至八层。

511号宿舍楼:外墙线条粉刷施工至六层。

612号宿舍楼:内墙贴网、灰饼粉刷施工完成;外墙线条粉刷施工完成。

7、室外工程:实训中心南侧室外球场场地排水。

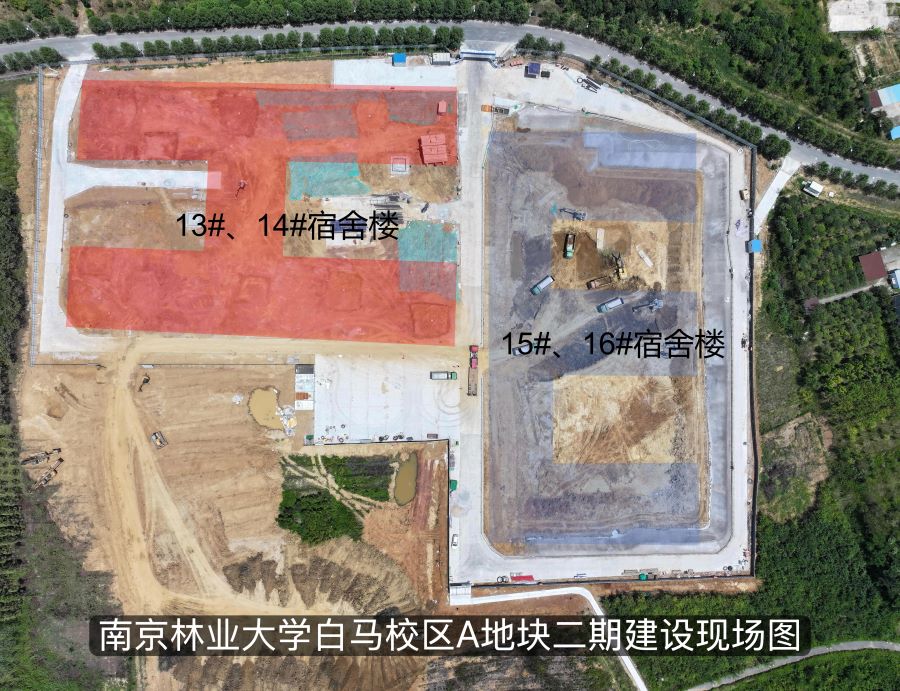

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

本周现场施工人数为37人。

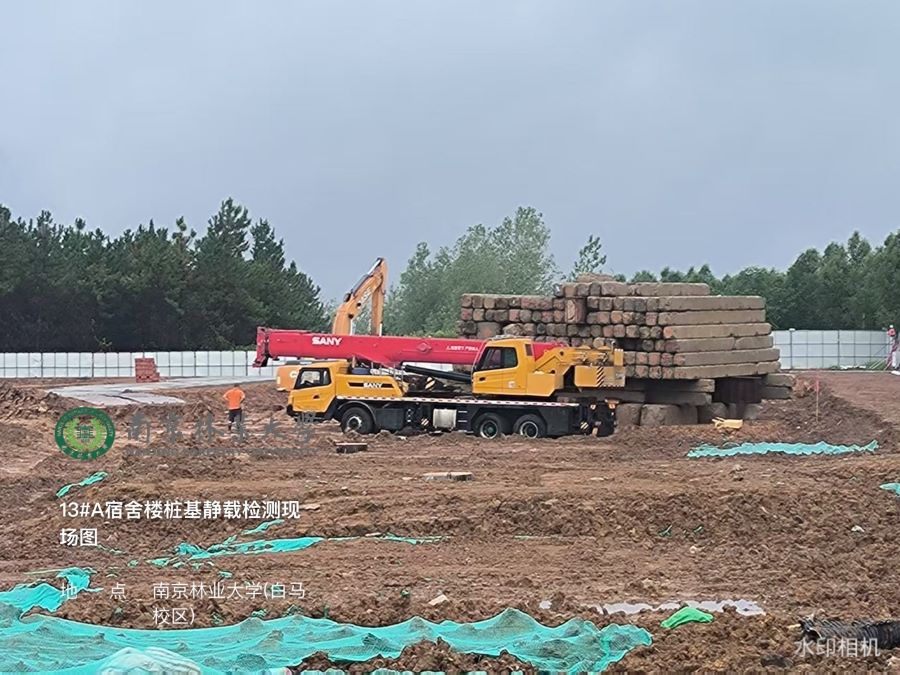

11314号宿舍楼:13#B宿舍楼3根桩基检测完成,13#A宿舍楼完成1根,完成进度33%

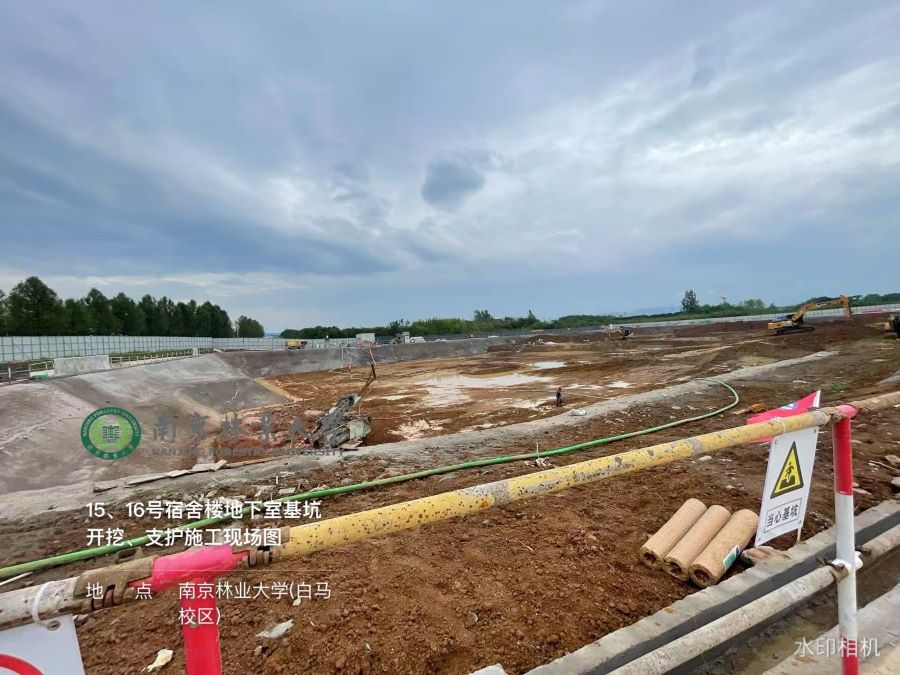

21516号宿舍楼:地下室二层土开挖累计完成65%;基坑支护累计完成92%15#宿舍楼基坑抗浮锚杆桩施工完成6根。
