白马校区建设工程现场进度2025年第32周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-08-11

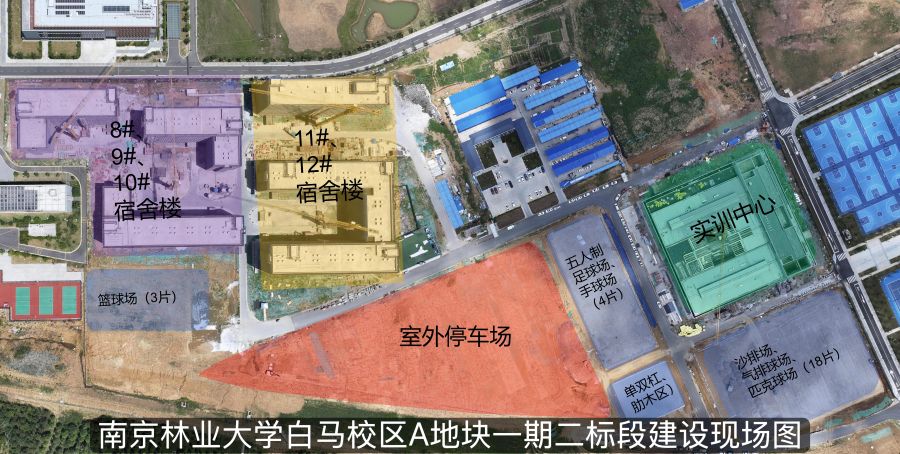

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为371人。

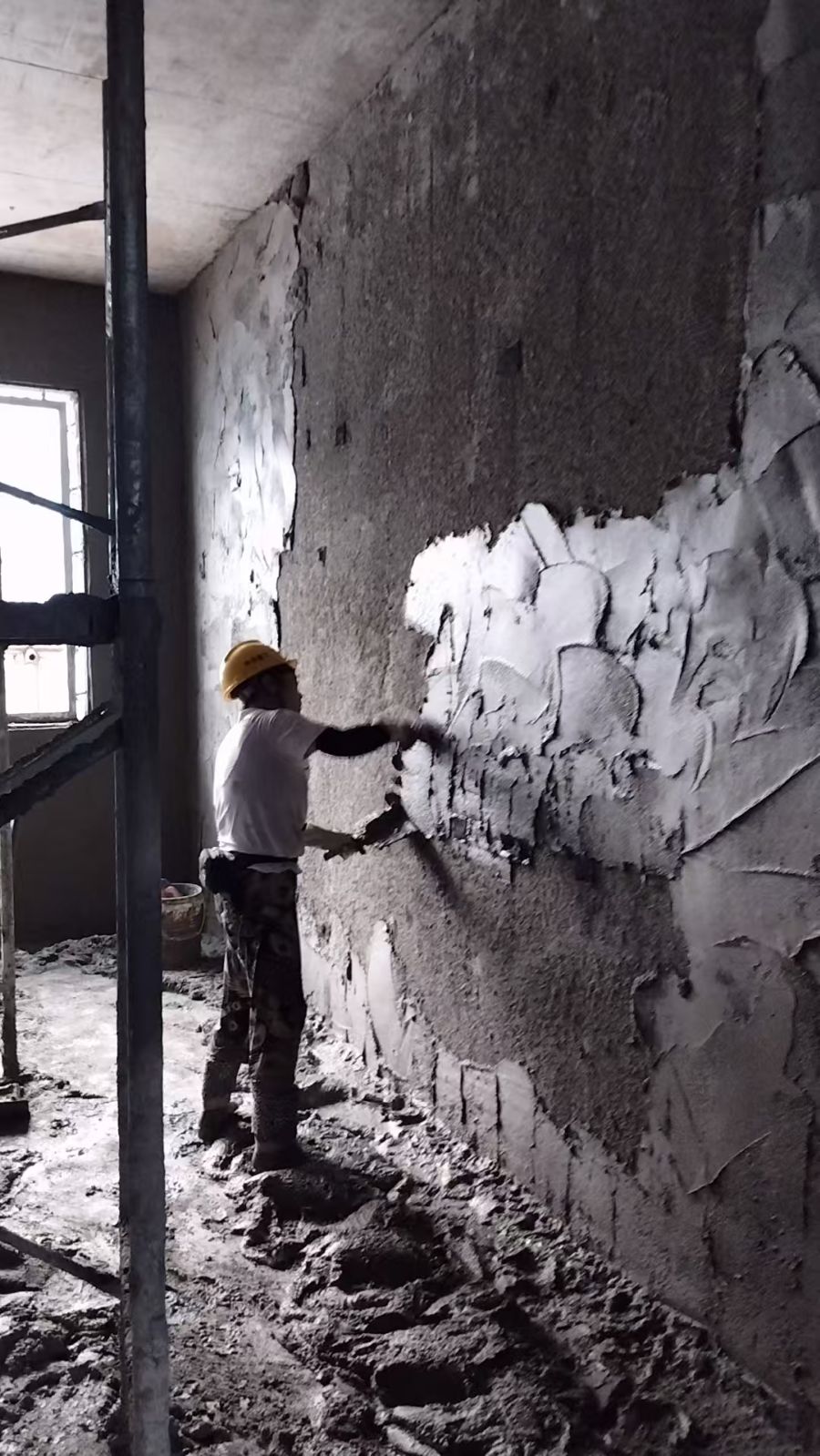

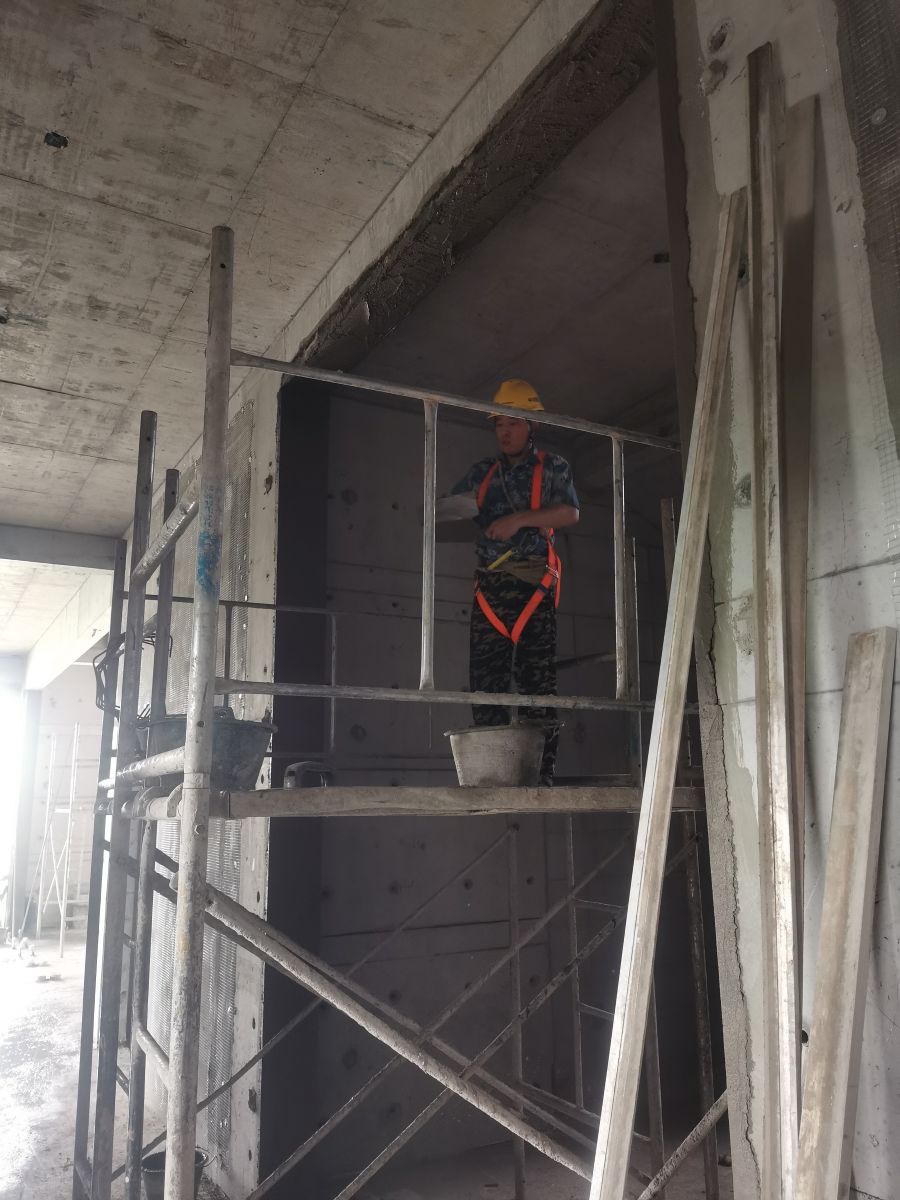

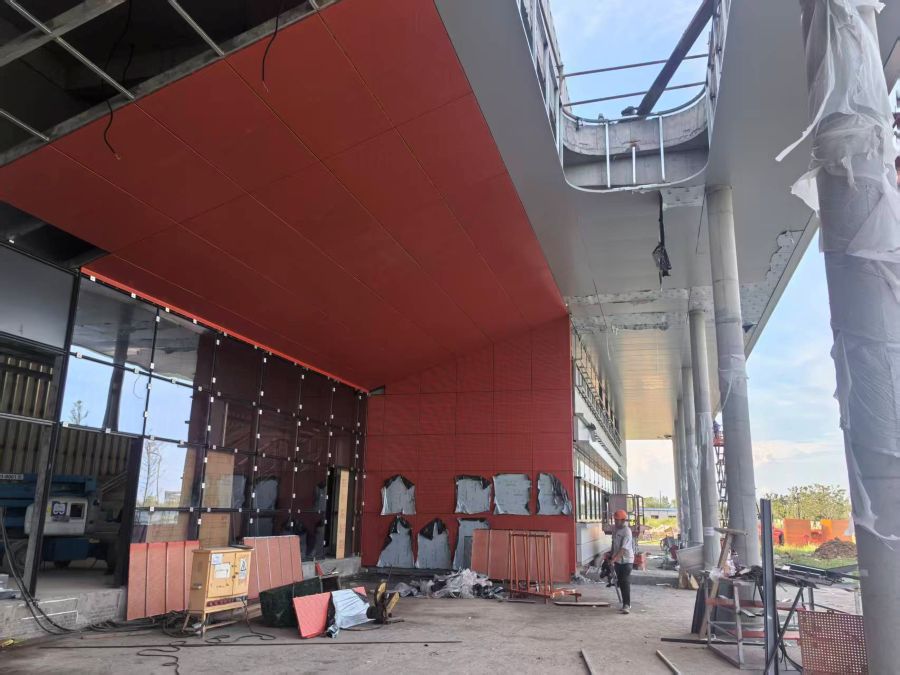

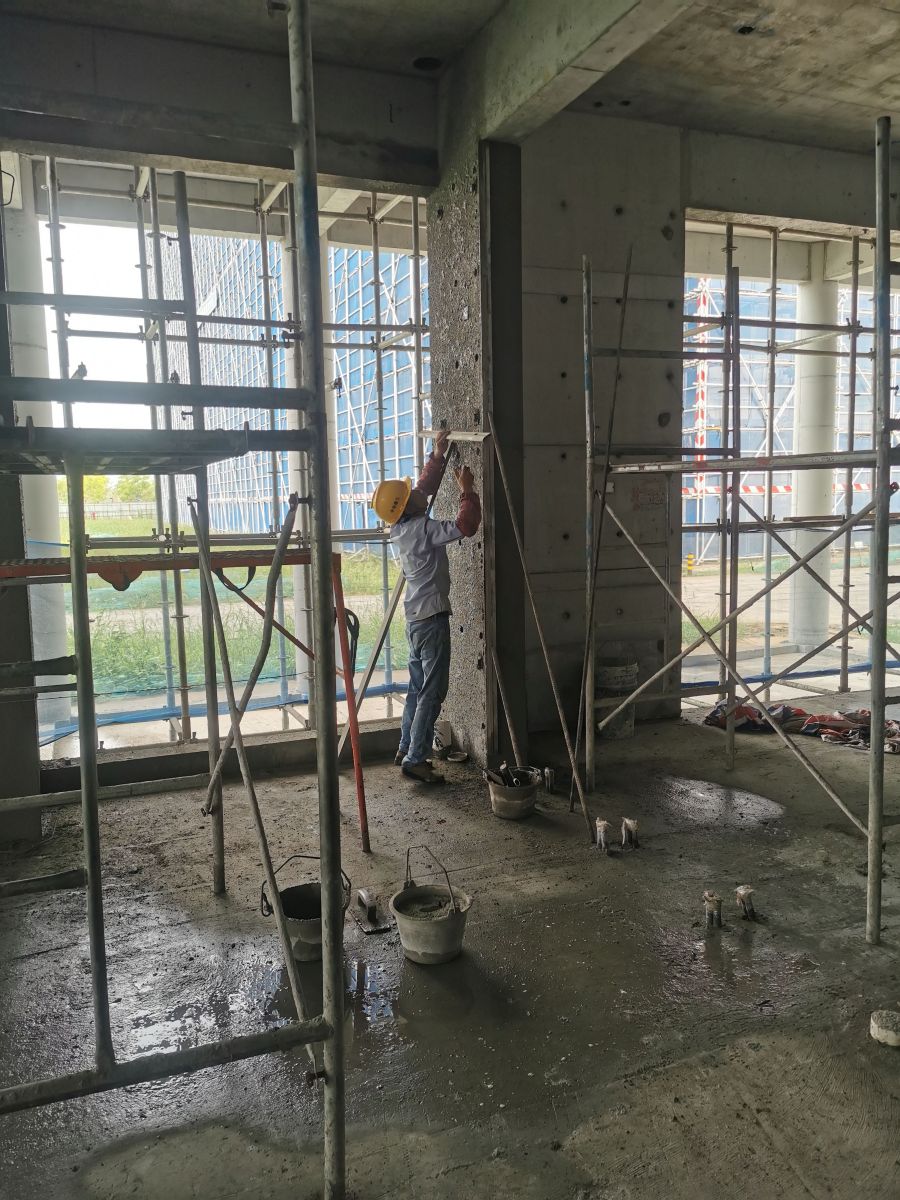

1、实训中心:B区一层室内涂料累计完成80%,二层内墙腻子累计完成50%A区墙面龙骨安装完成,B区一层大厅墙面龙骨累计完成70%B区屋面第二遍防水完成,保温板铺贴完成;实训楼12层装饰线条安装完成。

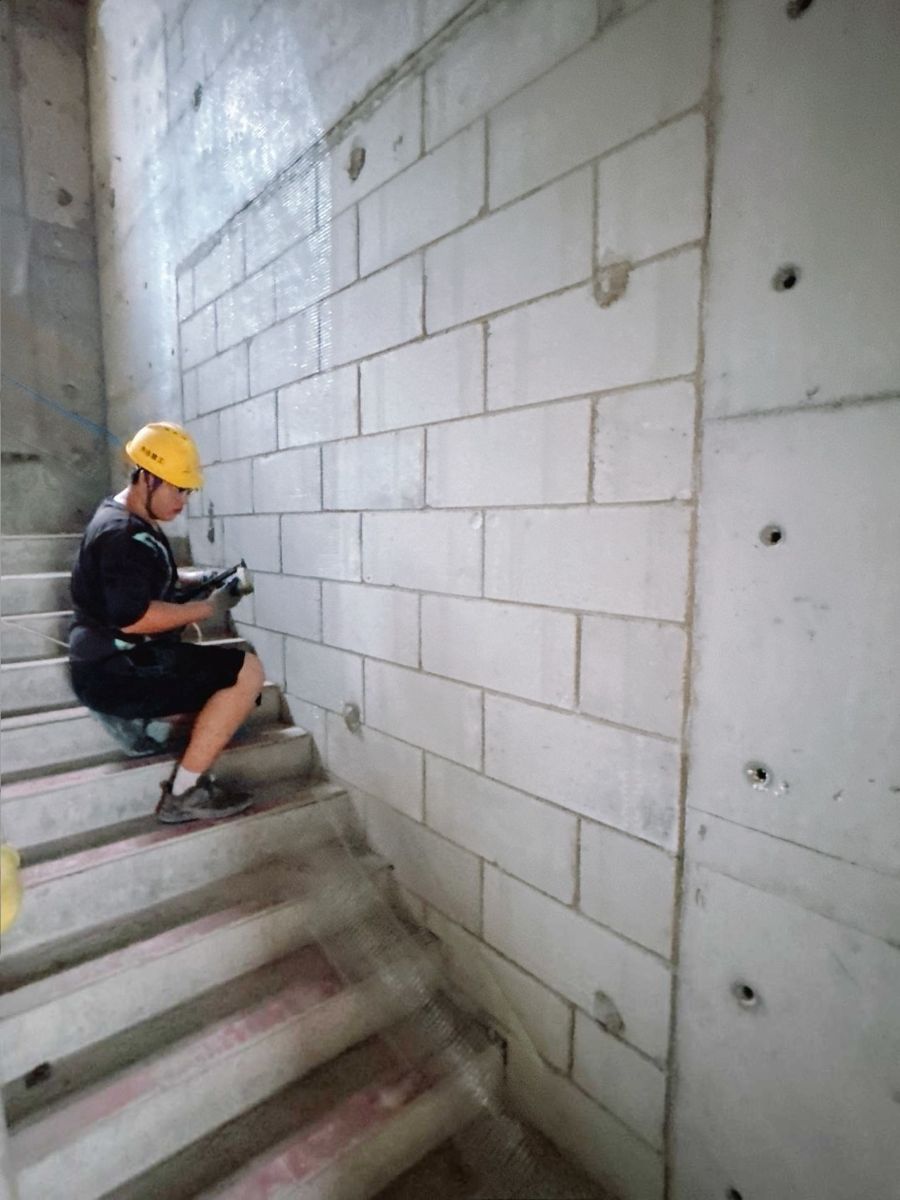

28号宿舍楼:内墙贴网施工完成;外墙贴网、粉刷灰饼完成;外墙大角累计完成60%

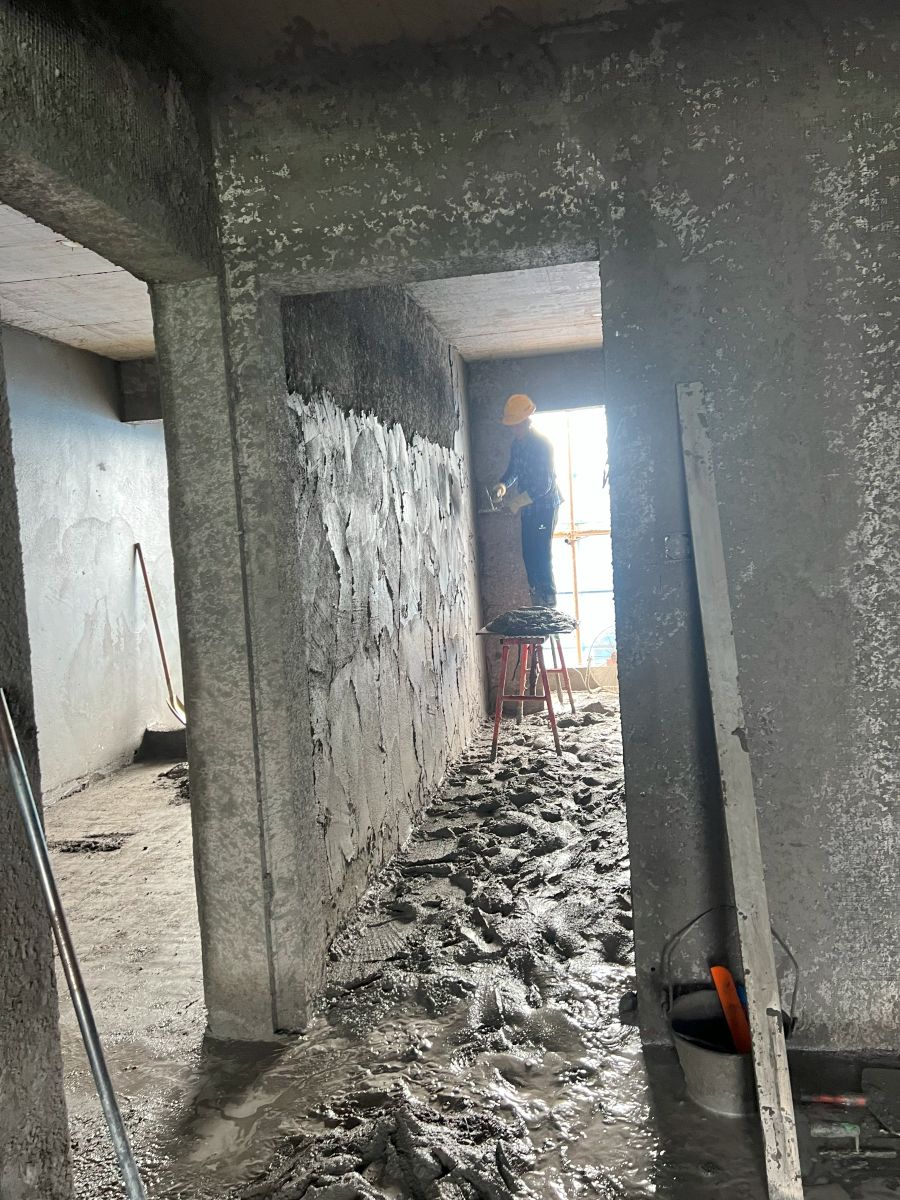

39号宿舍楼:外墙线条粉刷施工完成;女儿墙粉刷累计完成60%;内外墙喷浆施工至六层。

410号宿舍楼:内墙贴网、粉刷灰饼施工完成;外墙大角累计完成70%;外墙贴网累计完成80%

511号宿舍楼:外墙线条粉刷施工完成;女儿墙粉刷累计完成70%;内外墙喷浆施工至九层。

612号宿舍楼:女儿墙粉刷累计完成60%;内外墙喷浆施工至七层。

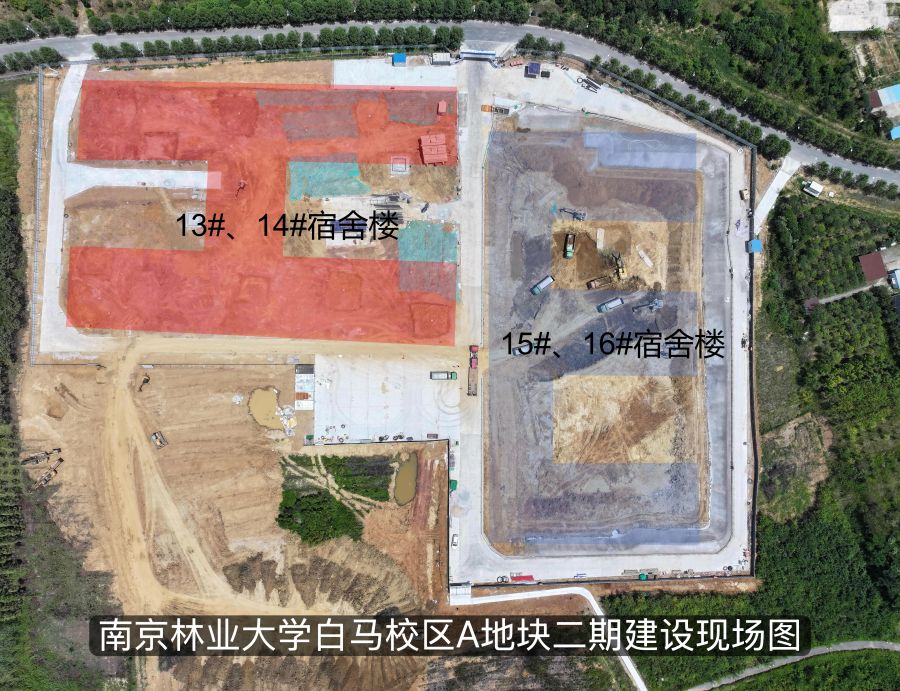

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

本周现场施工人数为39人。

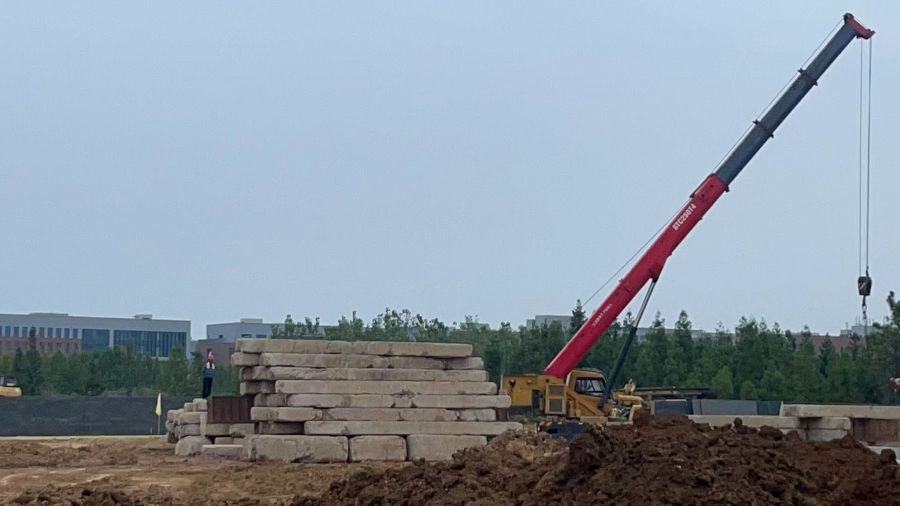

11314号宿舍楼:13#B承台、地梁基础土方开挖完成,白蚁防治施工完成;14#A宿舍楼第二根桩基检测完成,完成进度58%

21516号宿舍楼:地下室二层土开挖全部;基坑支护全部完成;15#宿舍楼基坑抗浮锚杆桩施工累计完成36根,共计需完成188根。
