白马校区建设工程现场进度2025年第35周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-08-31

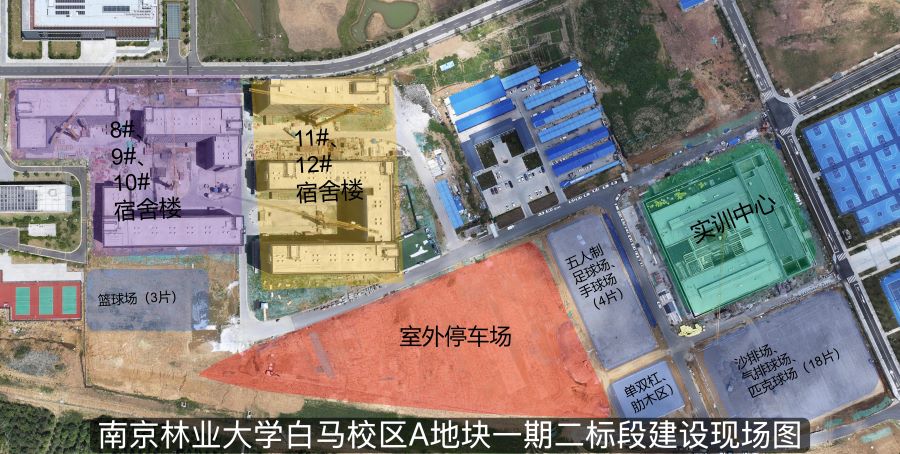

A地块一期二标段建设工程

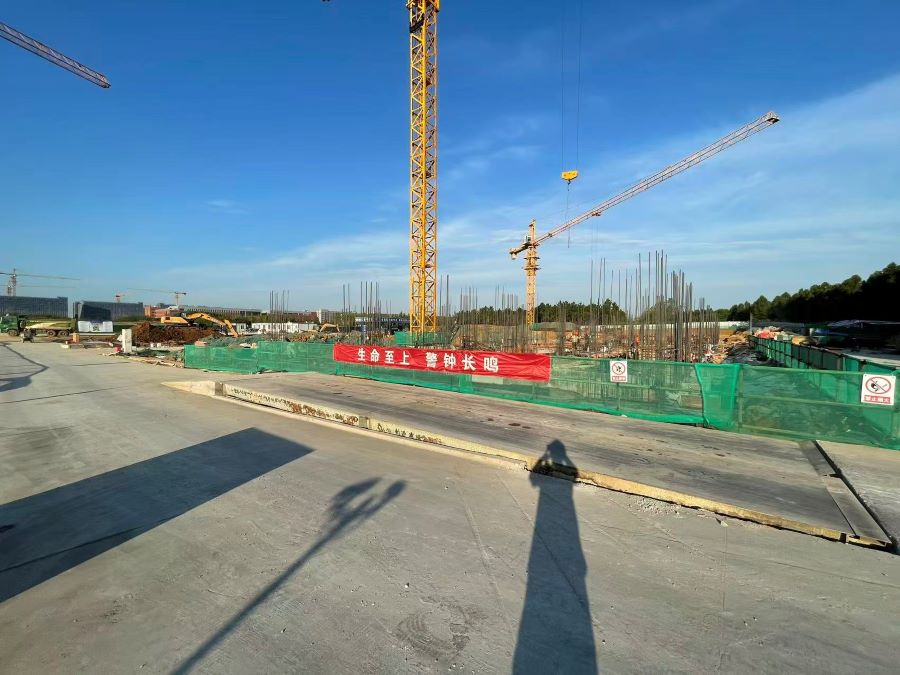

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为489人。

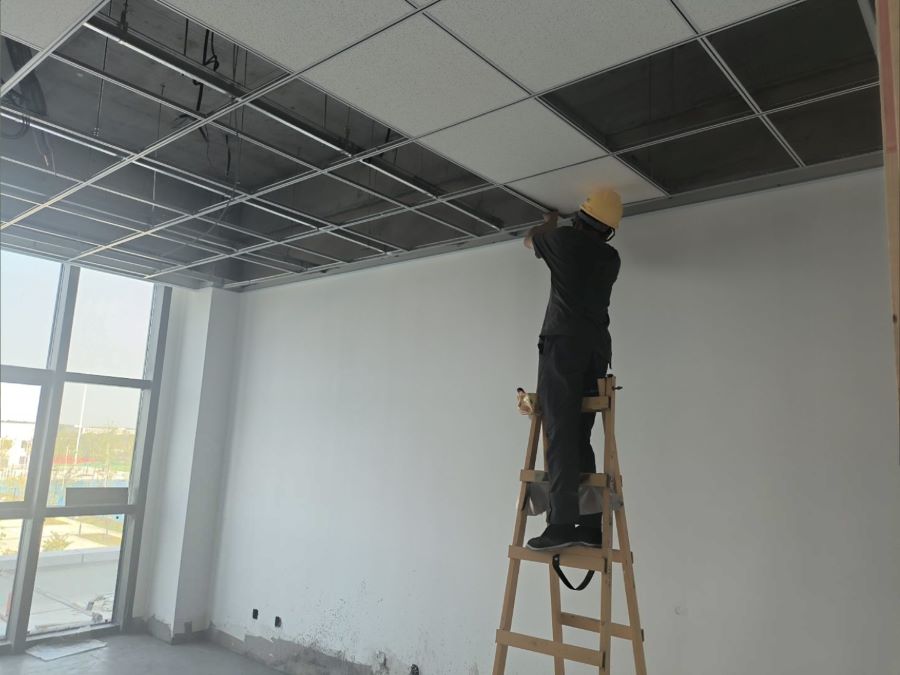

1、实训中心:A区地砖铺贴累计完成40%B区三层地砖铺贴完成;外墙饰面砂浆累计完成约80%

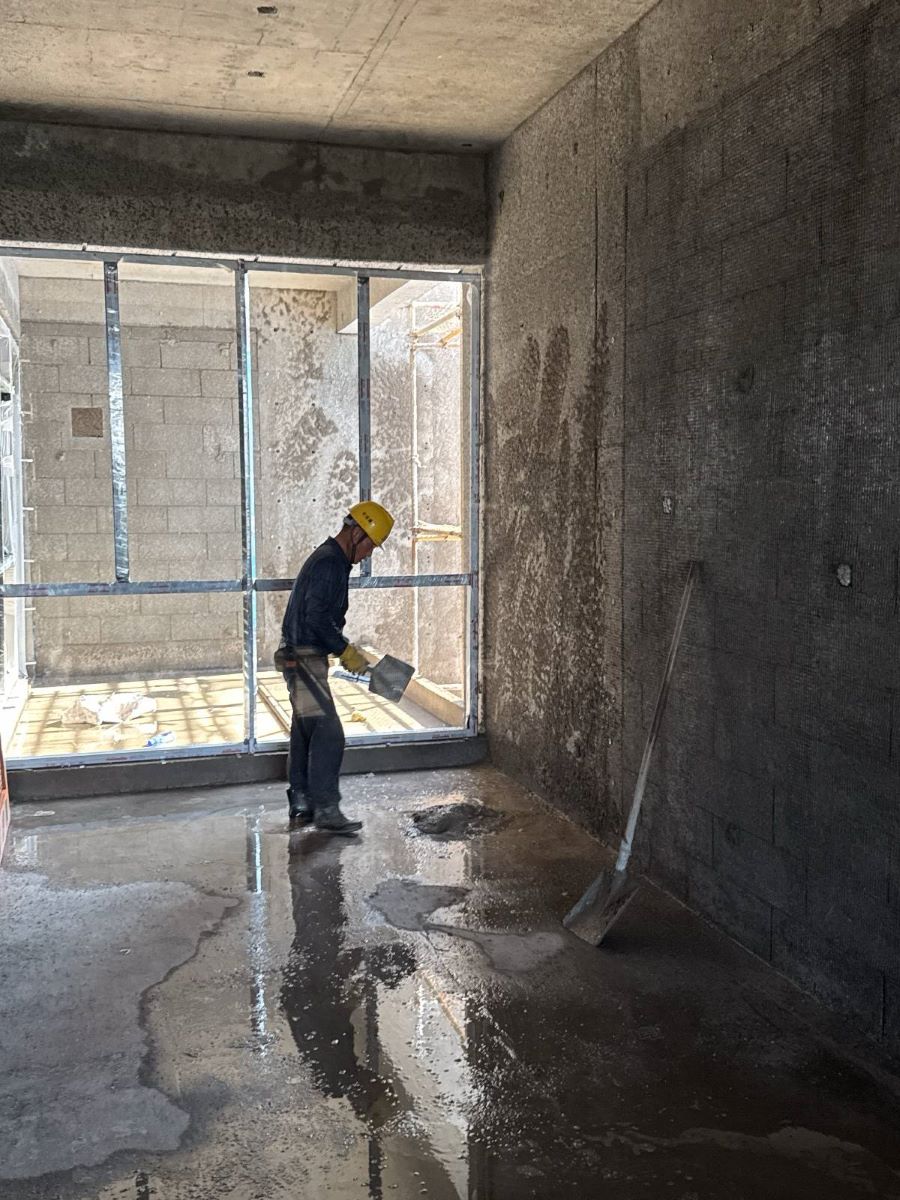

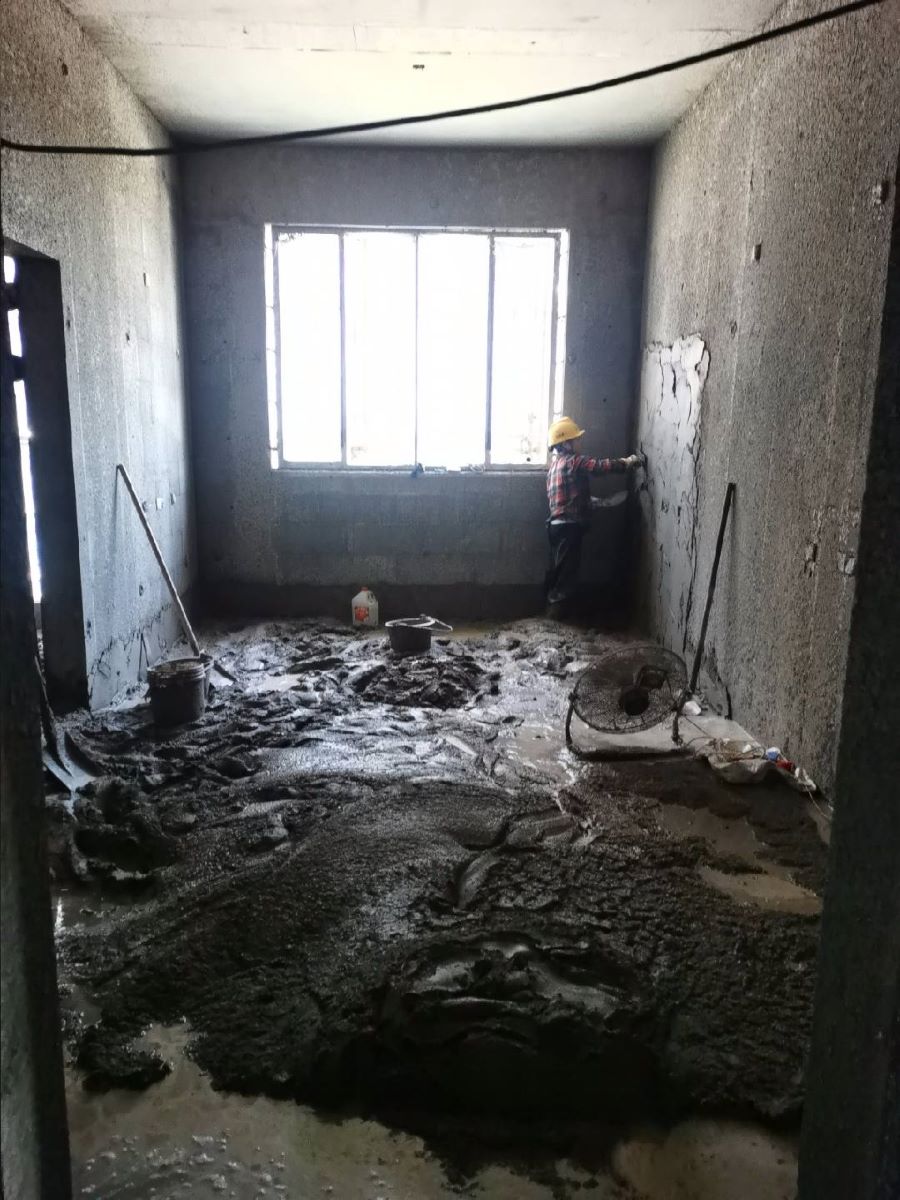

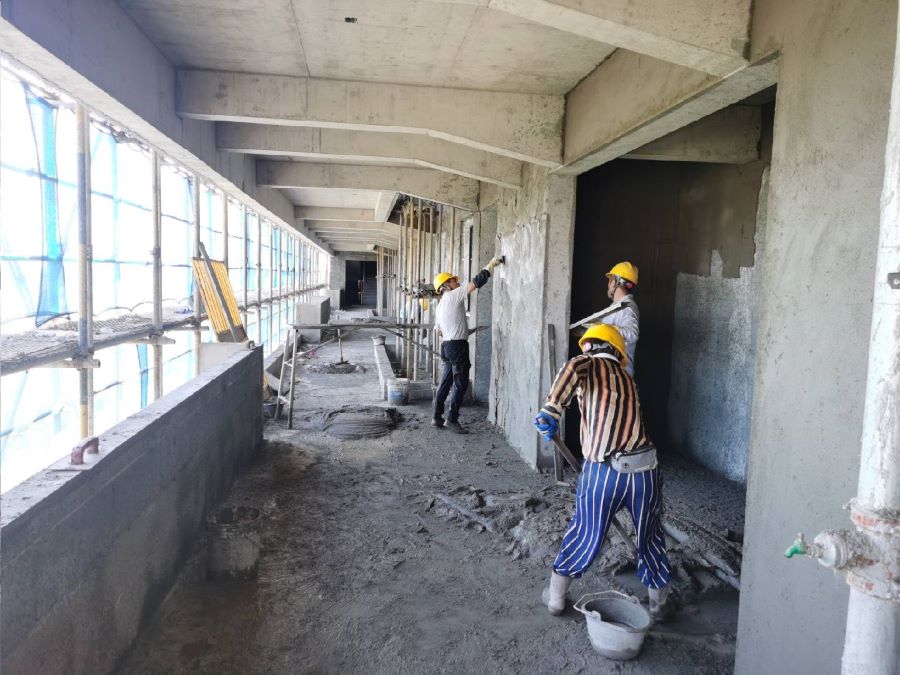

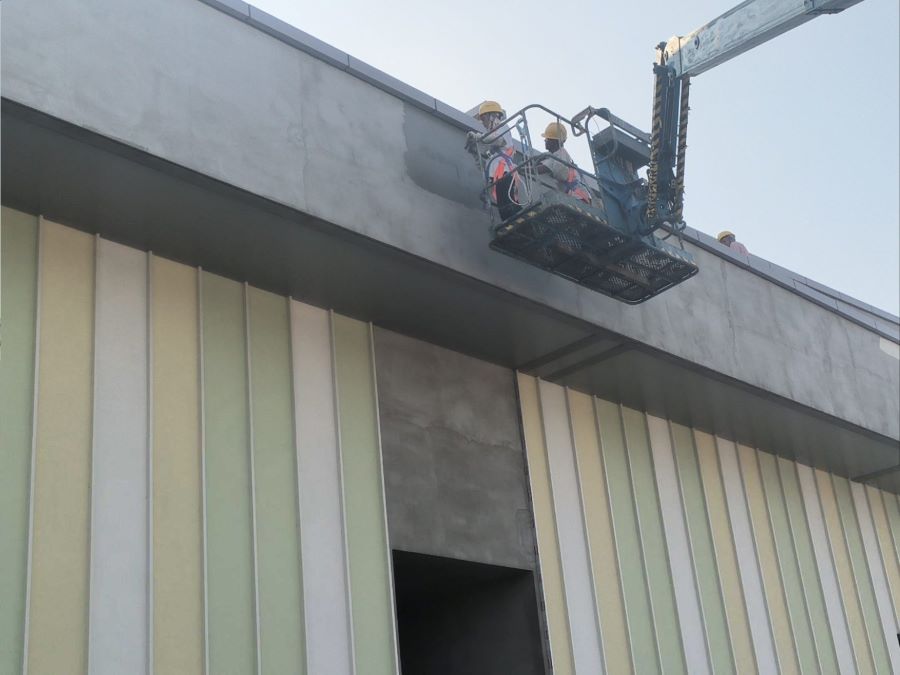

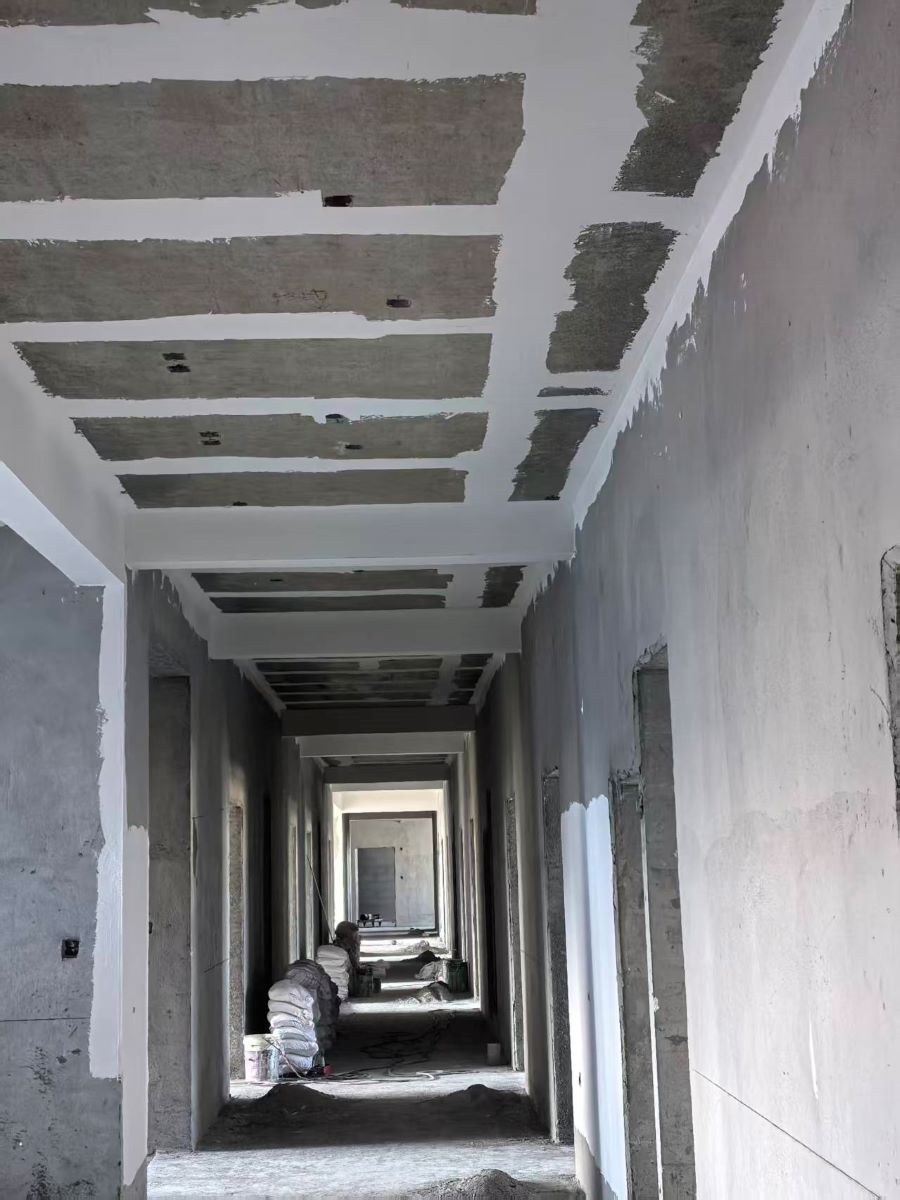

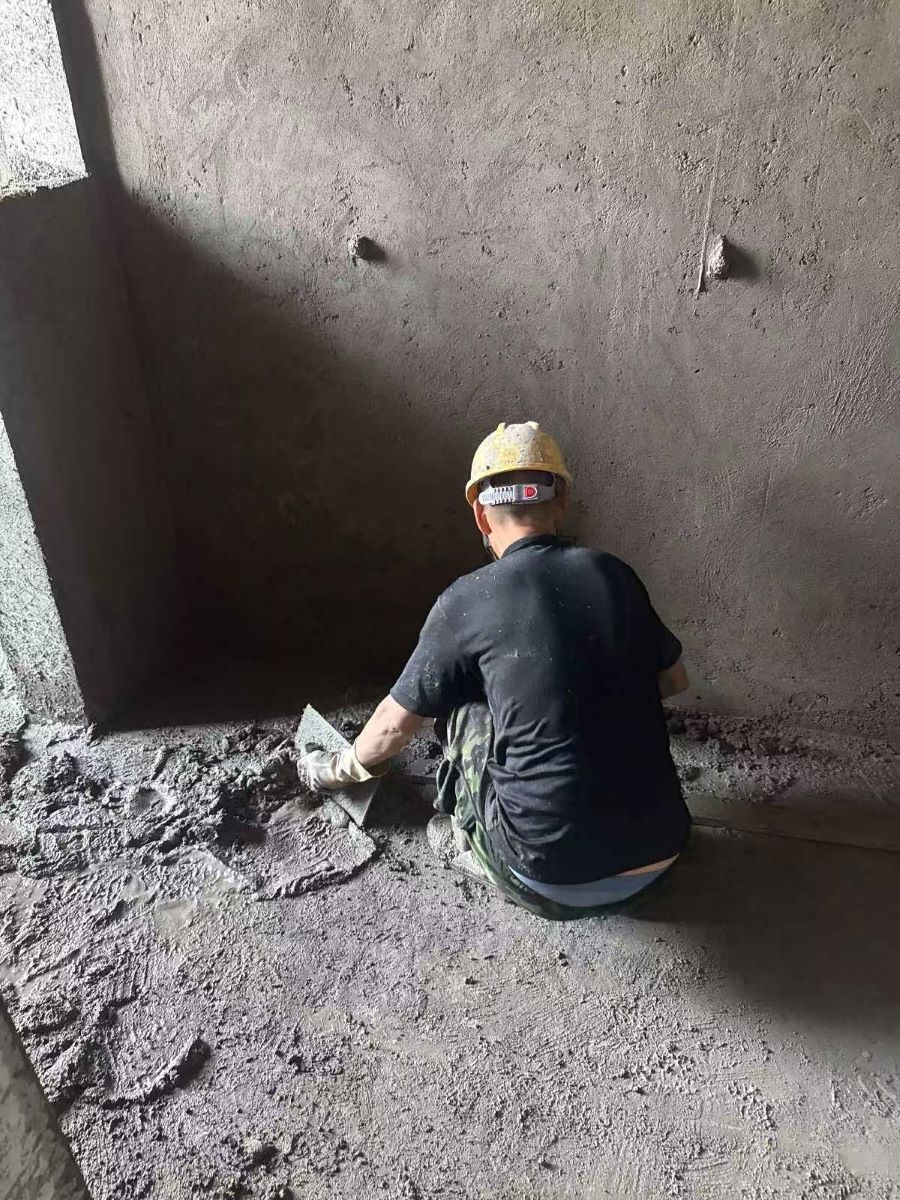

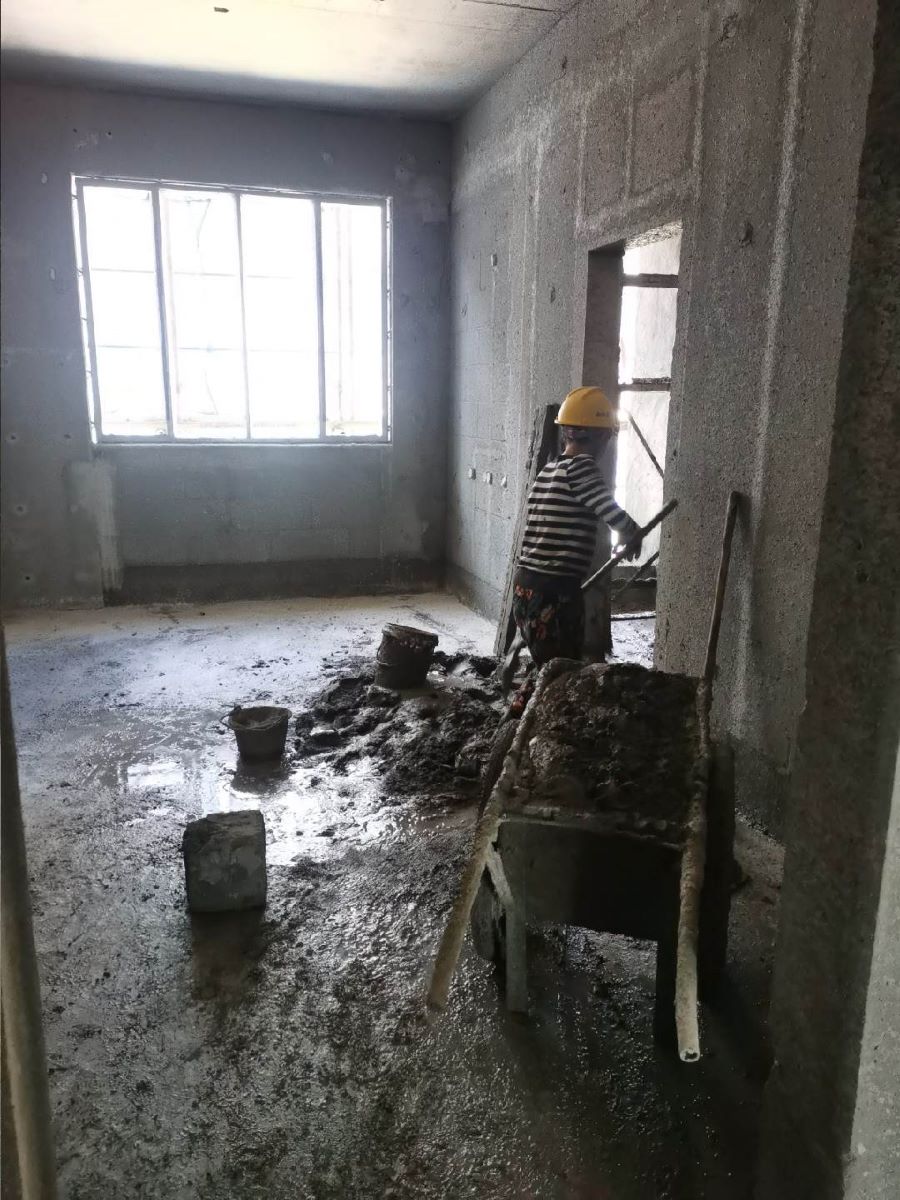

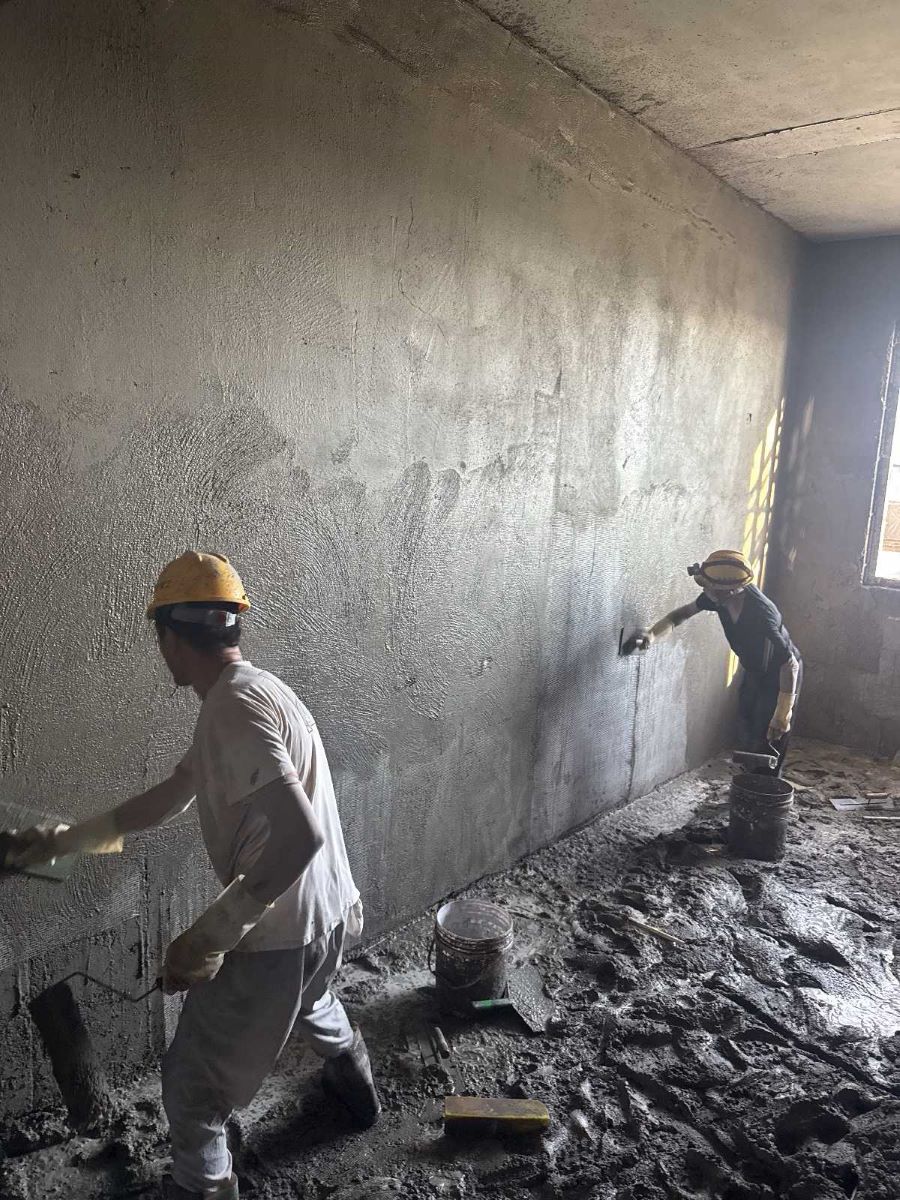

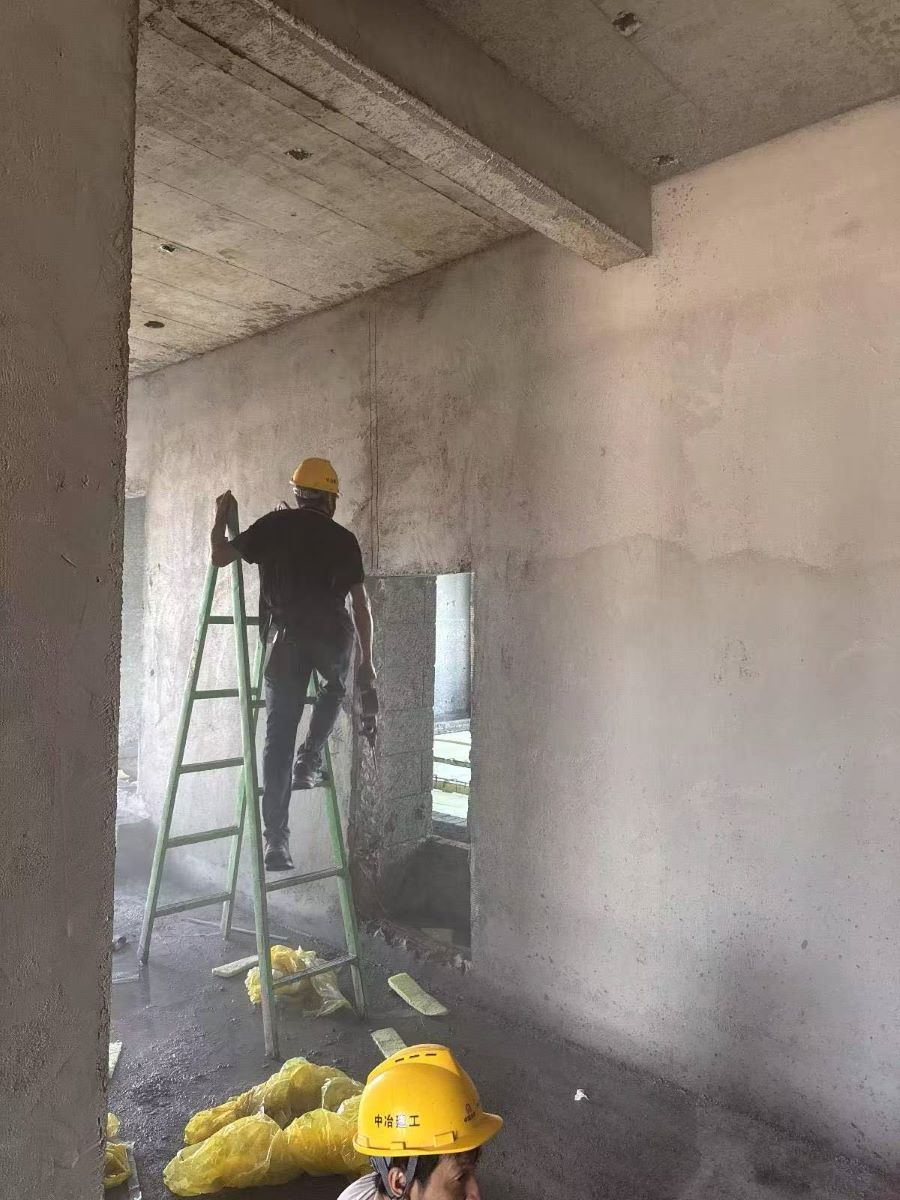

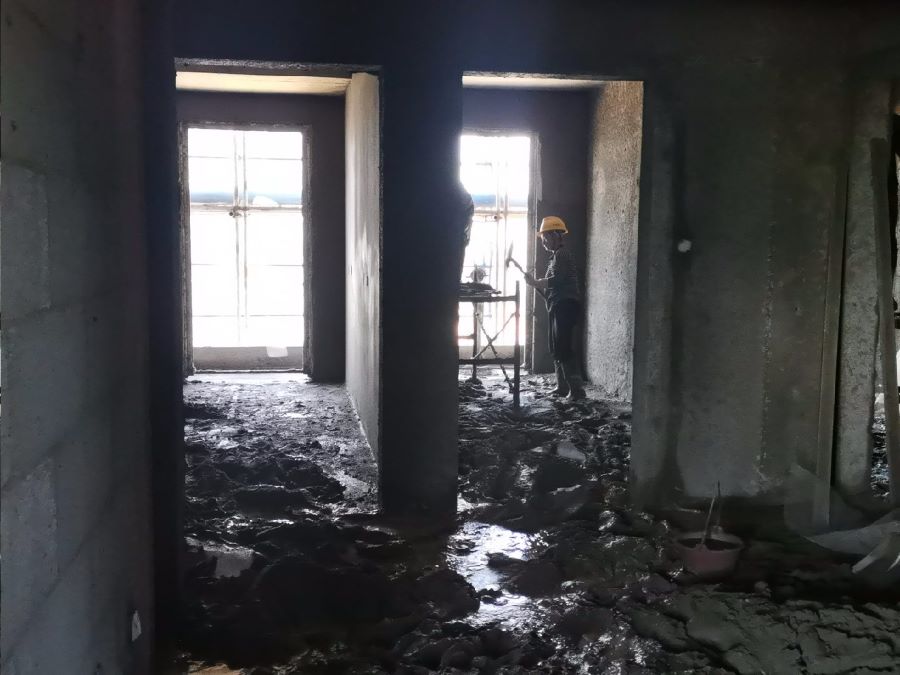

28号宿舍楼:内墙粉刷施工至七层;外墙粉刷累计完成30%;屋面找平完成。

39号宿舍楼:内墙粉刷施工至四层;外墙粉刷完成、南北立面保温板粘贴累计完成60%

410号宿舍楼:内墙粉刷施工至七层;外墙粉刷累计完成30%

511号宿舍楼:内墙粉刷施工至五层;外墙粉刷完成。

612号宿舍楼:外墙粉刷全部完成;内墙粉刷施工至四层。

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

本周现场施工人数为145人。

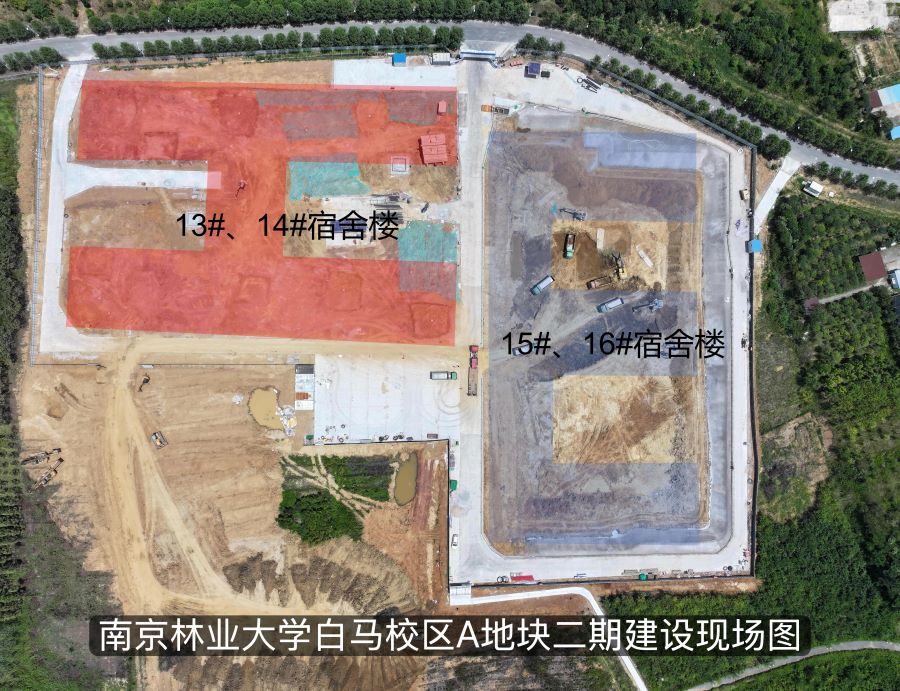

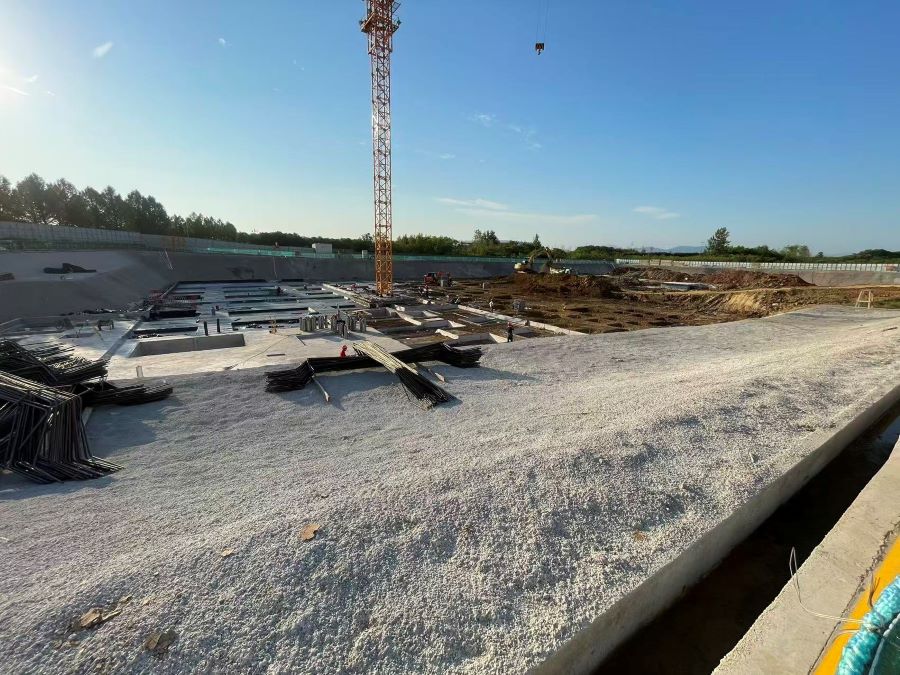

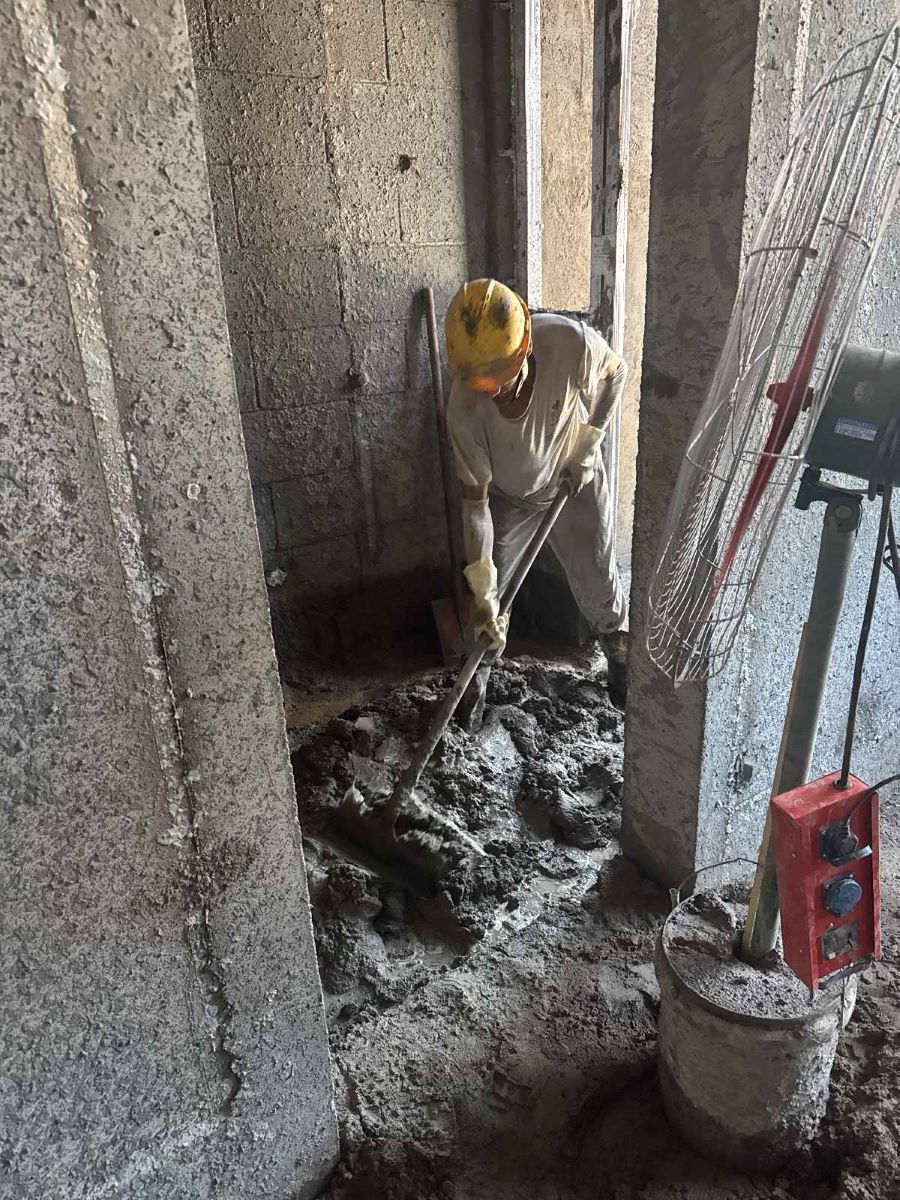

11314号宿舍楼:13#A桩头截桩、低应变检测完成,13#B基础混凝土浇筑完,13#C14#A基础承台、地梁垫层浇筑完成,14#A桩头截桩完成30%

21516号宿舍楼:地下室抗浮锚杆桩施工完成,15#主楼地下室防水卷材铺贴完成65%
