白马校区建设工程现场进度2025年第37周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-09-15

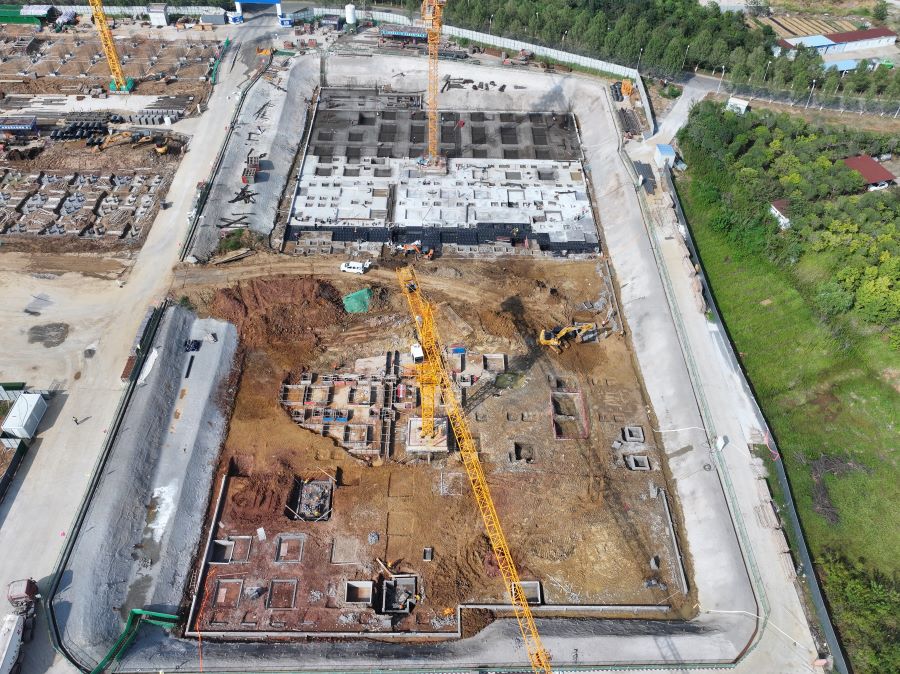

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为574人。

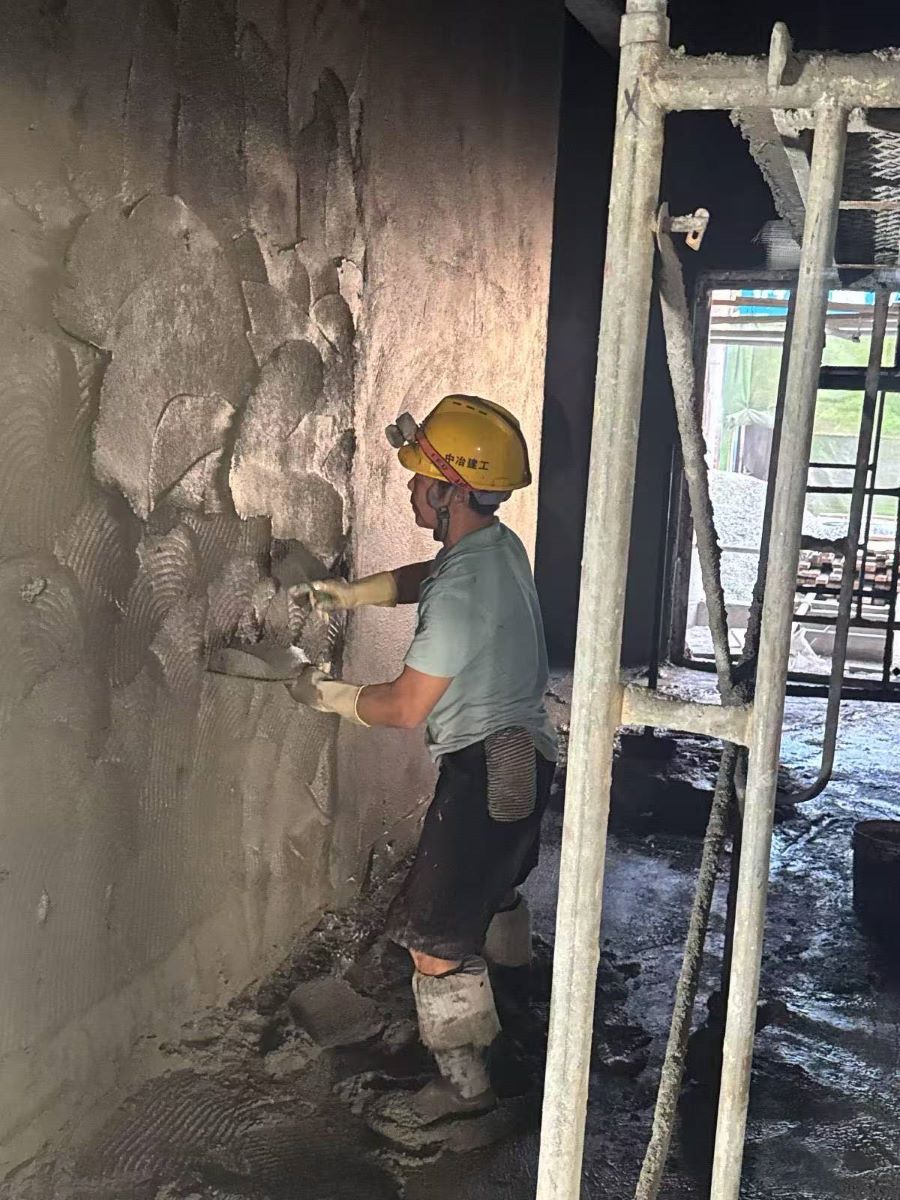

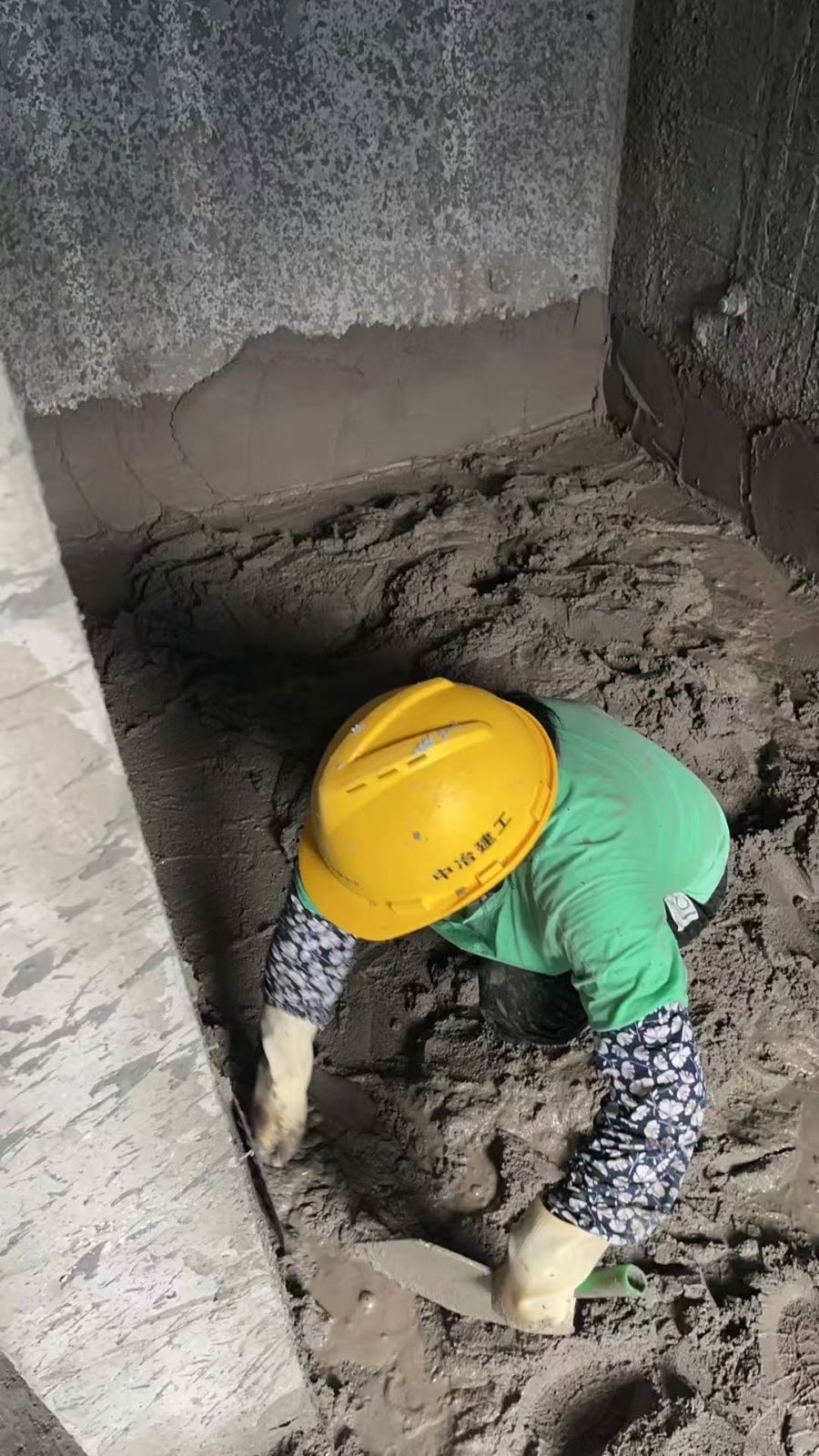

1、实训中心:外墙饰面砂浆完成;周边广场混凝土全部浇筑完成;A区墙面饰面板安装累计完成60%;东立面外墙饰面板安装累计完成90%

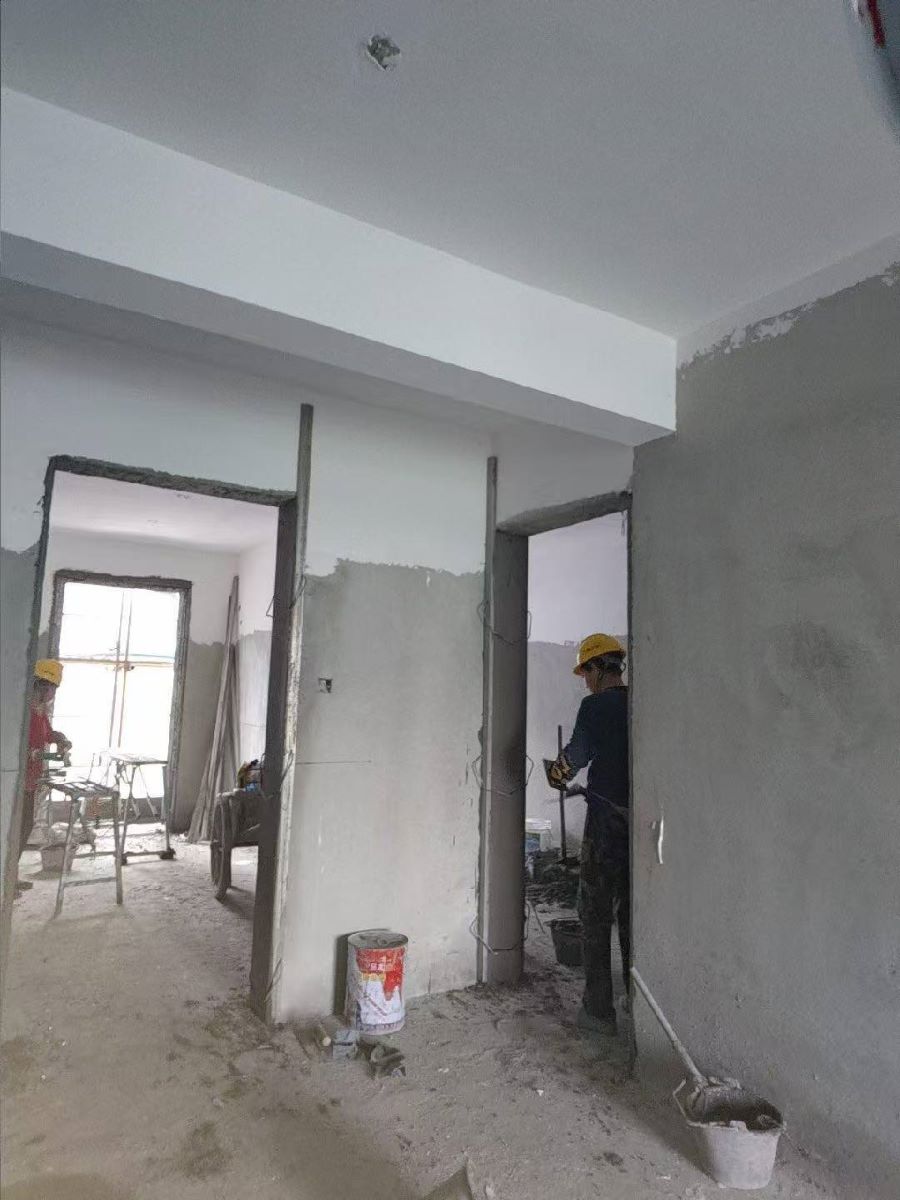

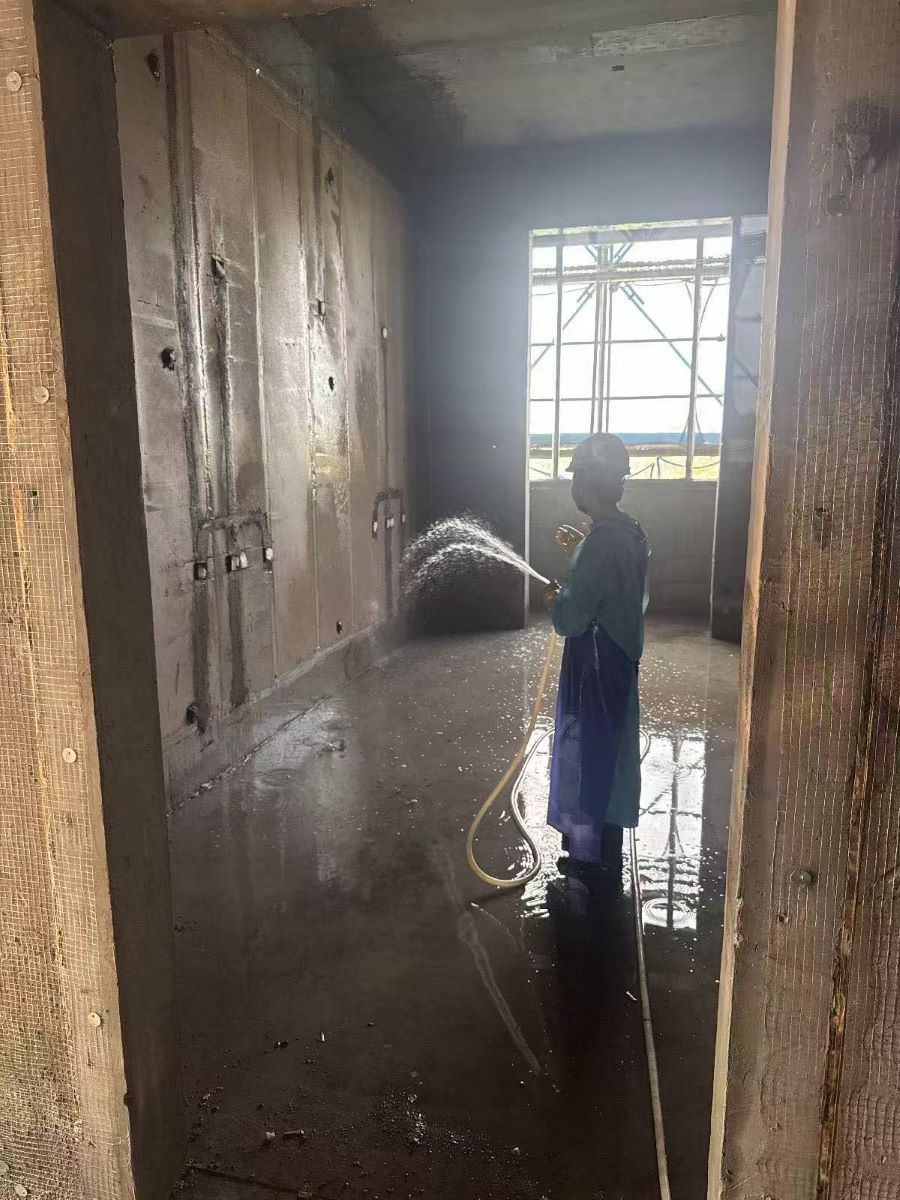

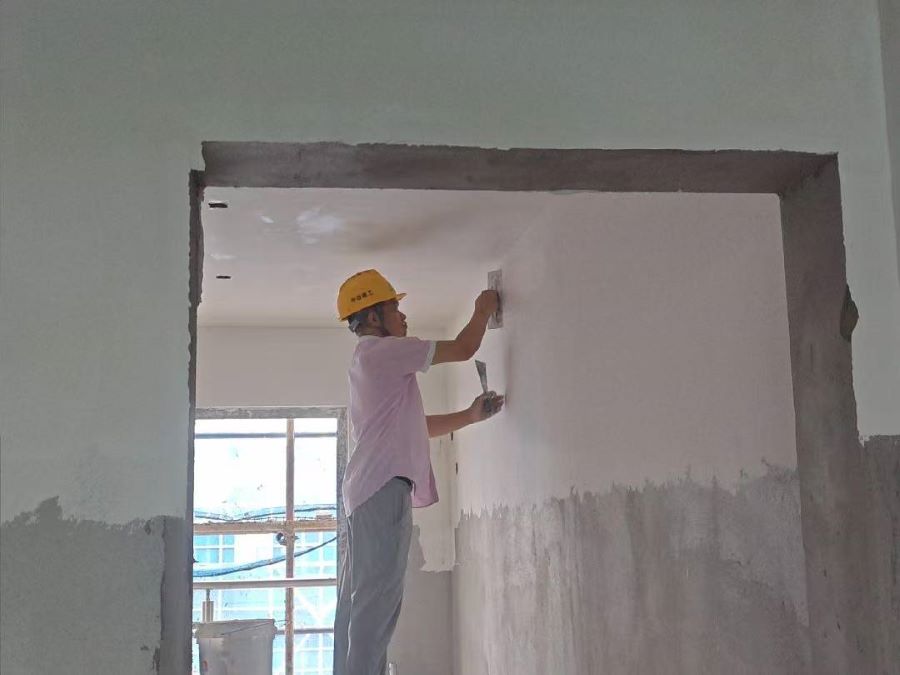

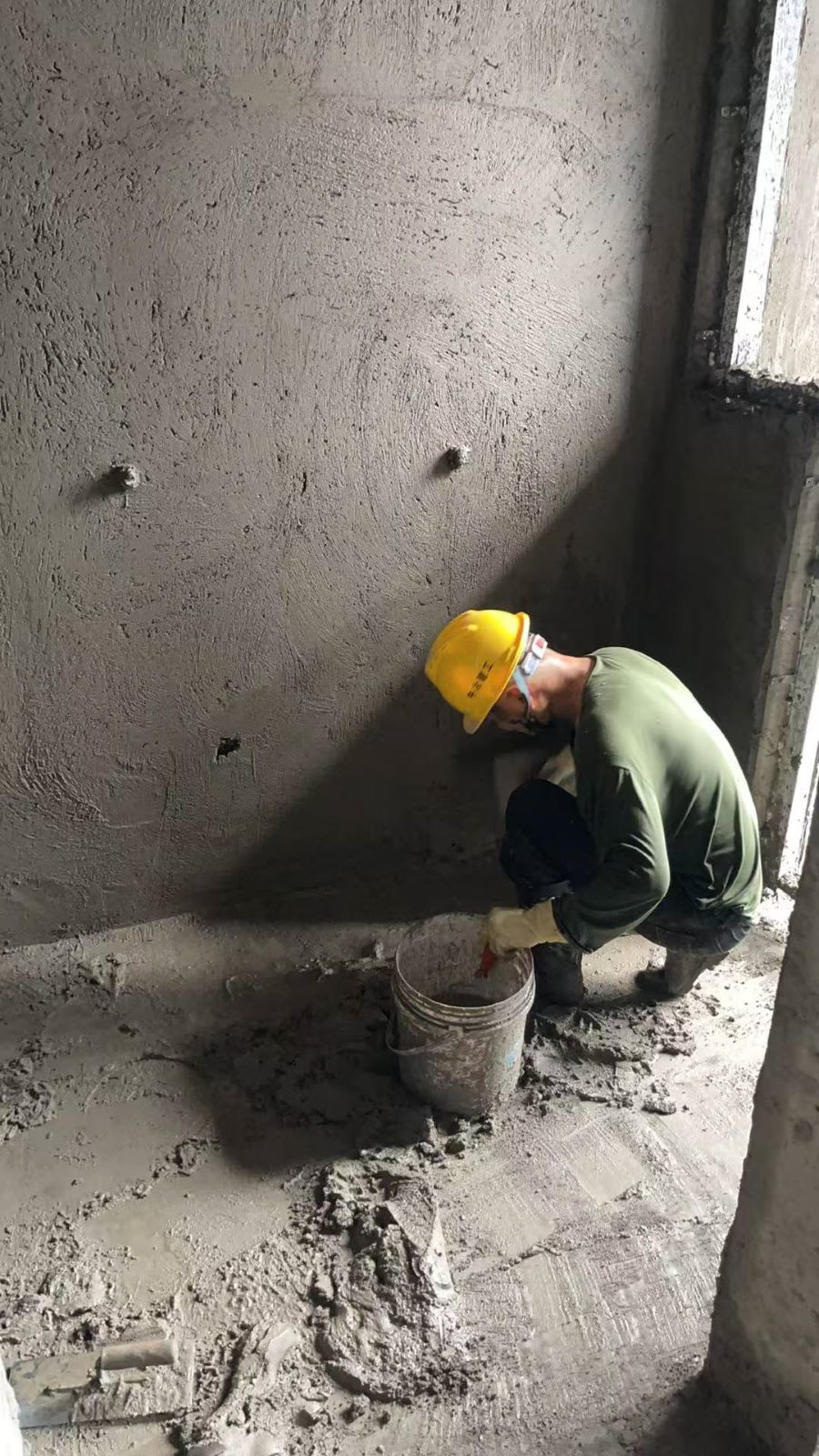

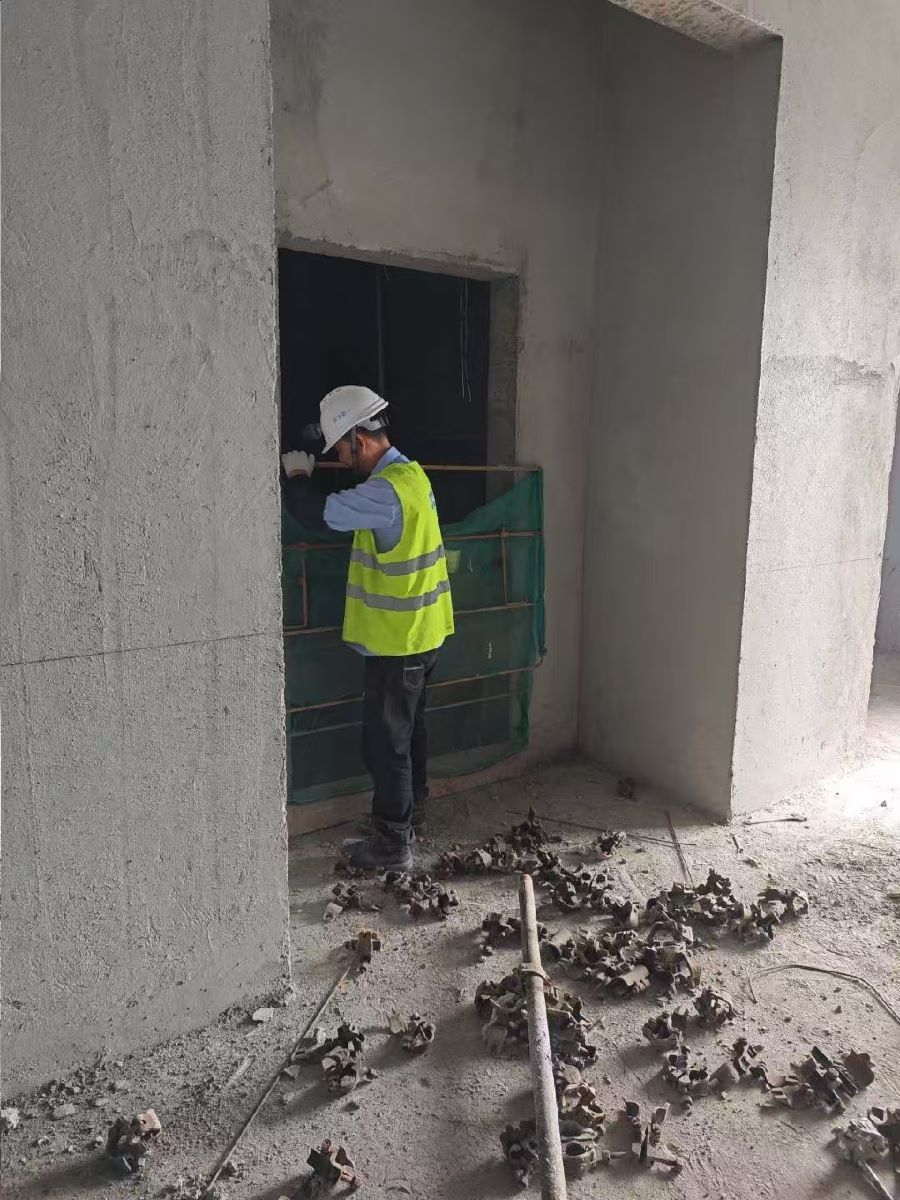

28号宿舍楼:内墙粉刷施工至四层;外墙粉刷完成。

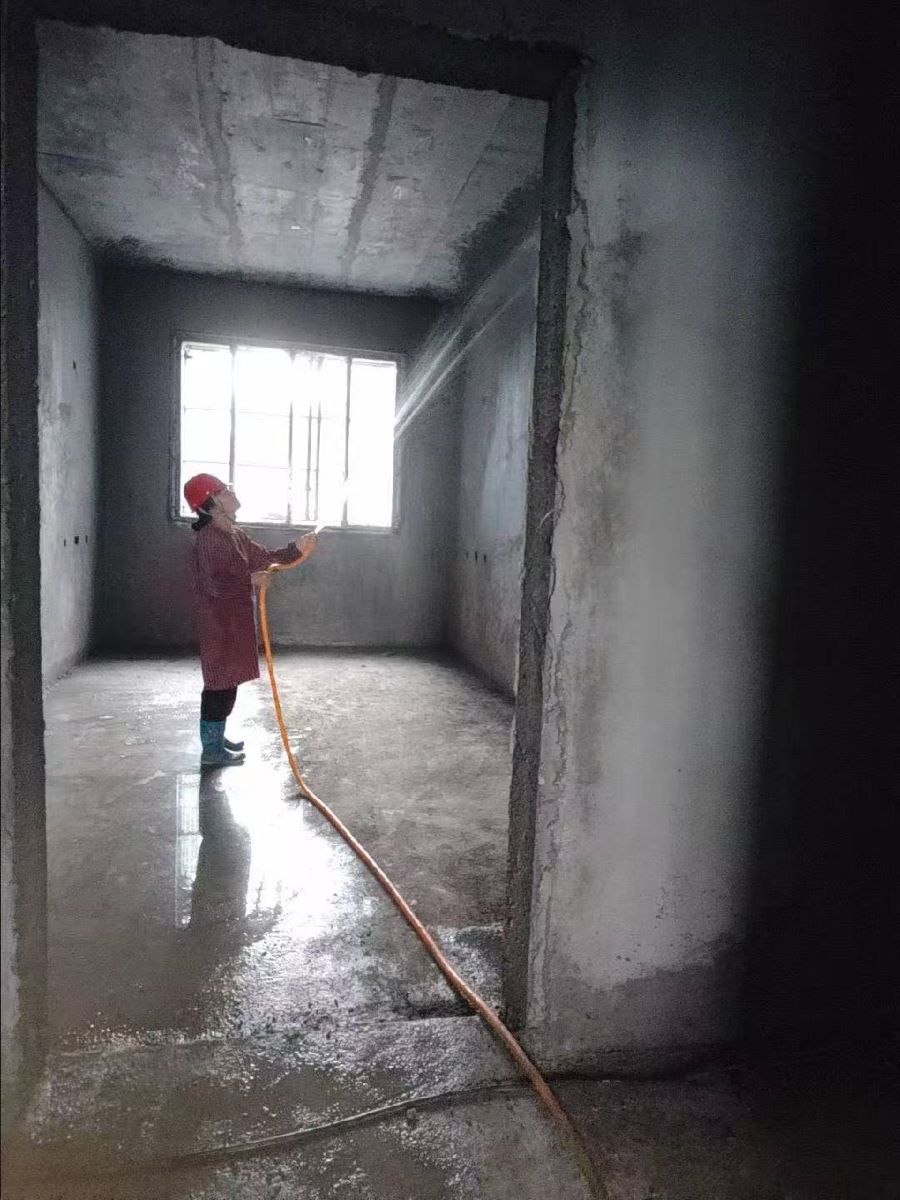

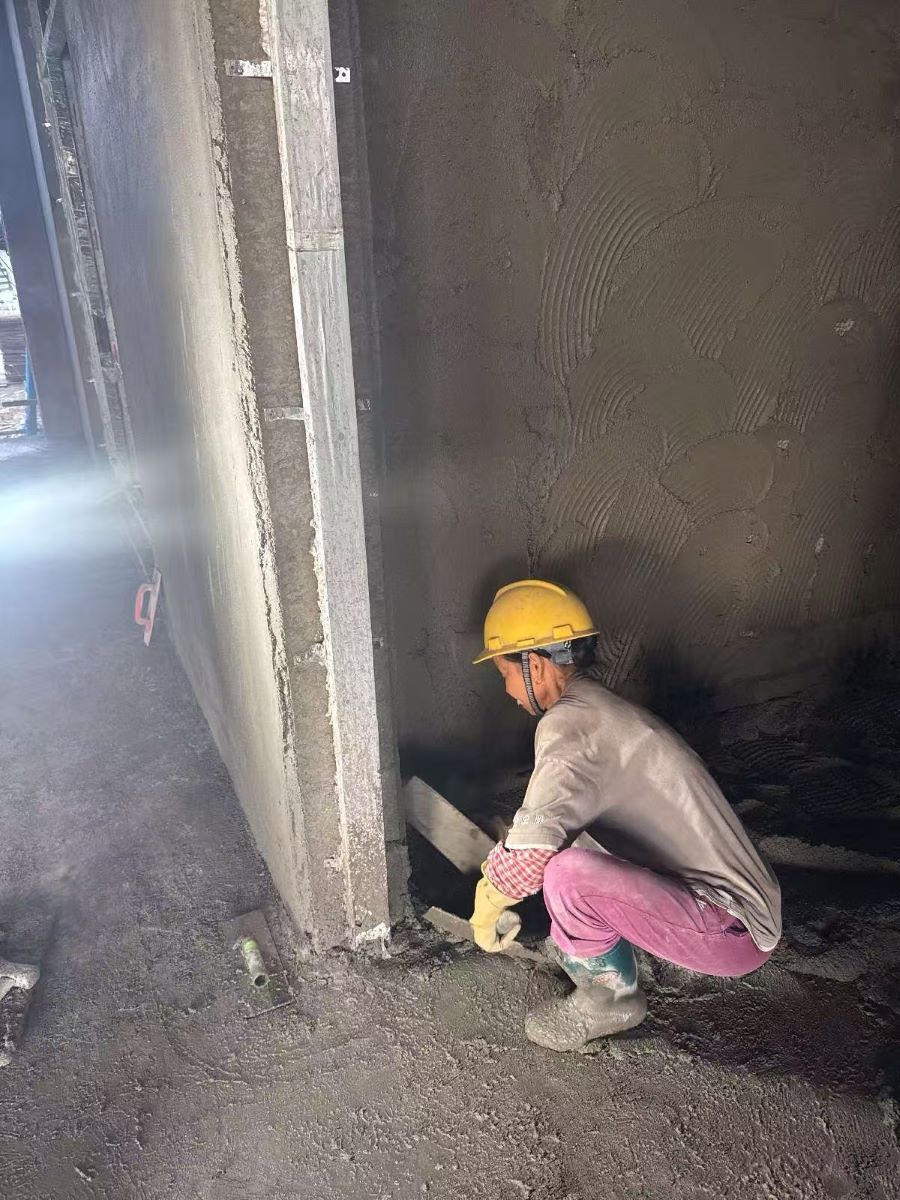

39号宿舍楼:内墙粉刷施工至一层;立面保温板贴网累计完成45%

410号宿舍楼:内墙粉刷施工至四层。

511号宿舍楼:内墙粉刷施工至一层。

612号宿舍楼:内墙粉刷施工至一层;外墙保温板粘贴累计完成85%

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

本周现场施工人数为169人。

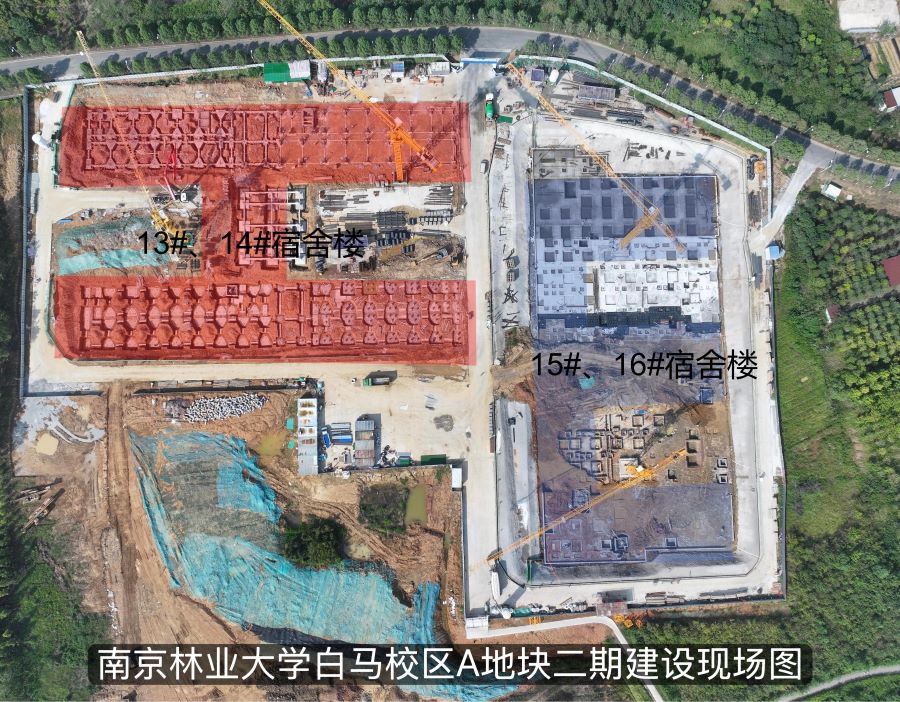

11314号宿舍楼:13#B土方回填完成、柱钢筋绑扎完成80%14#A低应变检测完成,14#B基础基坑垫层浇筑完成,14#B基础撞桩头破除完成50%

21516号宿舍楼:16#B主楼土方开挖累计完成85%;地下室Q-R/1-11轴土方开挖、砖胎模砌筑、防水施工完成。
