A地块一期二标段建设工程
南京林业大学白马校区A地块一期二标段建设工程全力推进。
一期二标段进展情况:

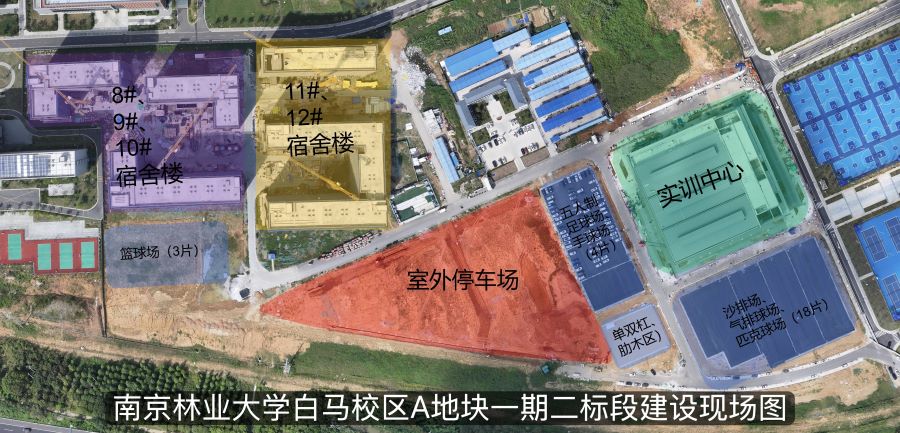

本周现场施工人数为554人。

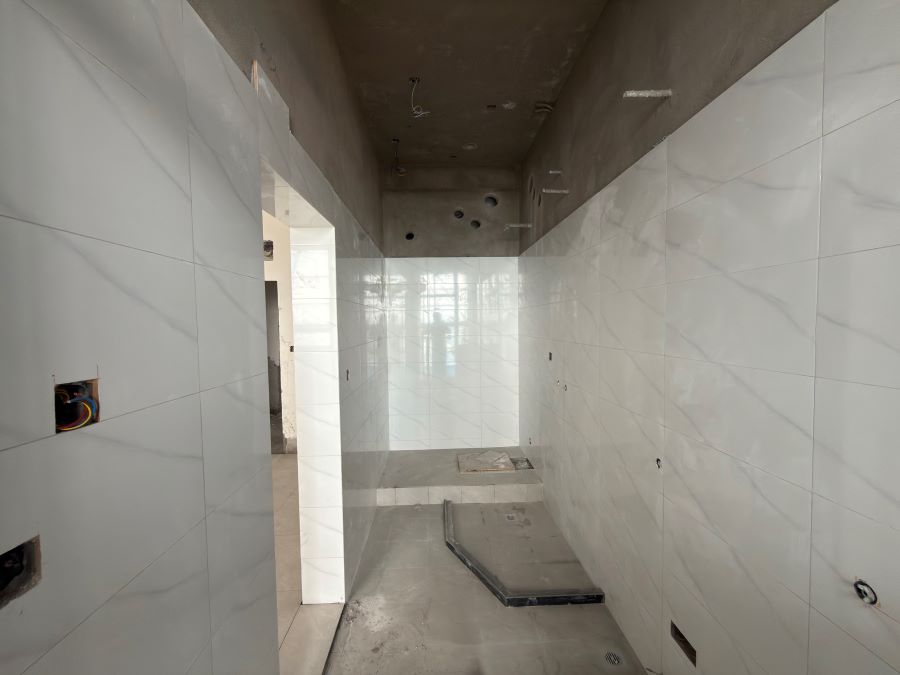

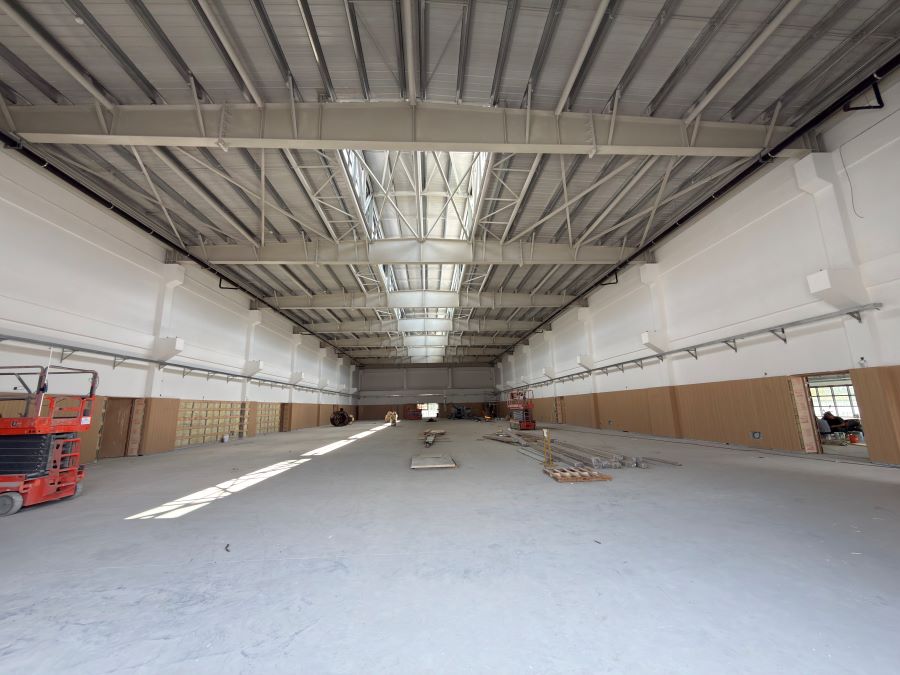

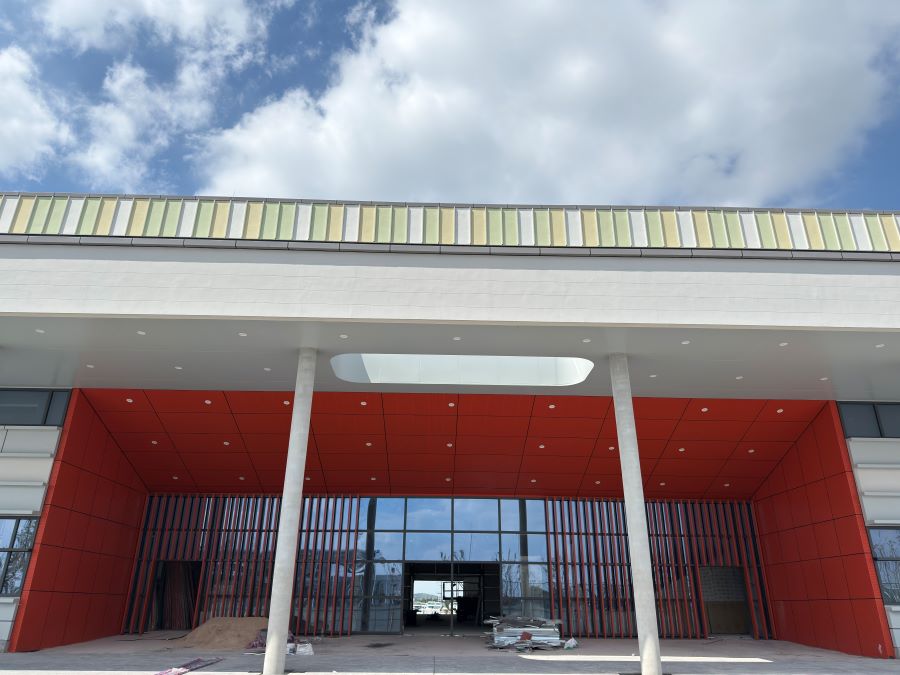

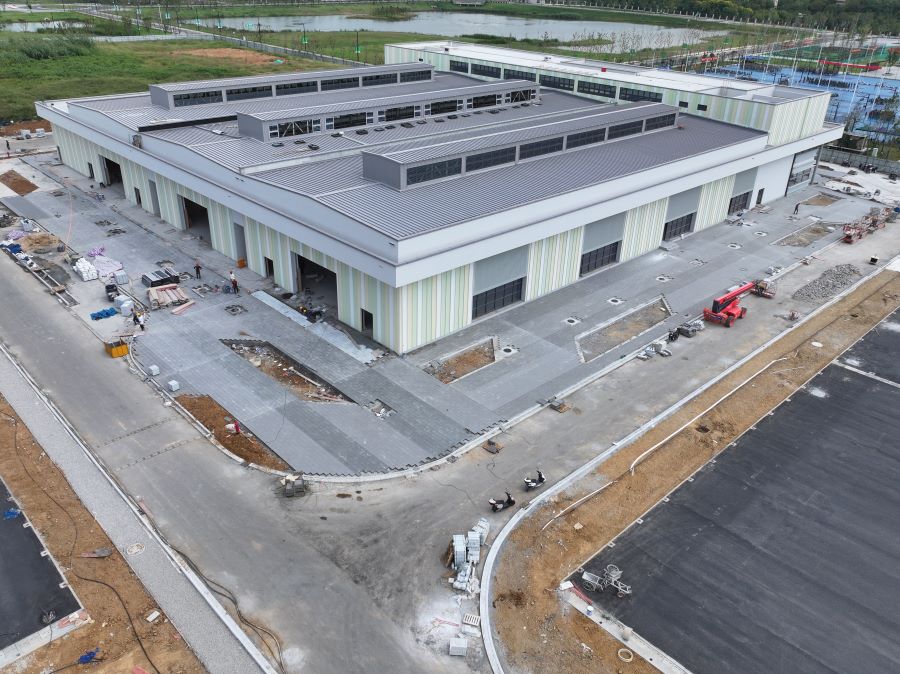

1、实训中心:A区墙面饰面板安装完成;东立面外墙饰面板安装完成;吊顶安装累计完成70%。

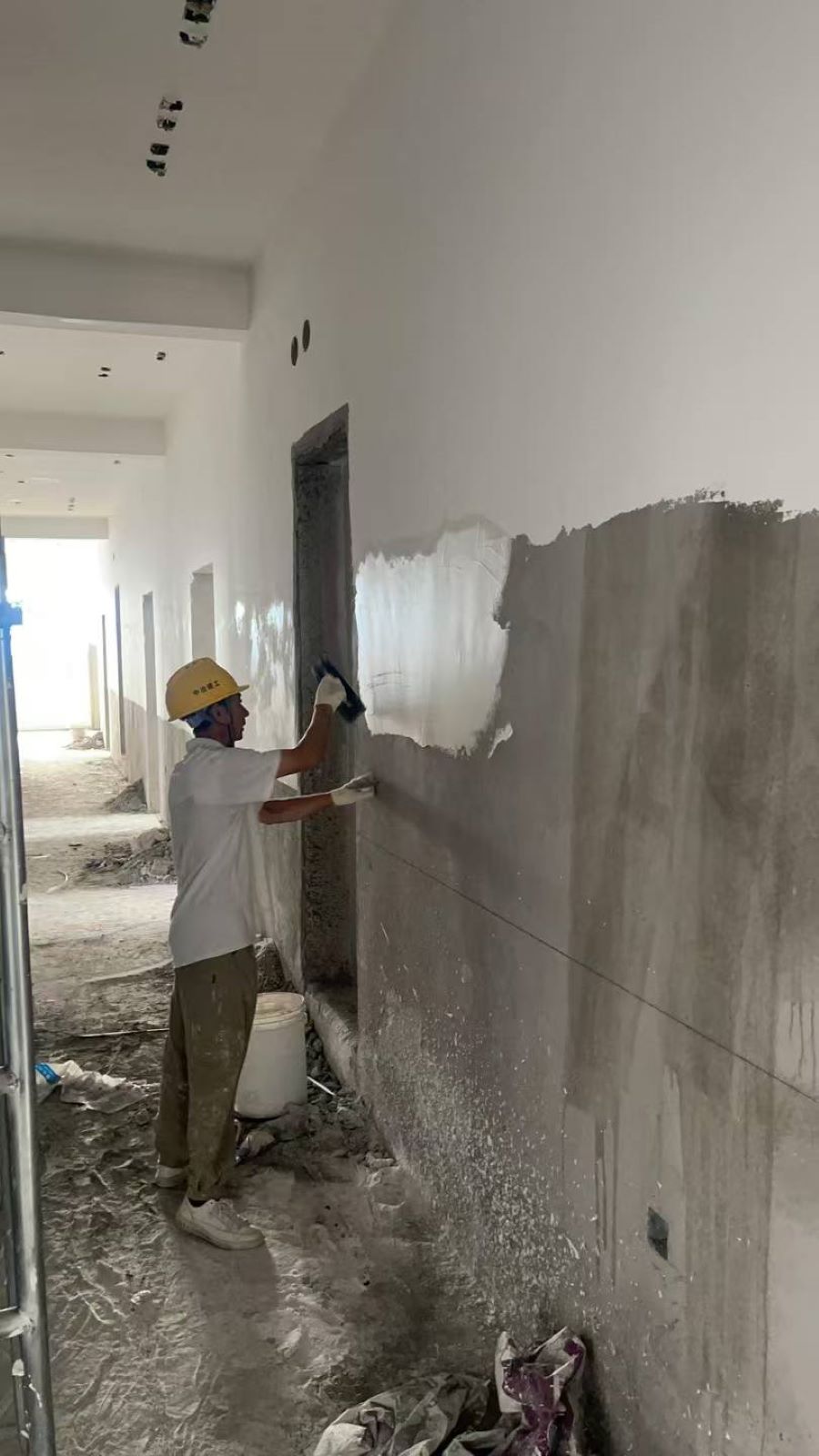

2、8号宿舍楼:内墙粉刷施工至三层;外墙保温板粘贴完成40%。
3、9号宿舍楼:内墙粉刷完成,内墙腻子施工至五层;立面保温板贴网累计完成95%。
4、10号宿舍楼:内墙粉刷施工至二层;外墙保温板粘贴累计完成50%。

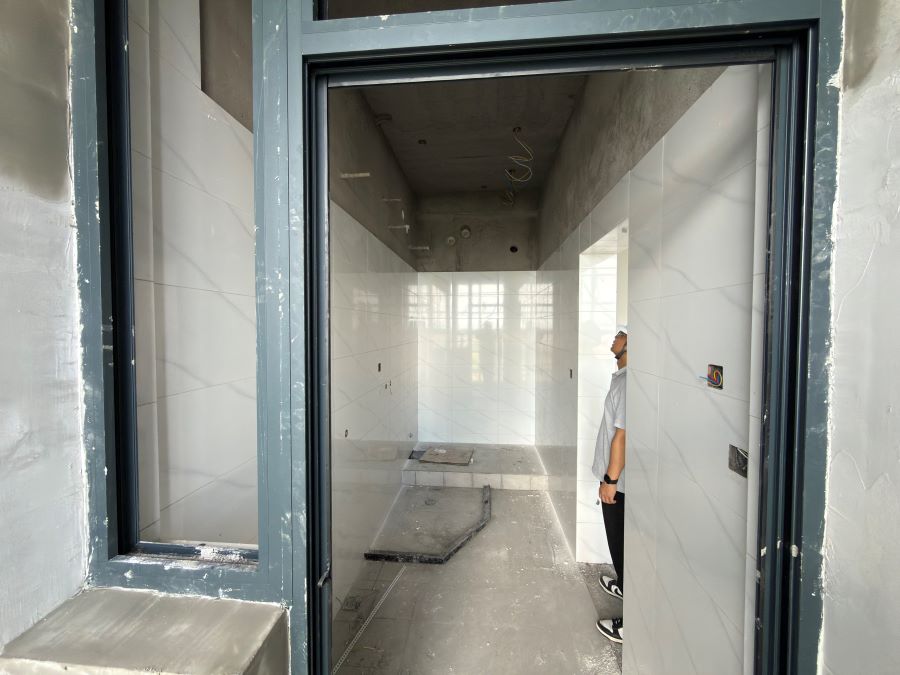

5、11号宿舍楼:内墙粉刷完成,内墙腻子施工至四层;立面保温板贴网累计完成50%。
6、12号宿舍楼:内墙粉刷完成,内墙腻子施工至四层;外墙保温板粘贴完成,贴网累计完成50%。

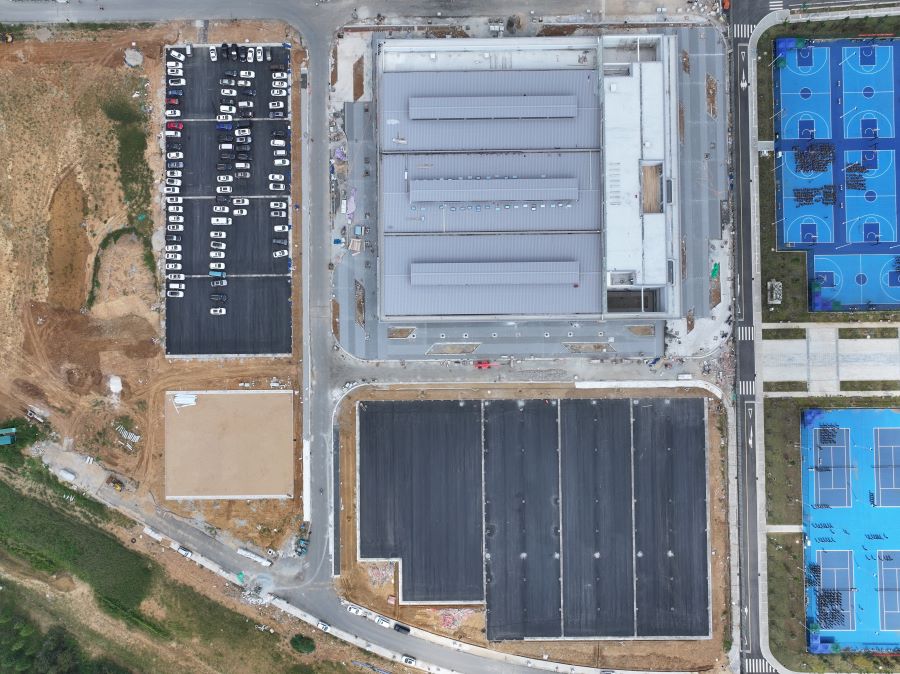

7、室外球场:球场沥青铺设完成。
A地块二期建设工程
南京林业大学白马校区A地块二期建设工程按计划推进。
二期进展情况:
本周现场施工人数为191人。

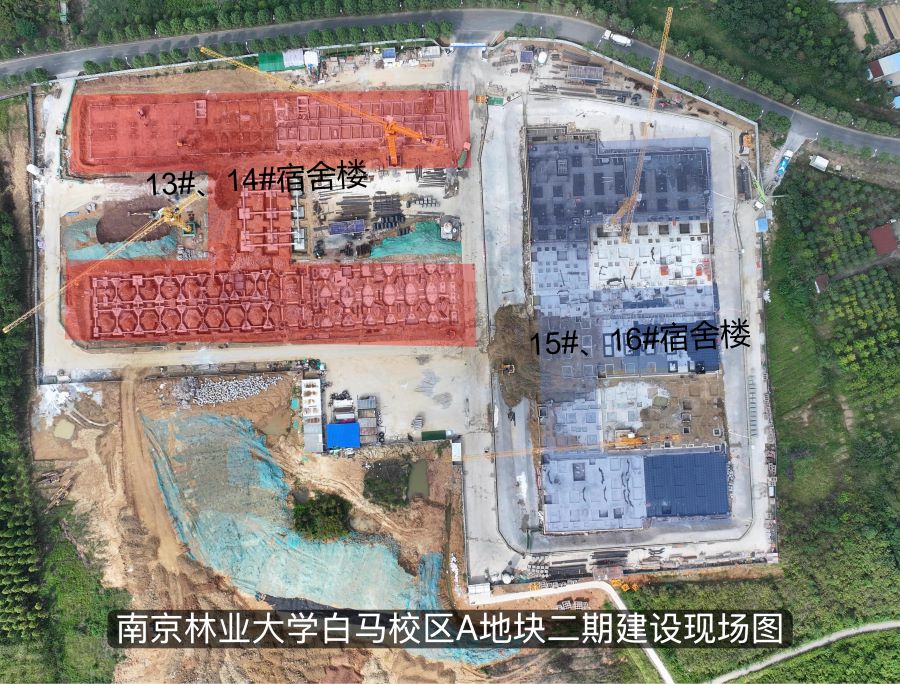

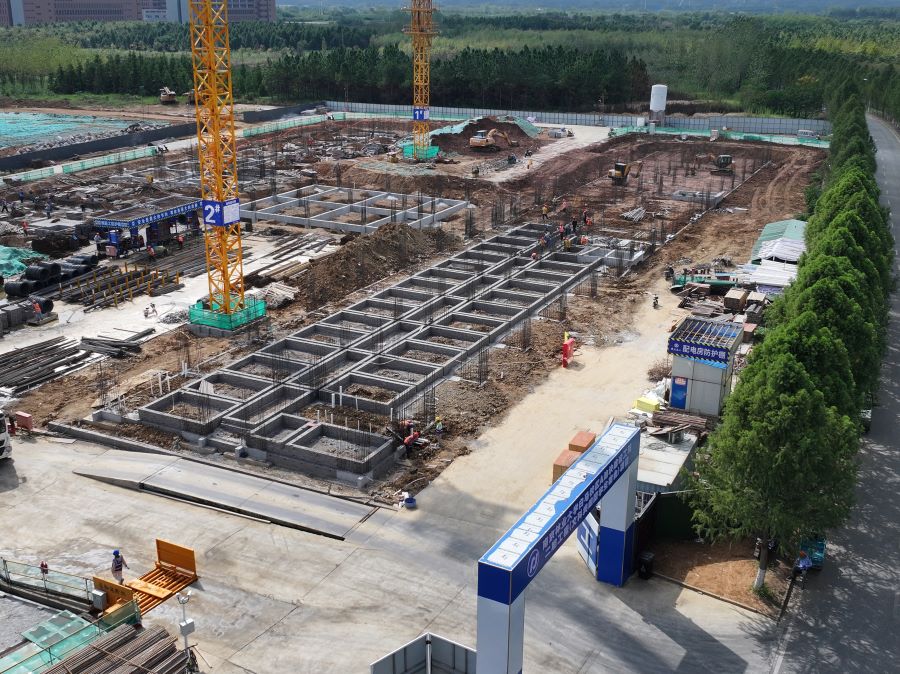

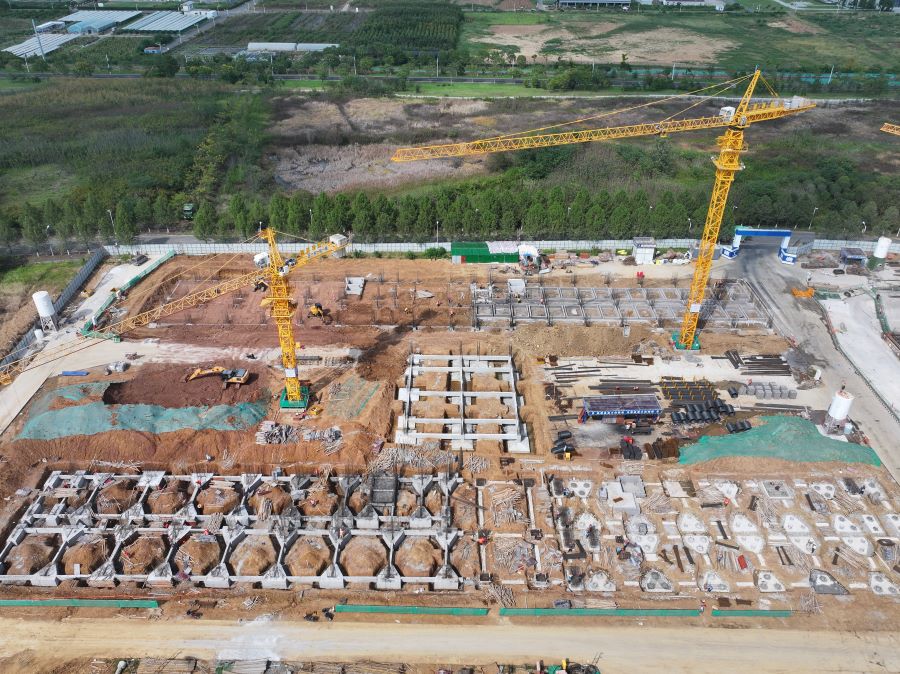

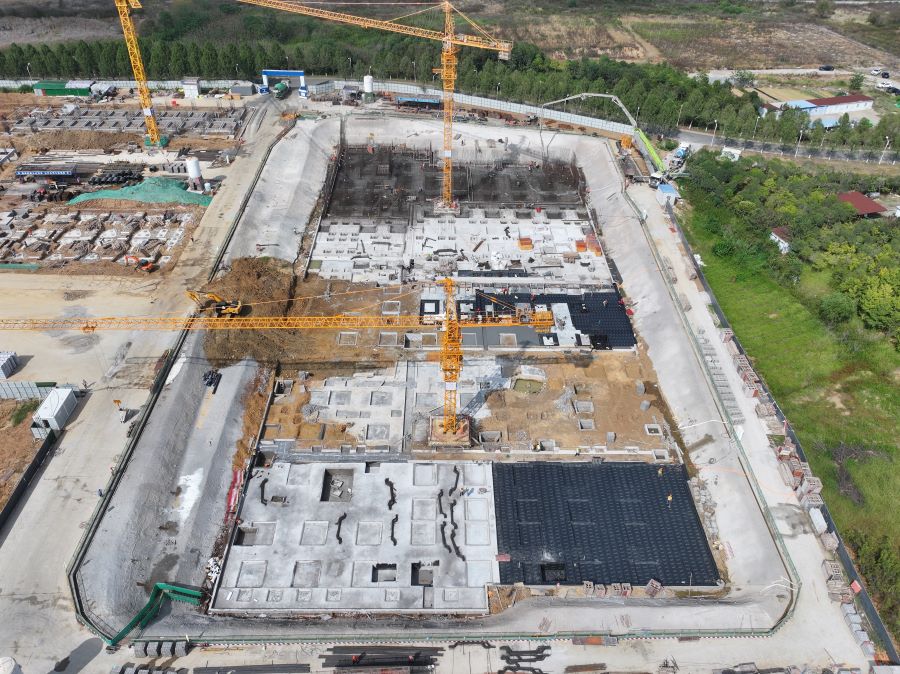

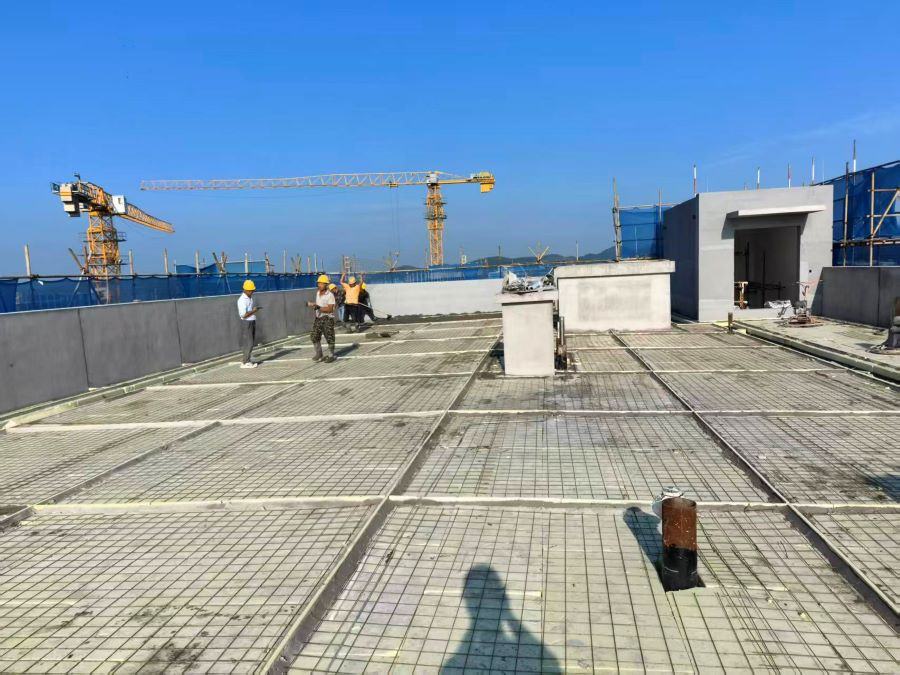

1、13、14号宿舍楼:13#A基础剪力墙浇筑完成,13#B一层柱、梁砖胎模砌筑完成90%;14号楼桩基验收完成,14#A基础承台浇筑完成。
2、15、16号宿舍楼:15#B主楼基础筏板钢筋绑扎、验收完成;16#B主楼地下室底板防水卷材铺贴、验收完成,16#A主楼地下室防水基层施工、验收完成。
