A地块一期二标段建设工程
南京林业大学白马校区A地块一期二标段建设工程全力推进。
一期二标段进展情况:
本周现场施工人数为565人。

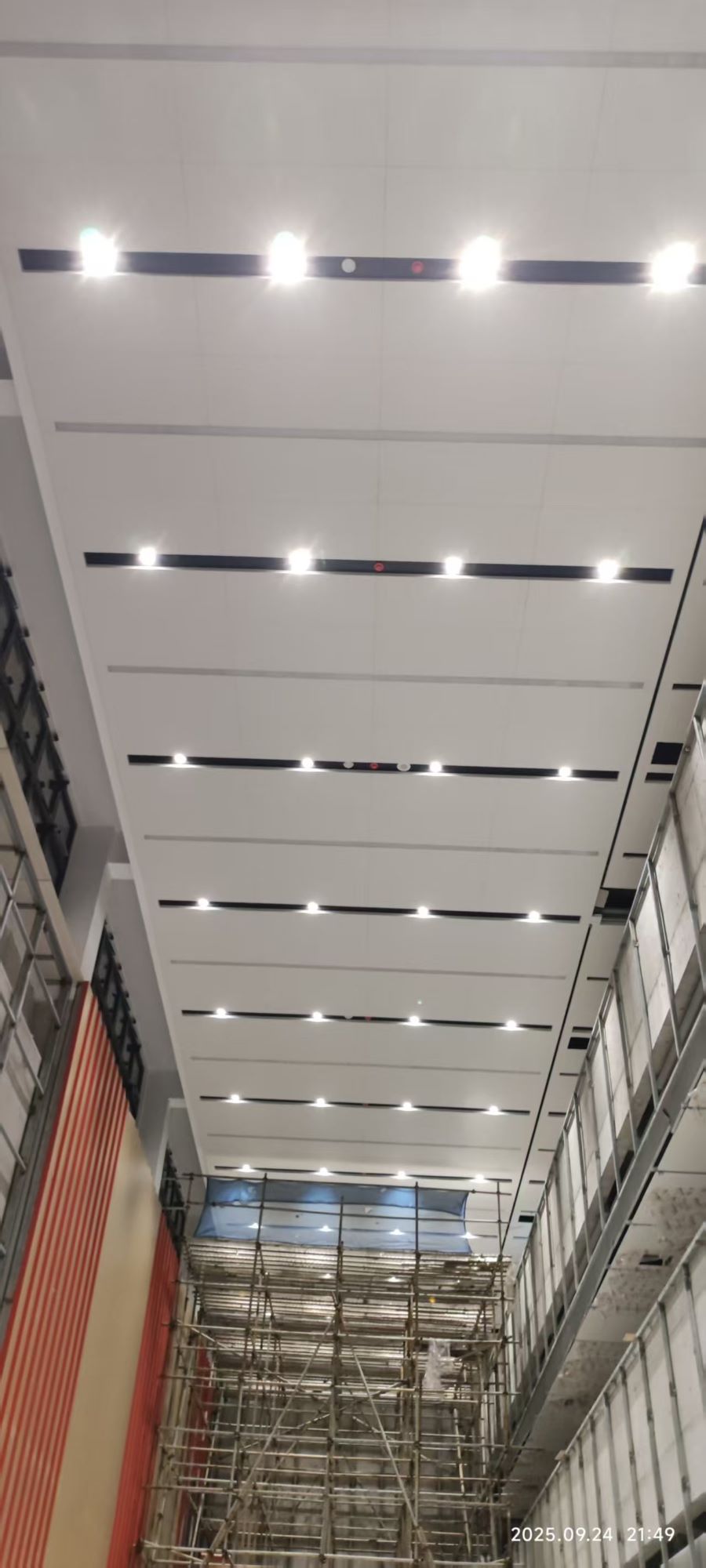

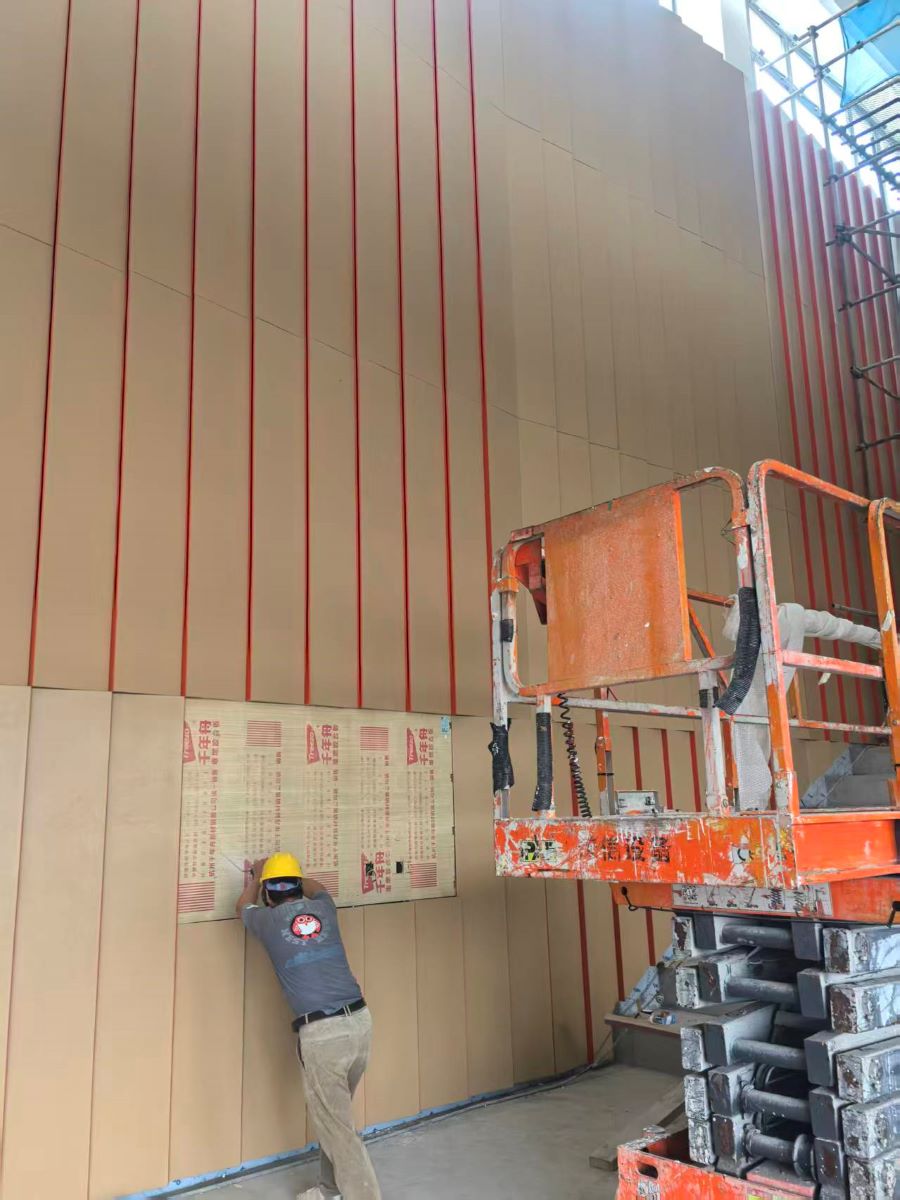

1、实训中心:吊顶、玻镁吸音板、气窗扇安装完成,平开门、墙面铝板安装累计完成40%。

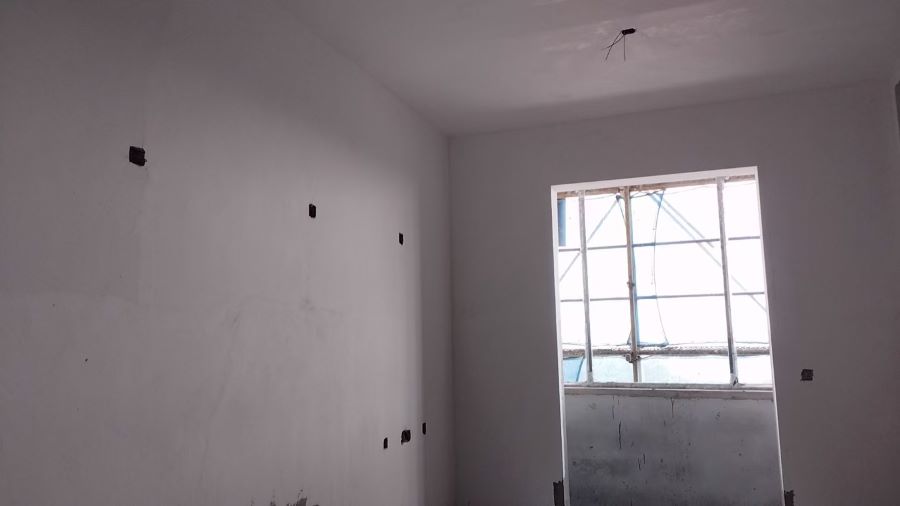

2、8号宿舍楼:内墙粉刷完成,内墙腻子施工至七层;外墙保温板粘贴完成。
3、9号宿舍楼:内墙腻子施工至四层;室内贴砖施工至六层;立面保温板贴网完成;屋面第二遍防水完成50%。
4、10号宿舍楼:内墙粉刷完成,内墙腻子施工至七层;外墙保温板粘贴完成。

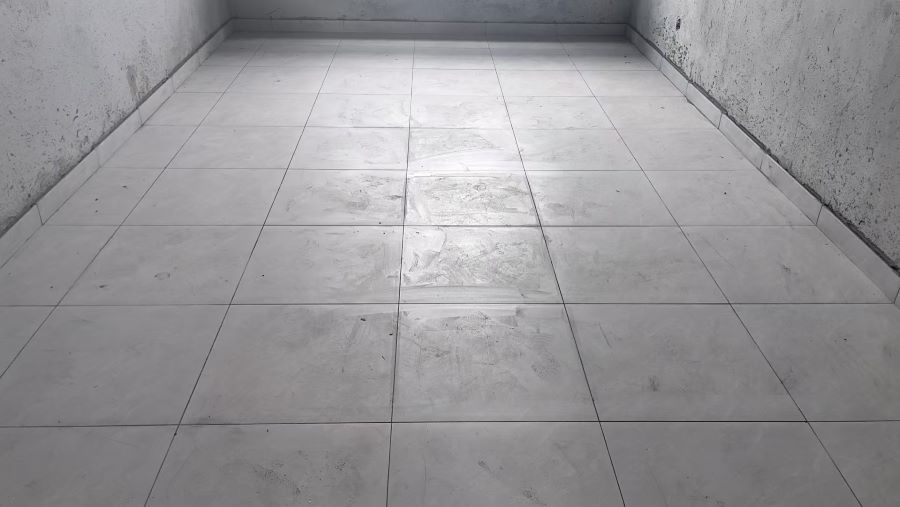

5、11号宿舍楼:内墙腻子完成;室内贴砖施工至八层;立面保温板贴网累计完成85%。
6、12号宿舍楼:内墙腻子施工至三层;室内贴砖施工至七层;外墙保温板第一道贴网完成。
A地块二期建设工程
南京林业大学白马校区A地块二期建设工程按计划推进。
二期进展情况:

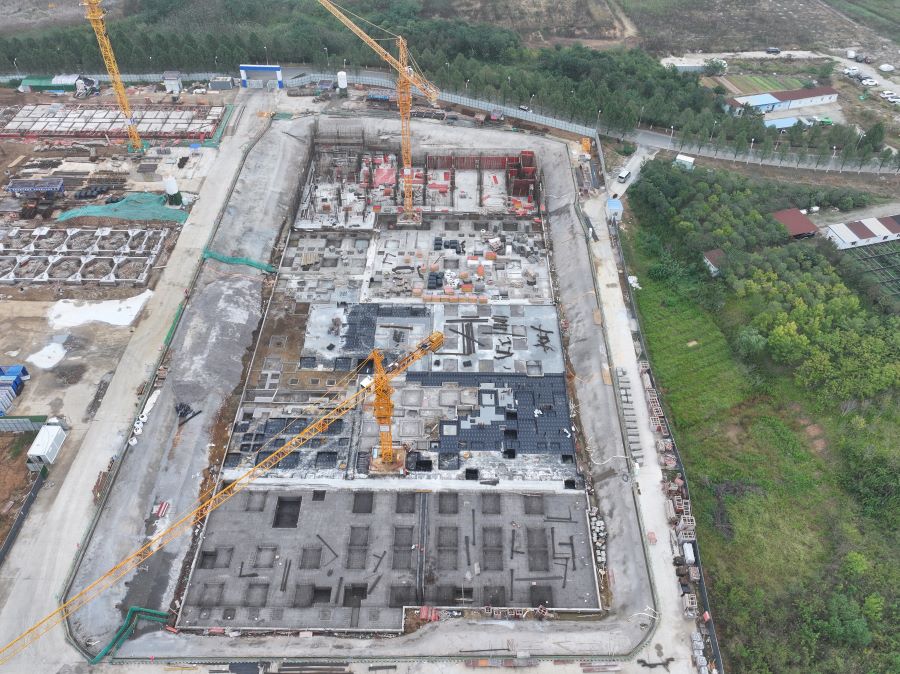

本周现场施工人数为231人。

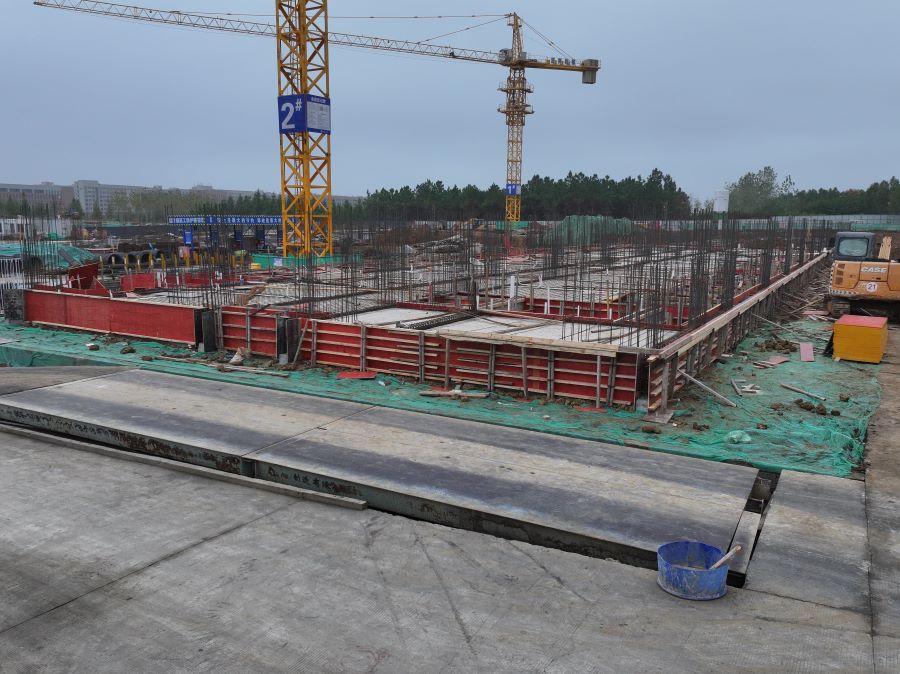

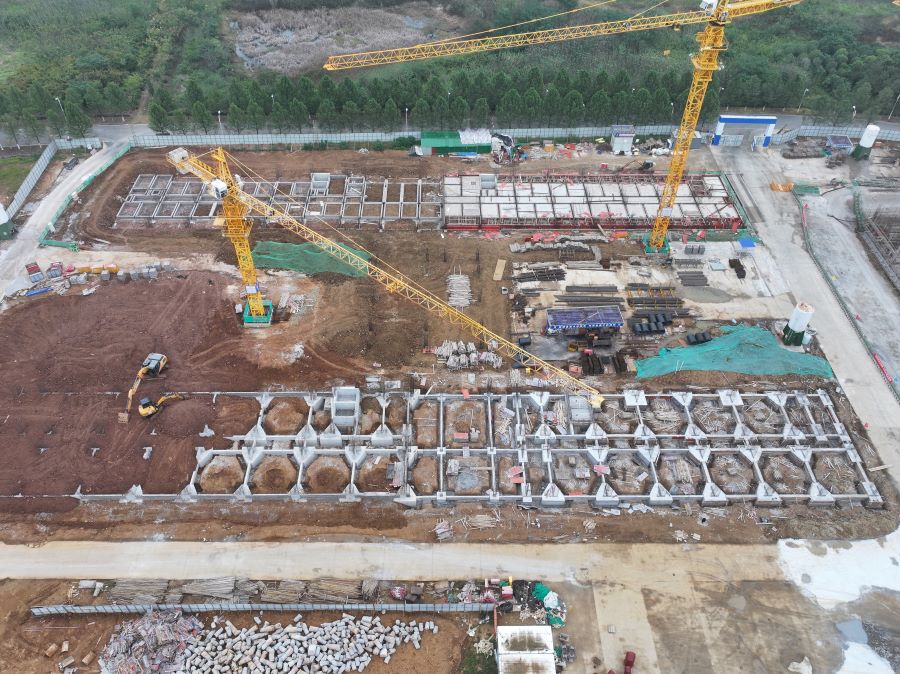

1、13、14号宿舍楼:13#A一层砖胎模砌筑完成,13#B地梁钢筋绑扎完成90%;14#A基础土方回填完成70%,14#B基础浇筑完成。
2、15、16号宿舍楼:抗浮锚杆桩检测完成,防水保护层浇筑完成;15#B主楼基础筏板浇筑完成,墙柱钢筋绑扎完成90%;16#B主楼地下室底板钢筋绑扎完成55%。
