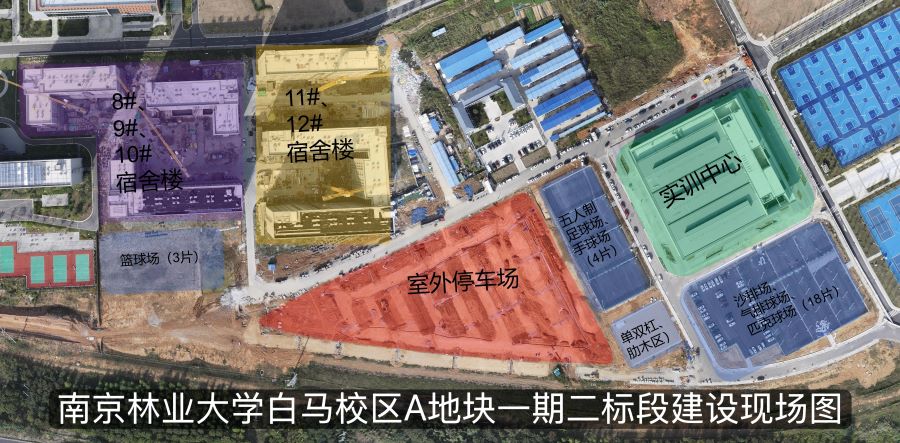

A地块一期二标段建设工程
南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:
本周现场施工人数为 514 人。目前,室外停车场正在进行地下排污管道铺设,学生宿舍楼脚手架已拆除完成。

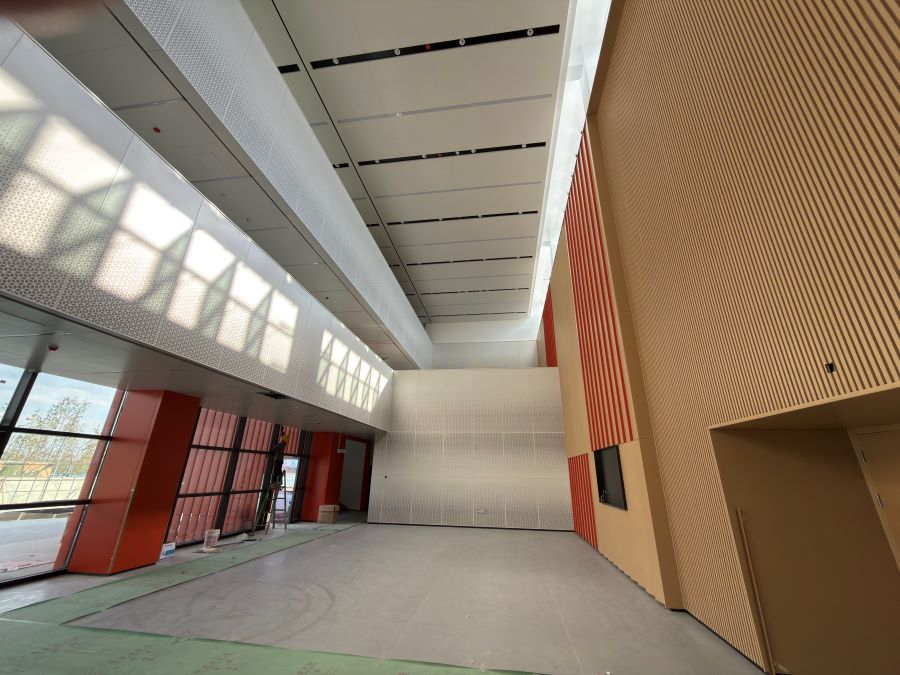

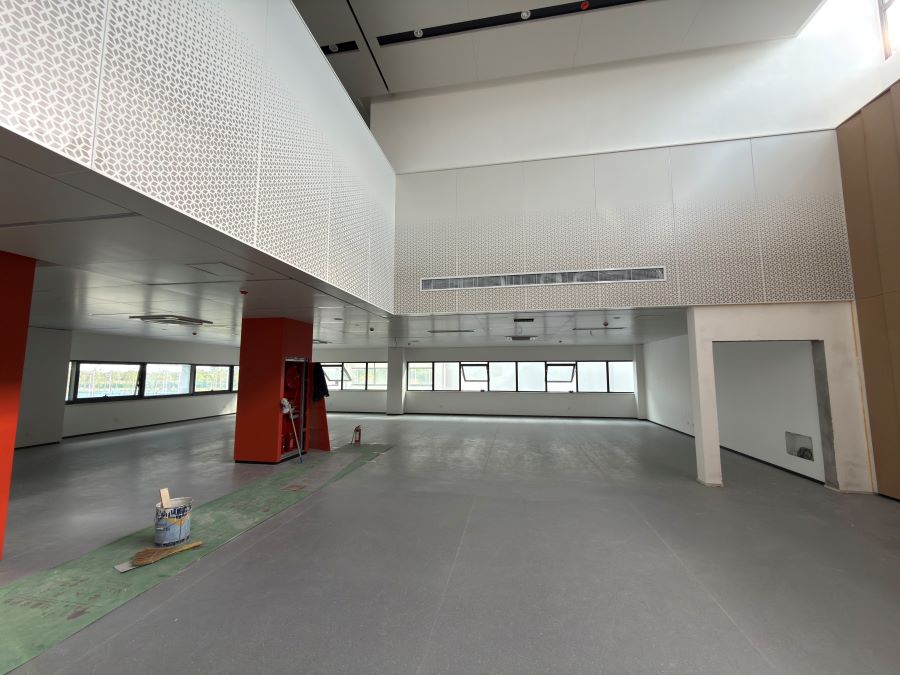

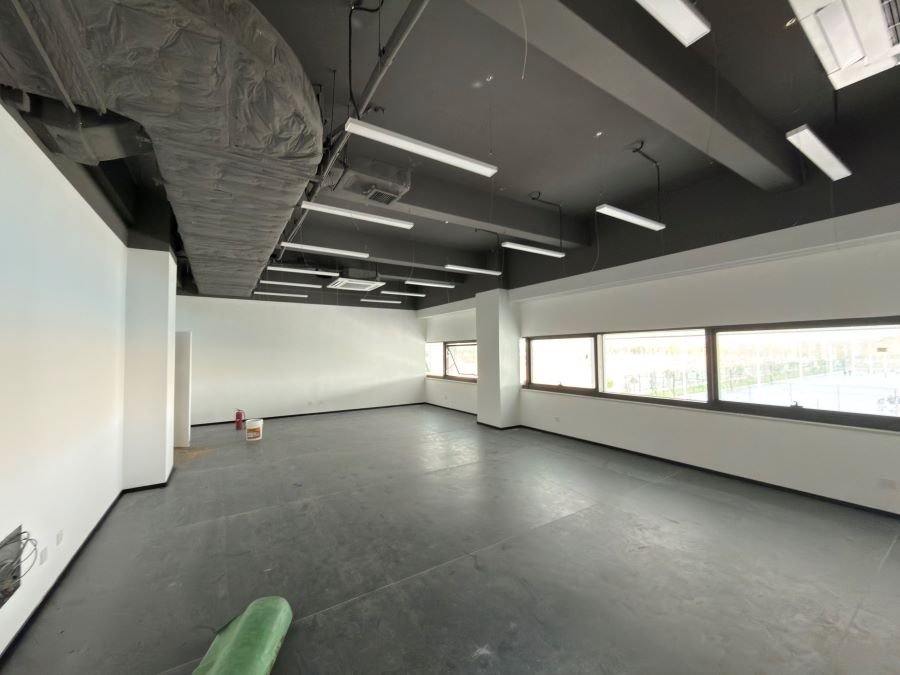

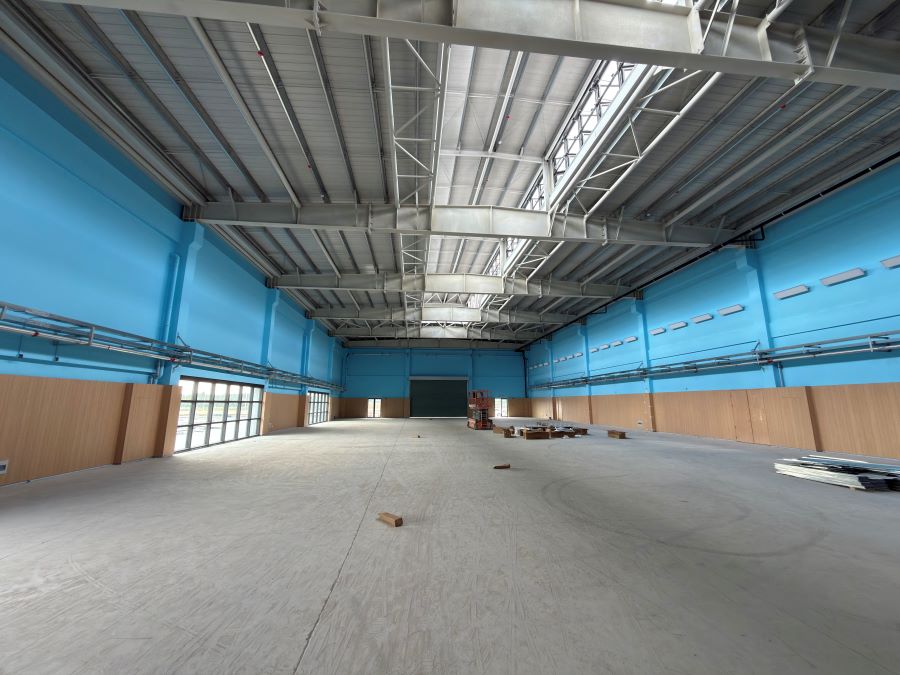

1、实训中心:门锁、装修收边收口,篮球馆自流平完成,钢板花池累计完成 50%;照明灯具安装累计完成 94%。

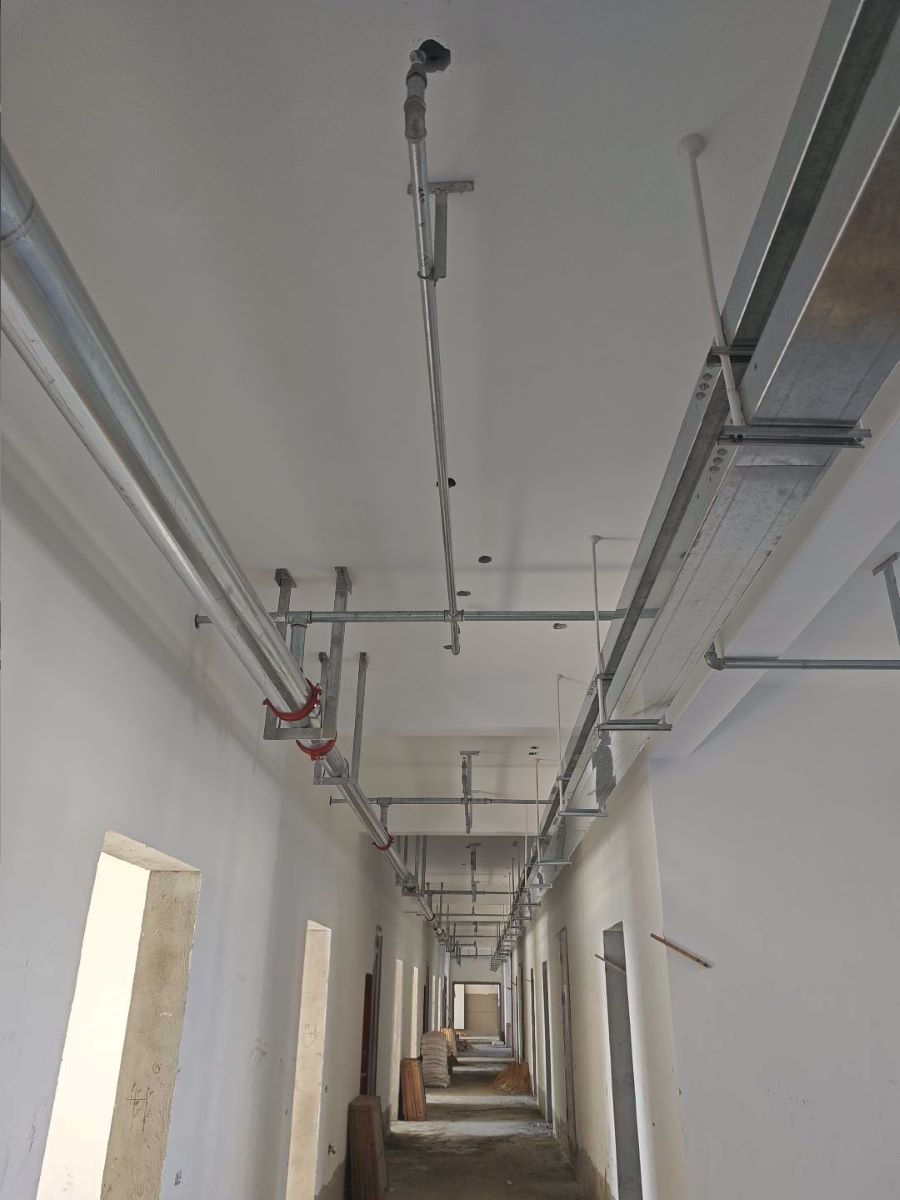

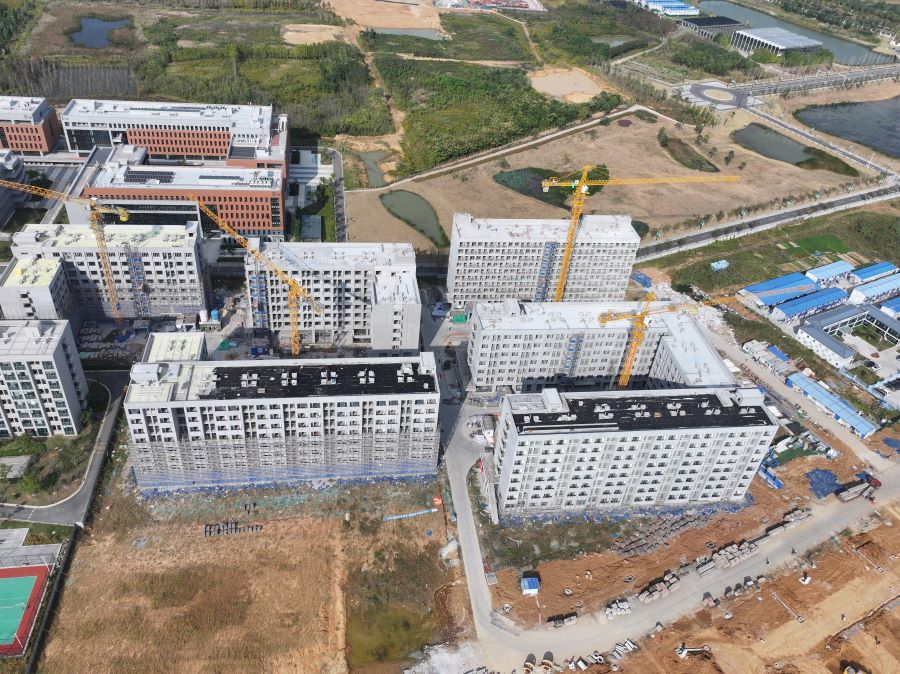

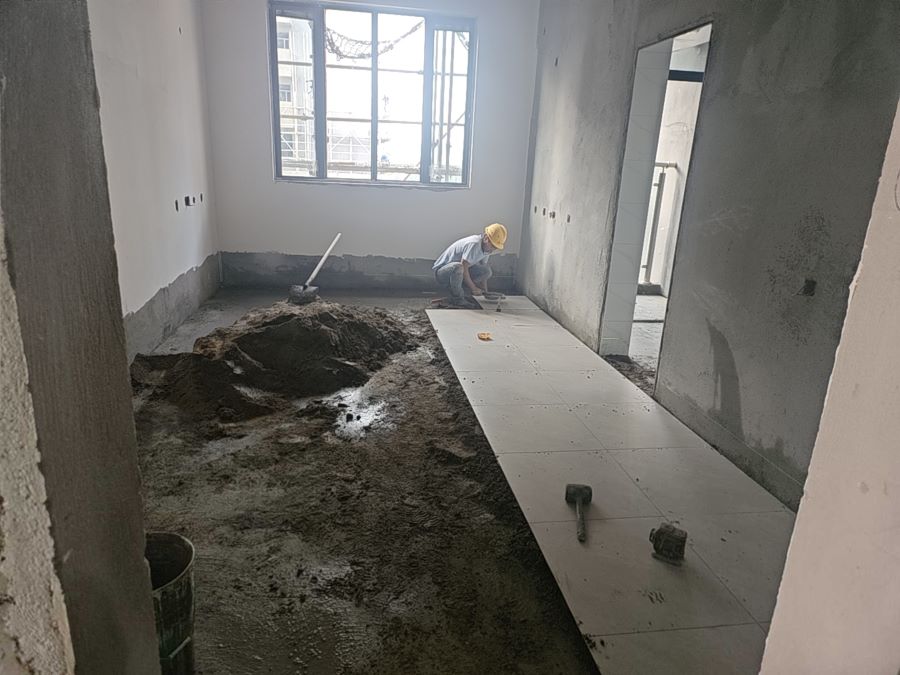

2、8号宿舍楼:内墙腻子施工至二层;房间贴砖施工至三层;走廊桥架施工至七层。

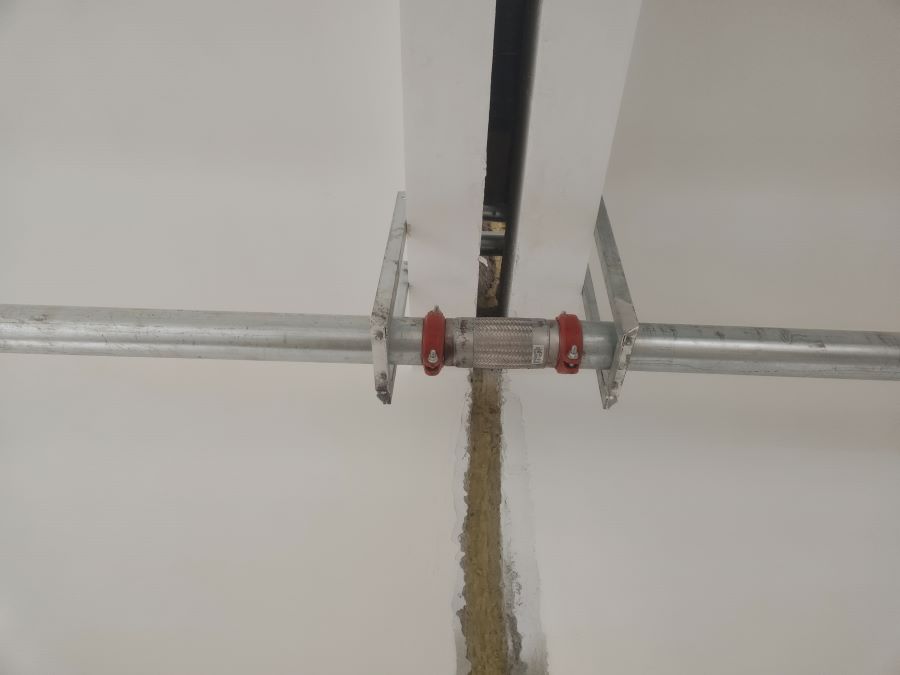

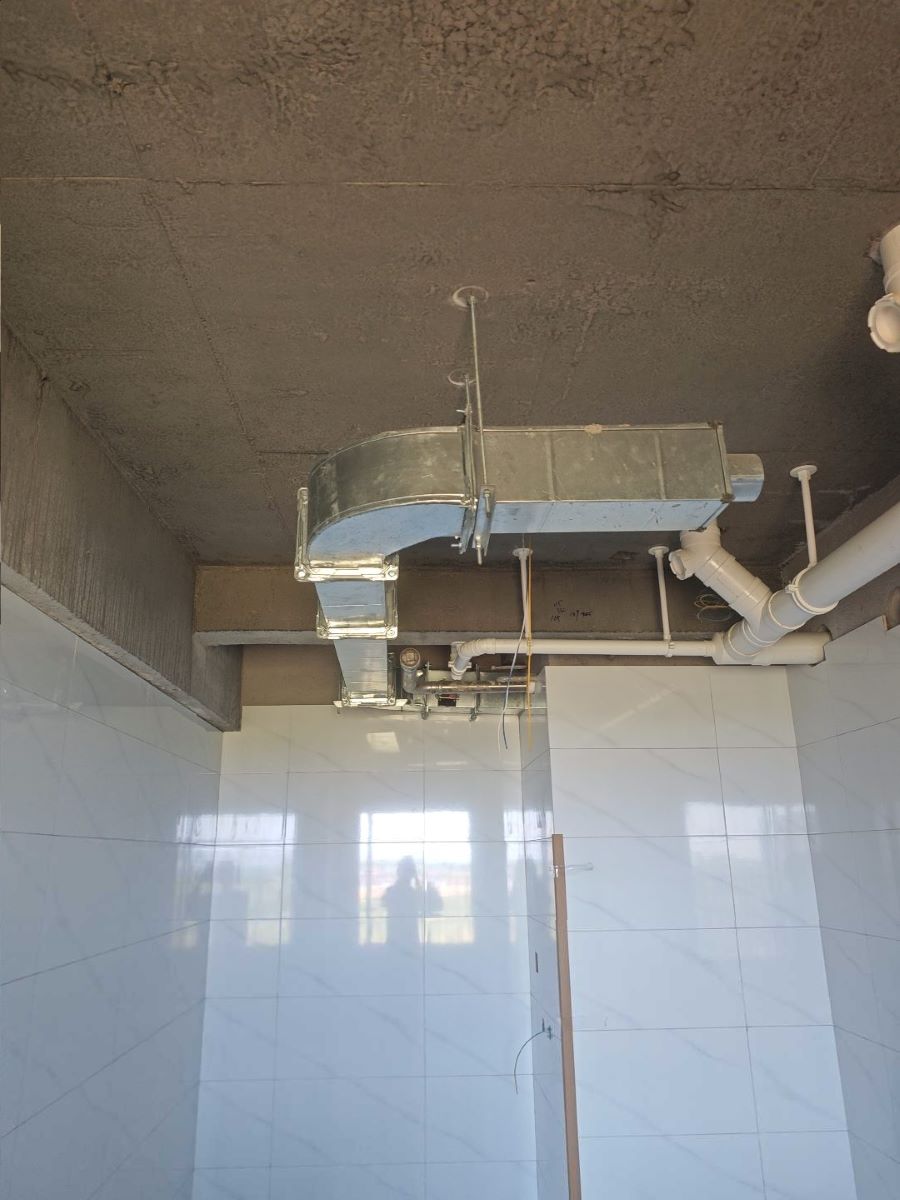

3、9号宿舍楼:内墙腻子施工至二层;房间贴砖施工至二层;防火门安装累计完成40%;卫生间PPR给水支管施工至七层。

4、10号宿舍楼:内墙腻子施工至二层;房间贴砖施工至三层;窗户固定玻璃安装累计完成90%;防火门安装累计完成40%;宿舍蹲坑安装完成;走廊桥架施工至八层;冷凝水空调板四通安装累计完成35%。

5、11号宿舍楼:房间贴砖施工至三层;冷凝水空调板四通安装累计完成35%。

6、12号宿舍楼:房间贴砖施工至三层;电梯厅吊顶主龙骨累计完成80%;蹲坑安装完成;卫生间PPR给水支管施工至四层。

A地块二期建设工程
南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:
本周现场施工人数为 261 人。

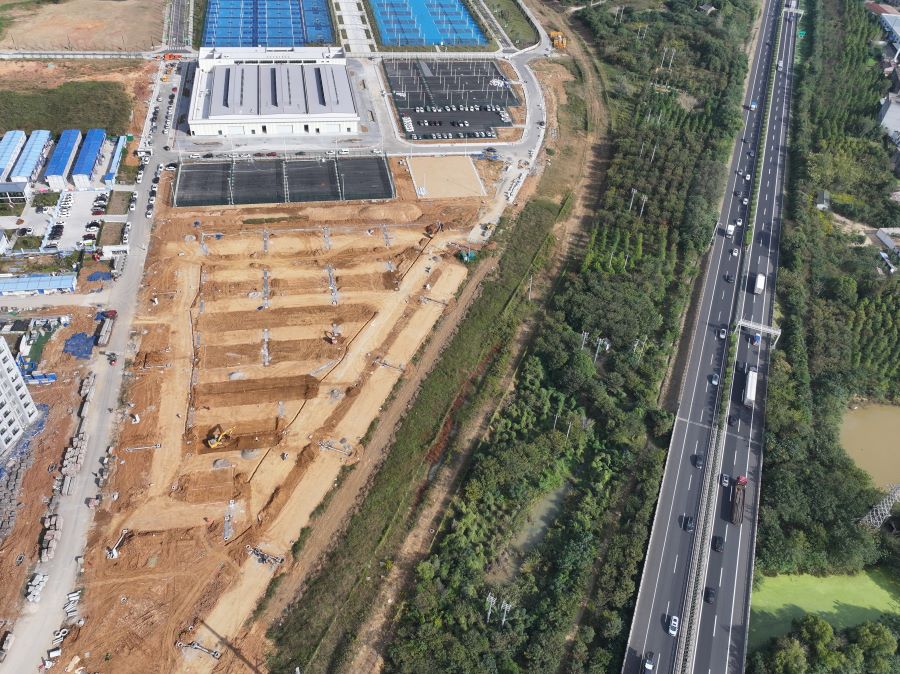

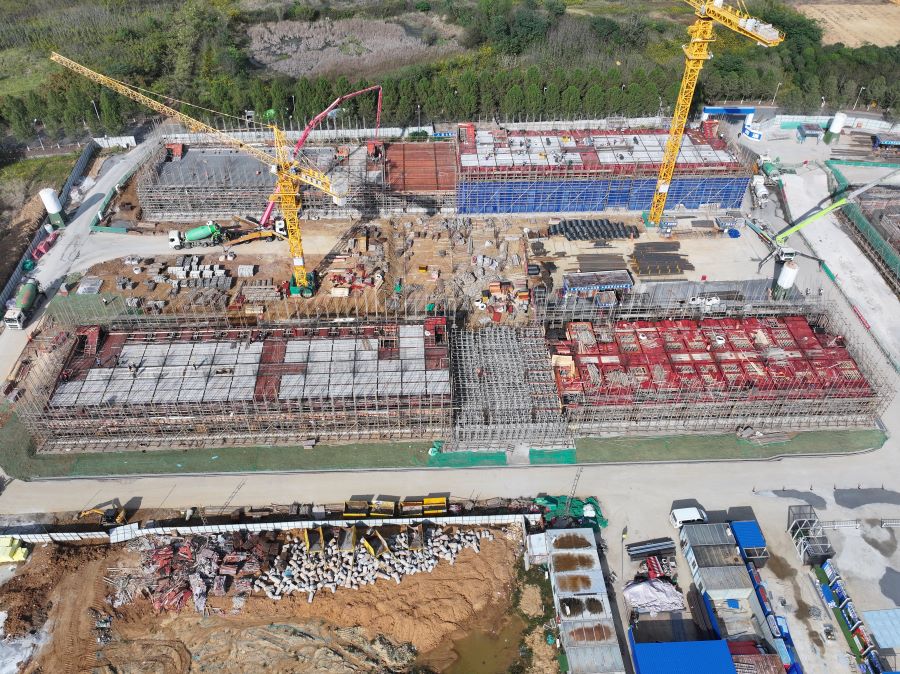

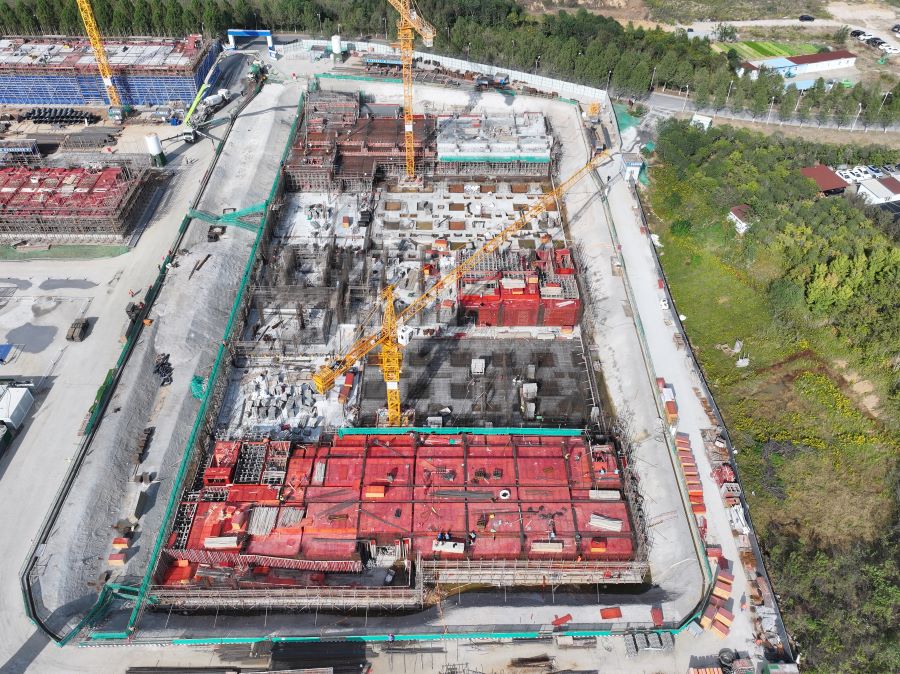

1、13、14号宿舍楼:13#A二层楼板浇筑完成,13#B三层楼板模板制作完成;14#A二层梁、楼板钢筋绑扎完成90%,14#B一层墙、柱模板安装完成。

2、15、16号宿舍楼:15#主楼地下室顶板浇筑完成50%,16#A主楼地下室墙、柱、顶板模板安装完成90%,16#A、B之间车库基础筏板内部墙、柱钢筋绑扎完成。
