白马校区建设工程现场进度2025年第40周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-10-03

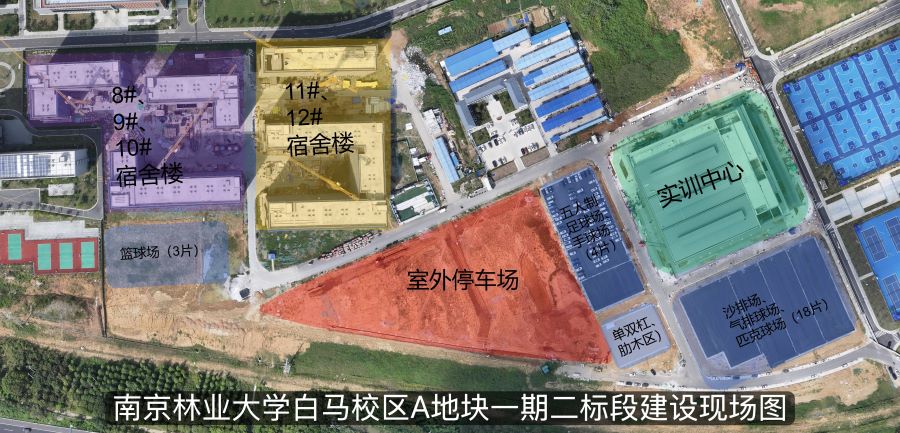

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为503人。

1、实训中心:平开门、墙面铝板、会议室地板安装完成。

28号宿舍楼:内墙腻子施工至六层;房间贴砖施工至八层;外墙保温第一遍抗裂网累计完成80%

39号宿舍楼:内墙腻子施工至五层;屋面刚性层完成30%

410号宿舍楼:内墙腻子施工至六层;房间贴砖施工至八层;外墙保温第一遍抗裂网累计完成90%

511号宿舍楼:室内贴砖施工至六层;立面保温板贴网完成。

612号宿舍楼:内墙腻子施工至二层;室内贴砖施工至六层;外墙保温板第二道贴网累计完成90%

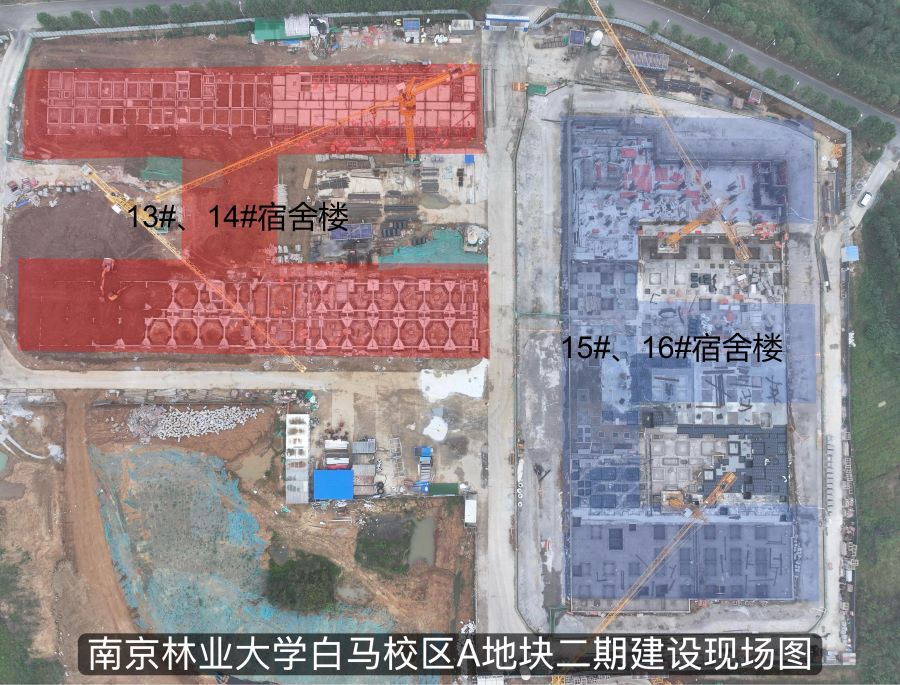

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

本周现场施工人数为238人。

11314号宿舍楼:13#A一层楼板浇筑及墙、柱钢筋绑扎完成;13#B二层墙、柱模板安装完成80%14#A一层垫层浇筑完成;14#B一层砖胎膜砌筑完成25%

21516号宿舍楼:15#主楼基础筏板顶板模板支撑架搭设完成50%16#A地下室底板钢筋绑扎完成30%16#B主楼地下室底板浇筑完成。
