白马校区建设工程现场进度2025年第41周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-10-10

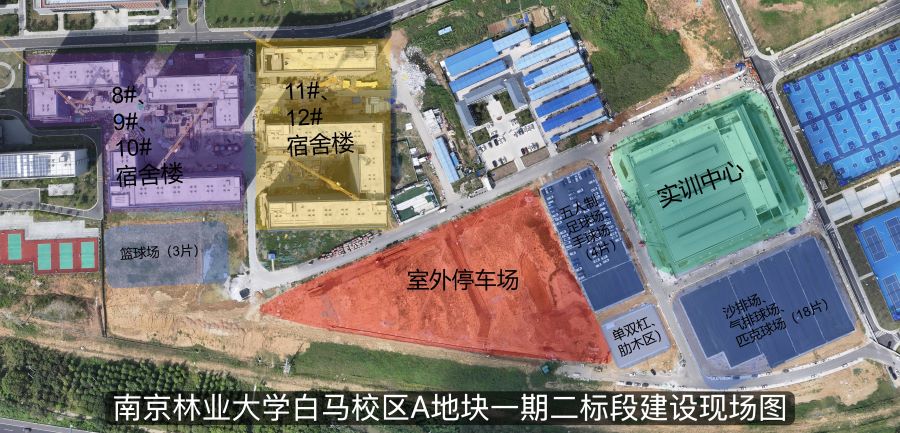

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为502人。

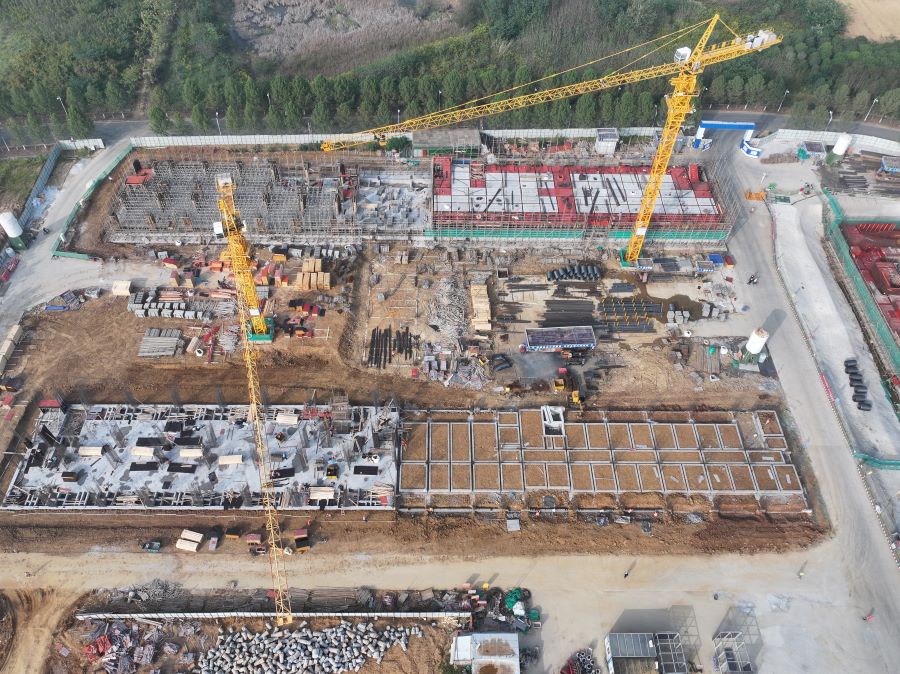

1、实训中心:地胶铺贴完成;羽毛球馆墙面颜色调整完成。

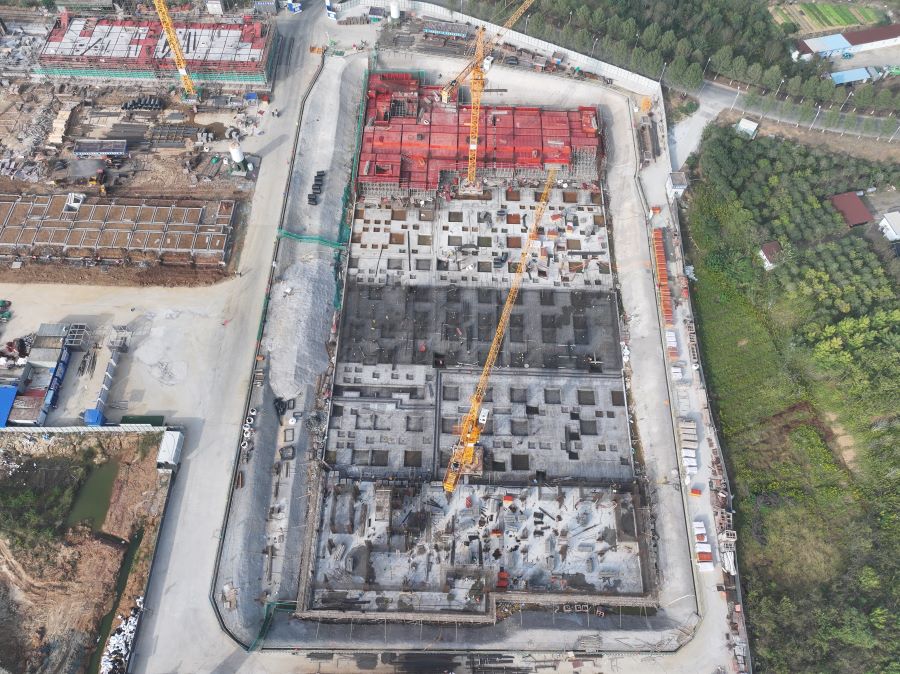

28号宿舍楼:内墙腻子施工至五层;房间贴砖施工至六层;外墙保温第二遍抗裂网累计完成50%;桥架施工至八层。

39号宿舍楼:内墙腻子施工至三层;房间贴砖施工至三层;屋面刚性层完成;宿舍蹲坑安装完;桥架安装施工至四层。

410号宿舍楼:内墙腻子施工至四层;房间贴砖施工至六层;外墙保温第二遍抗裂网累计完成60%;宿舍蹲坑安装至四层。

511号宿舍楼:室内贴砖施工至五层;宿舍蹲坑安装至三层。

612号宿舍楼:内墙腻子施工至一层;室内贴砖施工至五层;外墙保温板第二道贴网完成;屋面第二遍防水完成50%;桥架安装施工至六层;宿舍蹲坑安装施工至三层。

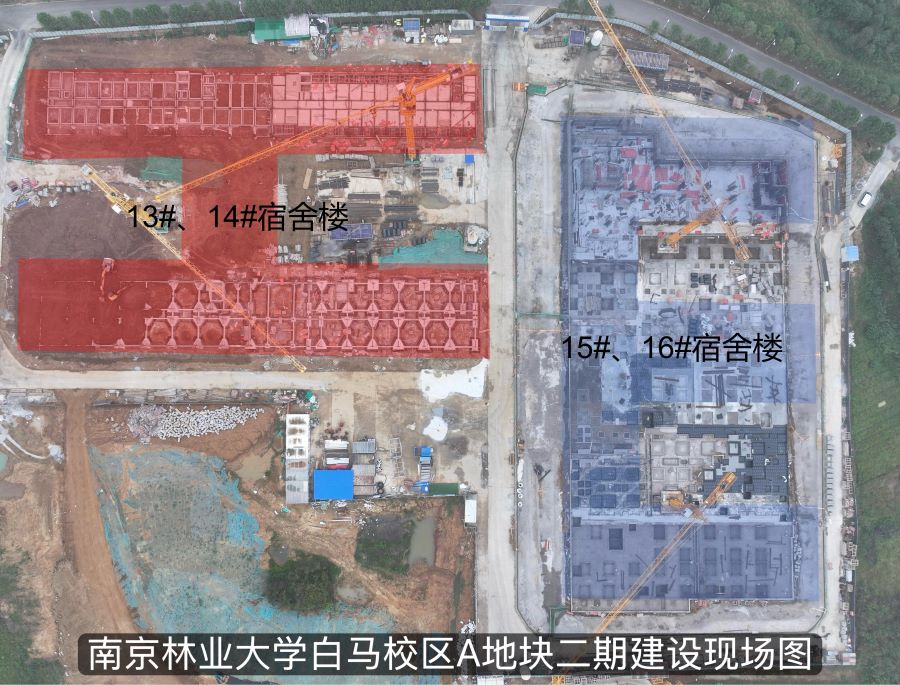

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

本周现场施工人数为245人。

11314号宿舍楼:13#A二层楼板支撑架搭设完成50%13#B二层叠合板吊装完成;14#A一层墙、柱钢筋绑扎完成;14#B一层砖胎膜砌筑完成,土方回填、垫层浇筑完成
