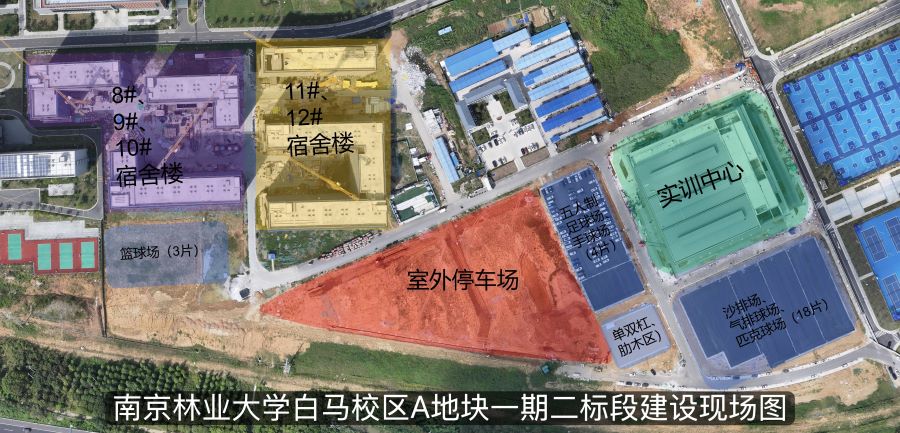

A地块一期二标段建设工程
南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:
本周现场施工人数为514人。
1、实训中心:照明灯具安装累计完成61%。

2、8号宿舍楼:内墙腻子施工至四层;房间贴砖施工至五层;外墙保温第二遍抗裂网完成;屋面女儿墙内侧粉刷累计完成50%。
3、9号宿舍楼:三层内墙腻子、房间贴砖施工完成;桥架安装累计完成53%。
4、10号宿舍楼:内墙腻子施工至三层;房间贴砖施工至五层;外墙保温第二遍抗裂网完成;宿舍蹲坑安装累计完成83%。
5、11号宿舍楼:室内贴砖施工至四层;宿舍蹲坑安装累计完成93%。
6、12号宿舍楼:内墙腻子施工完成;室内贴砖施工至四层;屋面第二遍防水完成;桥架安装施工累计完成62%;电梯厅吊顶主龙骨累计完成10%;宿舍蹲坑安装累计完成80%。

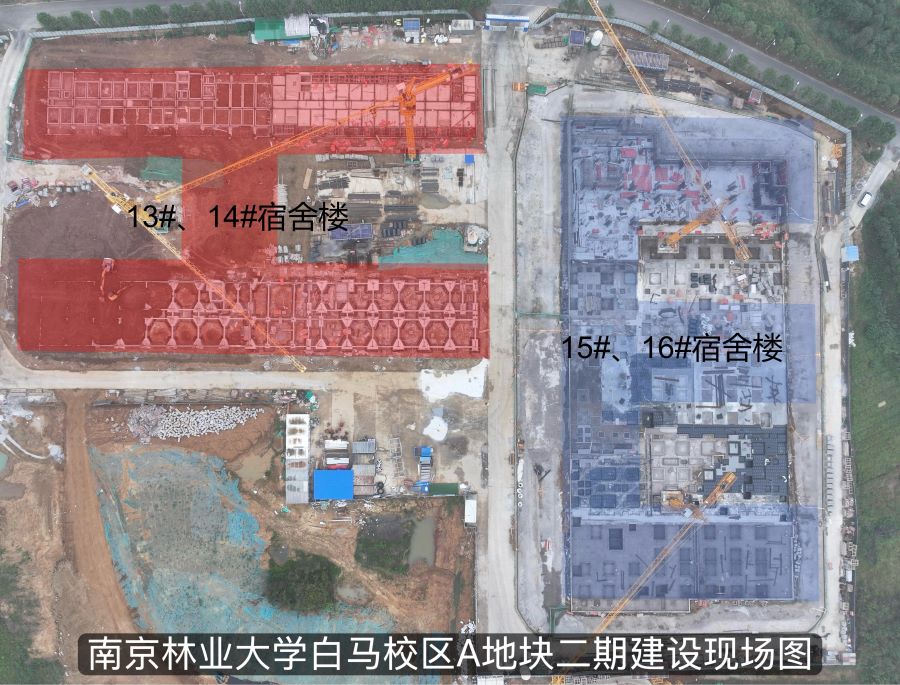

A地块二期建设工程
南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

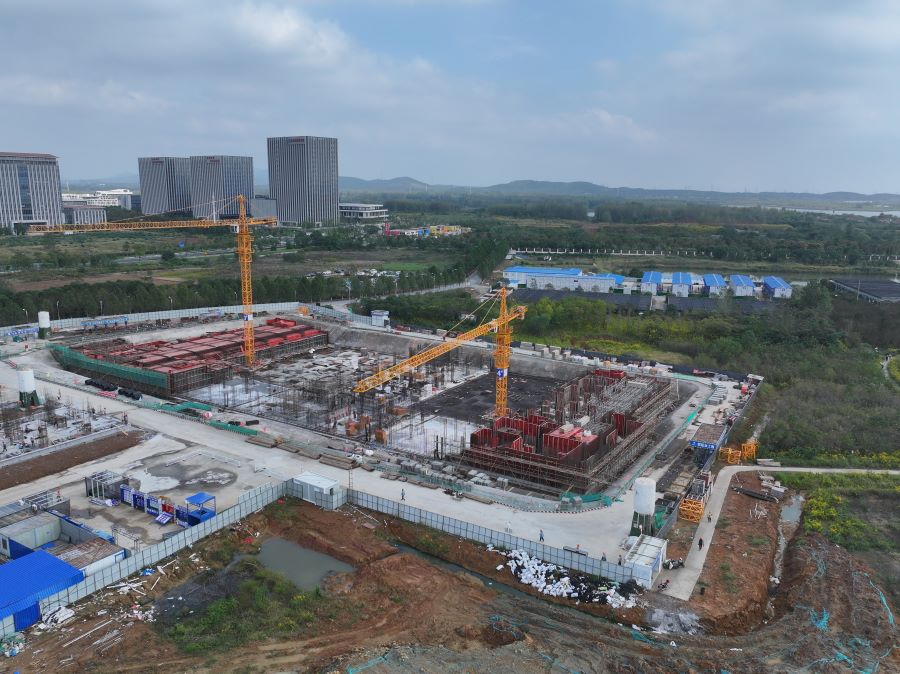

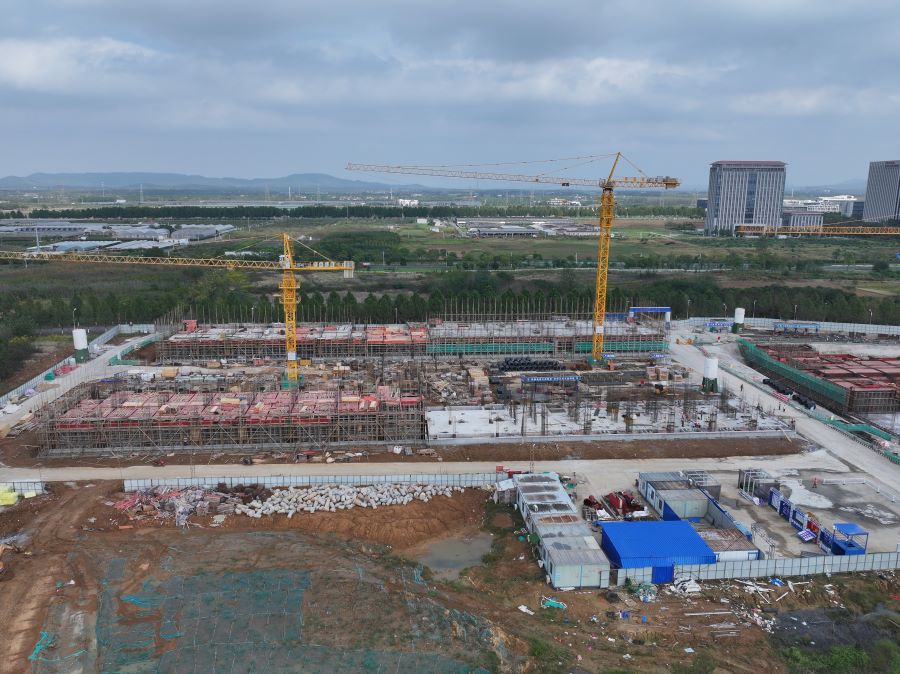

本周现场施工人数为245人。
1、13、14号宿舍楼:13#A二层梁钢筋绑扎完成50%;13#B二层墙、柱钢筋绑扎累计完成30%;14#A一层楼板模板支撑架搭设完成80%;14#B一层墙、柱钢筋绑扎累计完成35%。

2、15、16号宿舍楼:15#主楼顶板钢筋绑扎累计完成60%;16#A地下室底板浇筑完成,地下室墙、柱钢筋绑扎累计完成30%;16#B主楼地下室墙、柱钢筋绑扎完成,墙、柱模板安装累计完成70%;16#A与16#B之间车库基础筏板钢筋绑扎完成,筏板内墙、柱钢筋绑扎累计完成50%。
