白马校区建设工程现场进度2025年第44周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-11-03

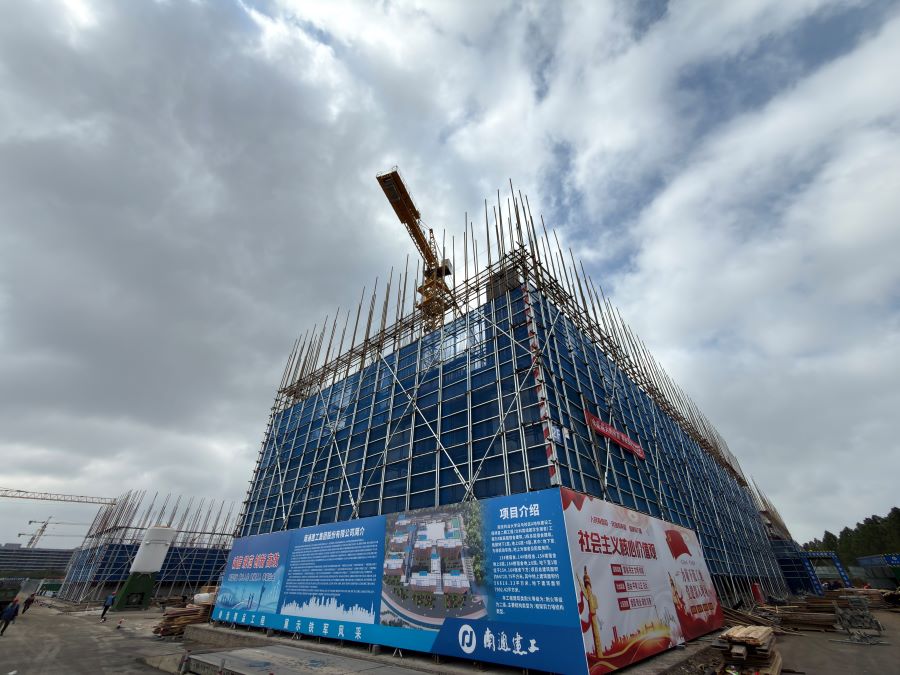

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

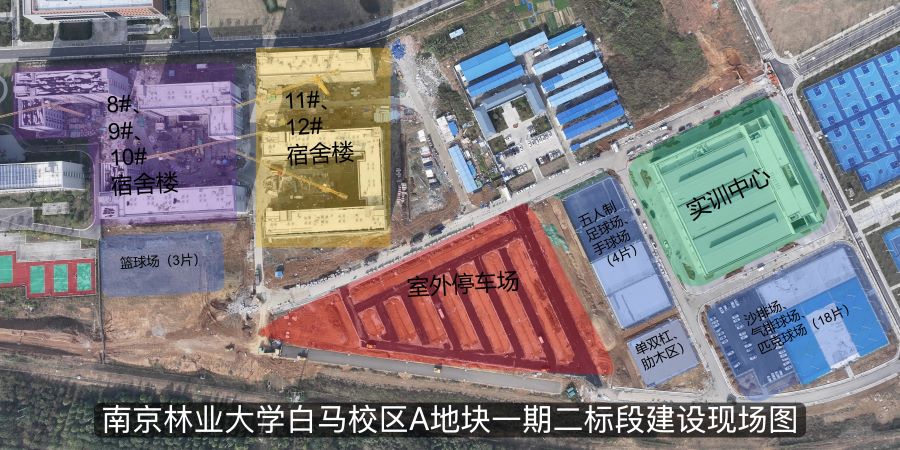

一期二标段进展情况:

本周现场施工人数为 520 人。

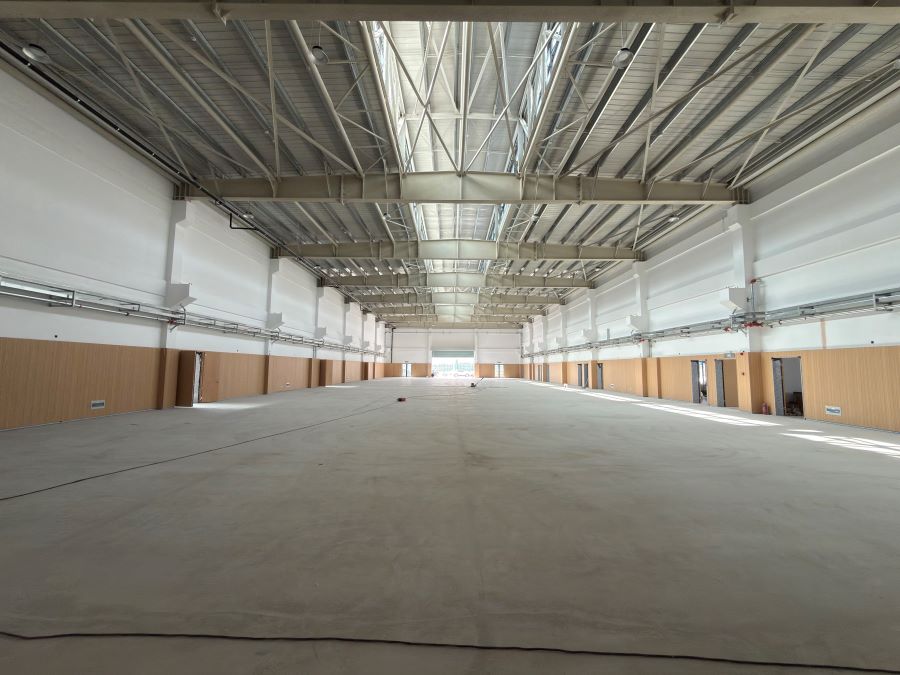

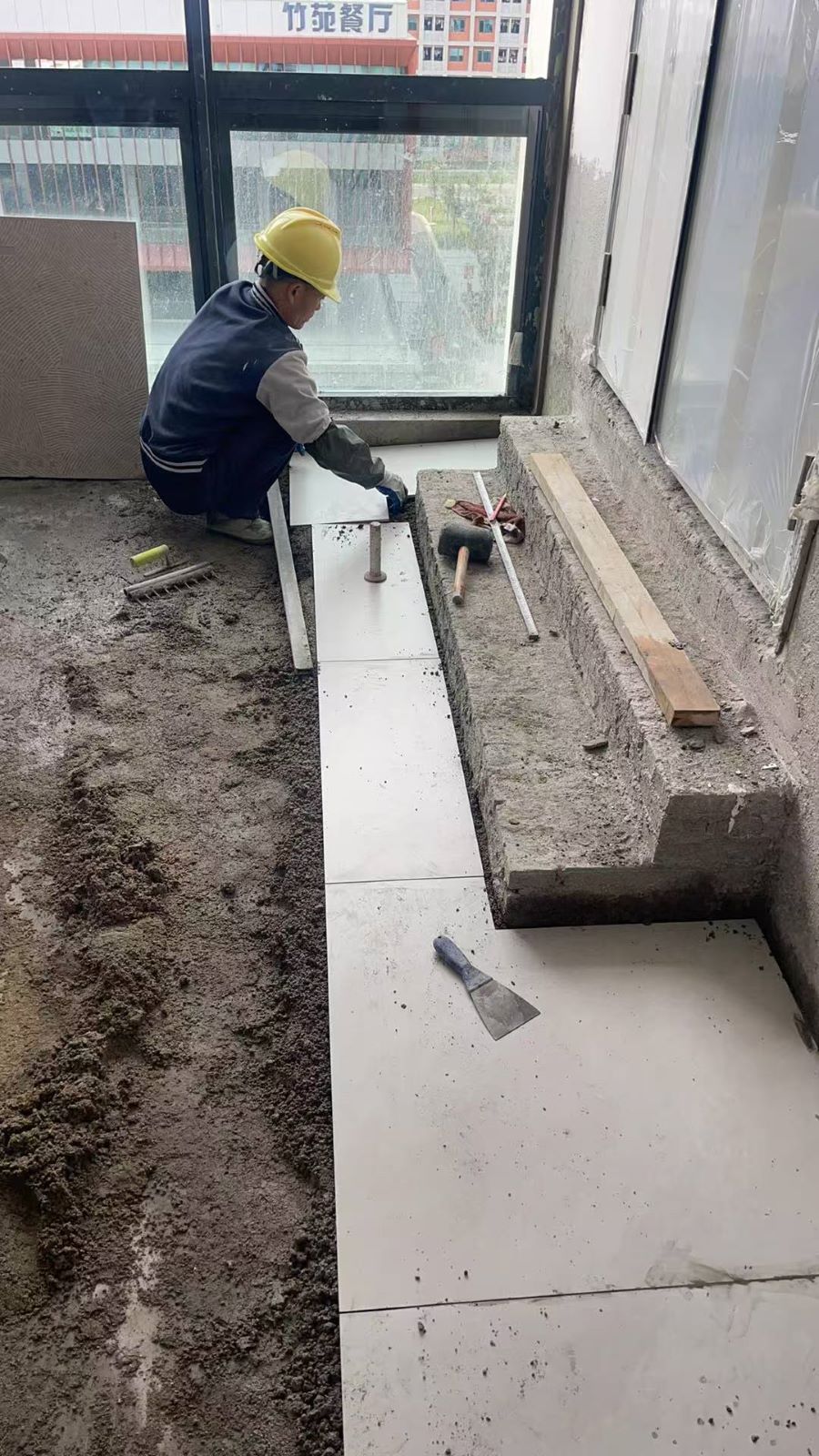

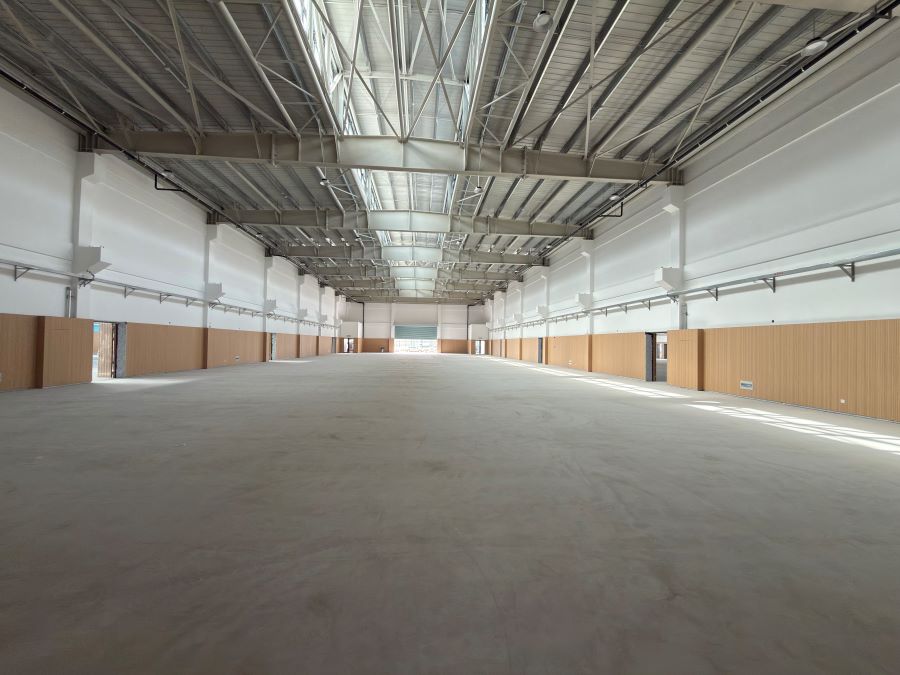

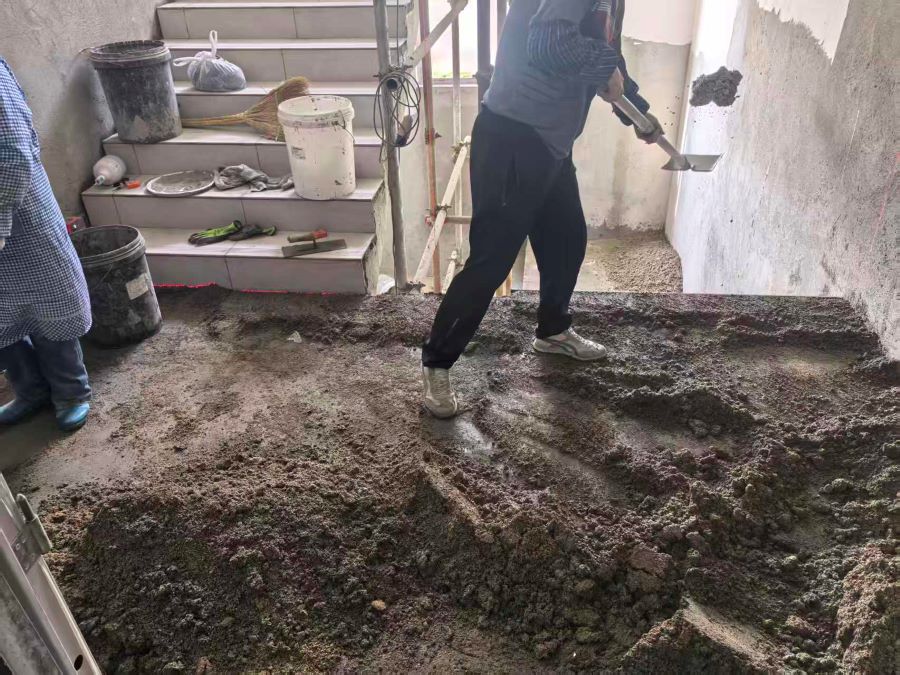

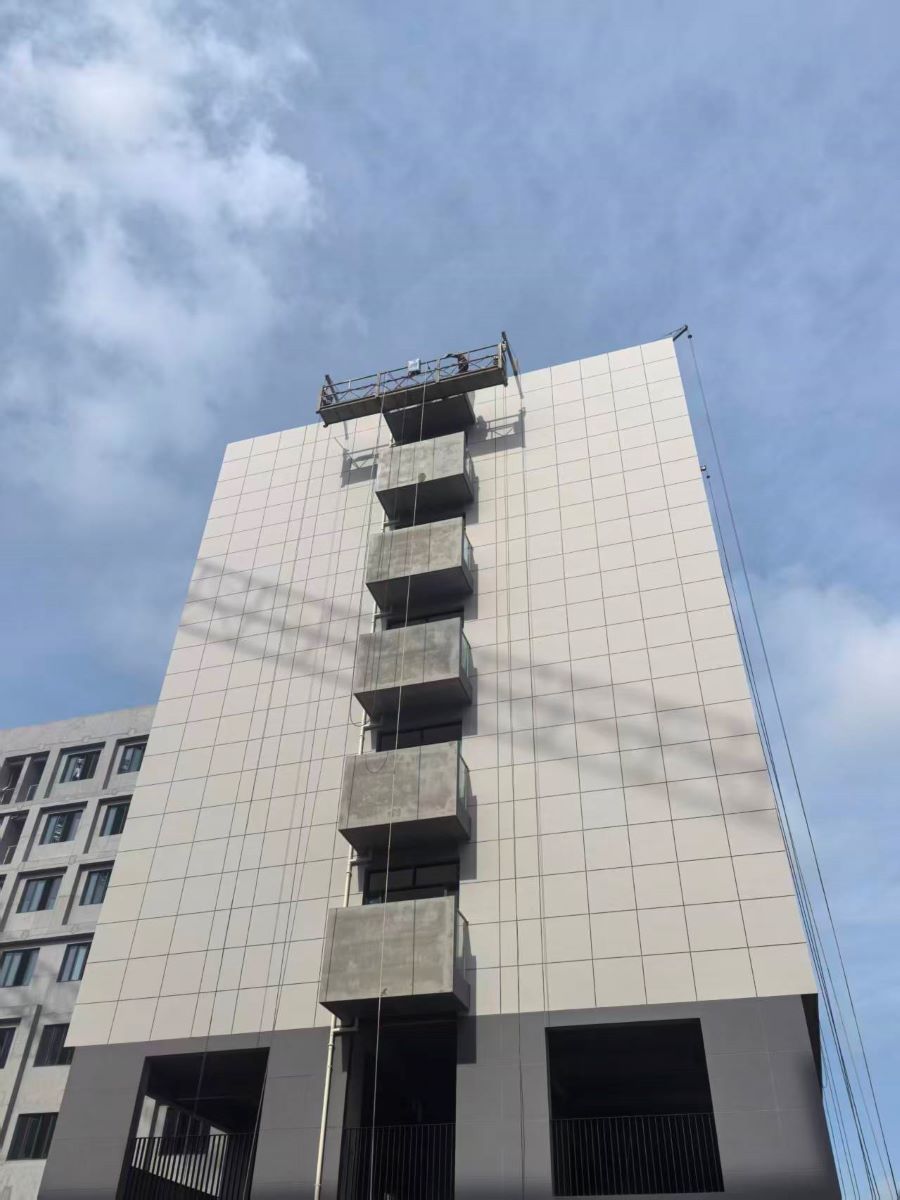

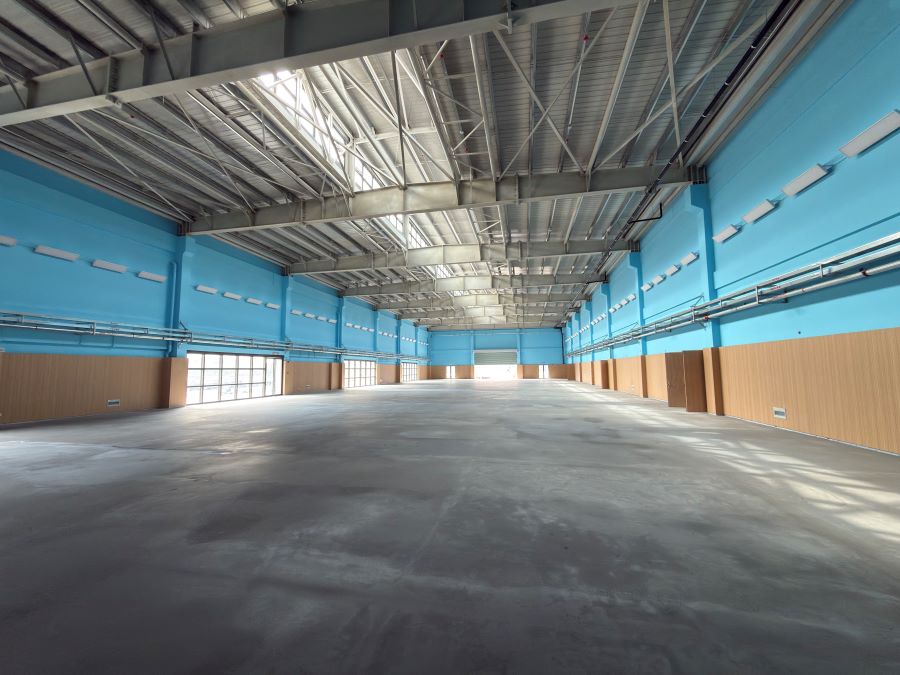

1、实训中心:羽毛球馆自流平完成;钢板花池安装完成,回填整平完成30%。

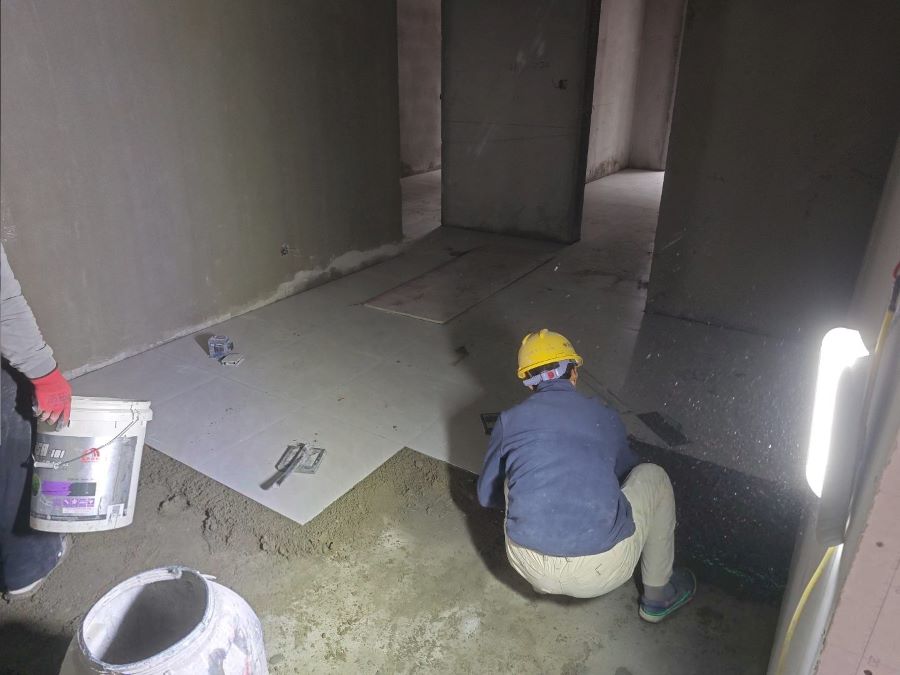

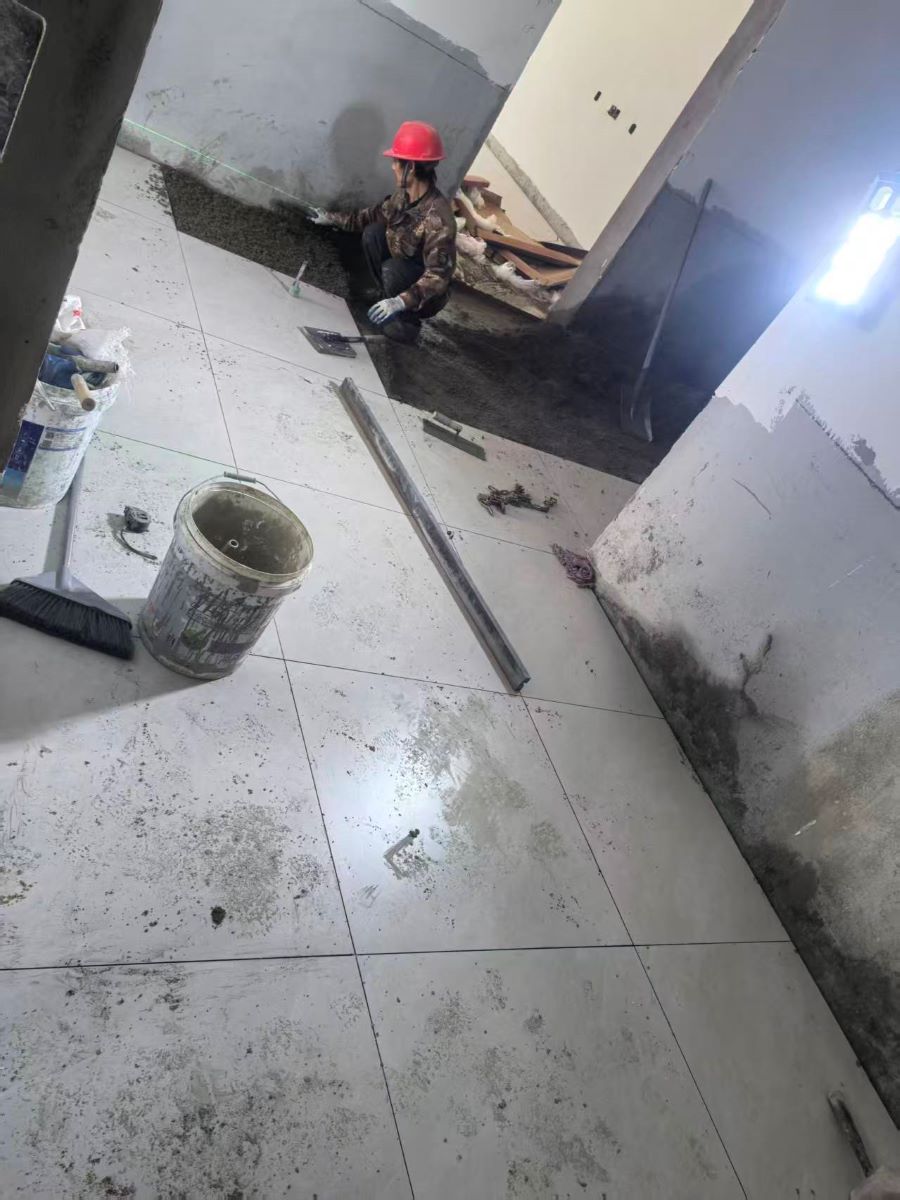

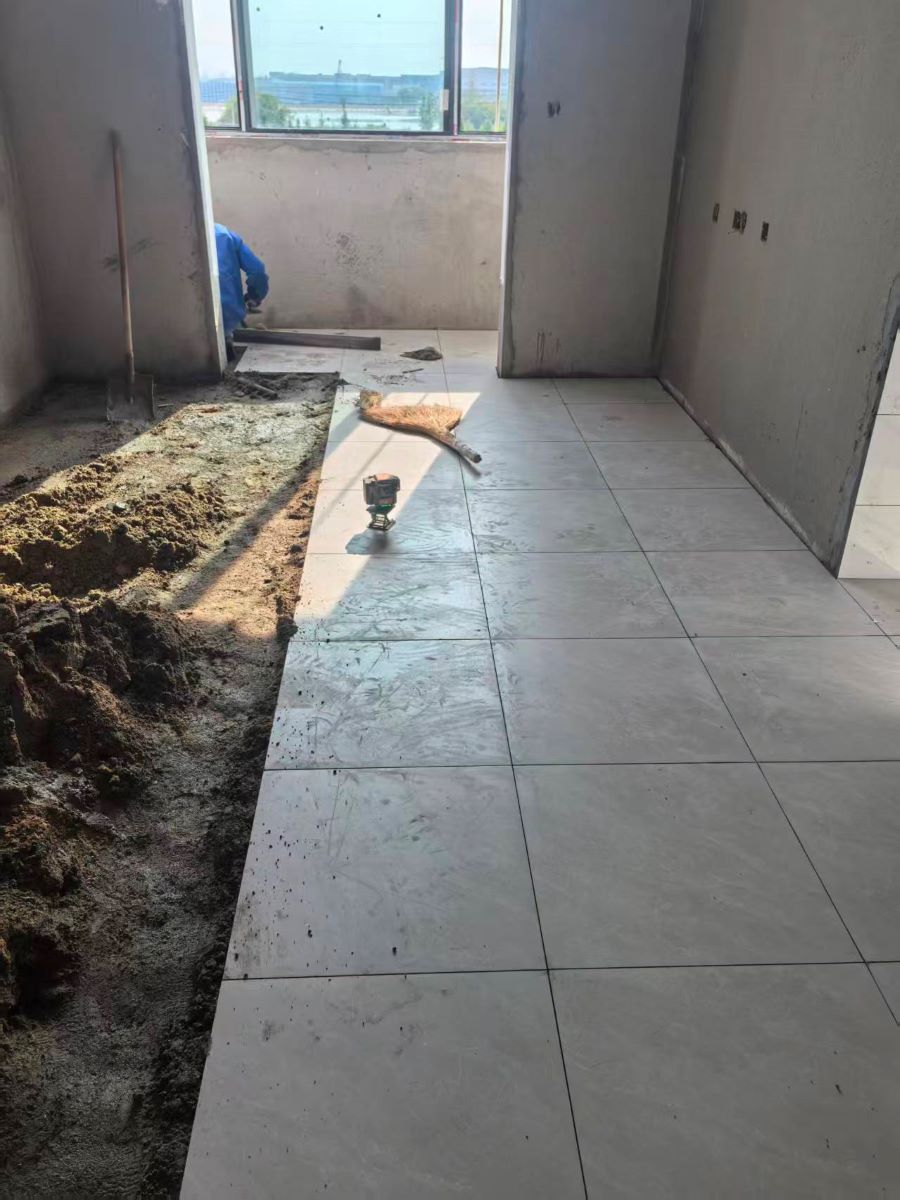

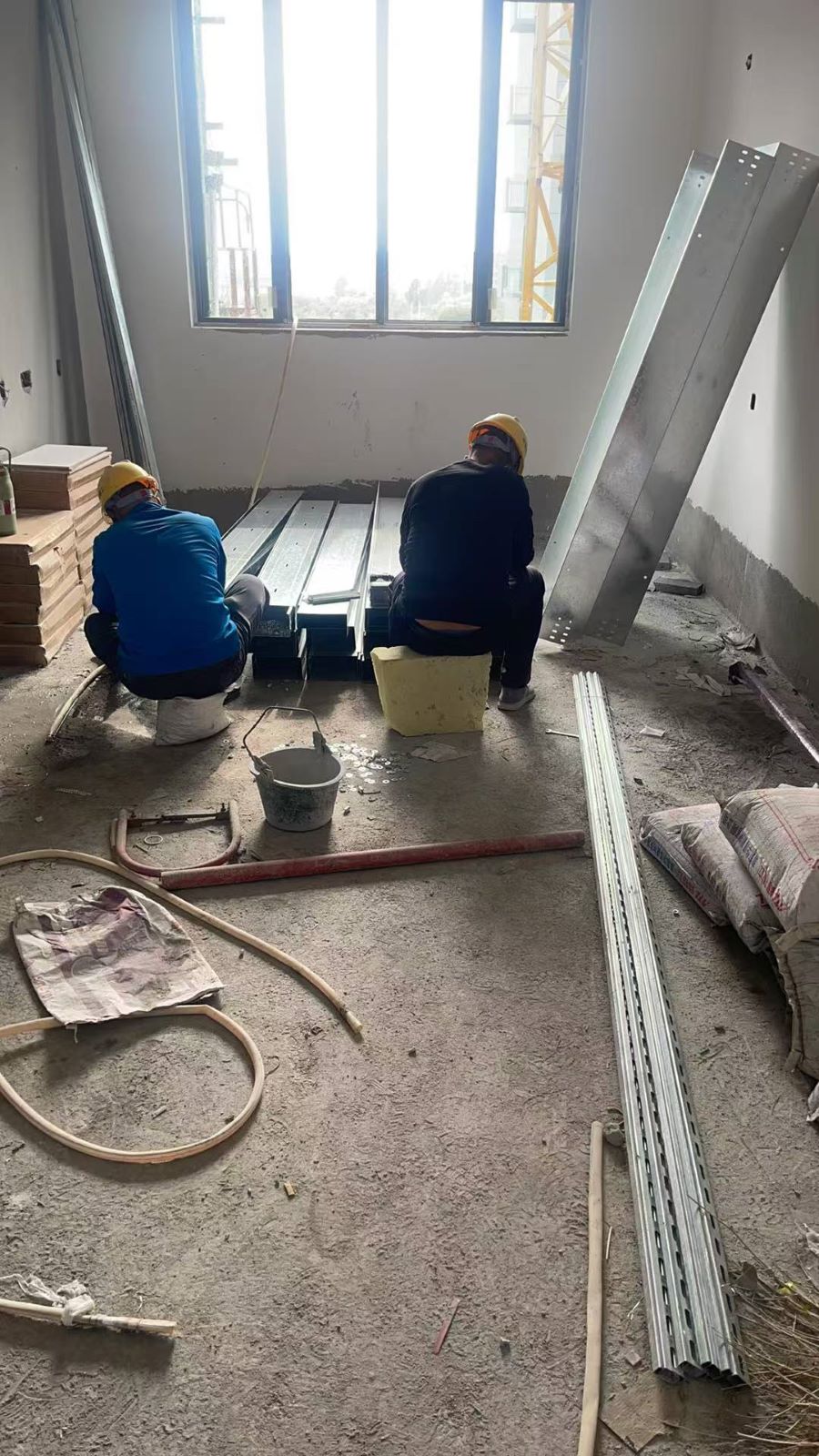

28号宿舍楼:内墙腻子施工完成;房间贴砖施工至二层;走廊桥架施工完成30%;卫生间给水支管安装累计完成35%

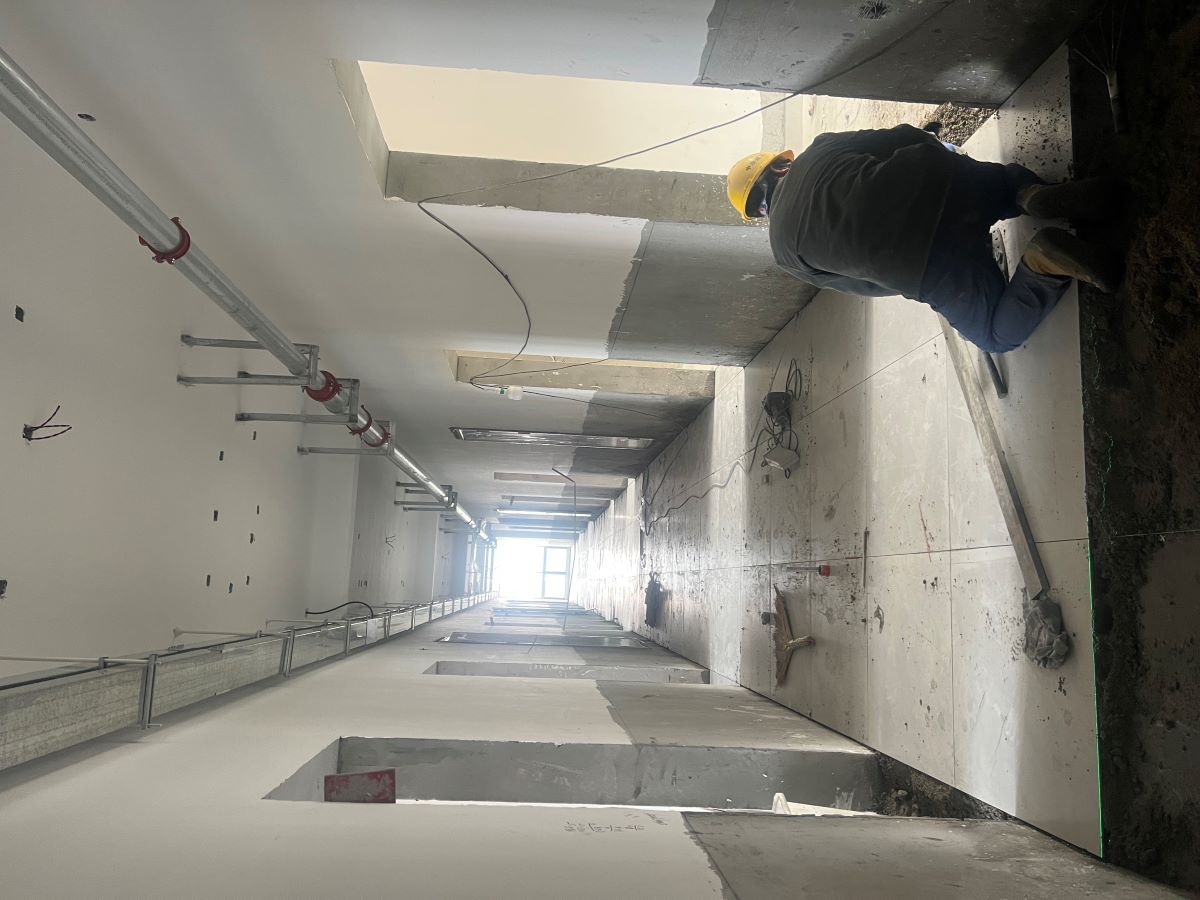

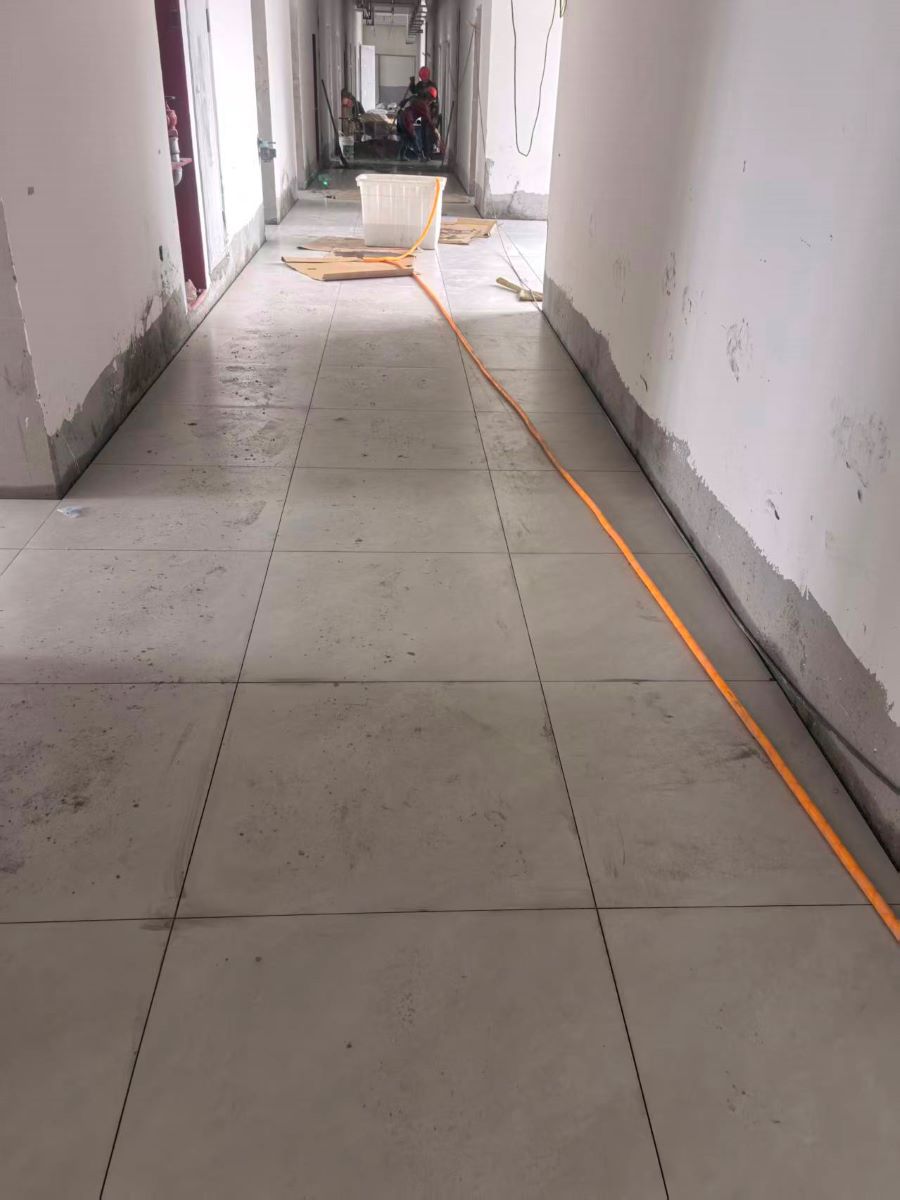

39号宿舍楼:内墙腻子施工、房间贴砖完成;走廊桥架安装累计完成65%;防火门安装累计完成85%;卫生间PPR给水支管施工完成。

410号宿舍楼:内墙腻子施工完成;房间贴砖施工至二层;窗户固定玻璃、防火门安装完成;走廊桥架安装累计完成65%;冷凝水空调板四通安装累计完成70%

511号宿舍楼:房间贴砖施工至二层;冷凝水空调板四通安装累计完成75%

612号宿舍楼:房间贴砖施工至二层;电梯厅吊顶主龙骨完成完成;卫生间PPR给水支管施工累计完成40%

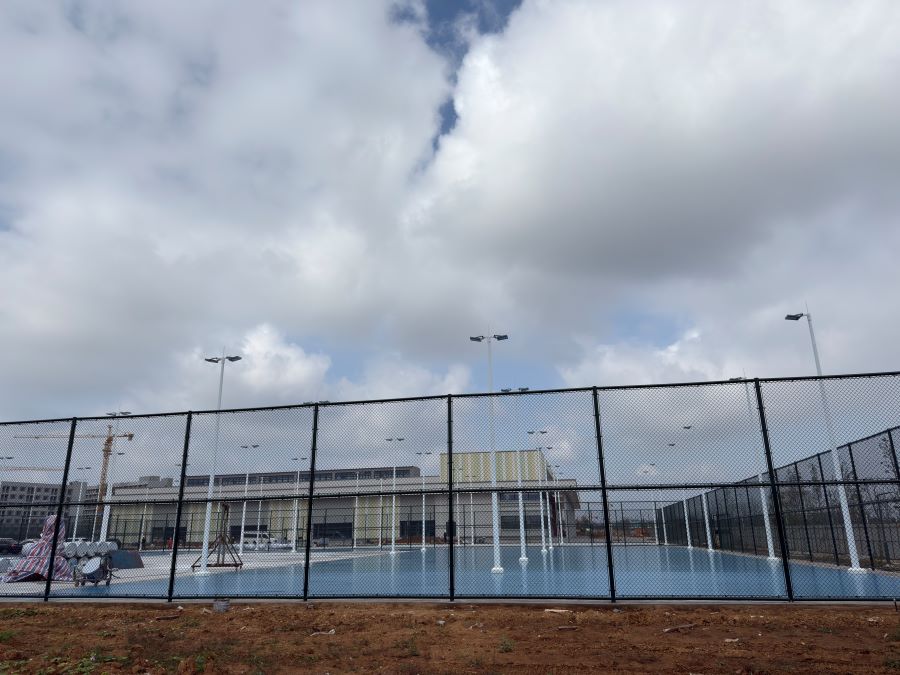

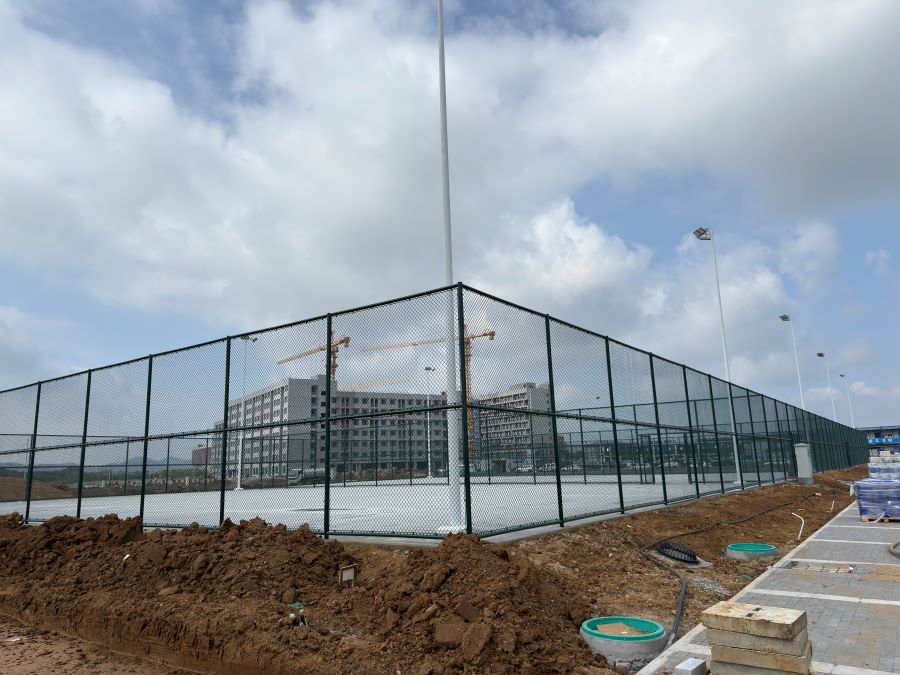

7、室外工程:室外匹克球场第二遍缓冲层完成20%;高低压柜、变压器安装累计完成90%;停车场水稳铺设完成。

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

本周现场施工人数为 287 人。

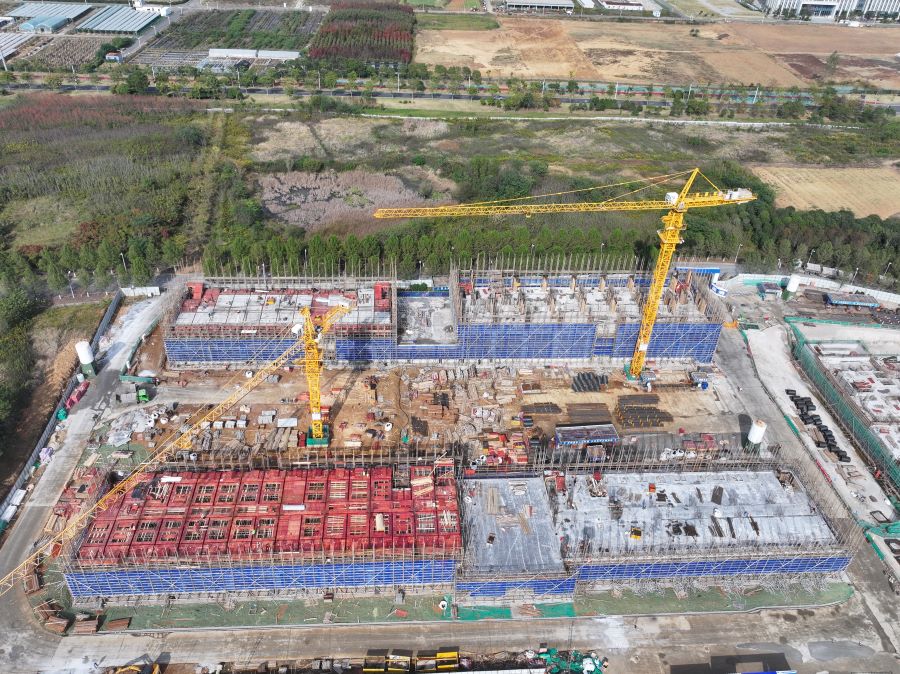

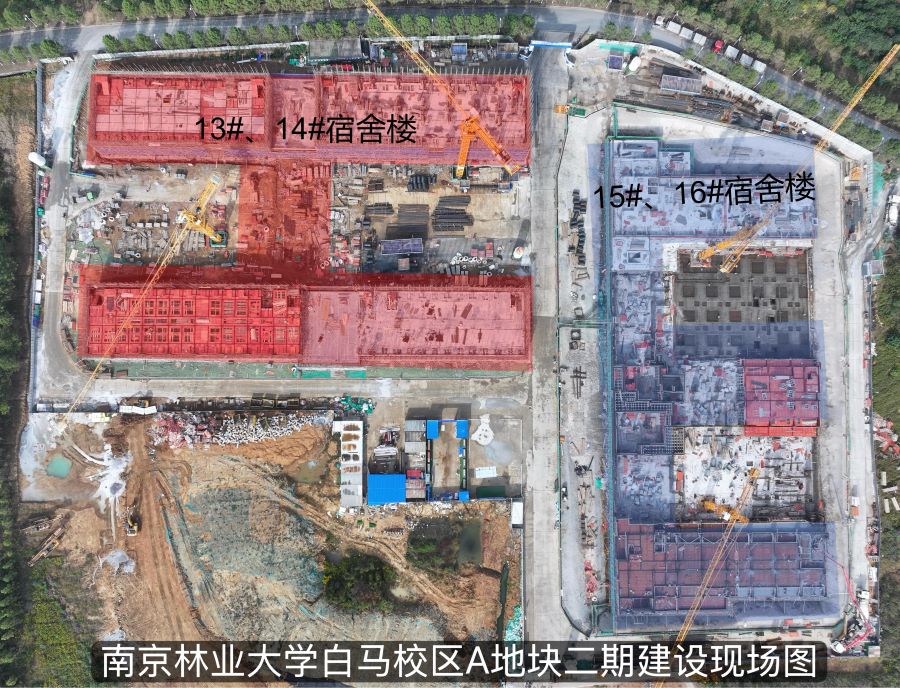

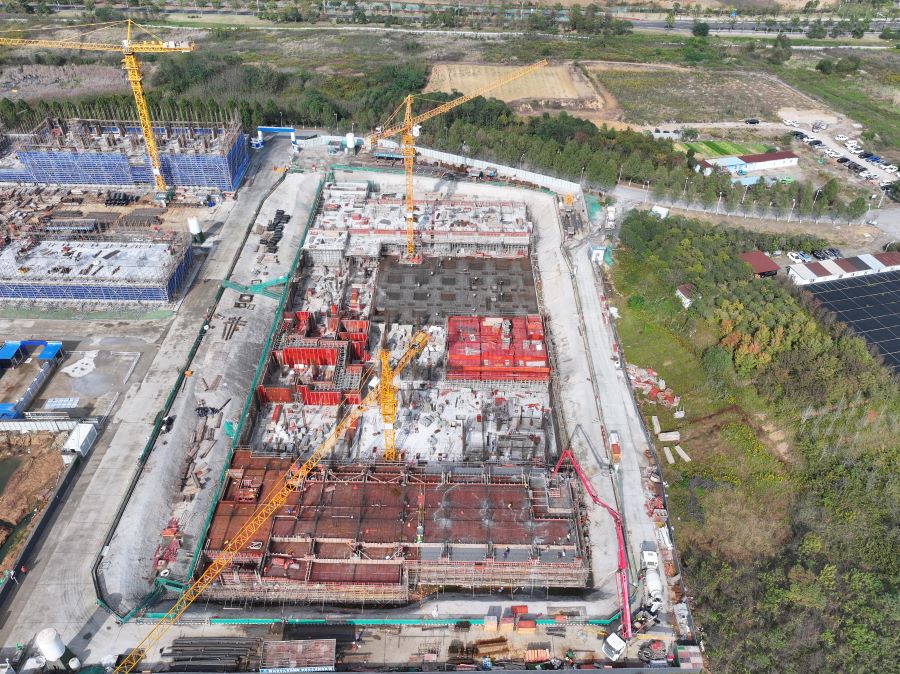

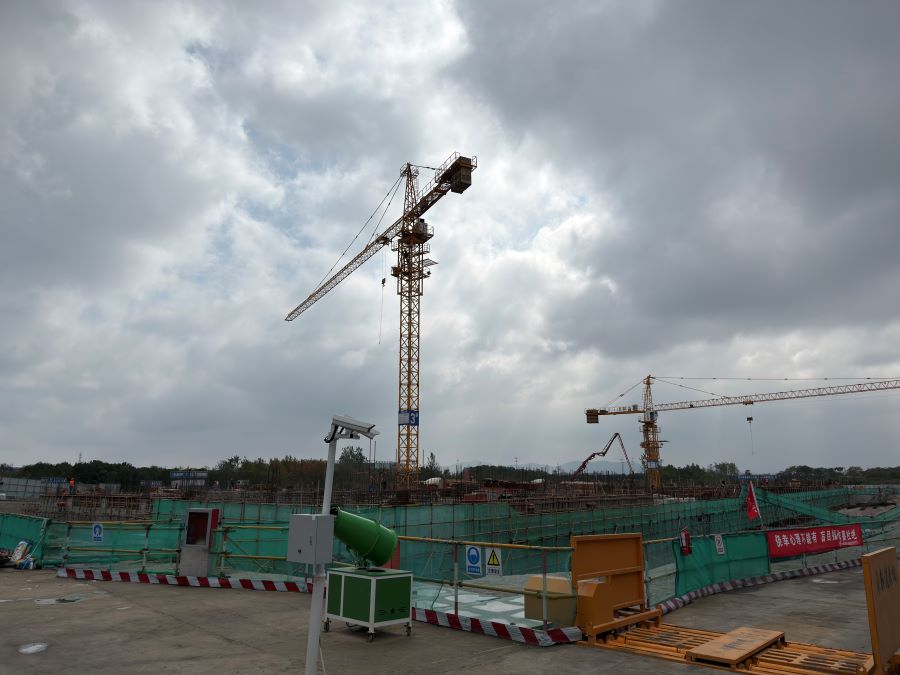

11314号宿舍楼:13#A二层楼板钢筋绑扎完成,13#B三层墙、柱钢筋绑扎及模板安装完成;14#A二层墙、柱钢筋绑扎及模板安装完成,三层楼板模板安装完成;14#B二层楼板浇筑完成。

21516号宿舍楼:15#主楼地下室顶板浇筑完成,一层挡水墙钢筋绑扎、模板安装完成;16#A主楼地下室模板支撑架搭设完成65%16#B主楼地下室顶板浇筑完成50%16#A15#楼之间车库基础筏板钢筋绑扎完成75%
