A地块一期二标段建设工程
南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:
本周现场施工人数为495人。

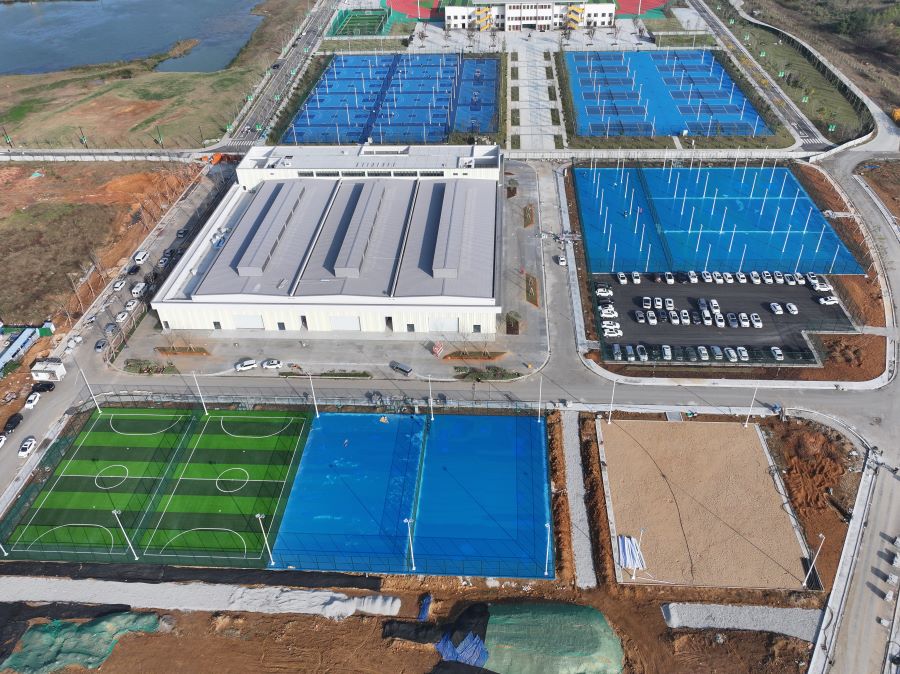

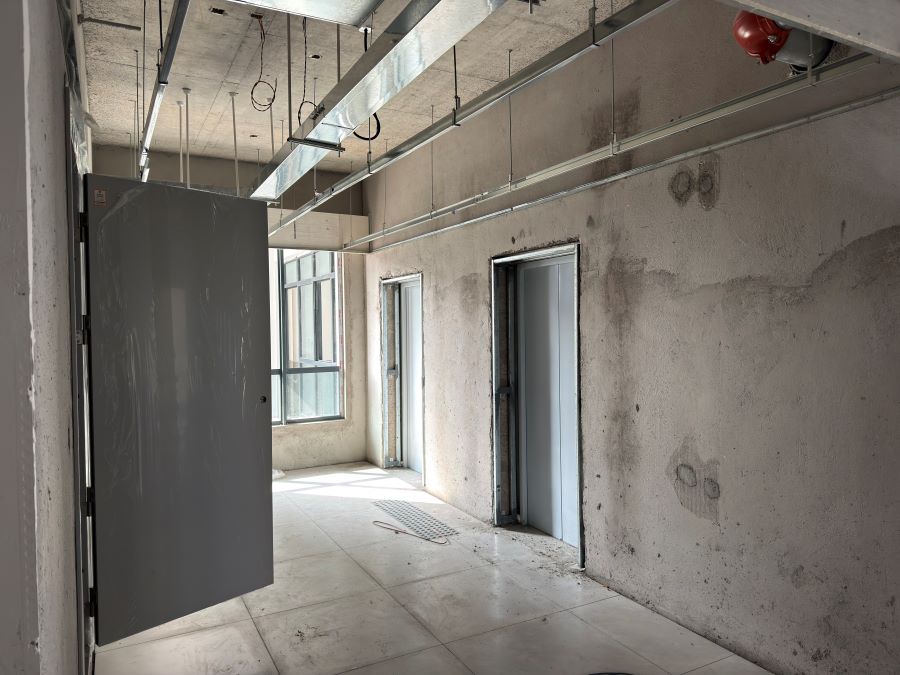

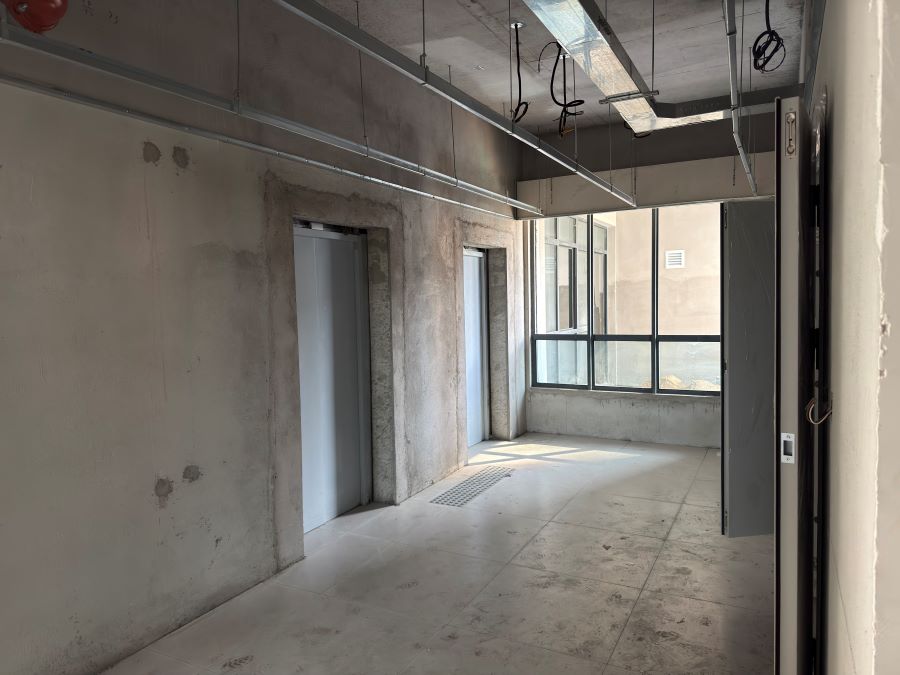

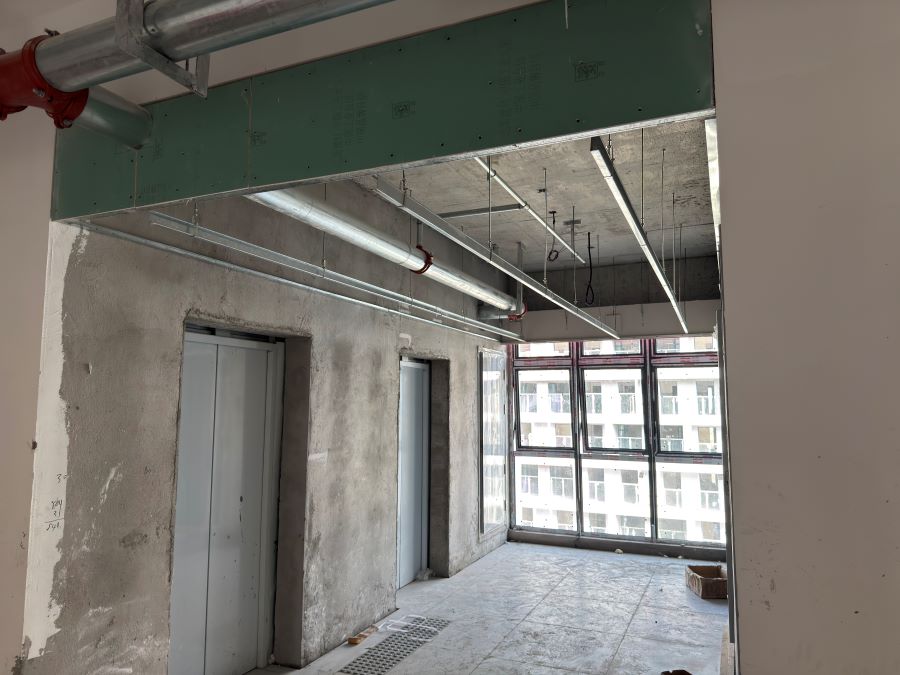

1. 实训中心:乒乓球馆、篮球馆PVC焊接完成。

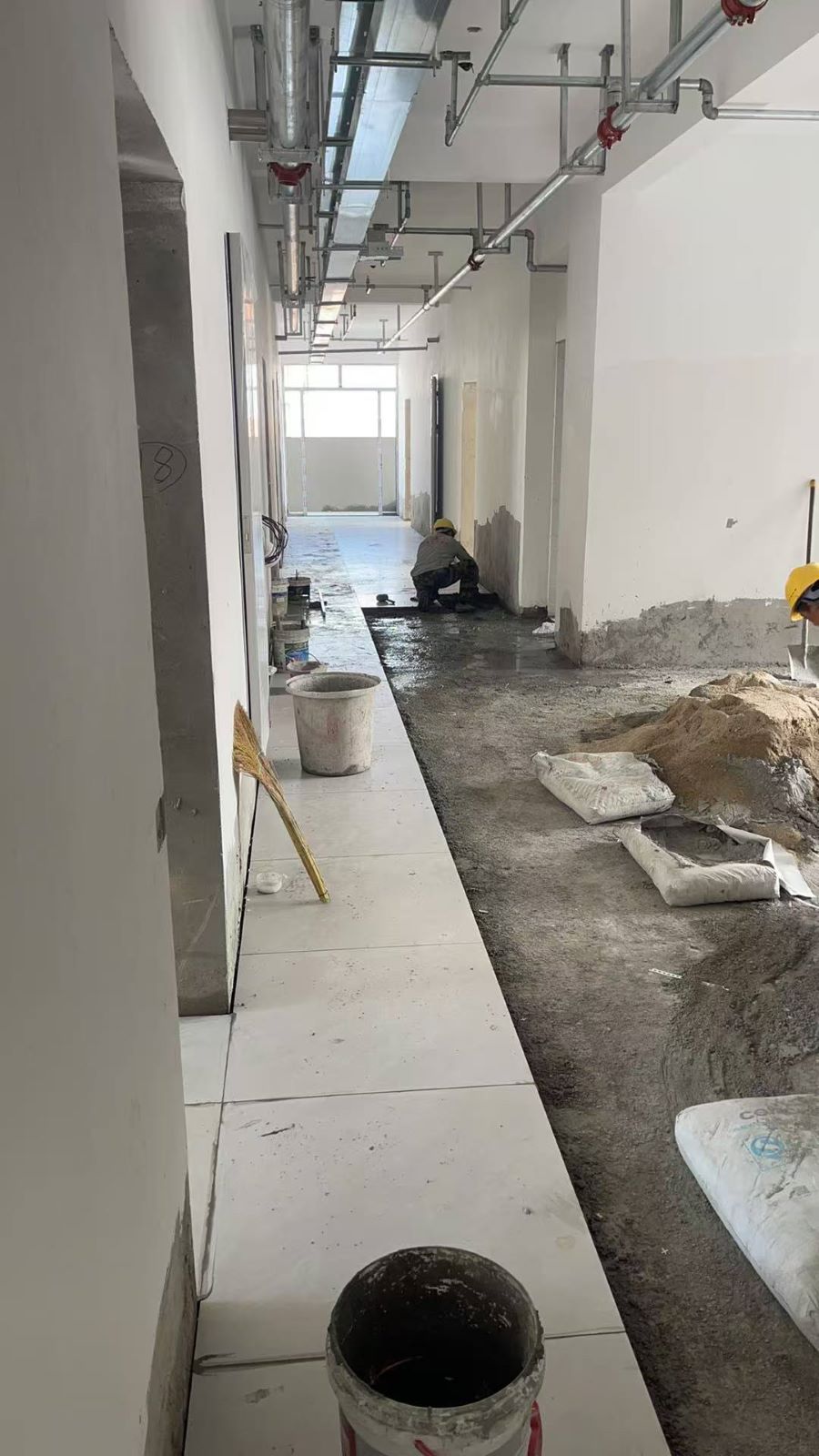

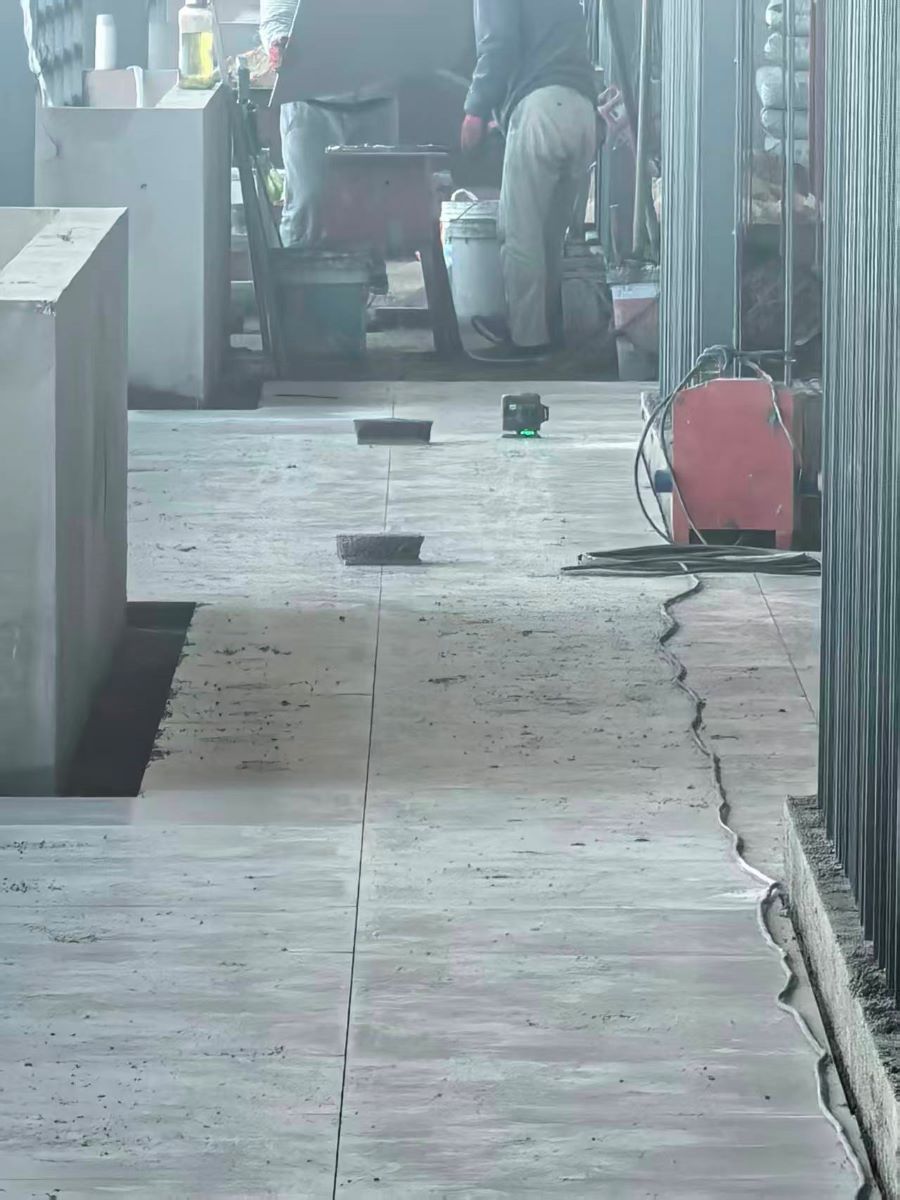

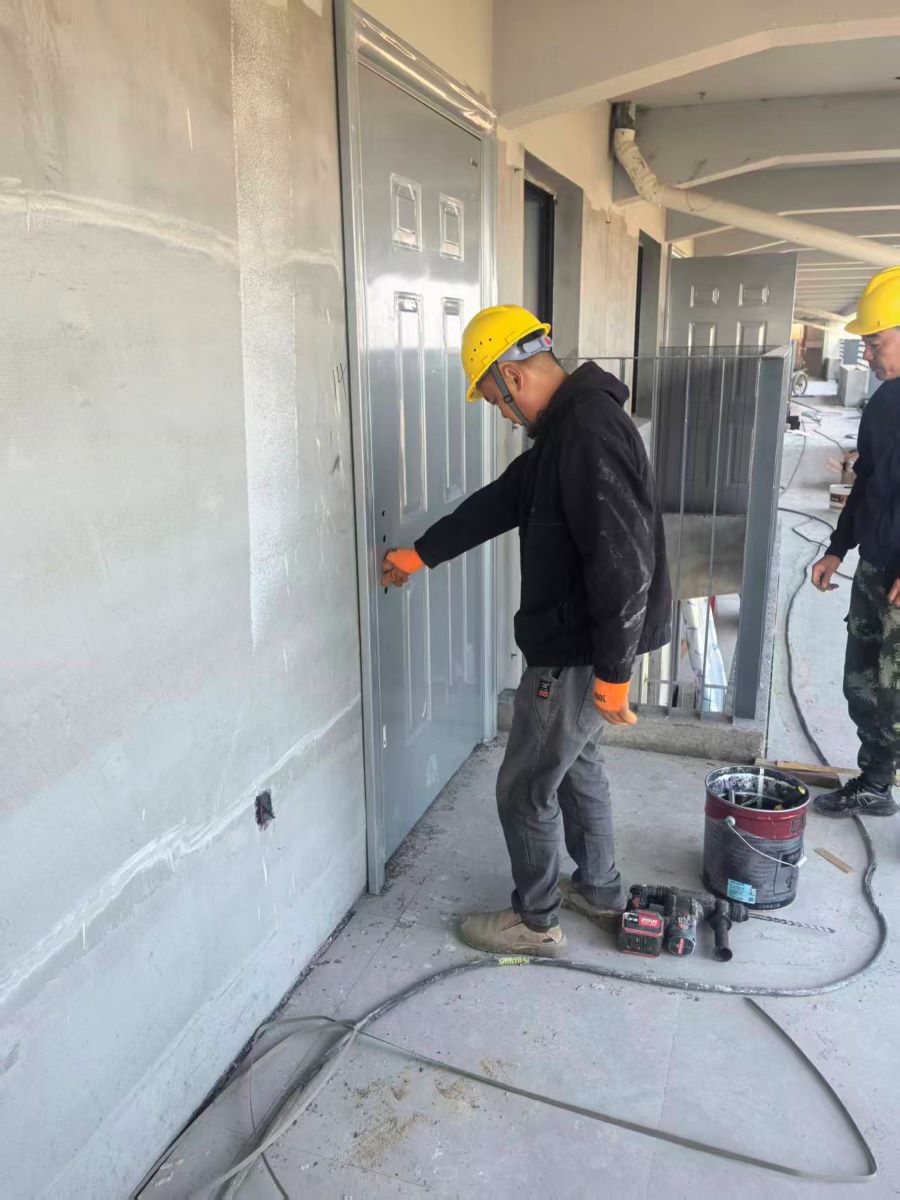

2. 8号宿舍楼:过道贴砖施工至六层;西侧楼梯贴砖累计完成90%;防火门安装累计完成90%;走廊桥架施工完成55%;卫生间给水支管安装累计完成60%。

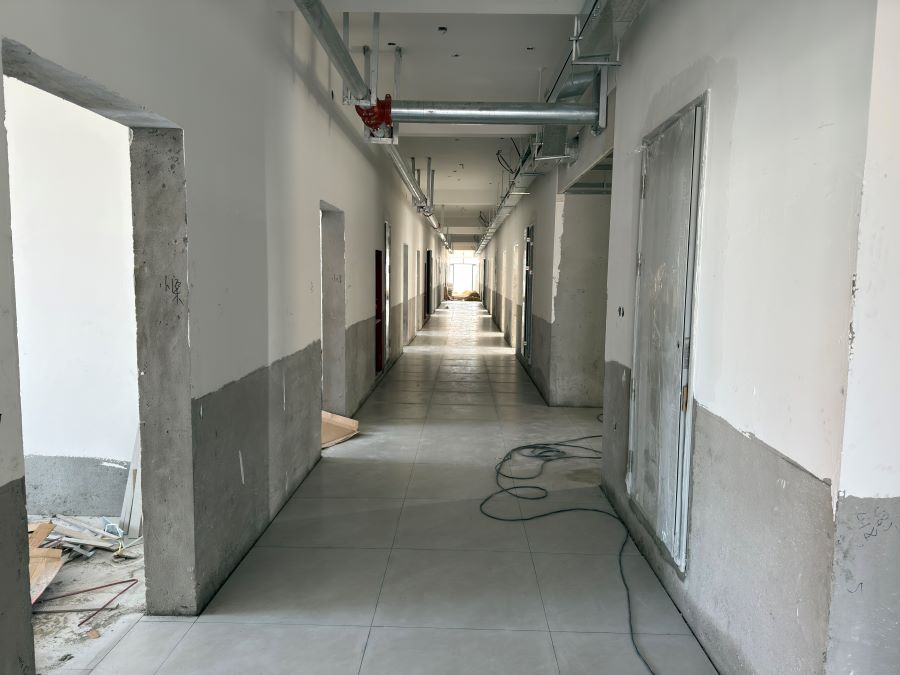

3. 9号宿舍楼:过道贴砖施工至四层;东侧楼梯贴砖累计完成50%;走廊桥架安装累计完成90%;防火门安装累计完成90%。

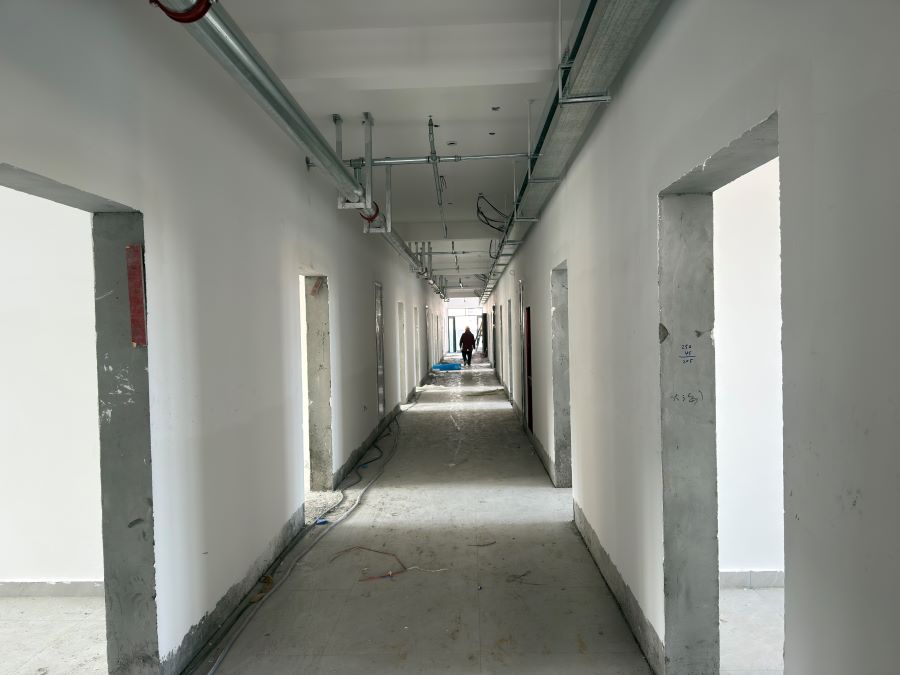

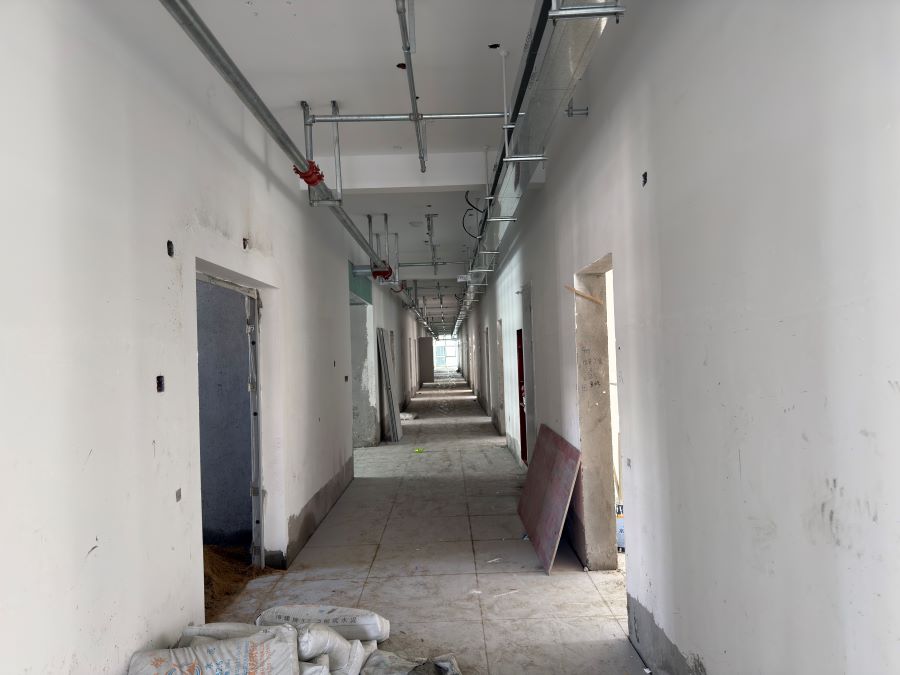

4. 10号宿舍楼:房间贴砖施工至一层;过道贴砖施工至六层;东侧楼梯贴砖累计完成10%;走廊桥架安装累计完成90%。

5. 11号宿舍楼:房间贴砖施工至一层;过道贴砖施工至七层;东侧楼梯贴砖累计完成30%;防火门安装累计完成40%;冷凝水空调板四通安装完成。

6. 12号宿舍楼:房间贴砖施工至一层;过道贴砖施工至五层;南、北楼东侧楼梯贴砖均已累计完成70%。

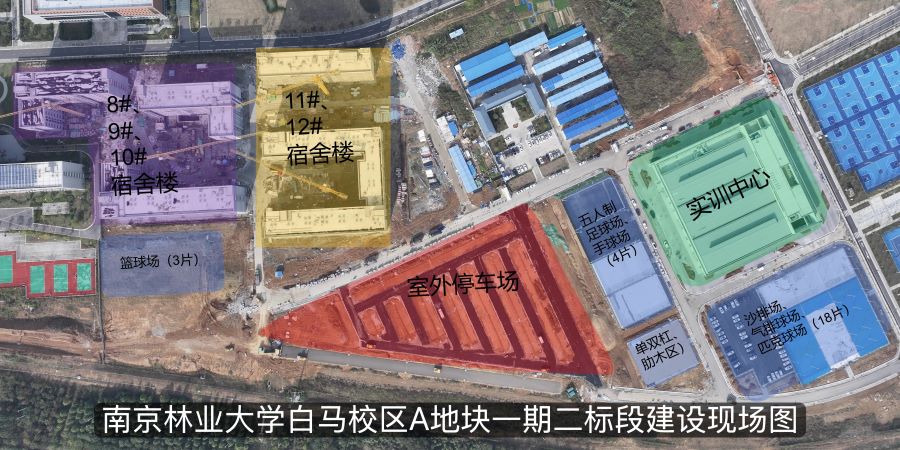

7. 室外工程:室外停车场碎石回填完成40%;实训中心周边绿化带完成栽培乌桕树16棵,金桂4棵;匹克球场东侧北美海棠栽培完成,南侧无患子栽培完成50%。

A地块二期建设工程
南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:
本周现场施工人数为292人。

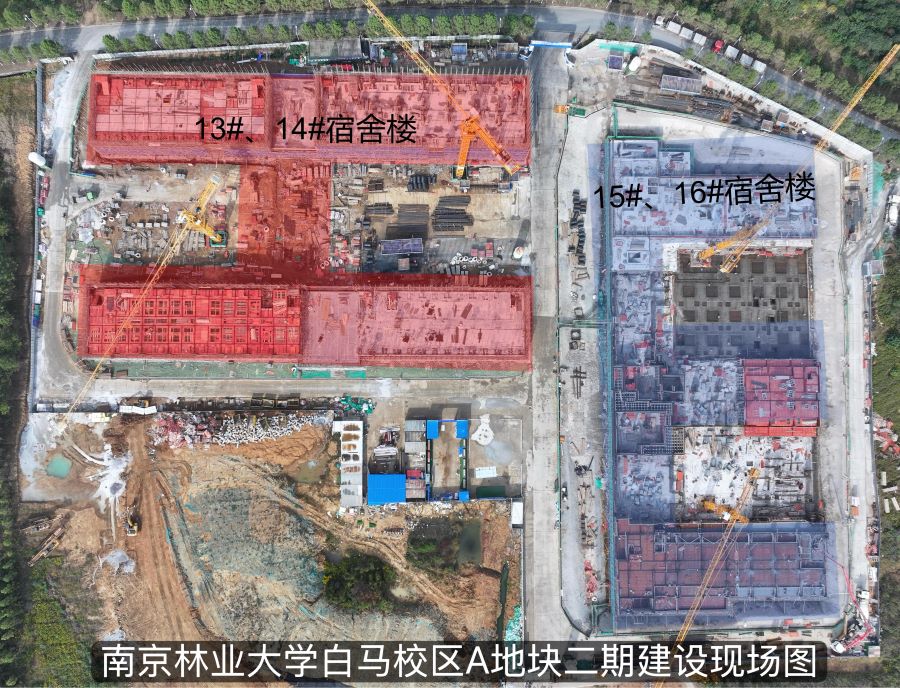

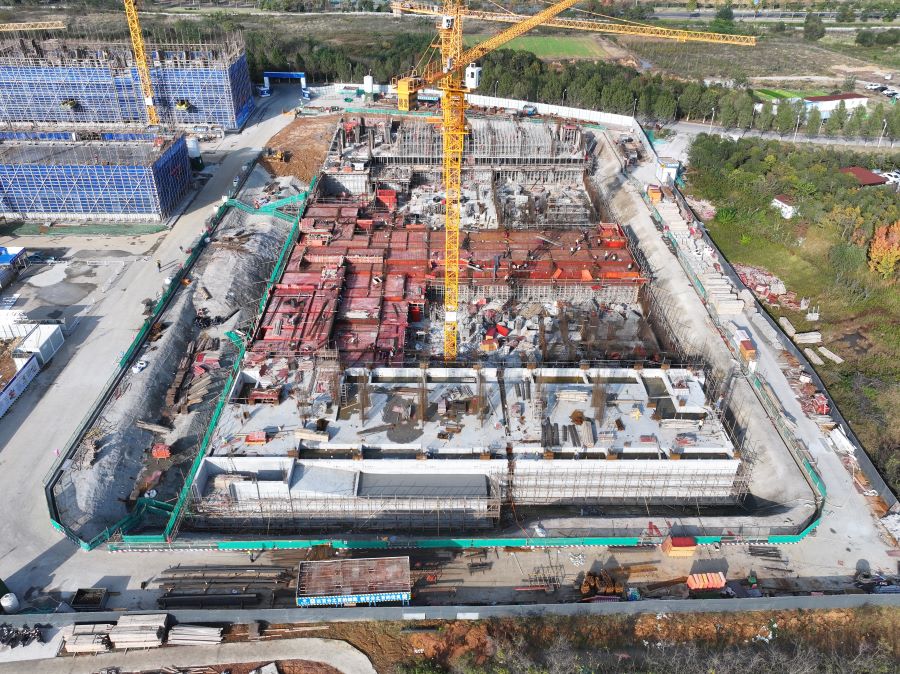

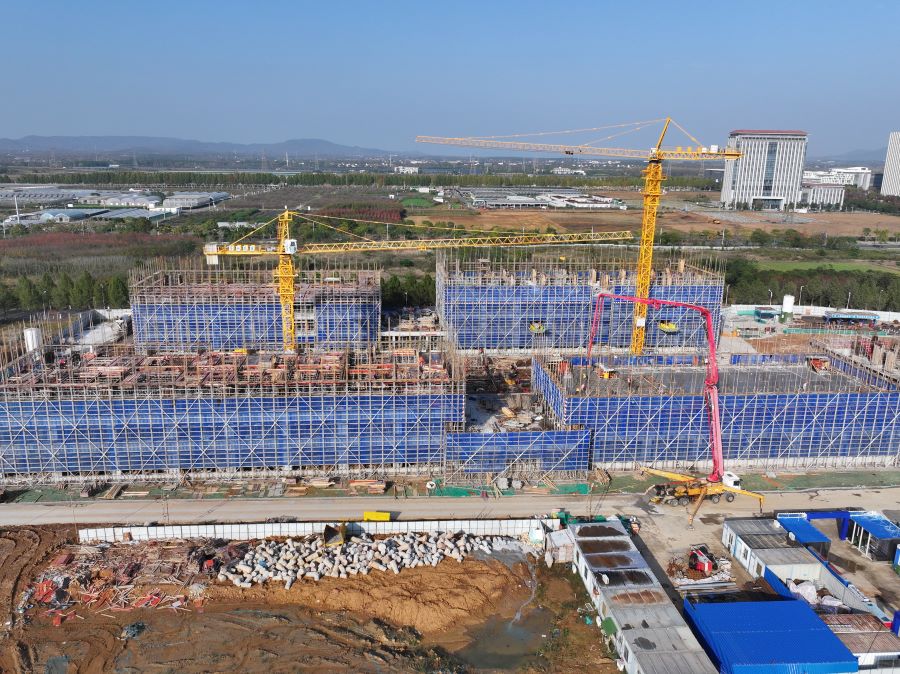

1. 13、14号宿舍楼:13#A三层墙柱模板安装完成40%,13#B四层墙、柱、梯钢筋绑扎完成50%;14#A三层墙、柱钢筋绑扎完成30%,三层楼板模板安装完成;14#B三层楼板、梁钢筋绑扎完成40%。
