A地块一期二标段建设工程
南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

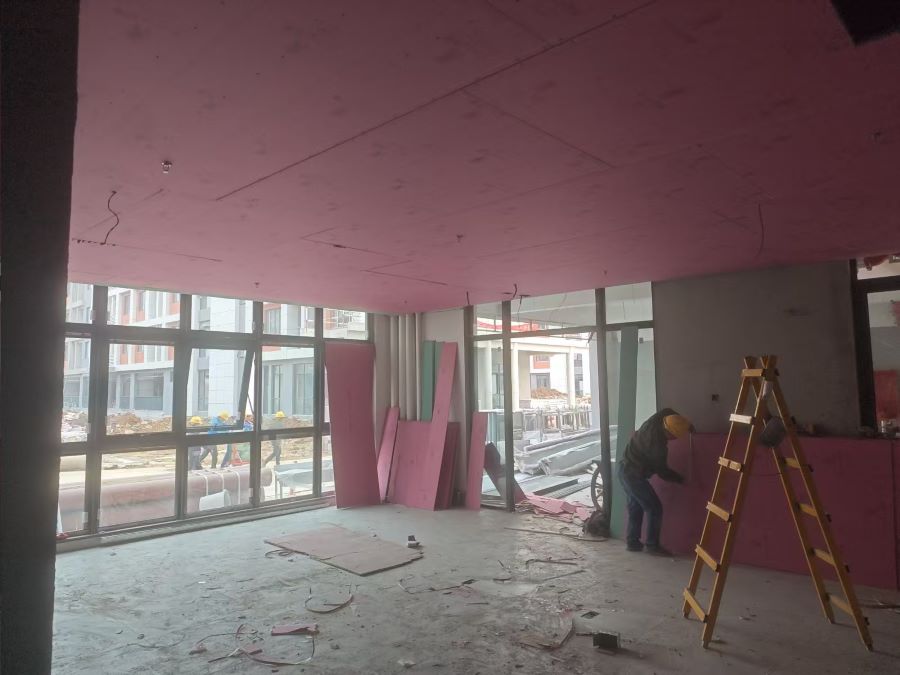

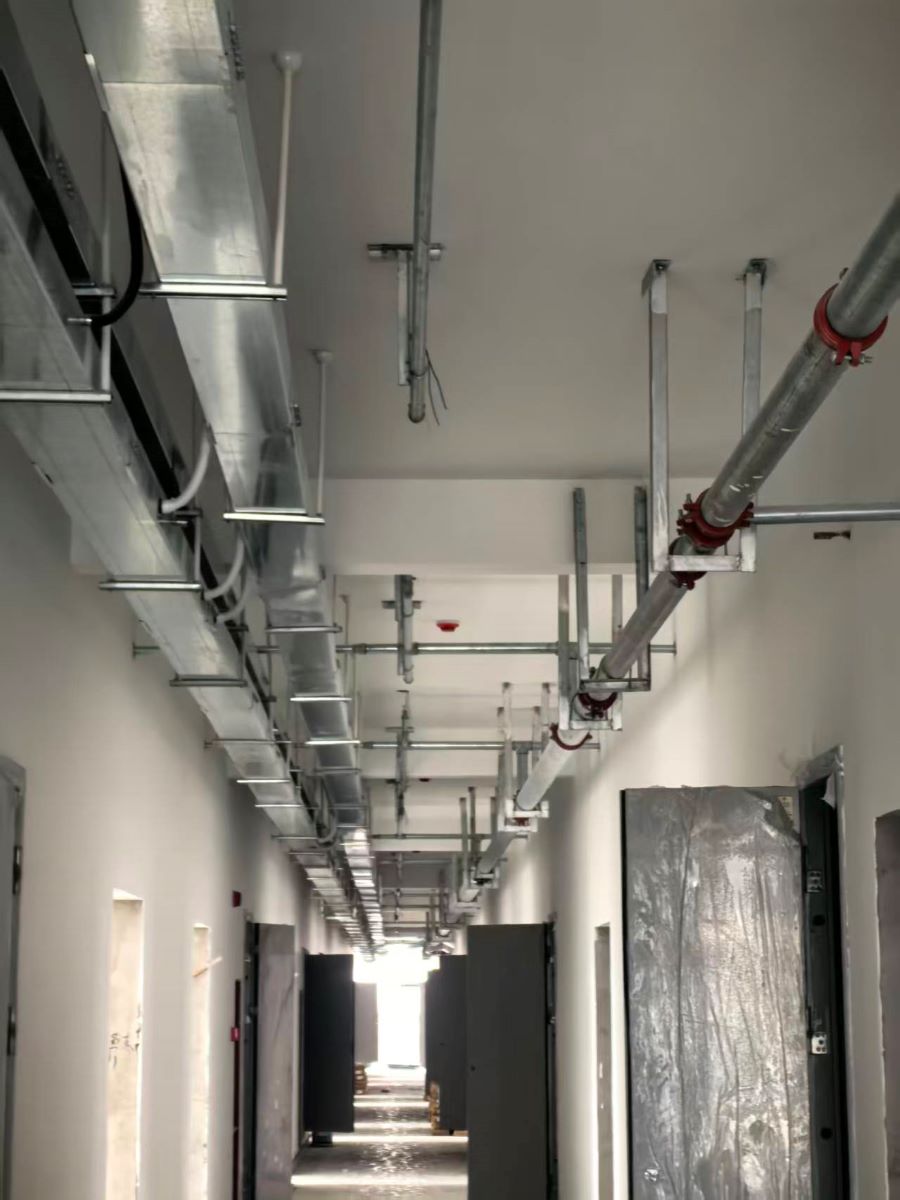

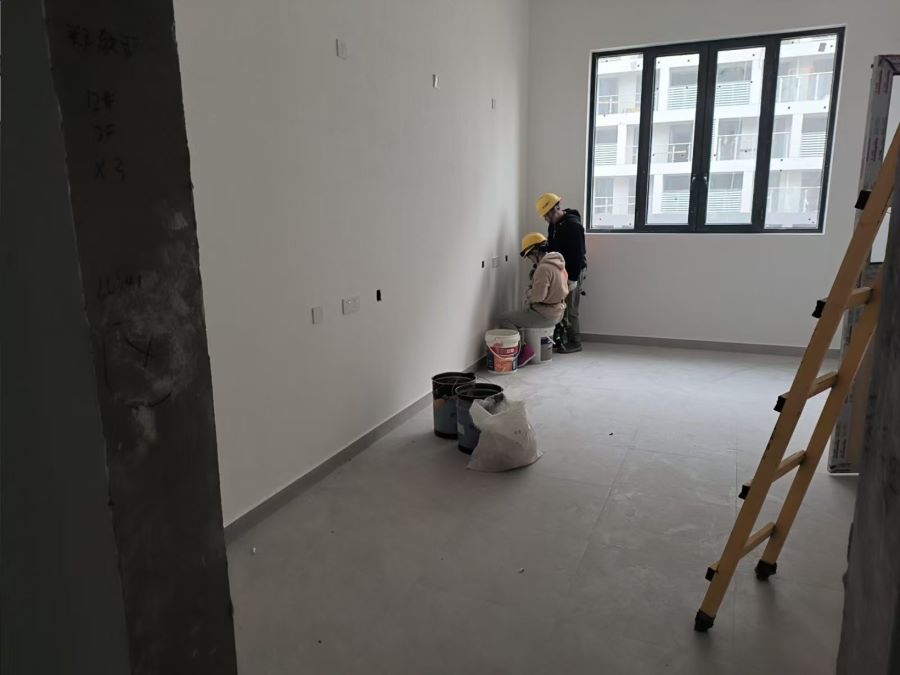

本周现场施工人数为475人。截至目前,宿舍区外立面造型累计完成95%,室内安装总体累计完成80%,室外管道总体累计完成60%。

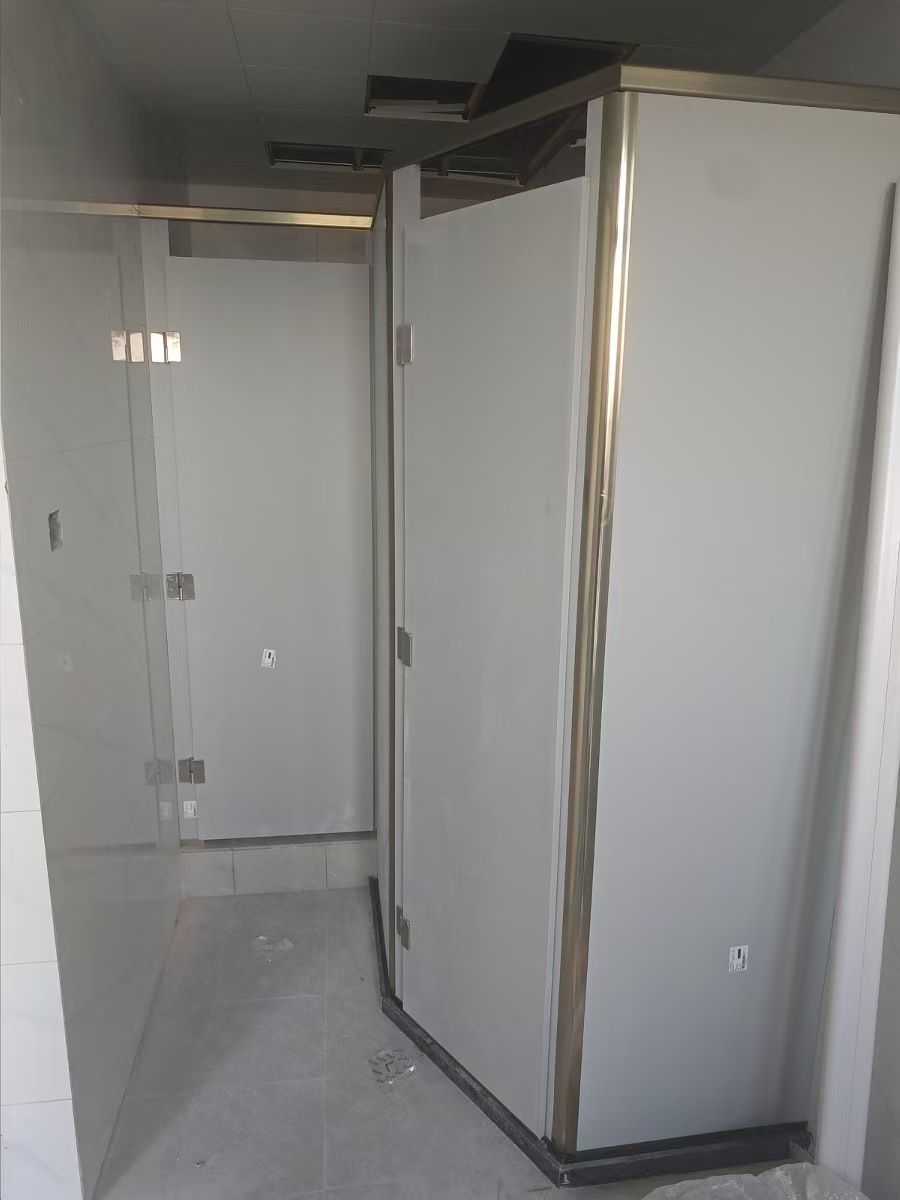

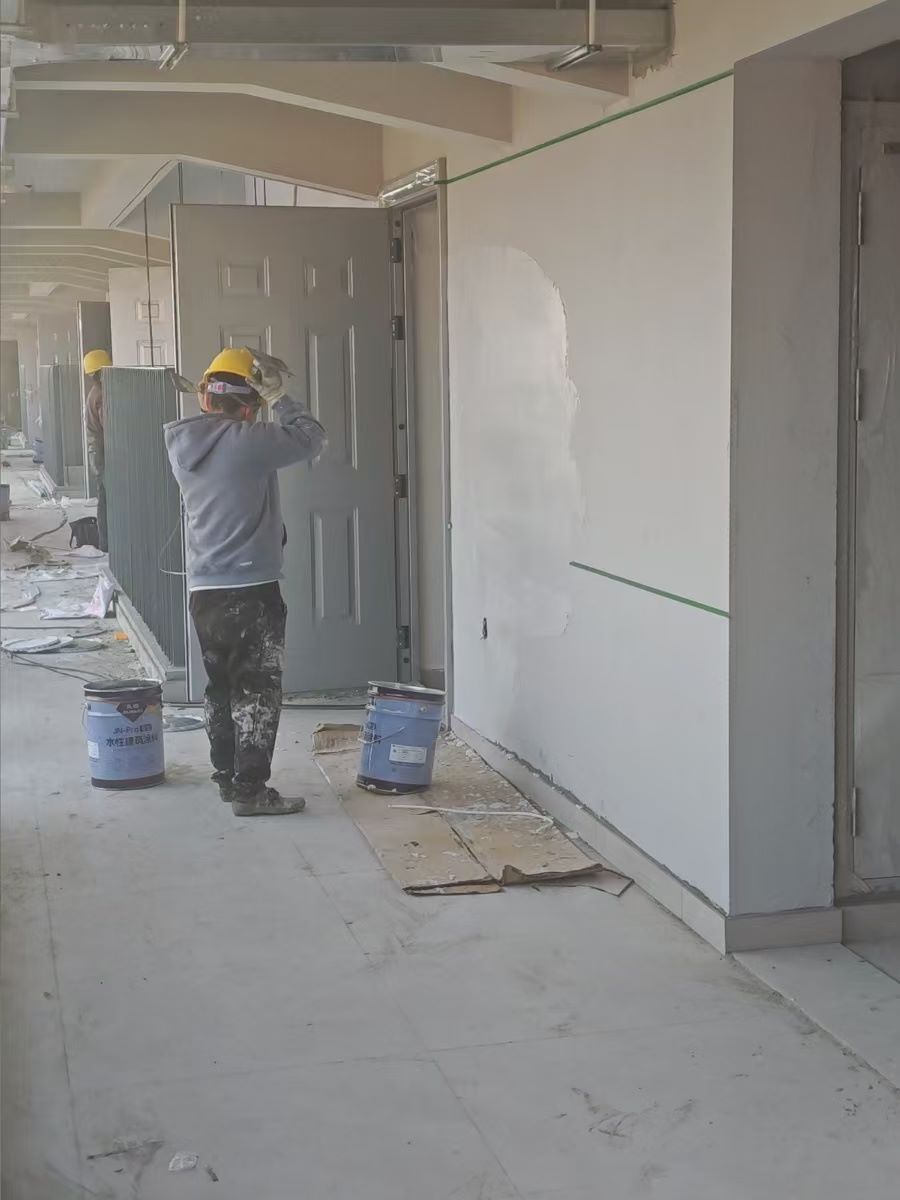

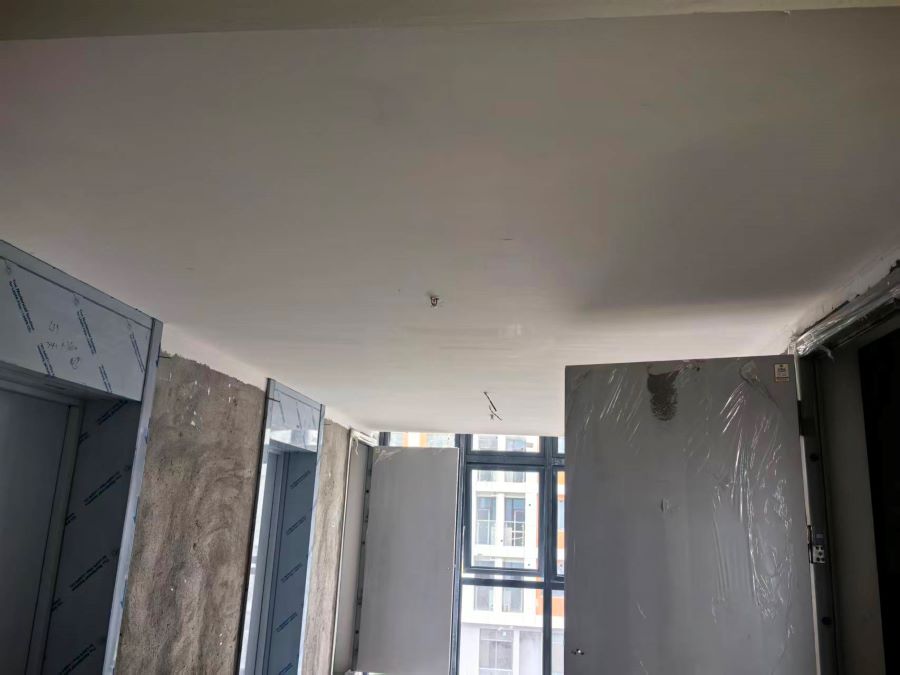

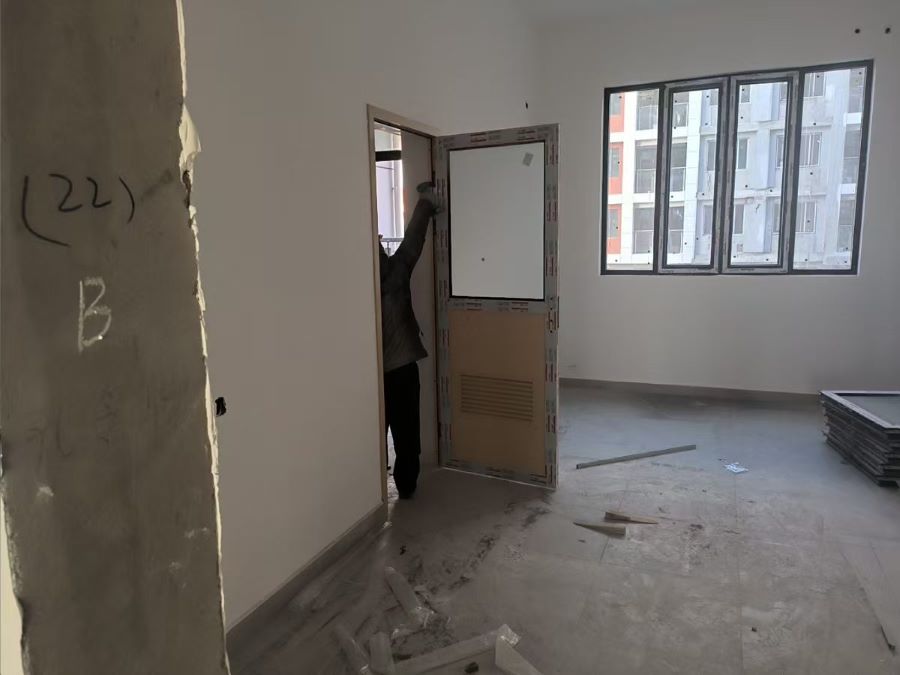

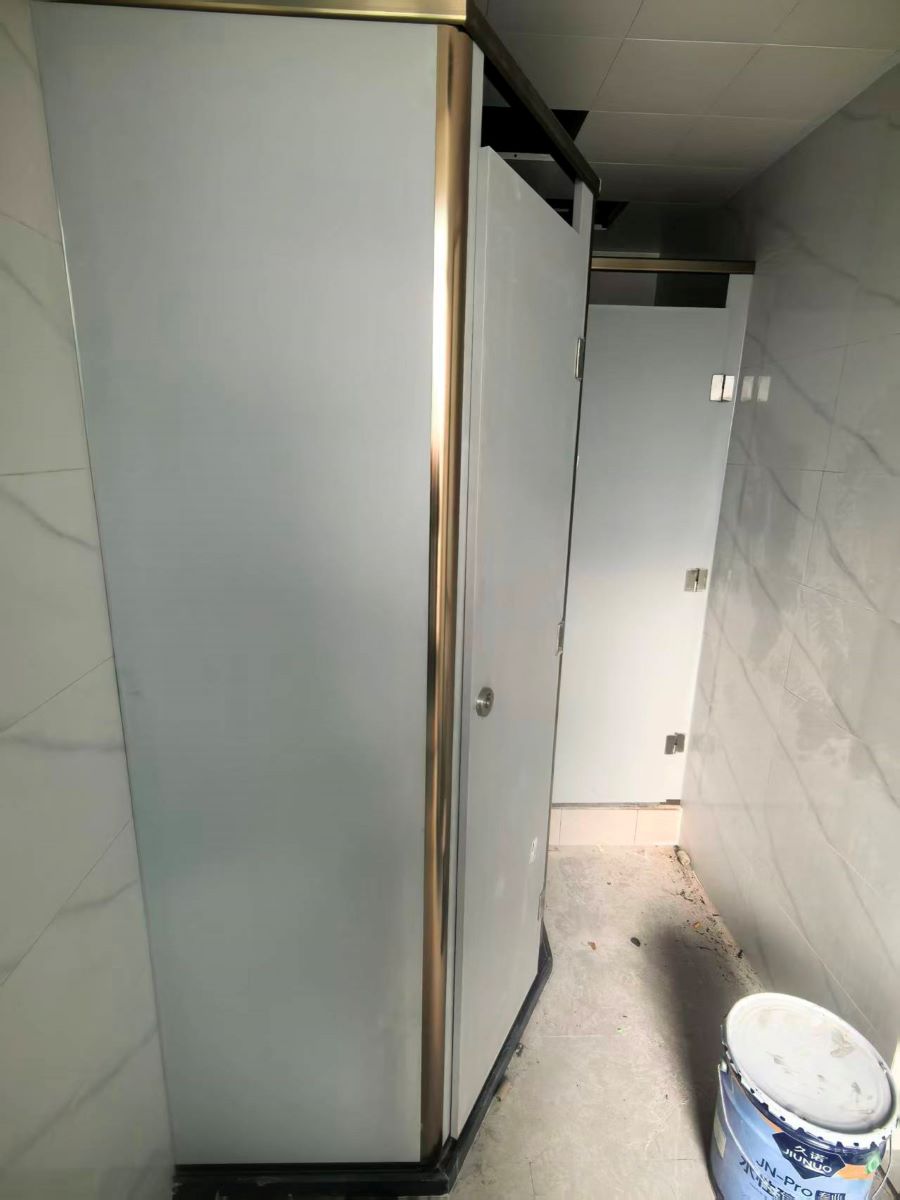

1.8号宿舍楼:一层大厅石膏板吊顶累计完成80%;卫生间隔断完成至六层;木门安装累计完成10%;阳台内侧饰面造型完成50%;北侧室外铺砖累计完成30%。


2.9号宿舍楼:一层大厅石膏板吊顶累计完成80%;卫生间隔断完成至七层;阳台内侧饰面造型完成;北侧铺砖累计完成50%。


3.10号宿舍楼:卫生间隔断完成至七层;阳台内侧饰面造型完成50%。

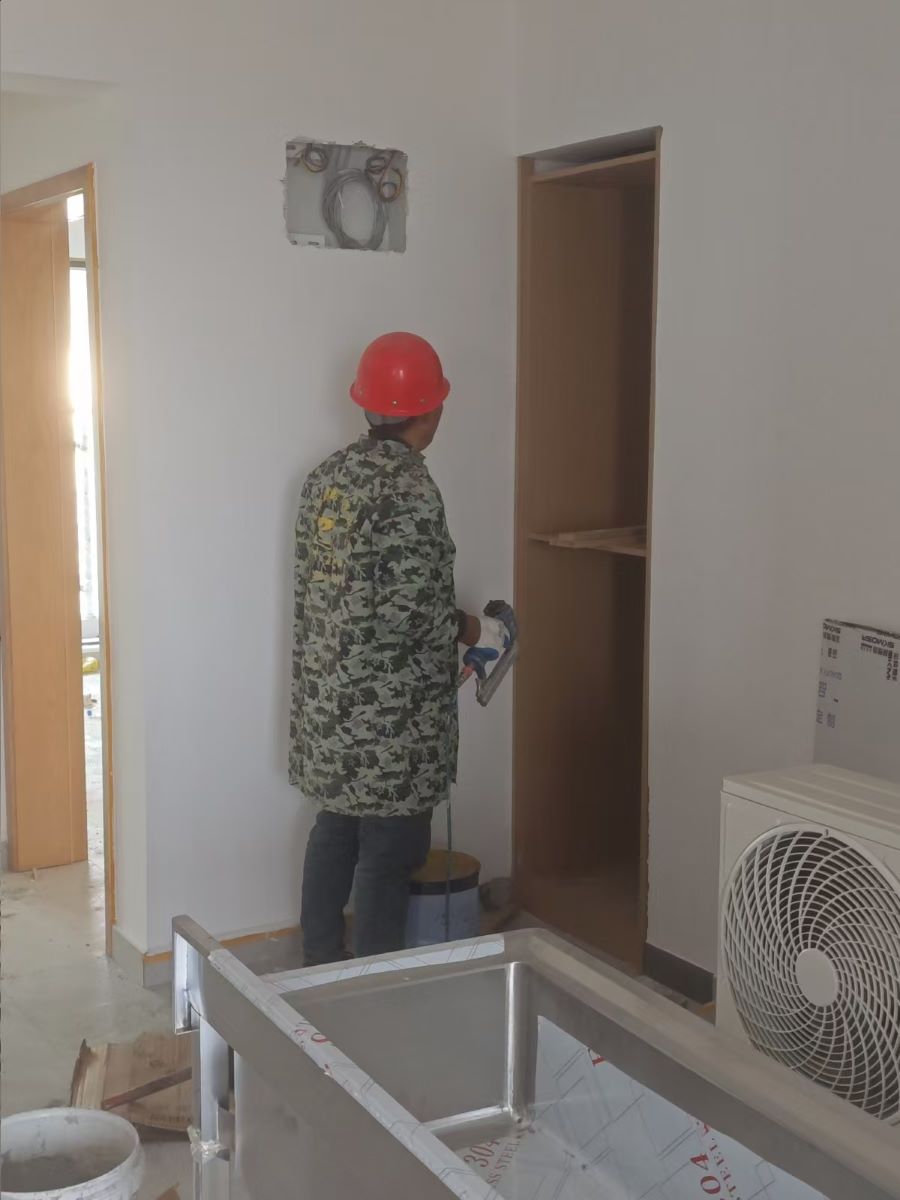

4.11号宿舍楼:柜子安装累计完成40%;开关插座面板全部安装完成;阳台内侧饰面造型完成。


5.12号宿舍楼:木门安装累计完成10%;阳台内侧饰面造型完成;东侧、南侧室外铺砖累计完成80%。

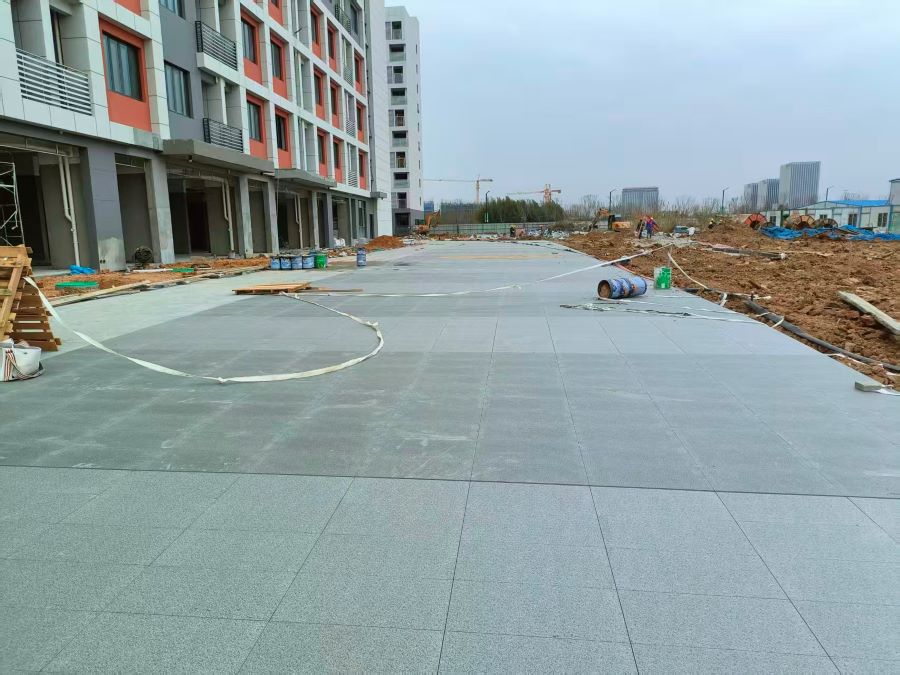

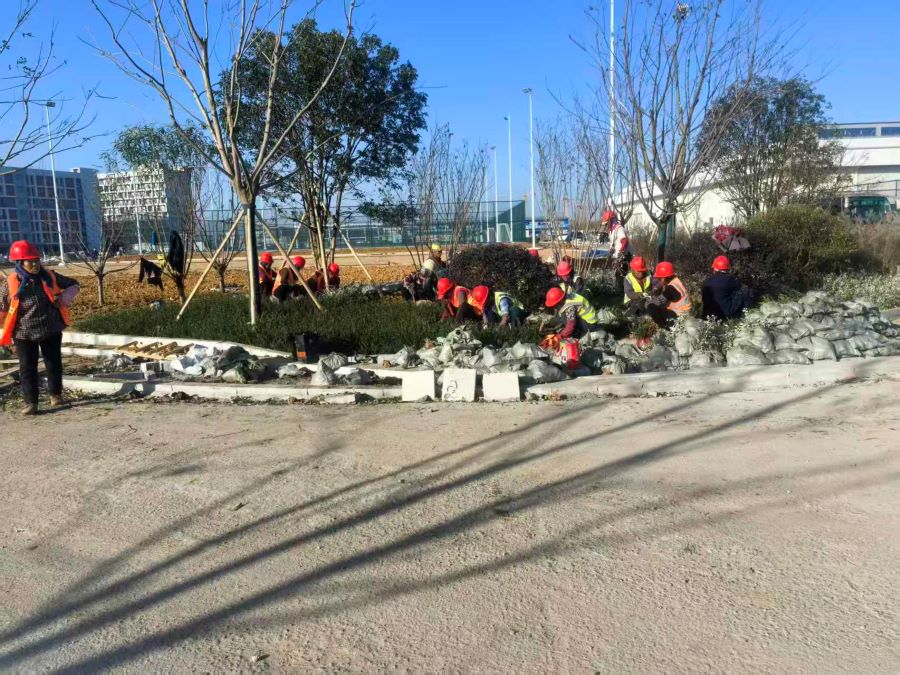

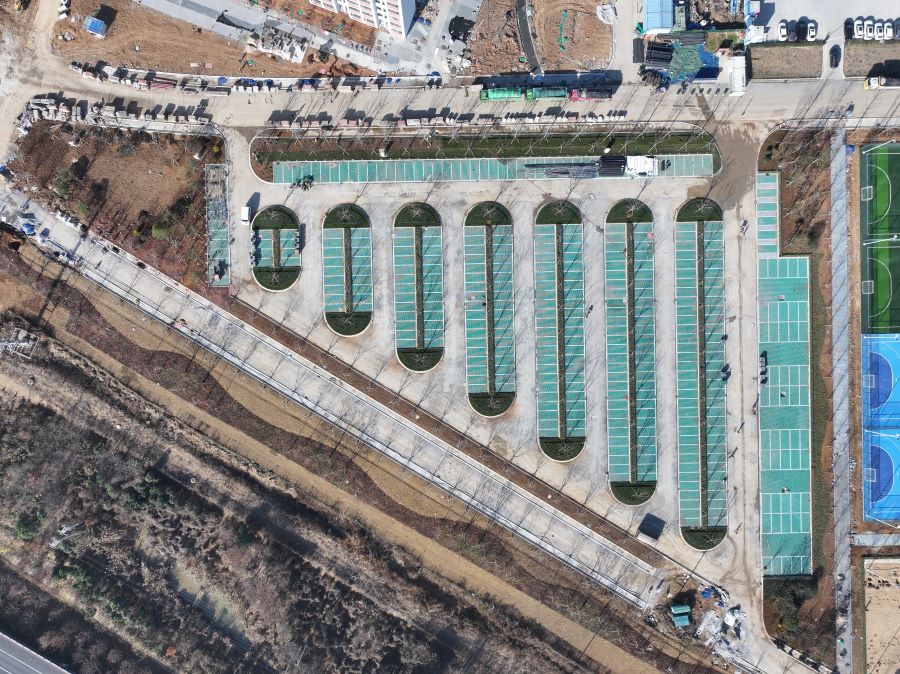

6.室外工程:停车场区域铺装绿化基本完成;铺装总体累计完成90%,绿化总体累计完成80%。



A地块二期建设工程

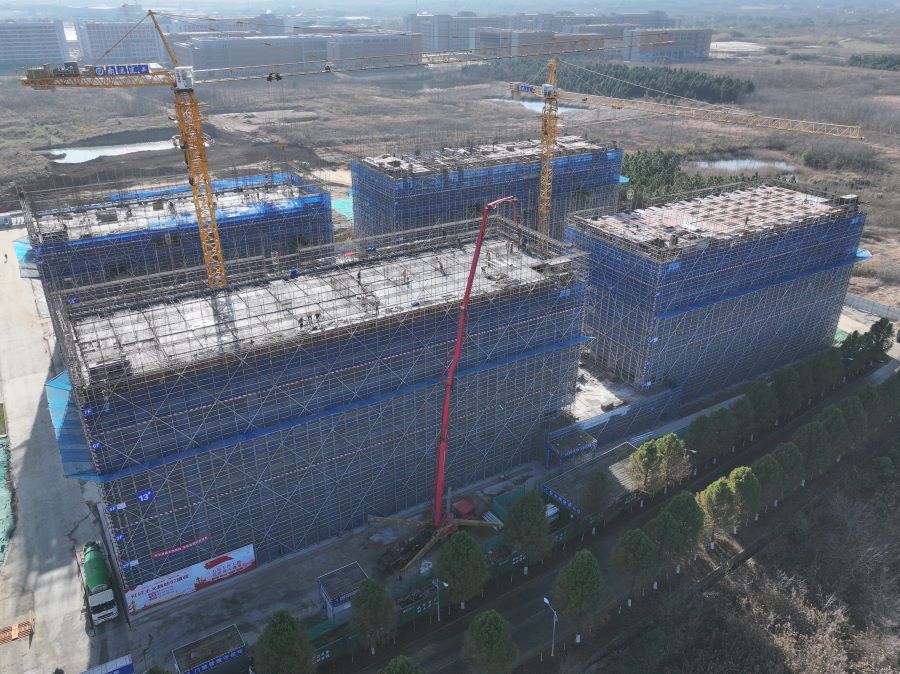

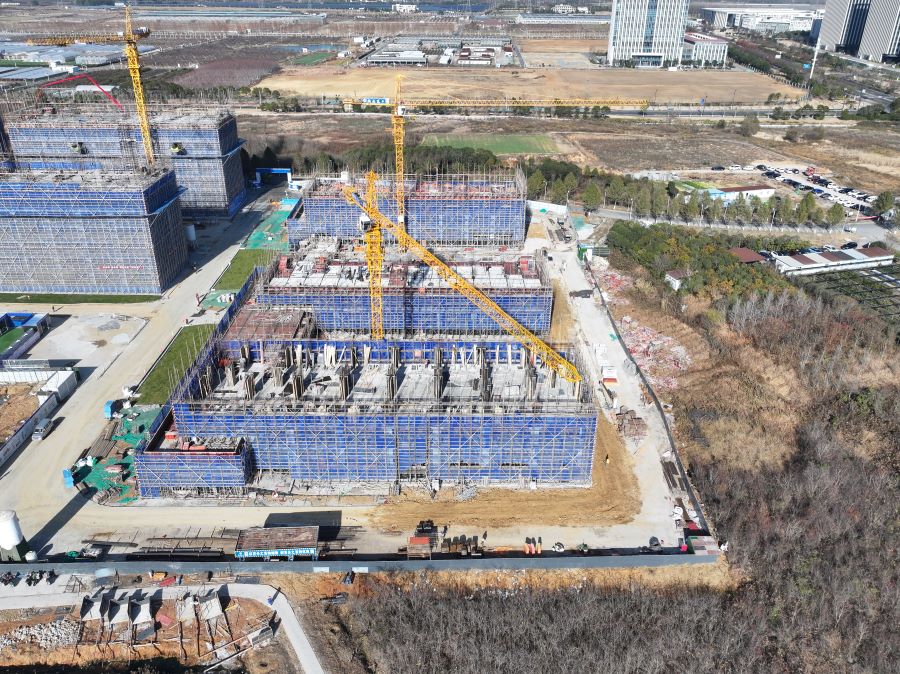

南京林业大学白马校区A地块二期建设工程按计划推进,全力推进13#、14#宿舍楼主体结构施工。

二期进展情况:
本周现场施工人数为332人。

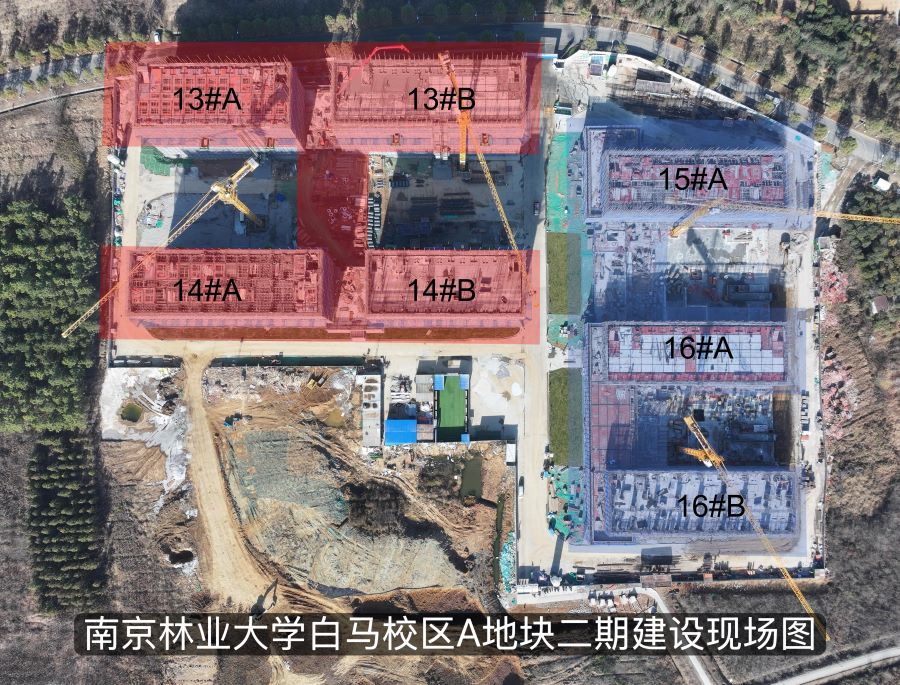

1.13、14号宿舍楼:13#A八层楼板模板支撑架搭设完成,13#B八层楼板模板安装完成50%;14#A七层墙、柱、梯钢筋绑扎完成;14#B七层楼板钢筋绑扎完成50%。


2.15、16号宿舍楼:15#主楼四层楼板模板安装完成35%;16#A三层楼板模板安装完成50%;16#B三层楼板浇筑完成;地下室(5-11轴/U-P轴)顶板浇筑完成。
