白马校区建设工程现场进度2025年第51周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2025-12-23

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

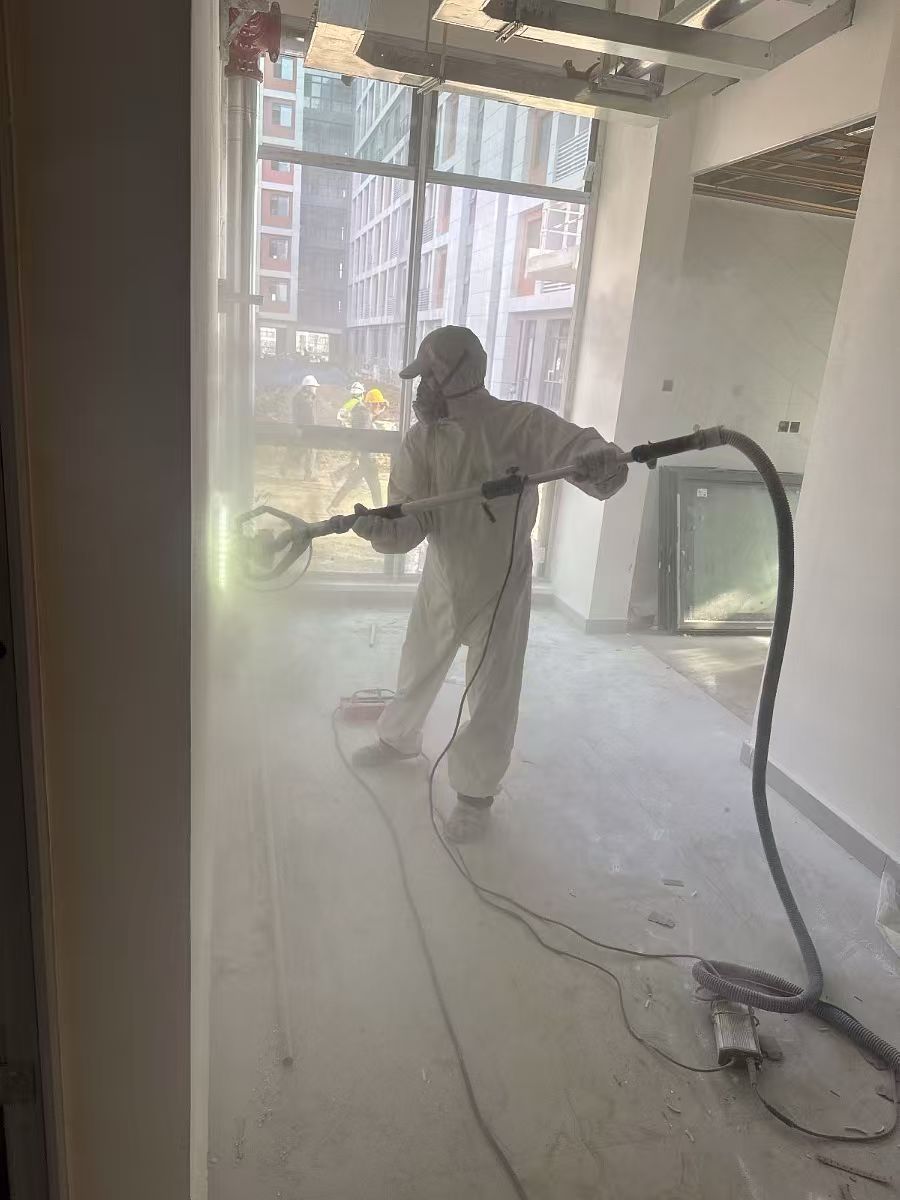

本周现场施工人数为477人。截至目前,宿舍区外立面造型基本完成,室内安装总体累计完成85%,室外管道总体累计完成70%,室外铺装总体累计完成70%

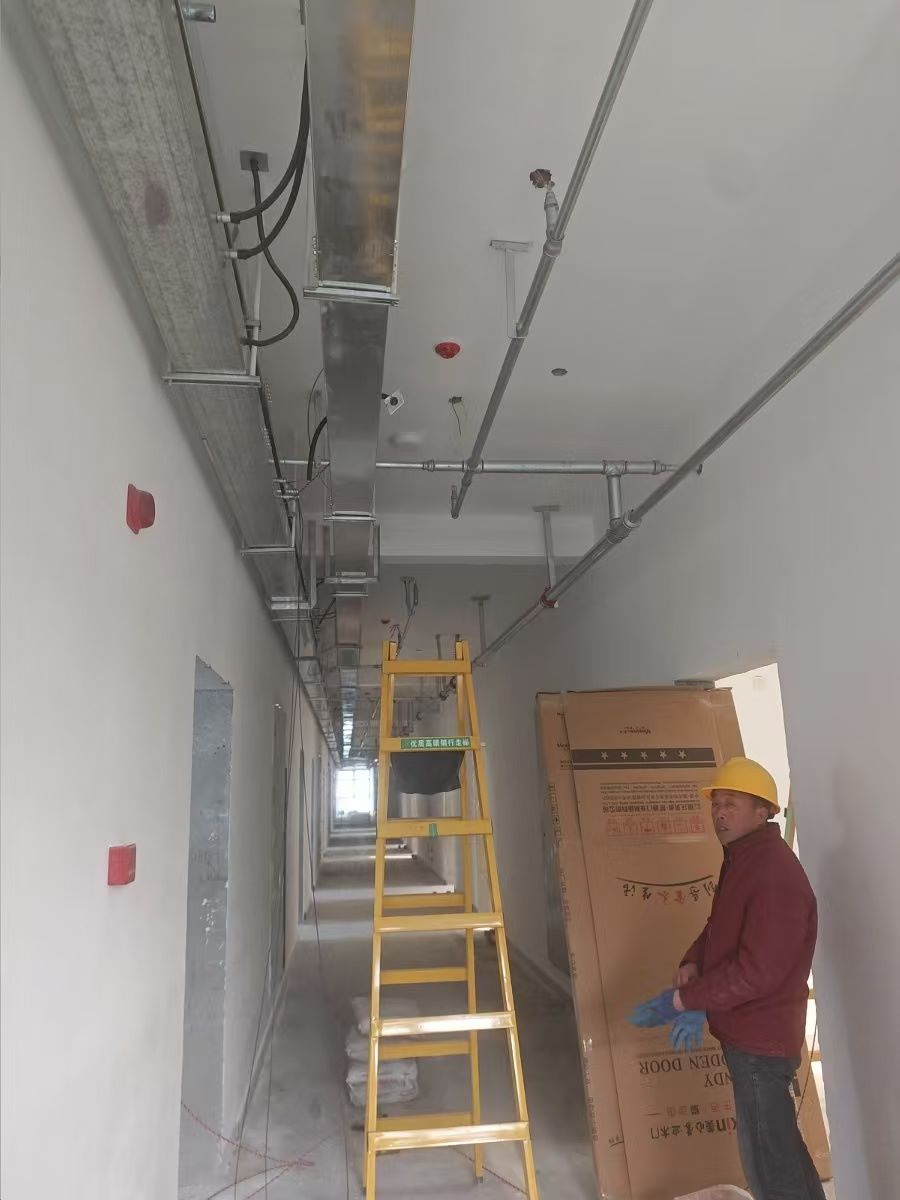

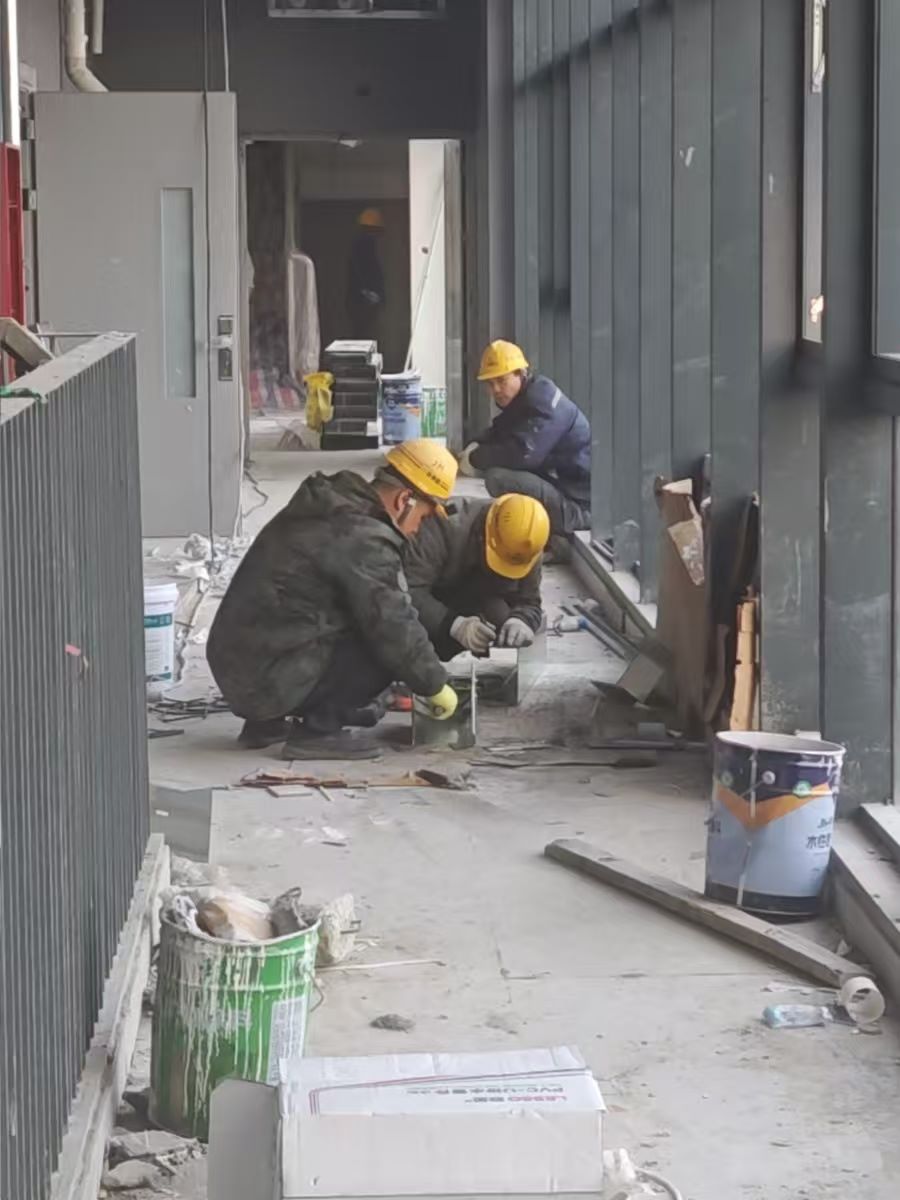

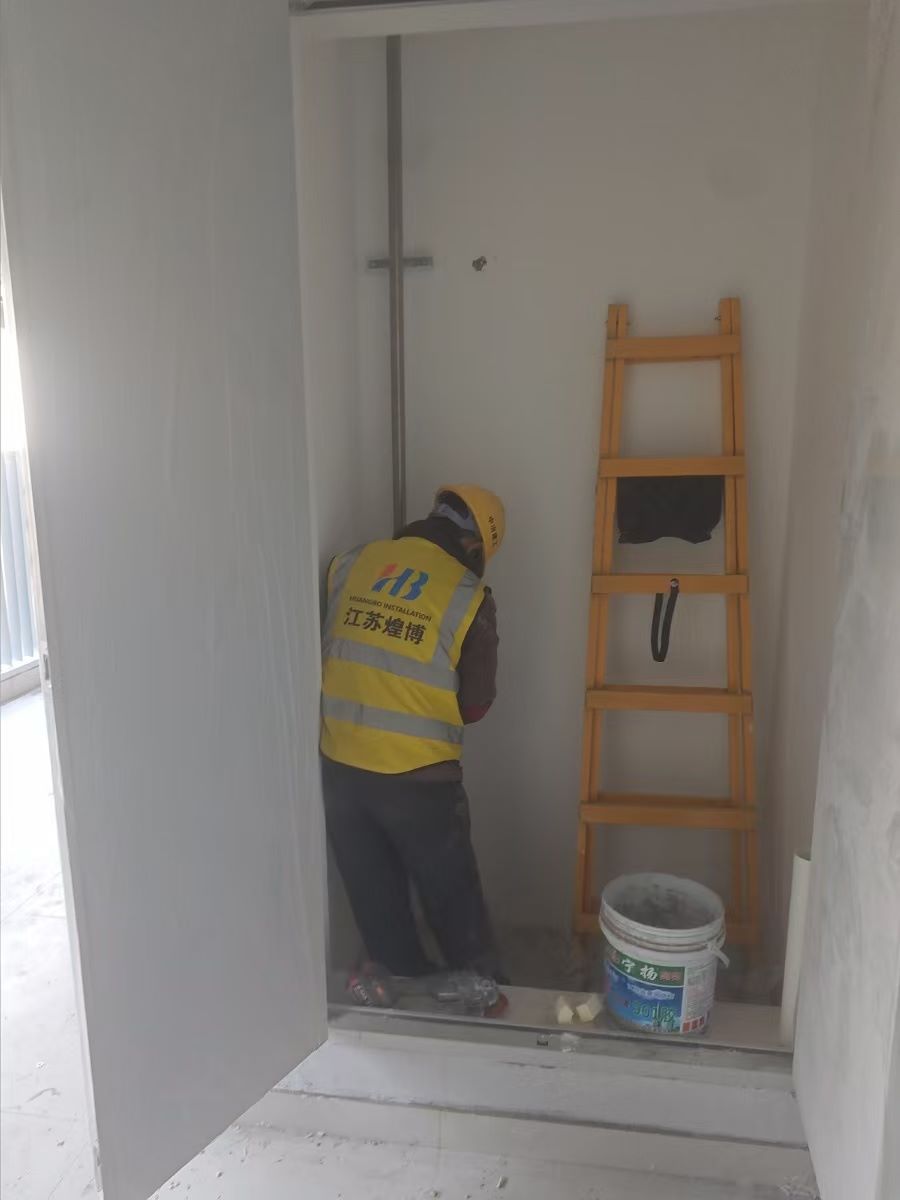

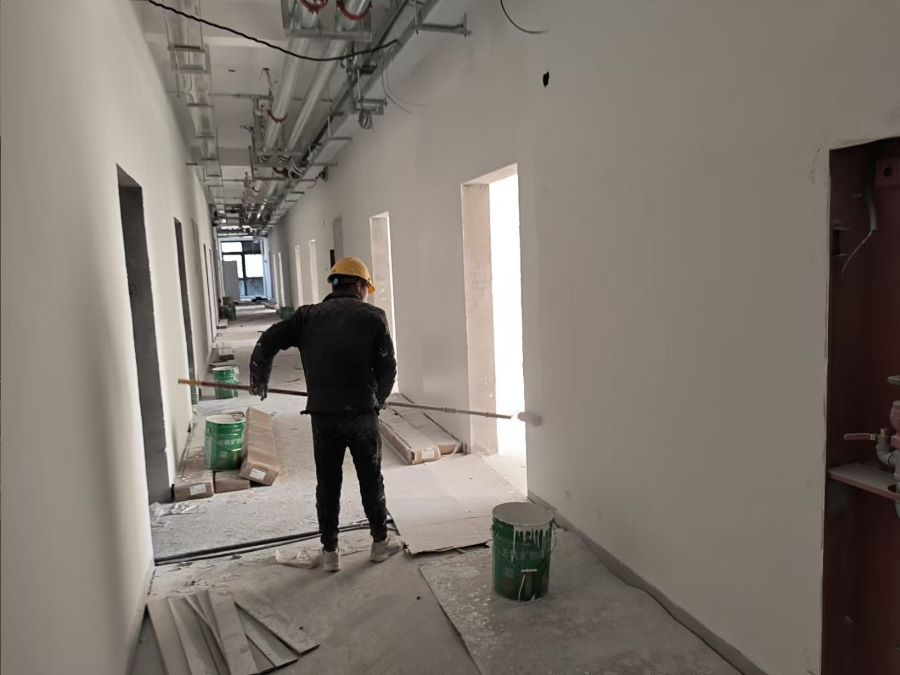

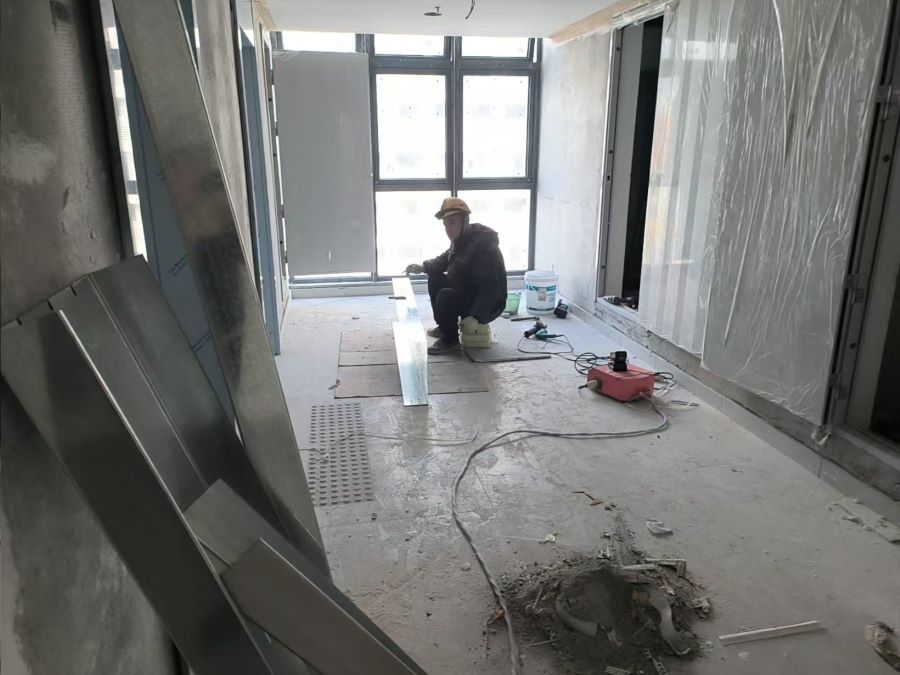

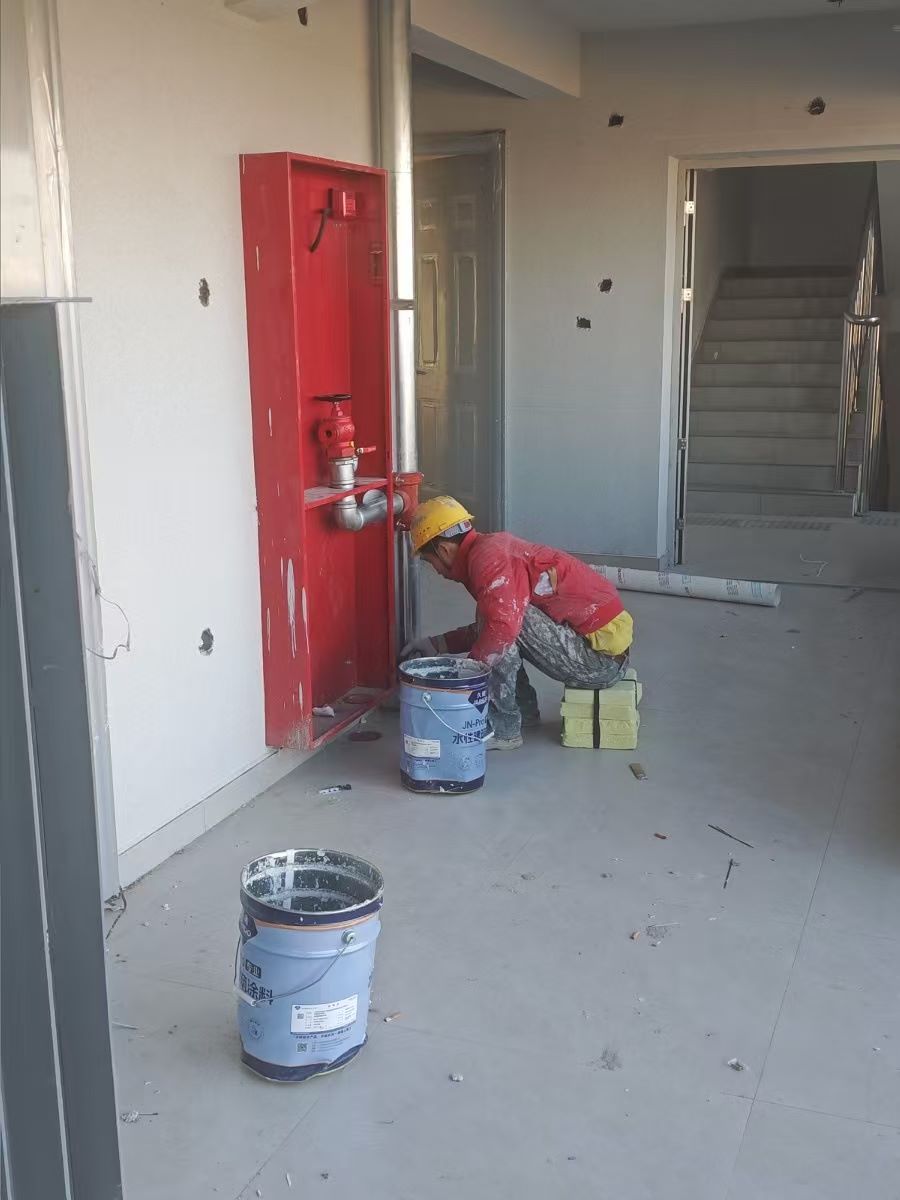

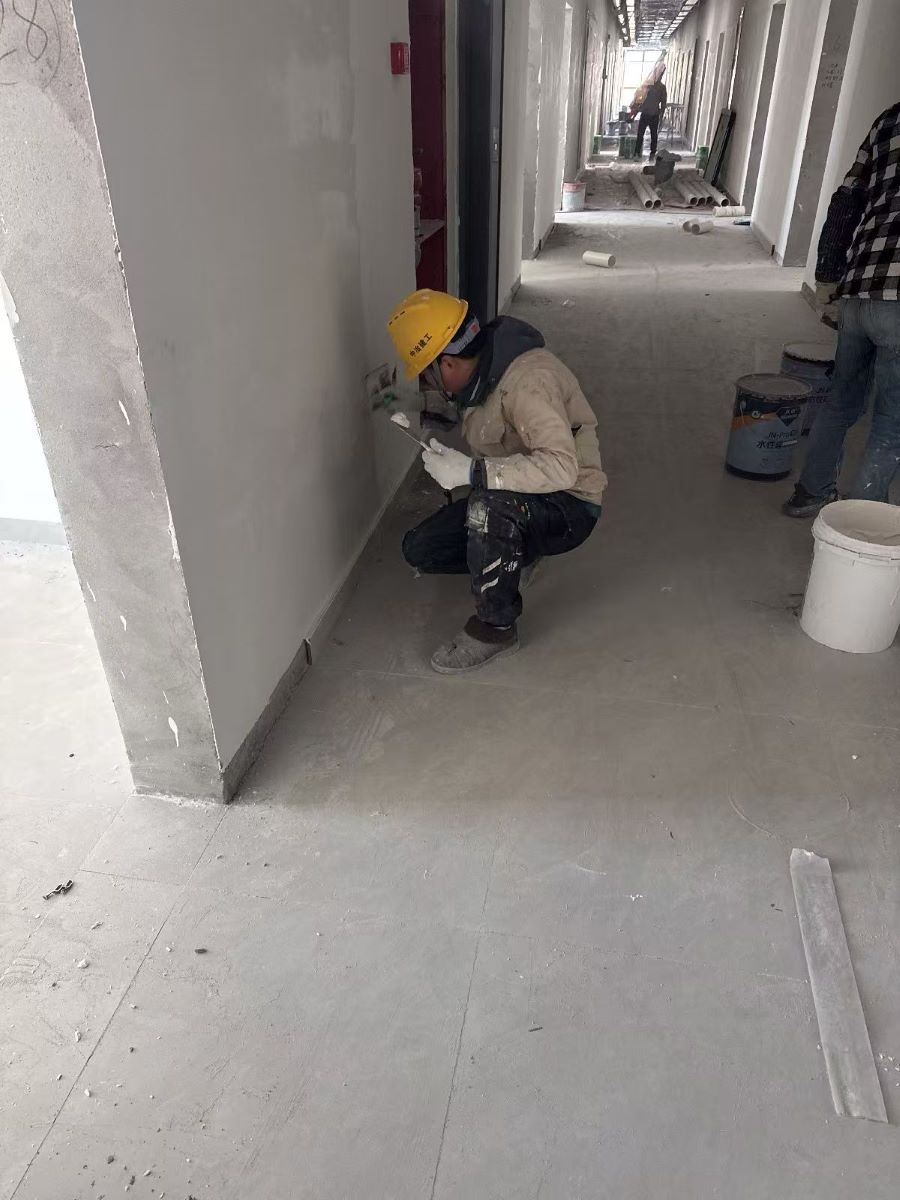

1.8号宿舍楼:一层大厅石膏板吊顶完成;卫生间隔断完成至二层;木门安装累计完成20%;阳台内侧饰面造型累计完成85%;北侧室外铺砖累计完成90%

2.9号宿舍楼:一层大厅石膏板吊顶完成;卫生间隔断累计完成90%;北侧铺砖完成。

3.10号宿舍楼:卫生间隔断累计完成80%;阳台内侧饰面造型完成85%

4.11号宿舍楼:卫生间隔断累计完成30%;北侧室外铺砖累计完成60%;屋面饰面砂浆累计完成60%

5.12号宿舍楼:木门套安装累计完成80%;东侧、南侧室外铺砖完成。

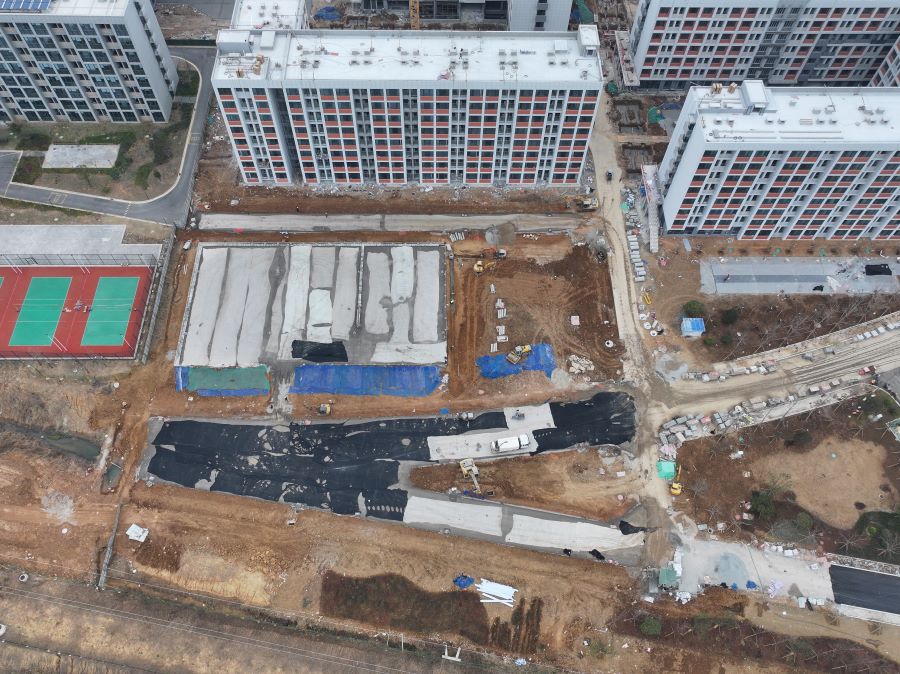

6.室外工程:停车场区域铺装、绿化基本完成,停车场路面粗沥青铺设完成。

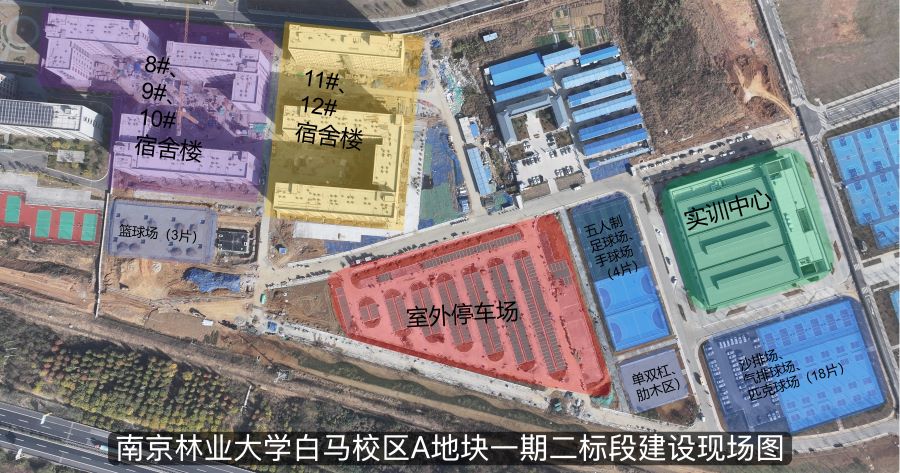

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程按计划推进,全力推进13#14#宿舍楼主体结构施工。

二期进展情况:

本周现场施工人数为332人。

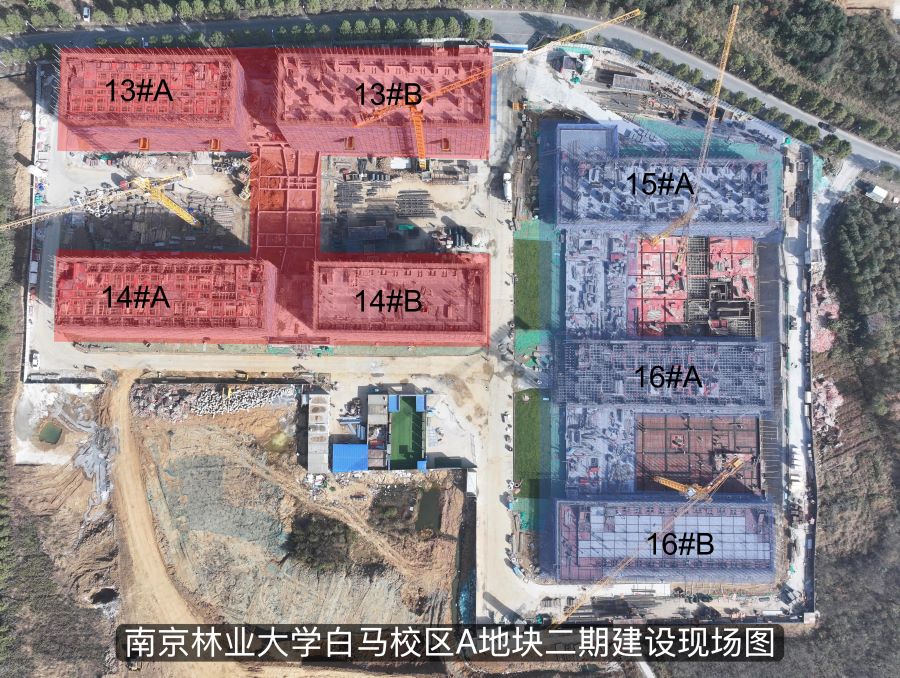

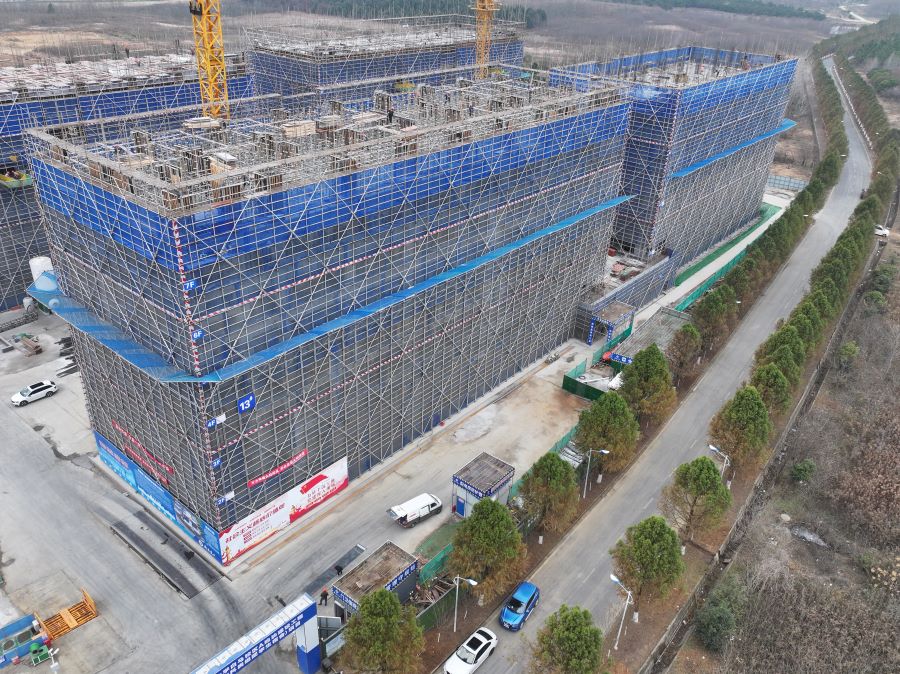

1.1314号宿舍楼:13#A八层墙、柱、梯钢筋绑扎完成,13#B屋面层板模板支撑架搭完成;14#A八层楼板钢筋绑扎完成;14#B八层楼板模板制作安装完成。

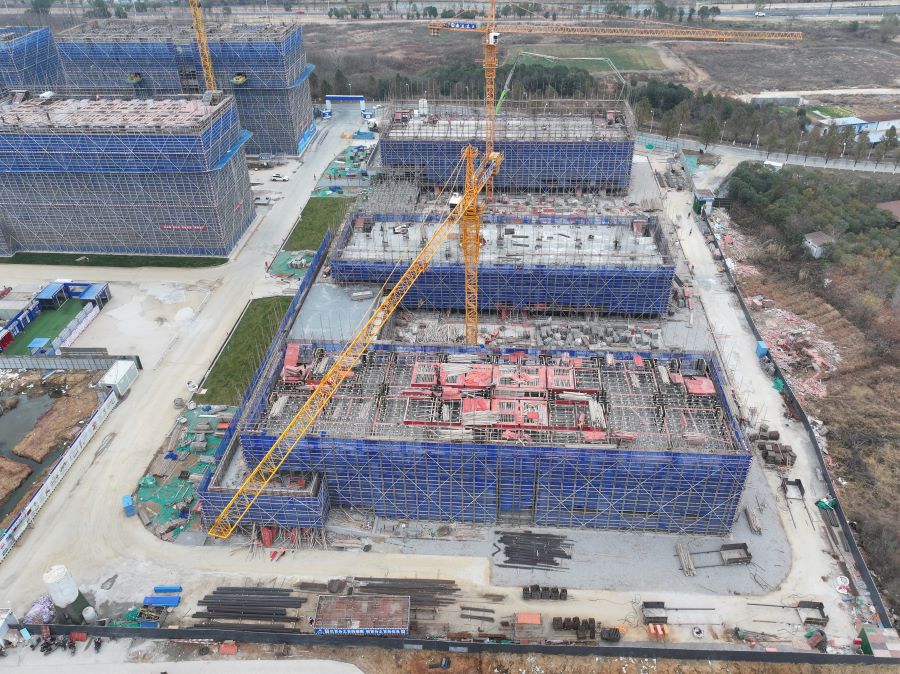

2.1516号宿舍楼:15#主楼四层楼板浇筑完成;16#A三层墙、柱、梯钢筋绑扎完成;16#B四层楼板模板制作完成。
