A地块一期二标段建设工程
南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

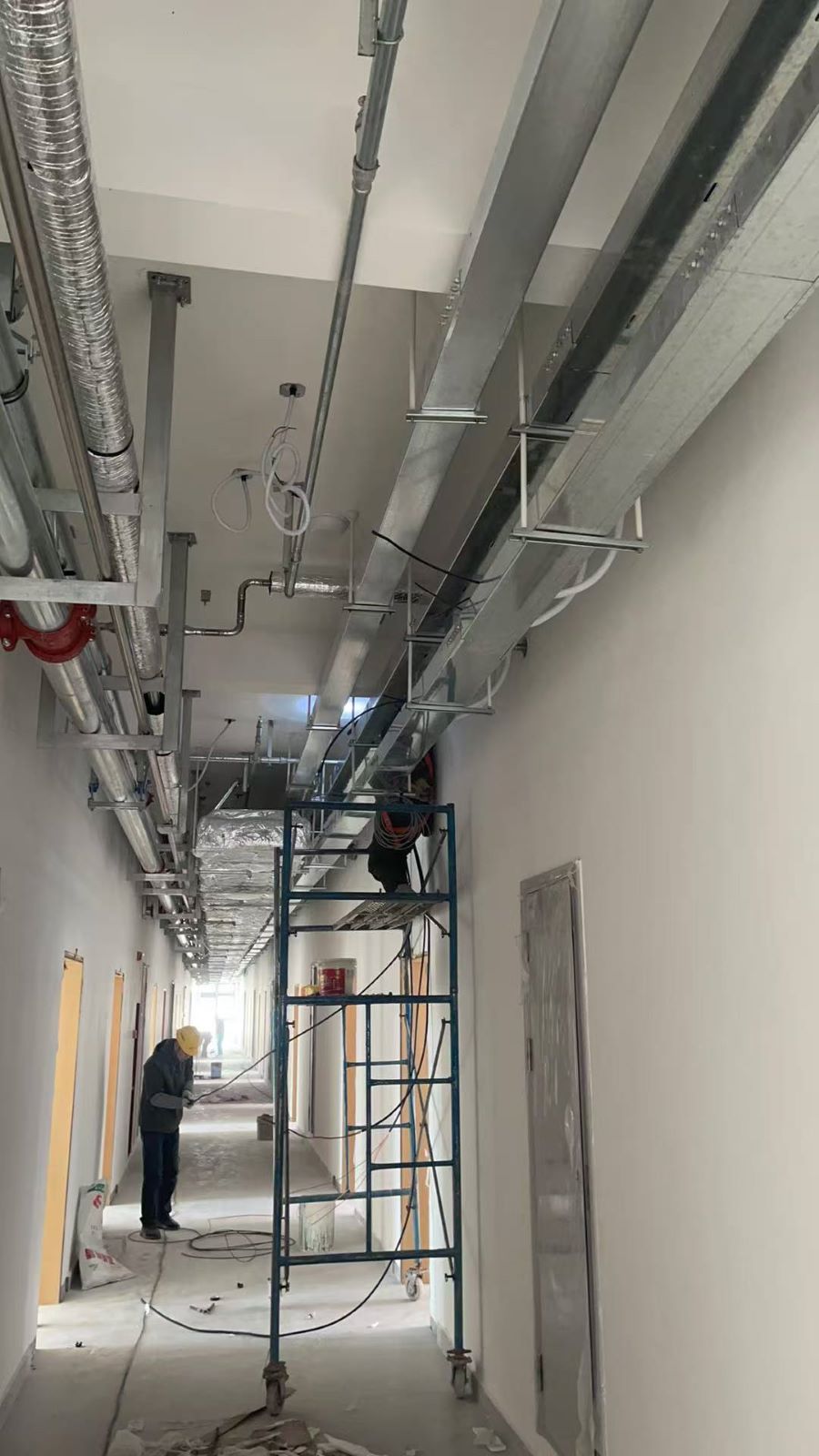

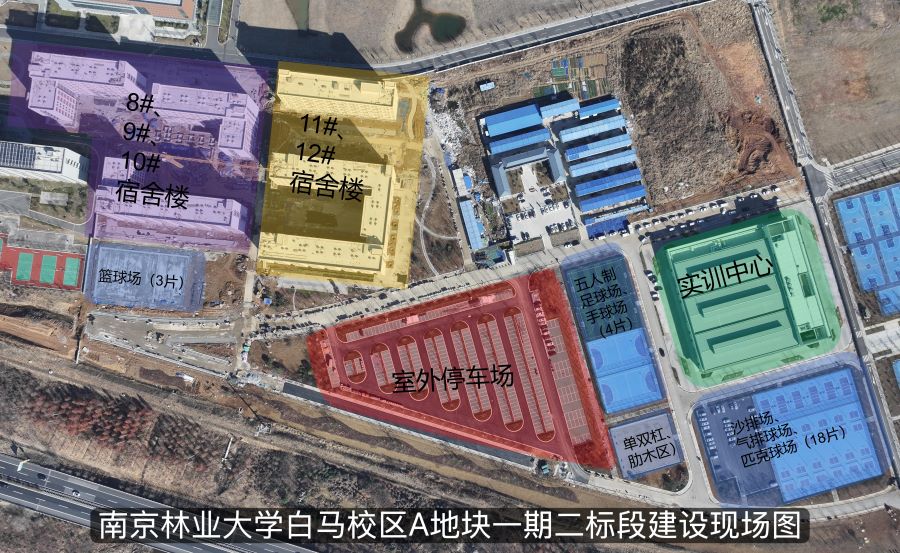

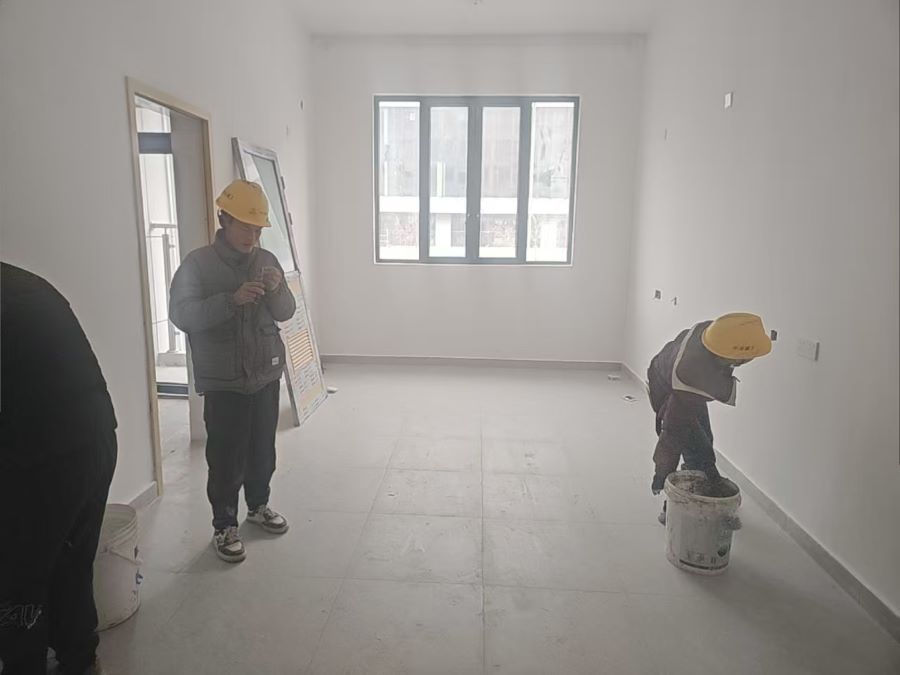

本周现场施工人数为450人。截至目前,宿舍区外立面造型全部完成,室内安装总体累计完成90%,室外管道总体累计完成80%,室外铺装总体累计完成80%。

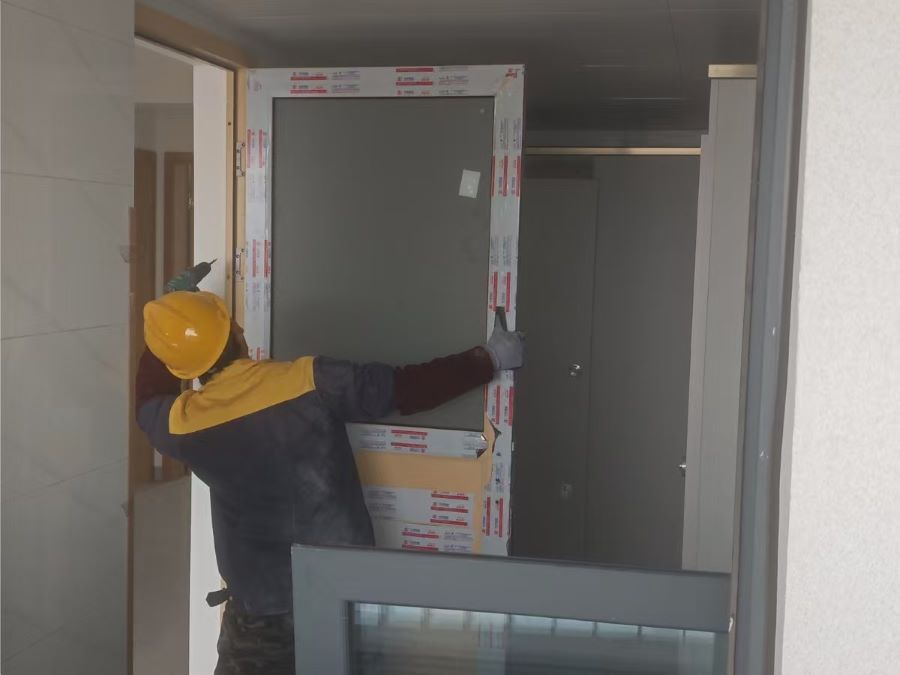

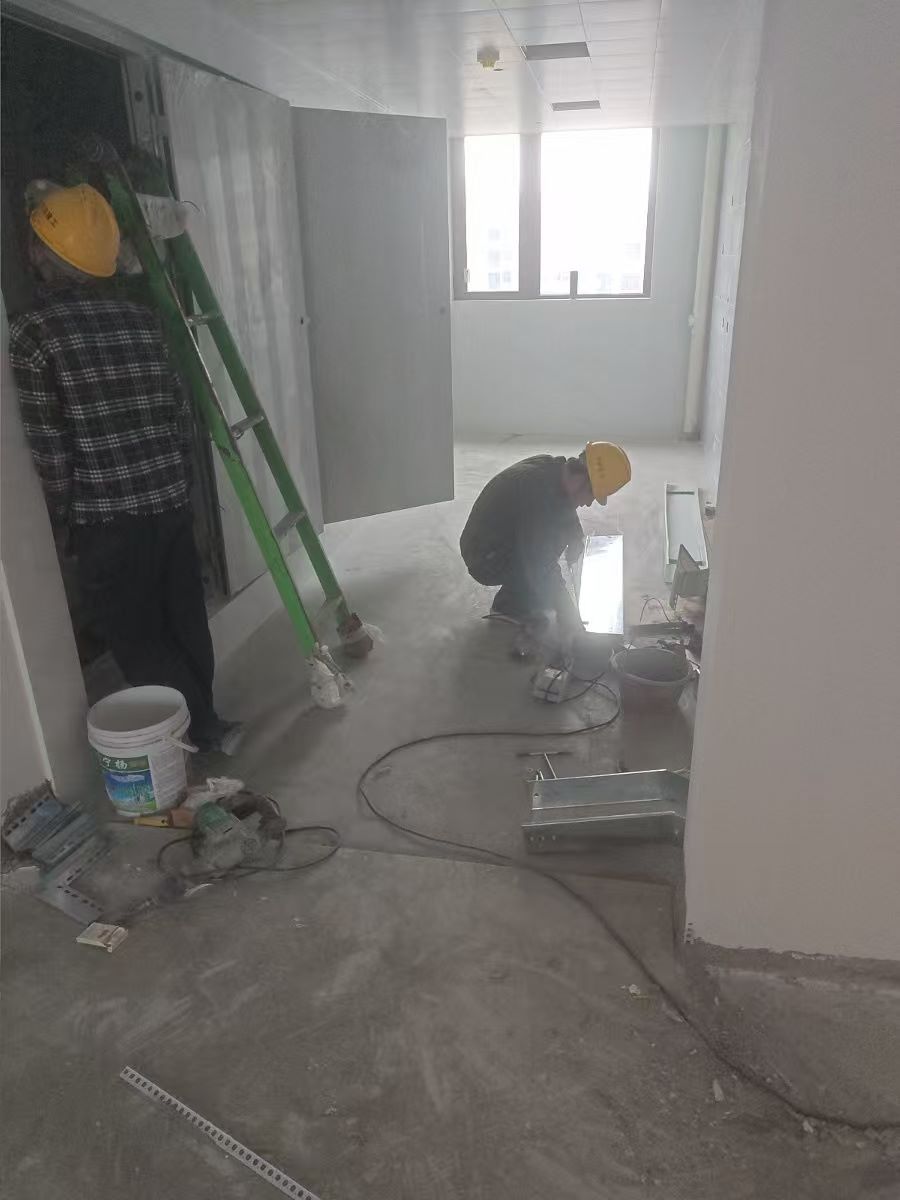

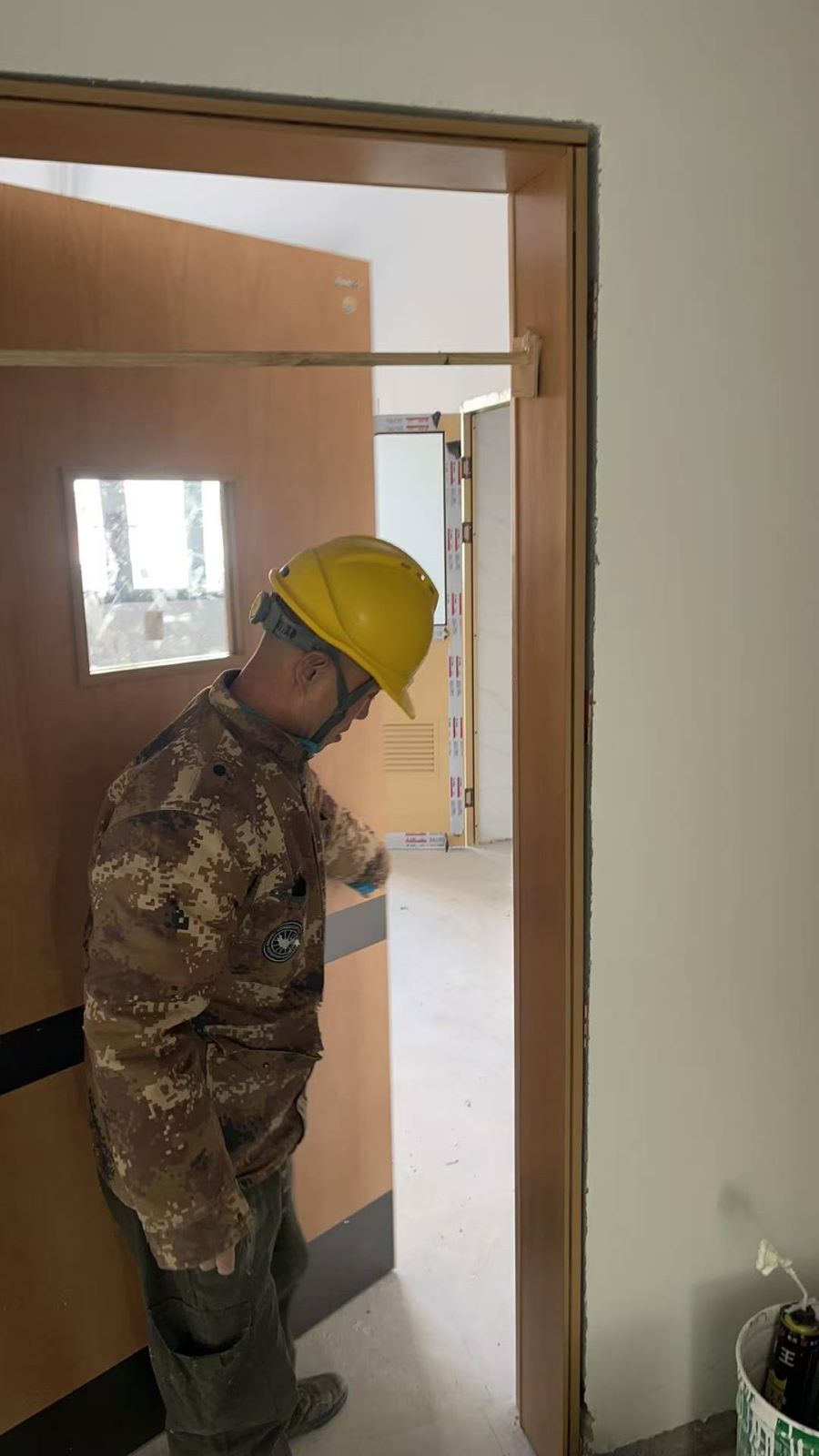

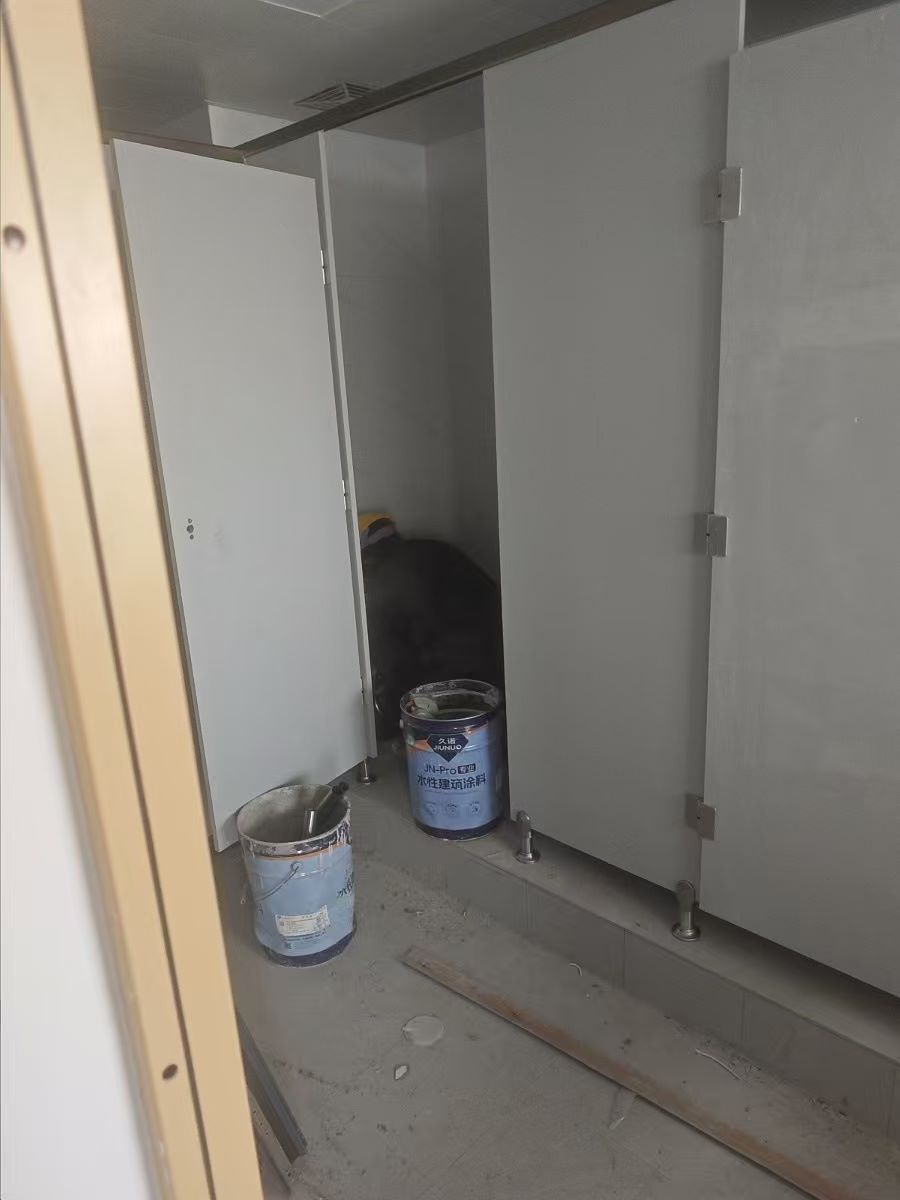

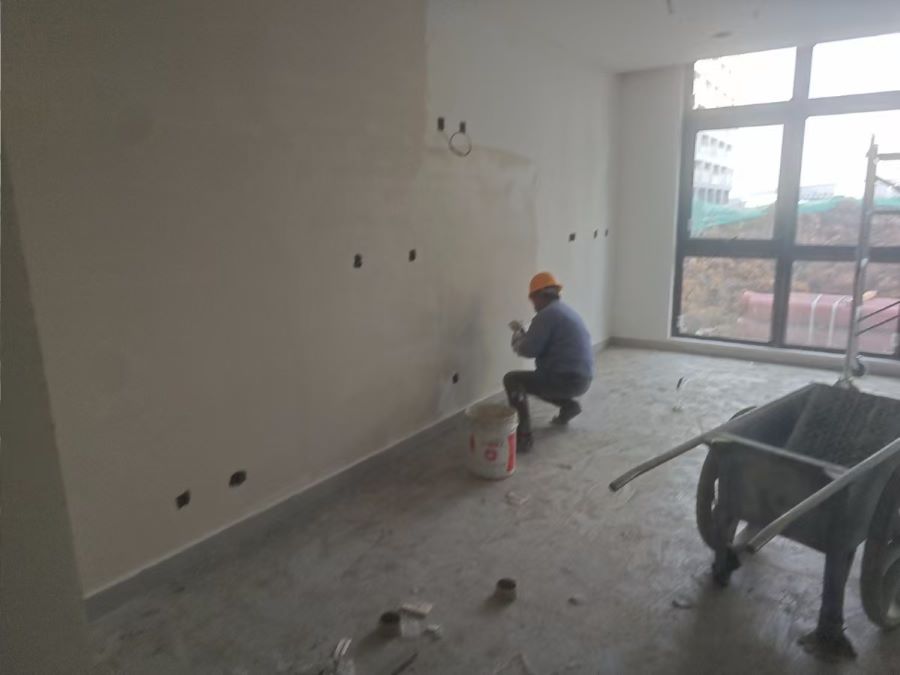

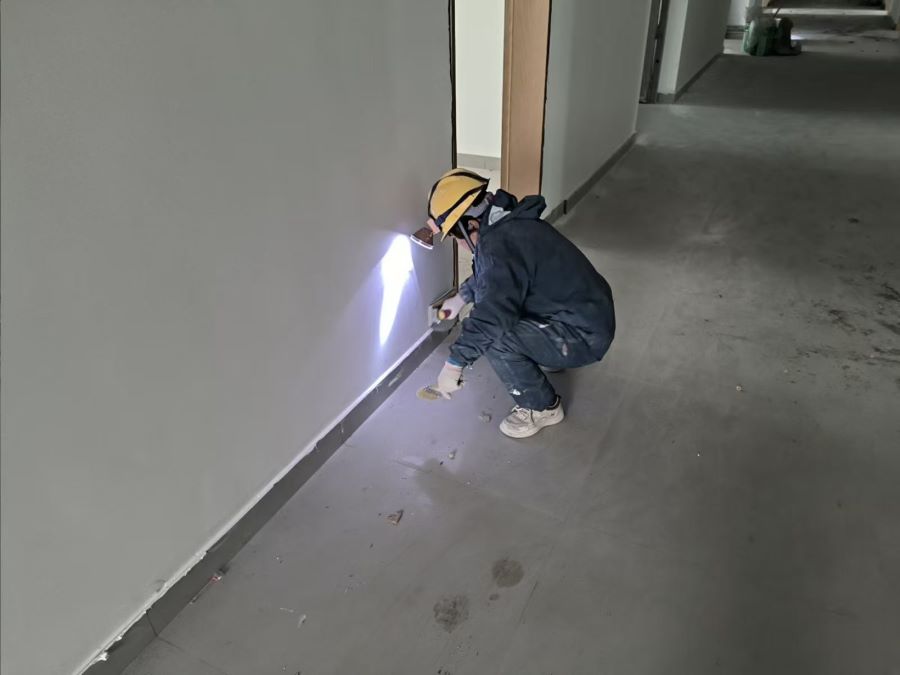

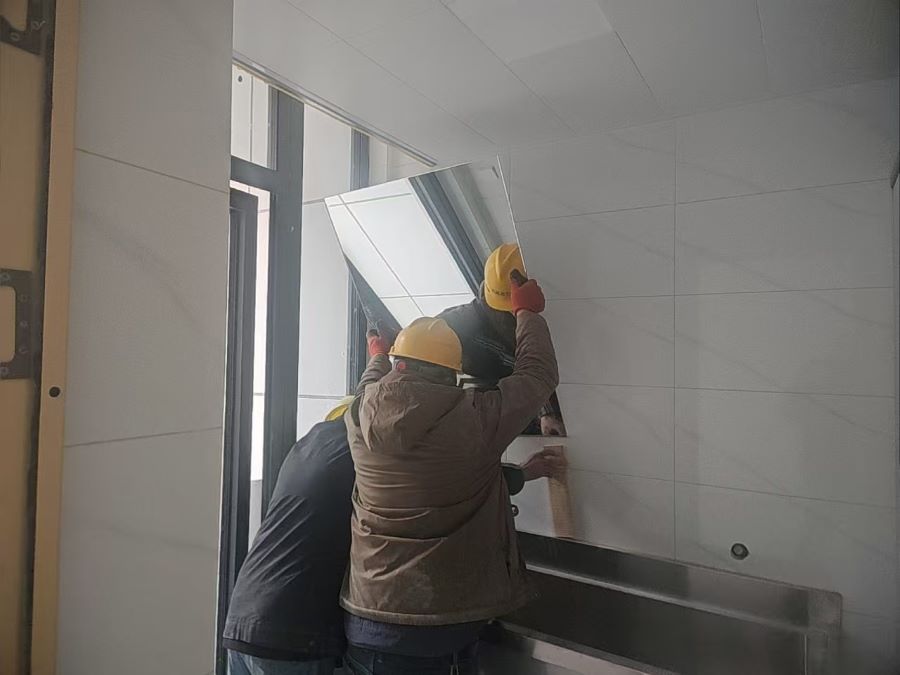

1.8号宿舍楼:卫生间隔断完成;木门、阳台门安装累计完成90%,卫生间门安装累计完成80%;阳台内侧饰面造型完成;北侧室外铺砖完成,南侧室外铺砖累计完成50%。


2.9号宿舍楼:卫生间隔断完成;阳台门安装累计完成90%,卫生间门安装累计完成80%。


3.10号宿舍楼:卫生间隔断完成;木门安装累计完成30%,阳台门、卫生间门安装累计完成90%;阳台内侧饰面造型完成。


4.11号宿舍楼:卫生间隔断完成;卫生间门安装累计完成80%北侧室外铺砖完成。


5.12号宿舍楼:阳台门、卫生间门安装累计完成90%;东侧、南侧室外铺砖完成,中庭铺砖累计完成60%。

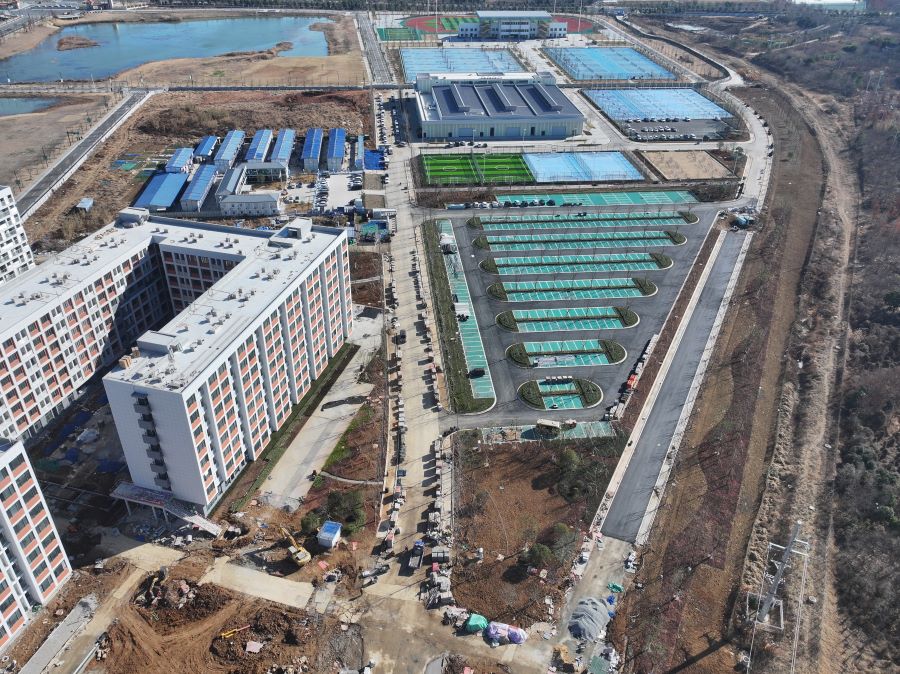

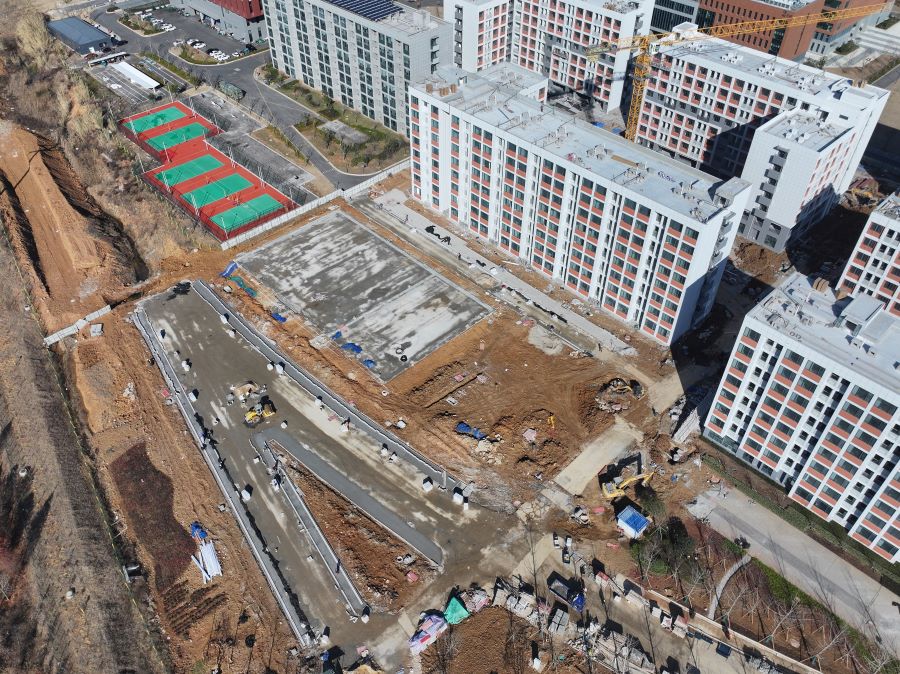

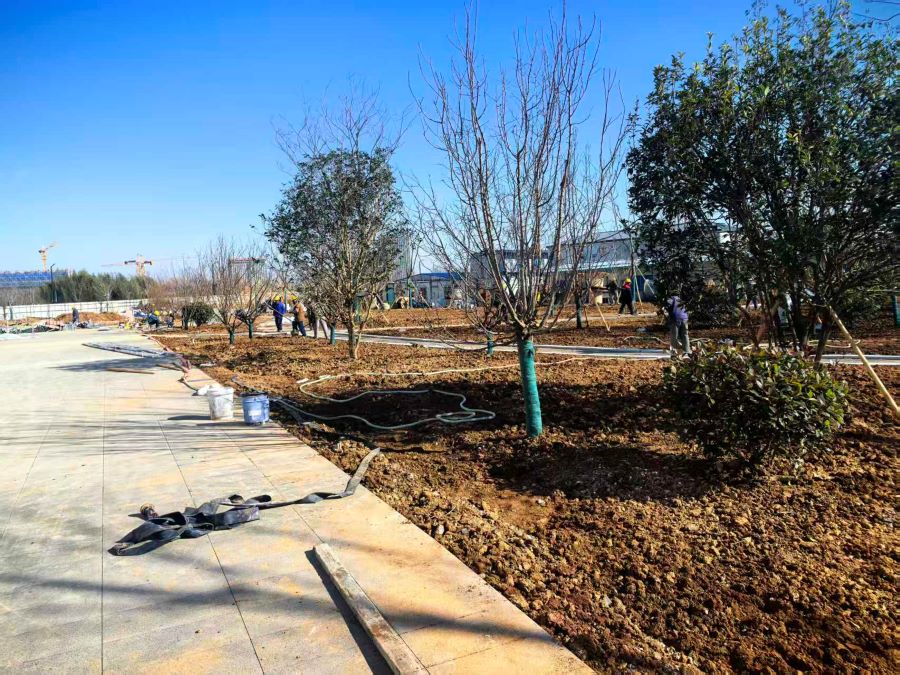

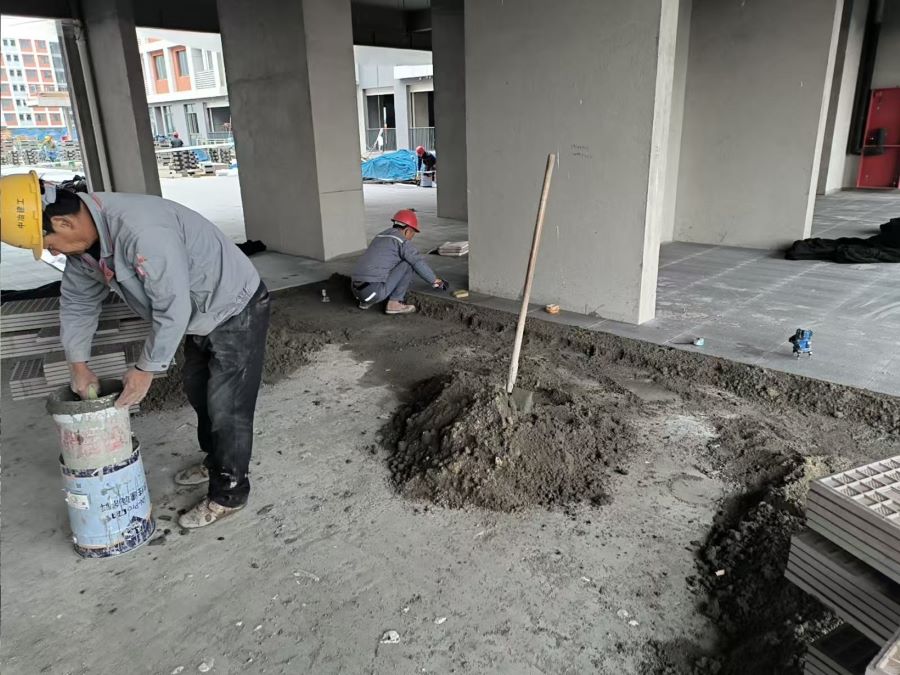

6.室外工程:停车场区域铺装、绿化全部完成。



A地块二期建设工程

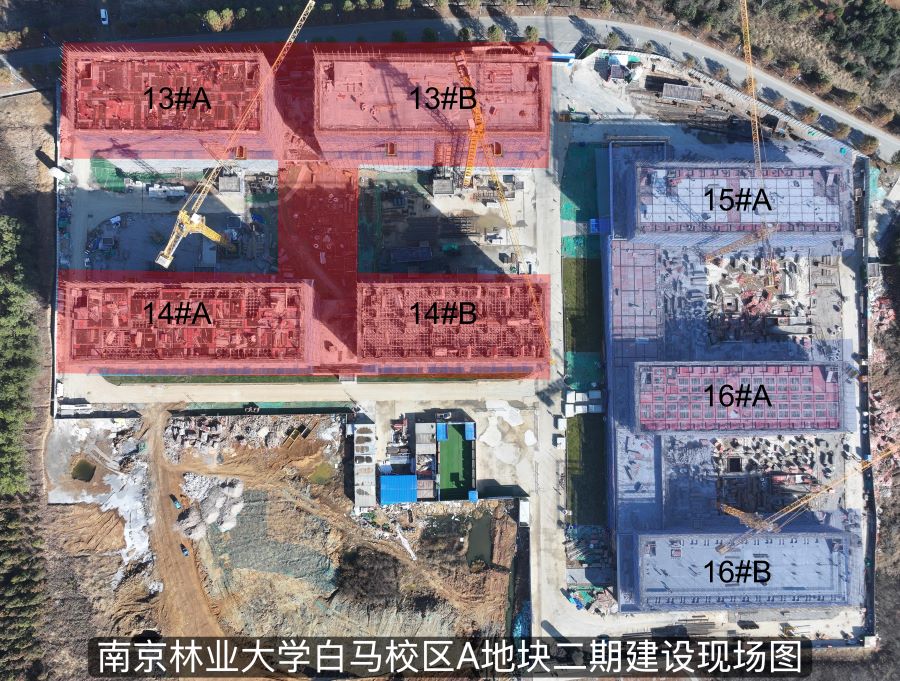

南京林业大学白马校区A地块二期建设工程按计划推进,全力推进13#、14#宿舍楼主体结构施工。

二期进展情况:

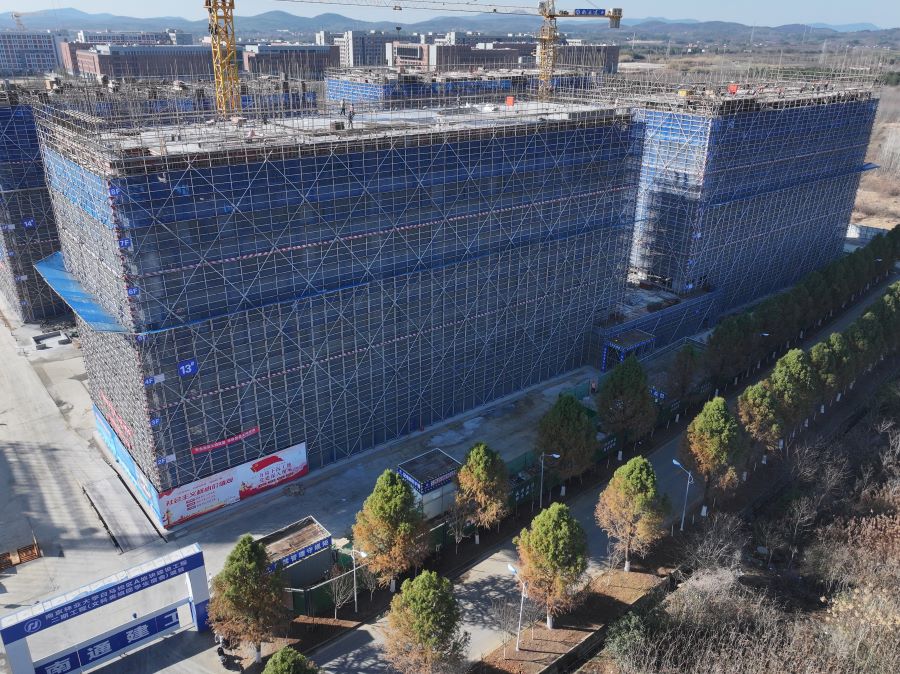

本周现场施工人数为332人。目前,13#B宿舍楼已率先完成主体结构封顶。

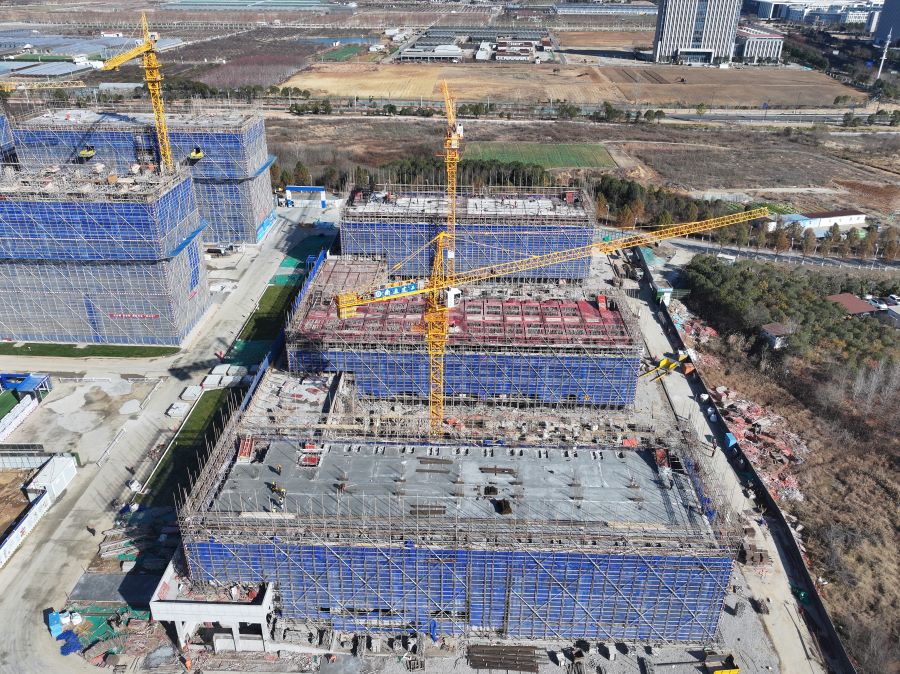

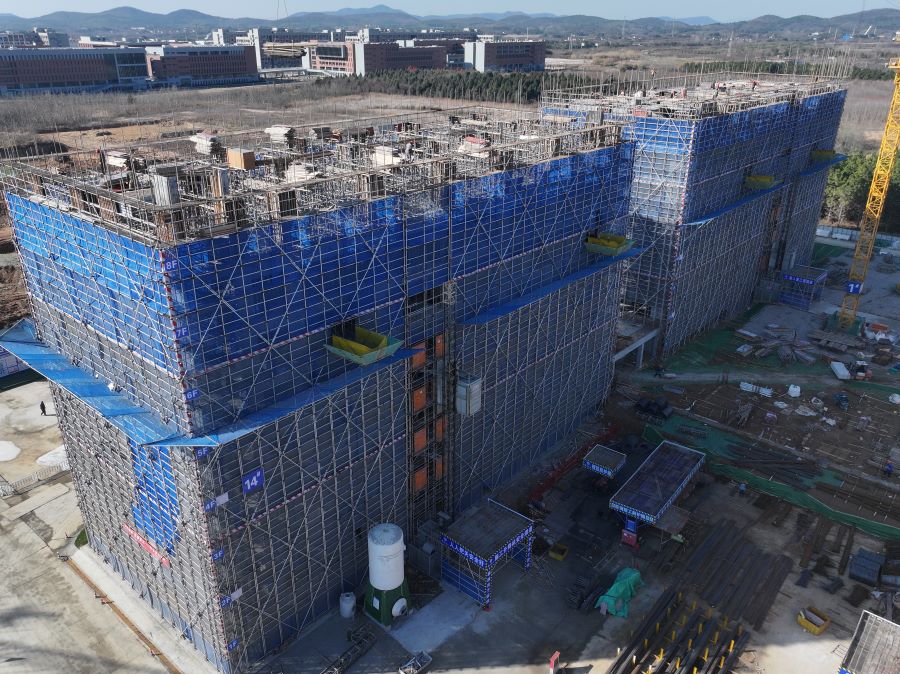

1.13、14号宿舍楼:13#A屋面钢筋绑扎完成50%,13#B出屋面结构、女儿墙钢筋绑扎;14#A屋面模板安装完成100%;14#B屋面模板安装完成50%。


2.15、16号宿舍楼:15#主楼五层楼板浇筑钢筋绑扎完成;16#A四层楼板模板安装完成;16#B四层楼板浇筑完成。
