A地块一期二标段建设工程
南京林业大学白马校区A地块一期二标段建设工程全力推进。

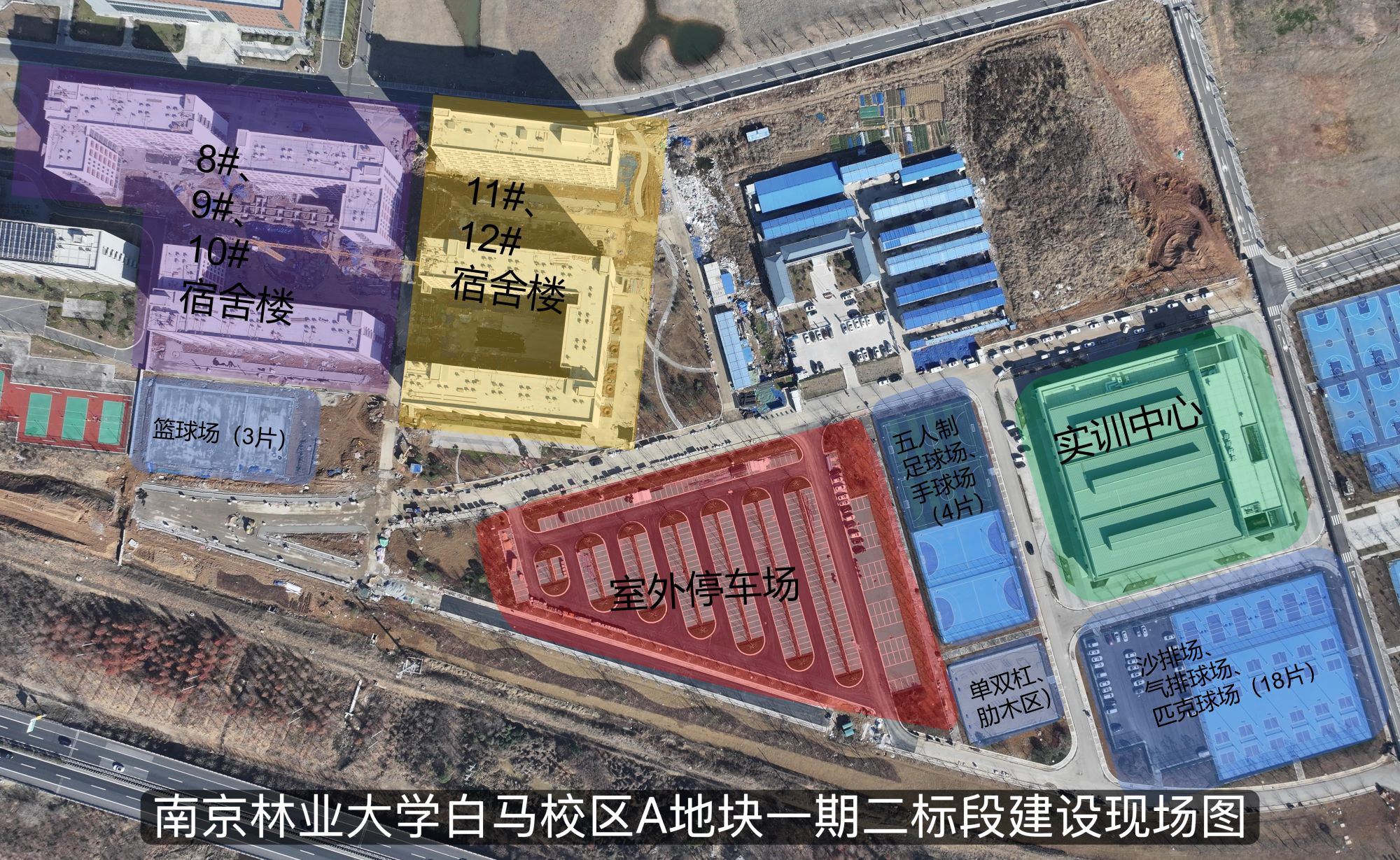

一期二标段进展情况:
本周现场施工人数为409人。截至目前,室内安装总体累计完成92%,室外管道总体累计完成85%,室外连廊施工总体累计完成20%。

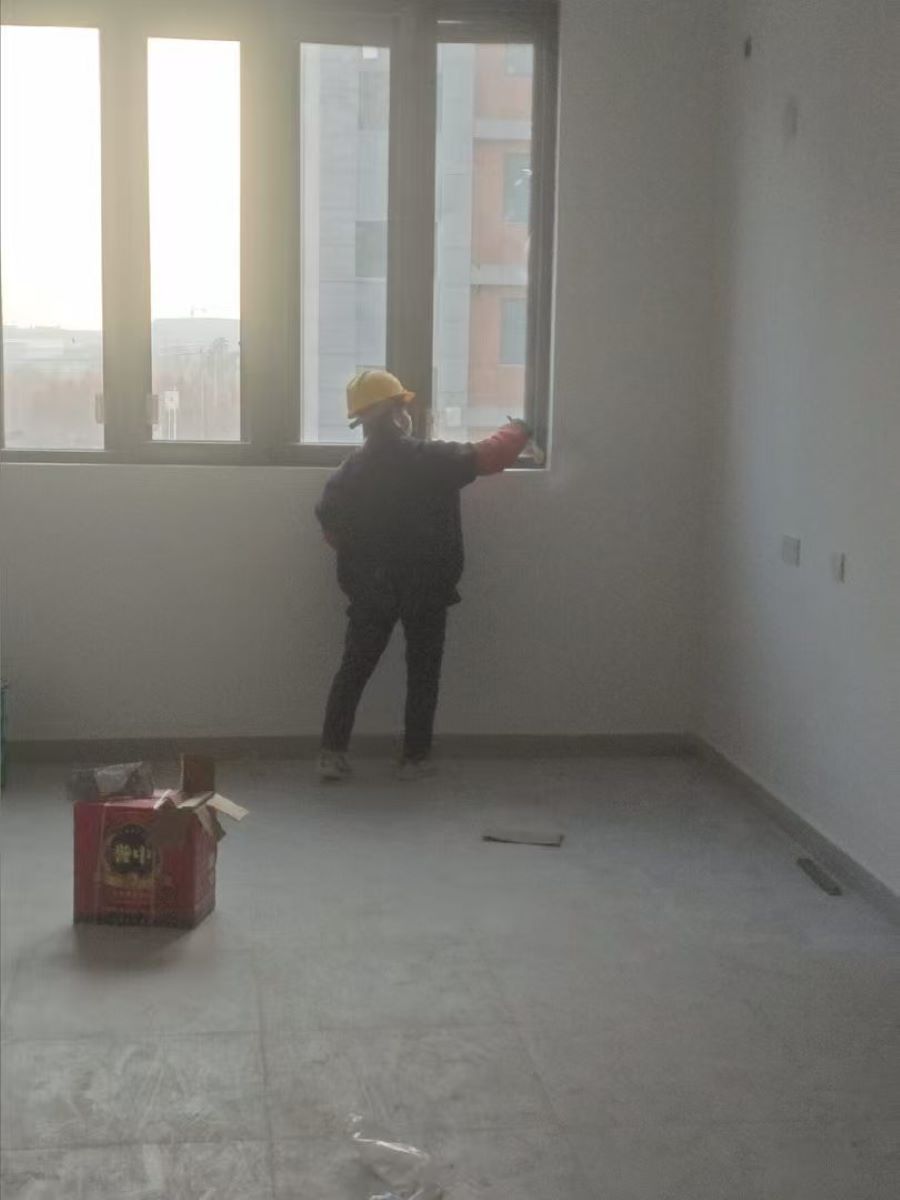

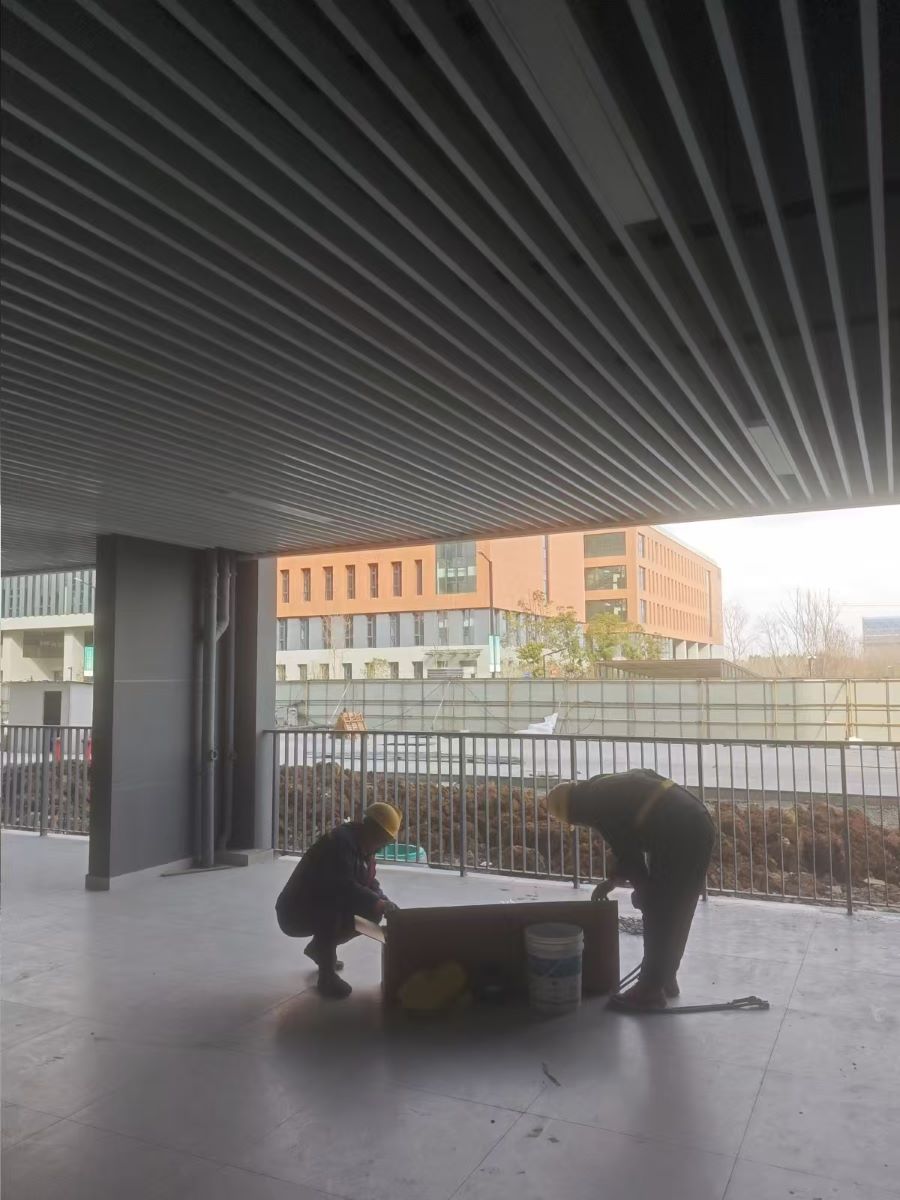

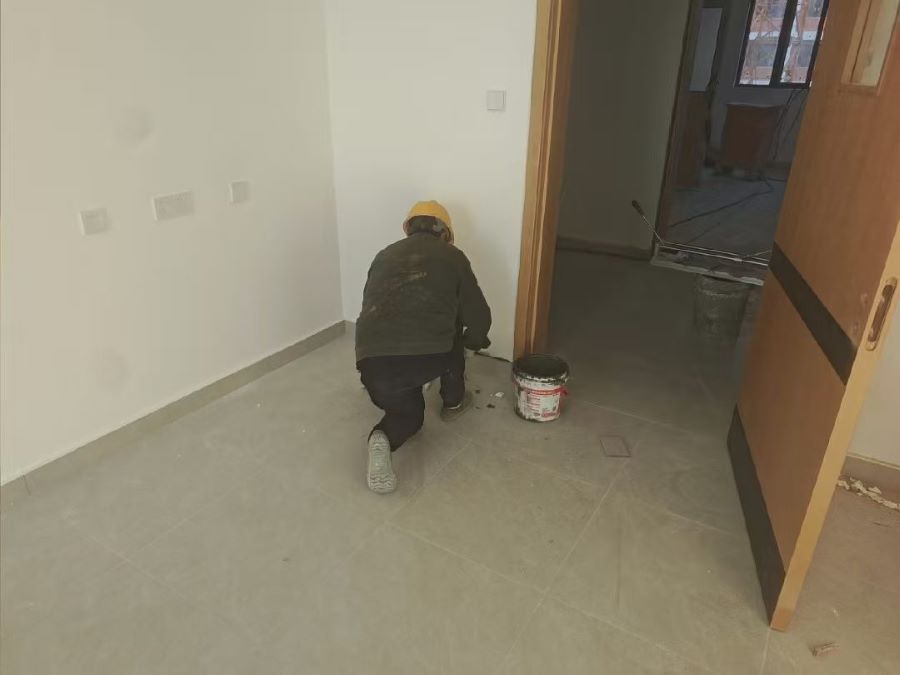

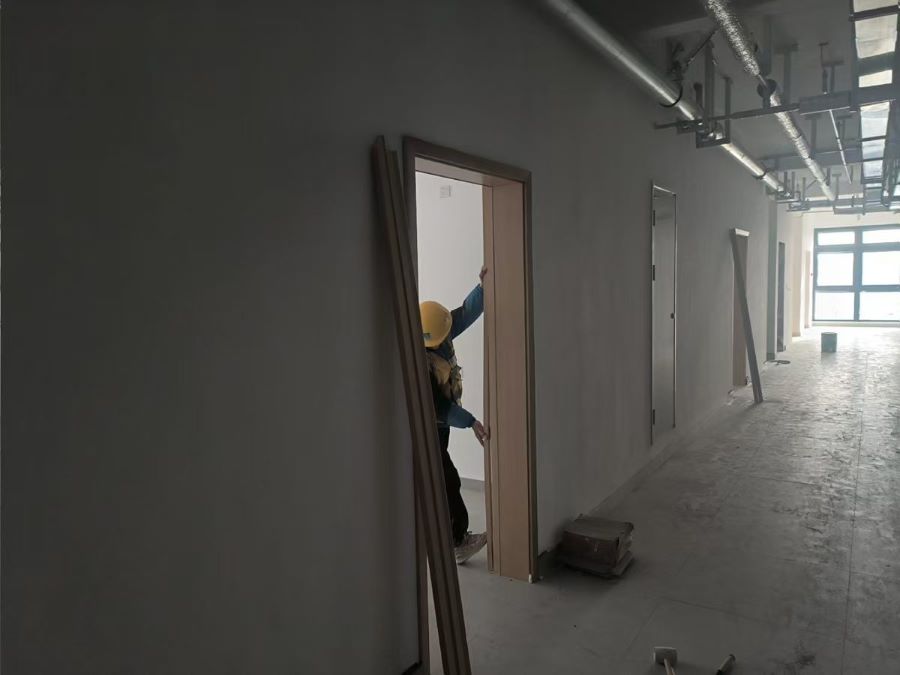

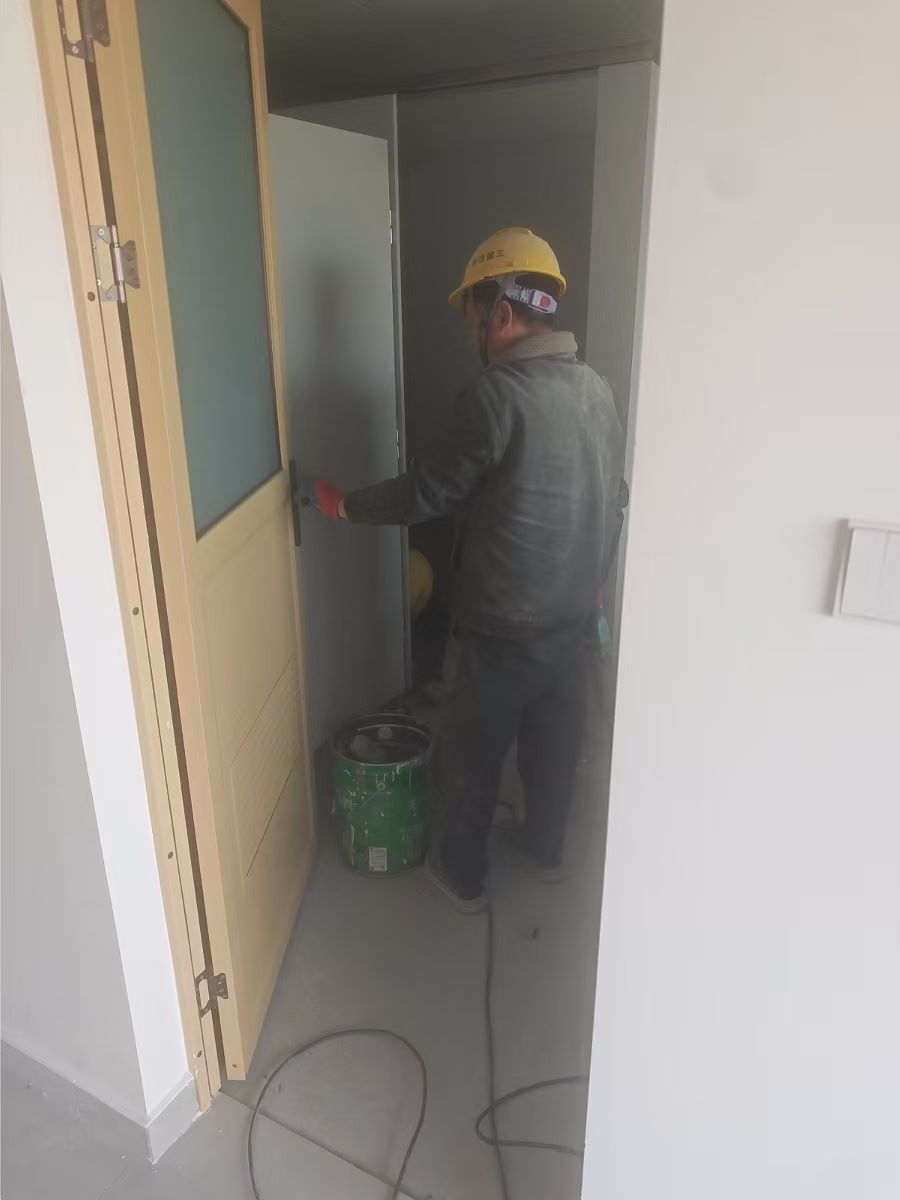

1.8号宿舍楼:木门、阳台门、卫生间门安装完成,木门开锁孔累计完成80%,门锁安装累计完成20%。


2.9号宿舍楼:木门、阳台门、卫生间门安装完成,木门开锁孔累计完成40%,门锁安装累计完成20%。


3.10号宿舍楼:木门、阳台门、卫生间门安装完成,门锁安装完成。

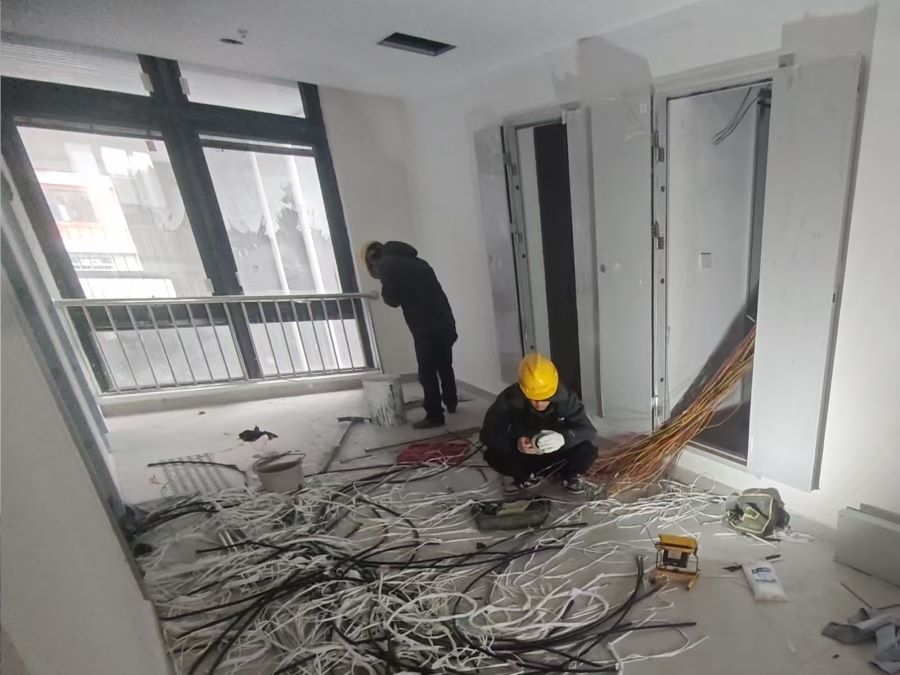

4.11号宿舍楼:木门门锁安装累计完成50%。

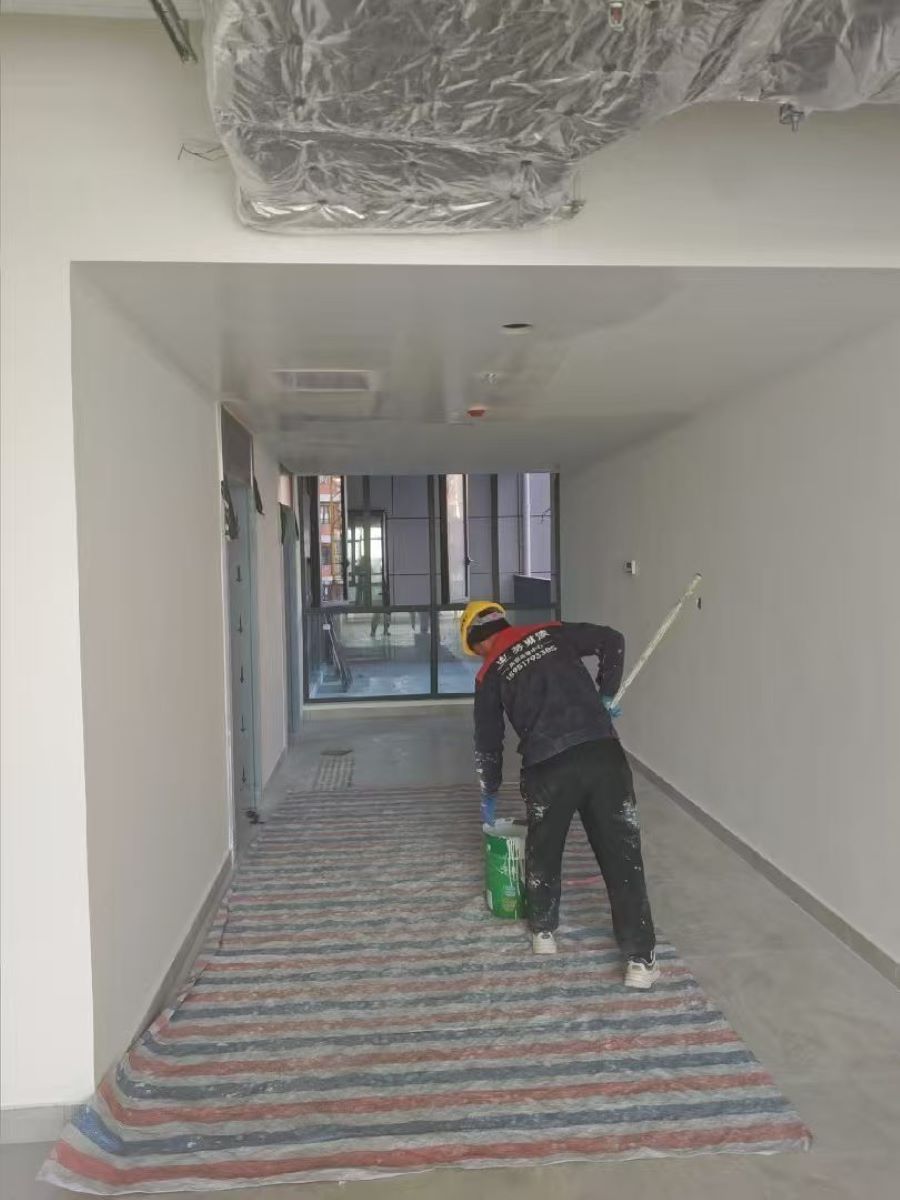

5.12号宿舍楼:阳台门、卫生间门安装完成,木门门锁安装至四层;中庭铺砖完成。

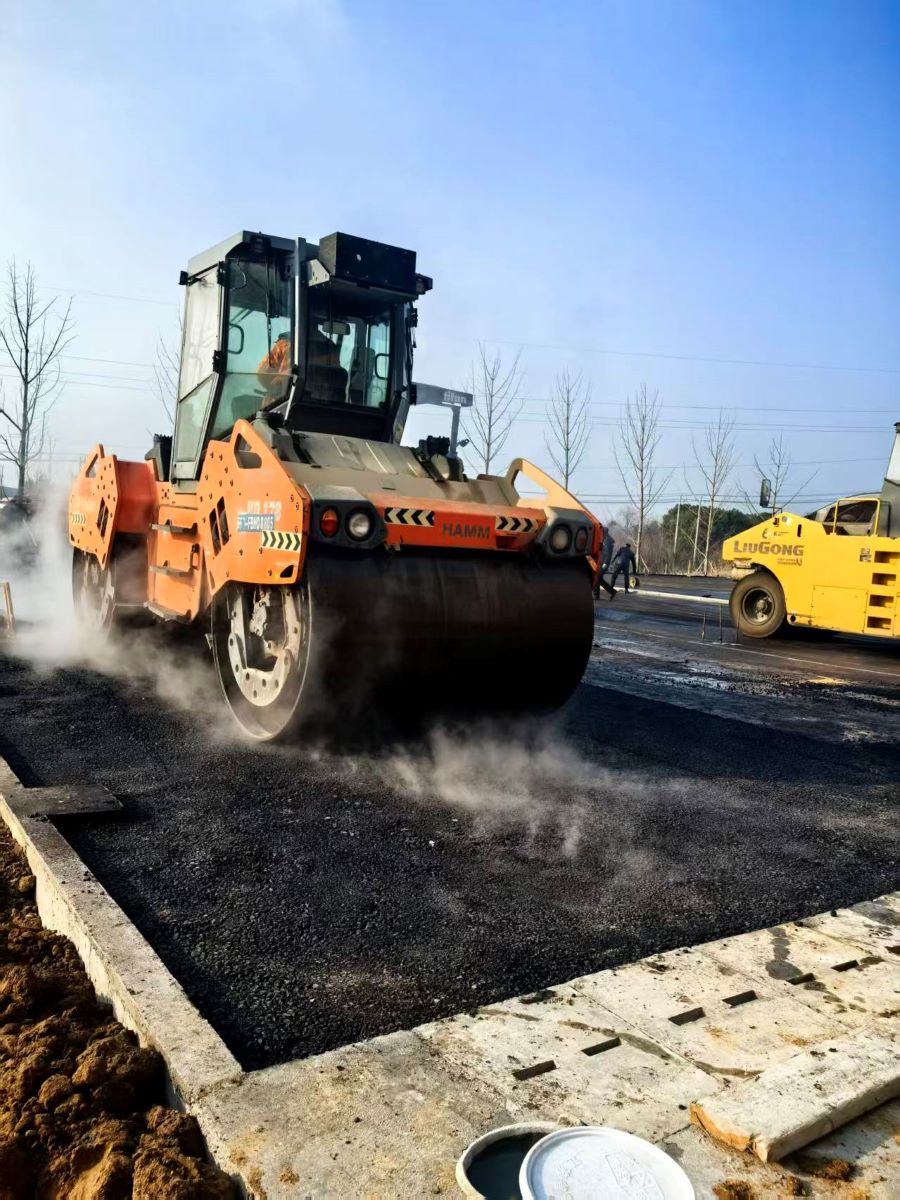

6.室外工程:10号楼南侧区域篮球场及道路粗沥青完成,绿化乔木完成60%,9#、10#之间铺装区域整平完成,12#楼中间绿化带回填整平完成。

A地块二期建设工程
南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

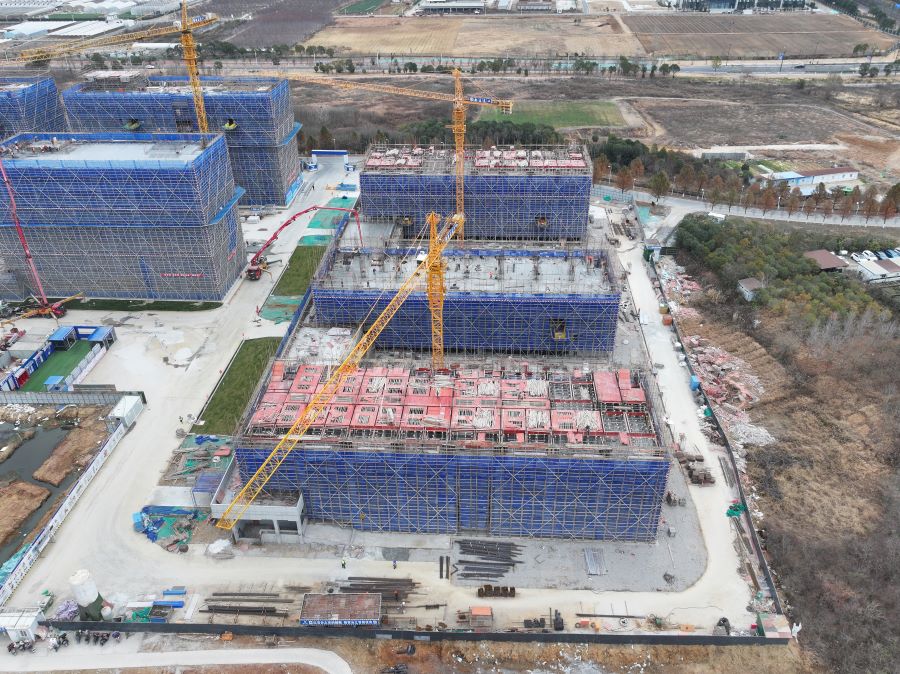

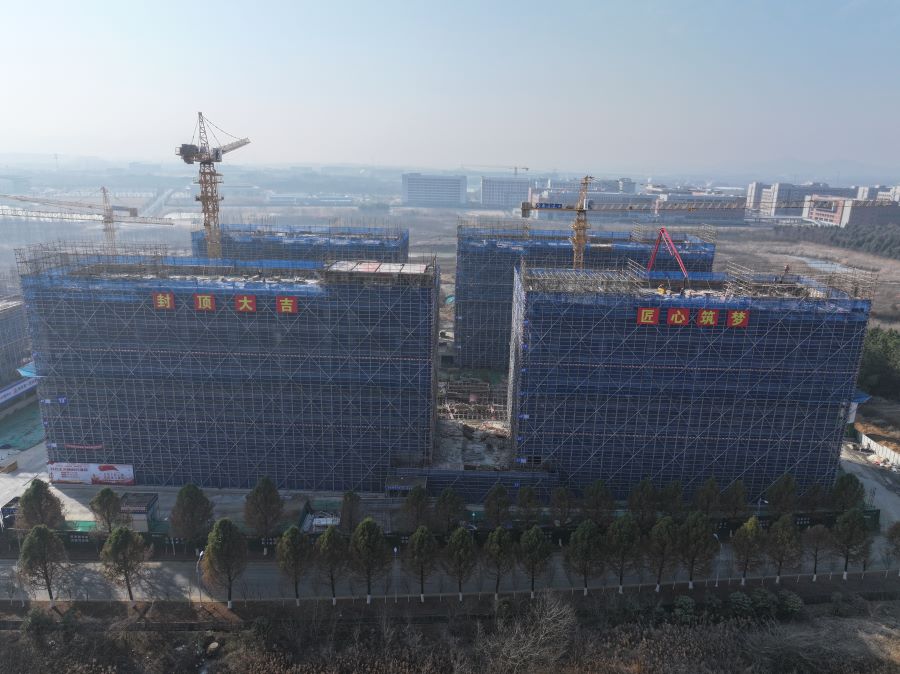

本周现场施工人数为312人。13#、14#宿舍楼已全部于2025年12月31日率先完成主体结构封顶。
1.13、14号宿舍楼:13#A屋面女儿墙模板安装完成60%,13#B女儿墙浇筑完成;14#A屋面女儿墙钢筋绑扎完成60%;14#B屋面混凝土养护。

2.15、16号宿舍楼:15#主楼六层楼板模板安装完成;16#A五层楼板模板支撑架搭设完成65%;16#B五层楼板钢筋绑扎完成70%。
