白马校区建设工程现场进度2026年第2周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2026-01-13

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

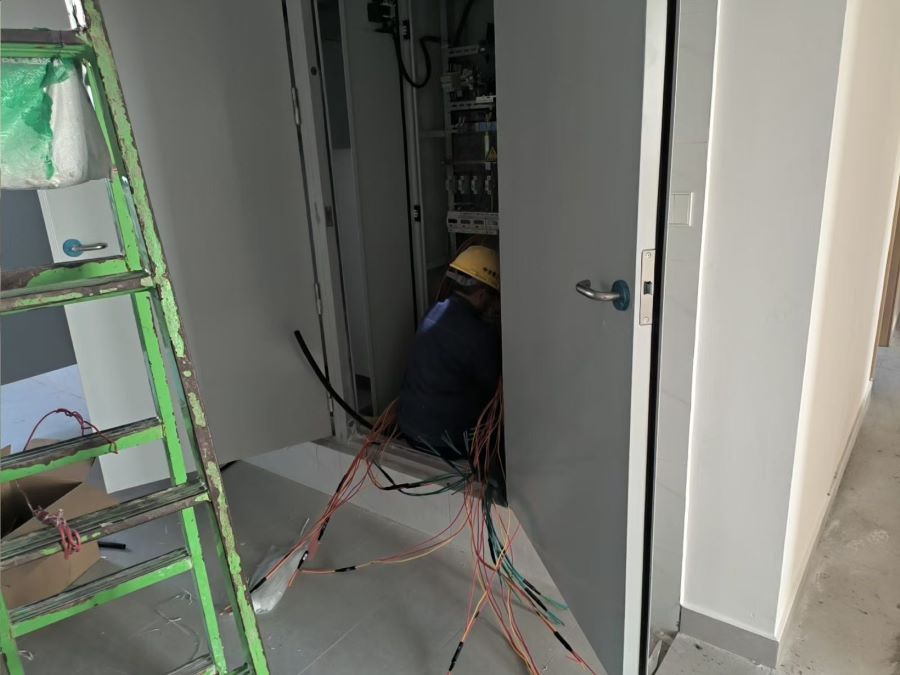

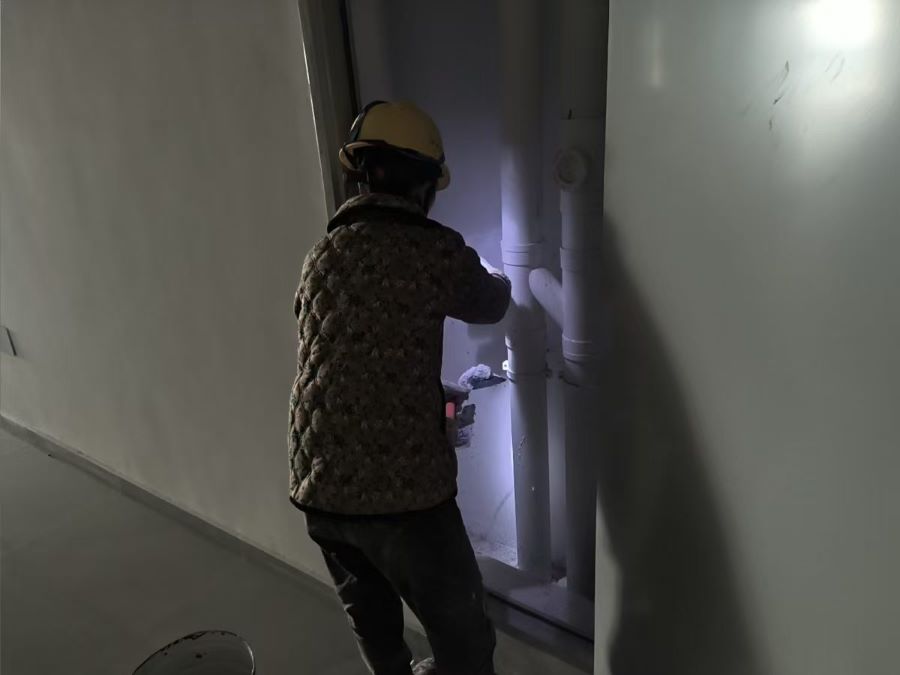

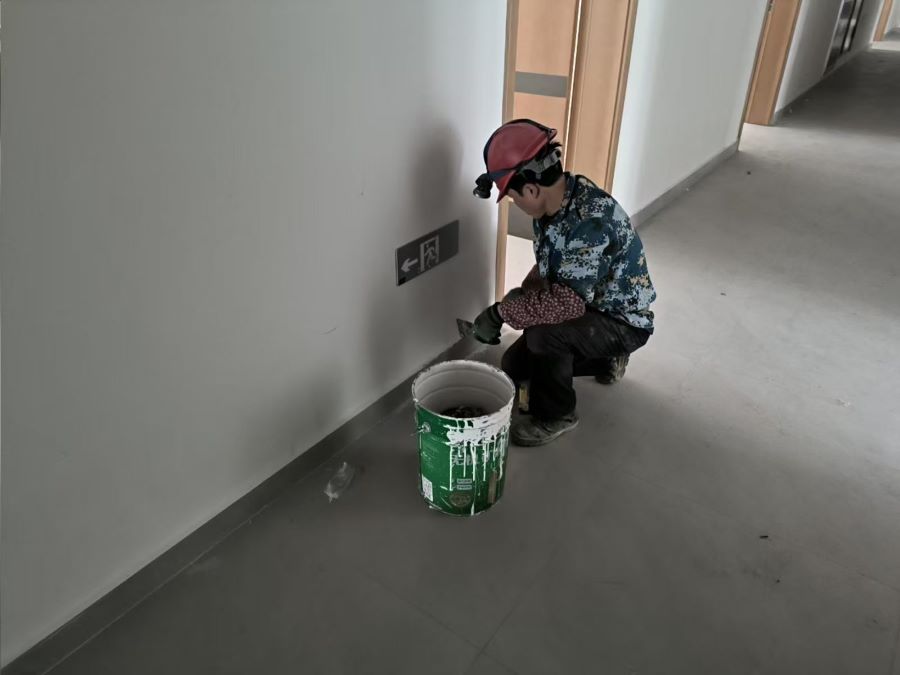

本周现场施工人数为399人。截至目前,室内安装总体累计完成97%,室外管道总体累计完成95%,室外连廊施工总体累计完成40%。

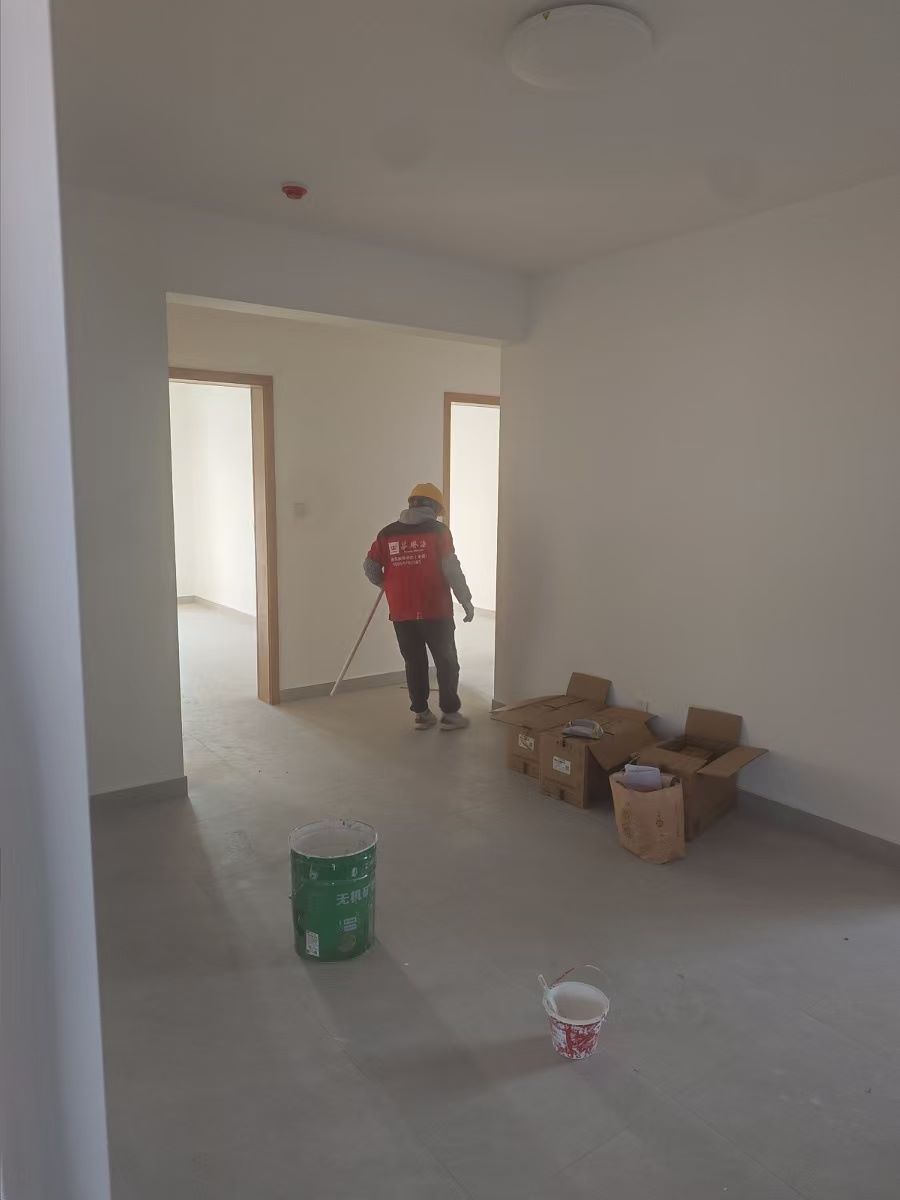

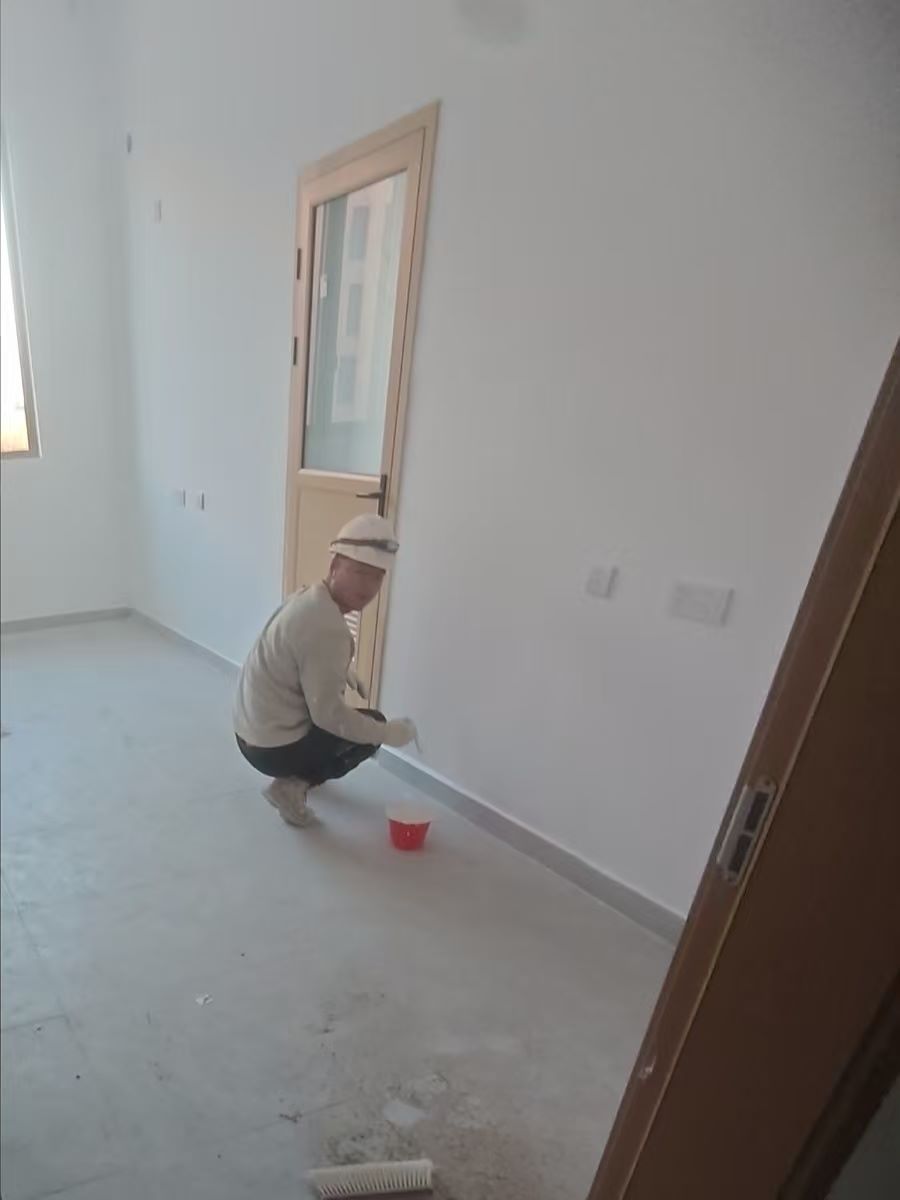

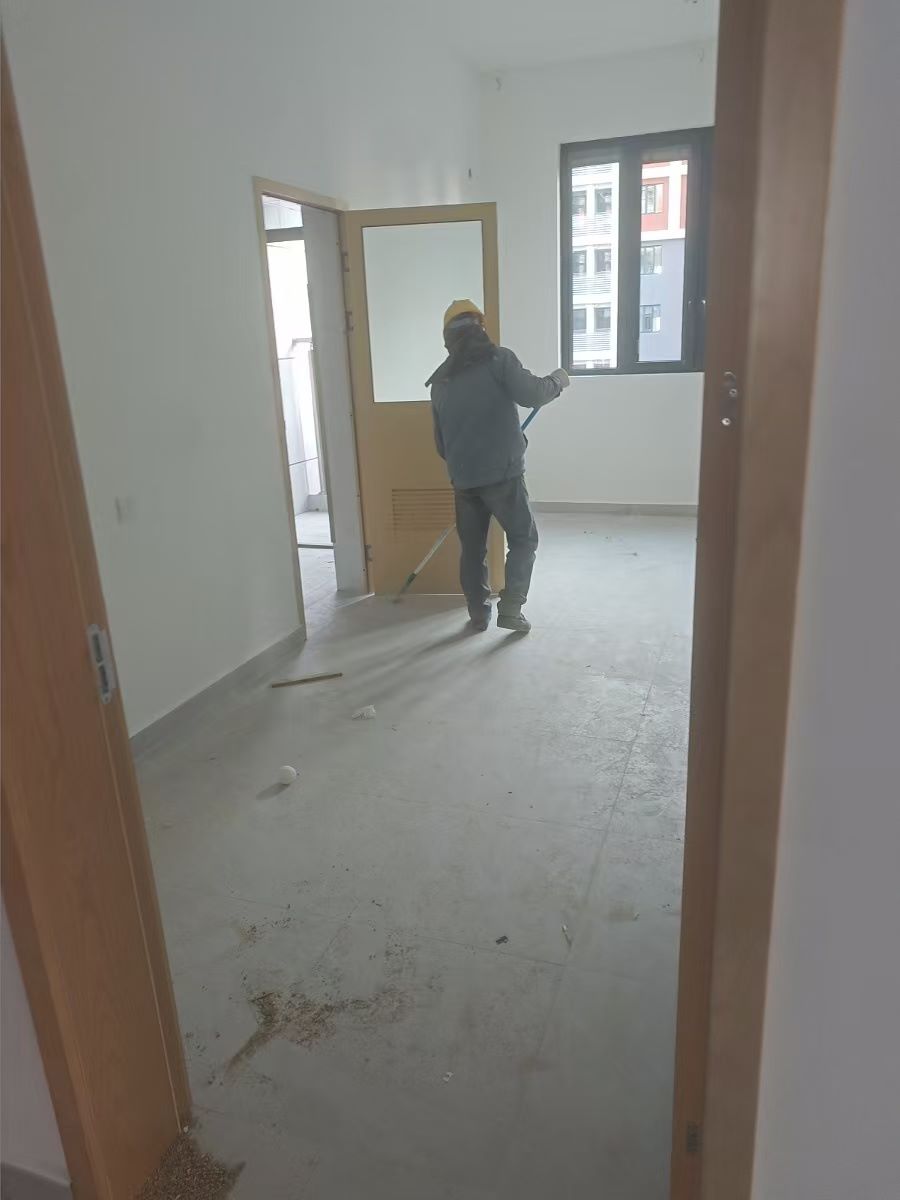

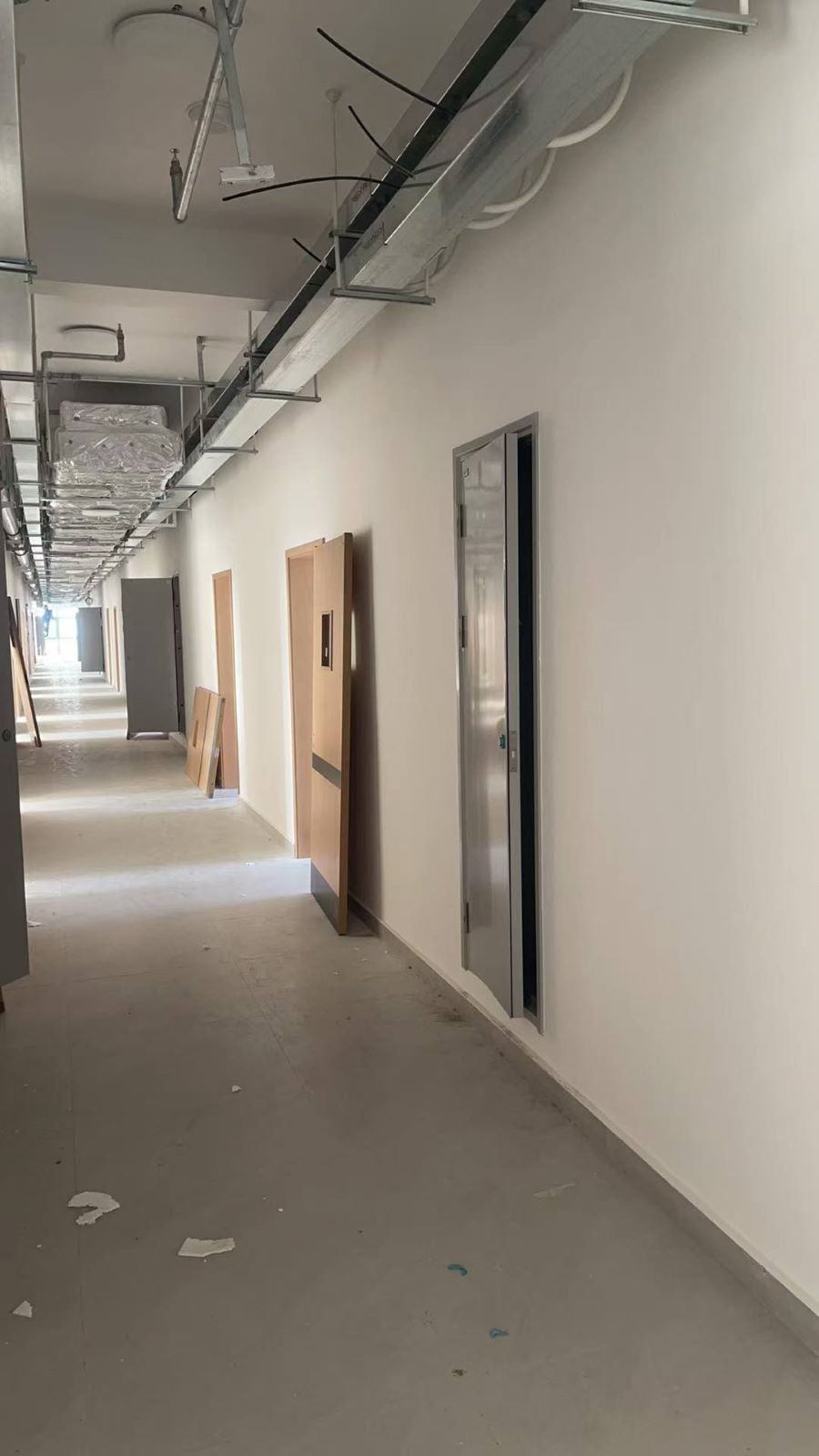

1.8号宿舍楼:木门门锁安装完成;一层架空层吊顶完成。

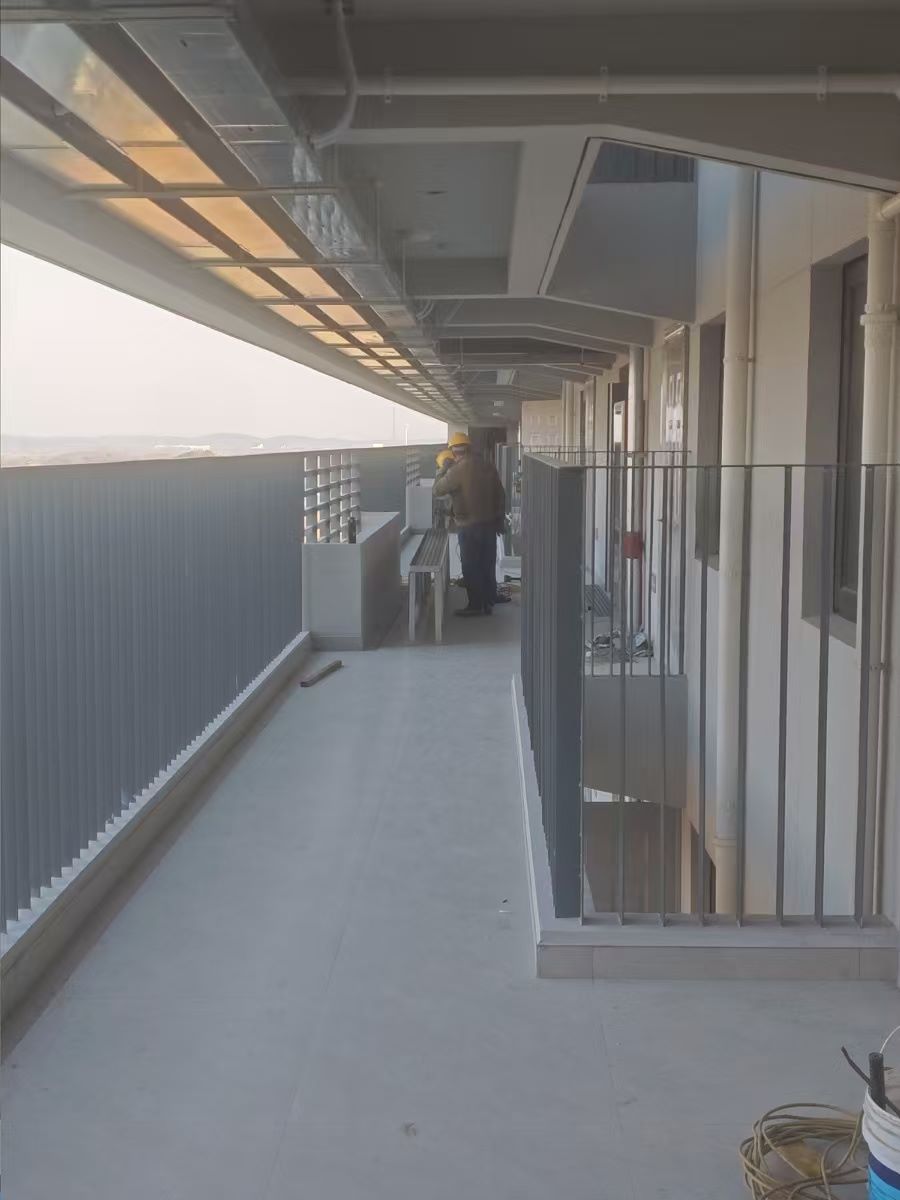

2.9号宿舍楼:木门门锁安装完成;连廊完成30%

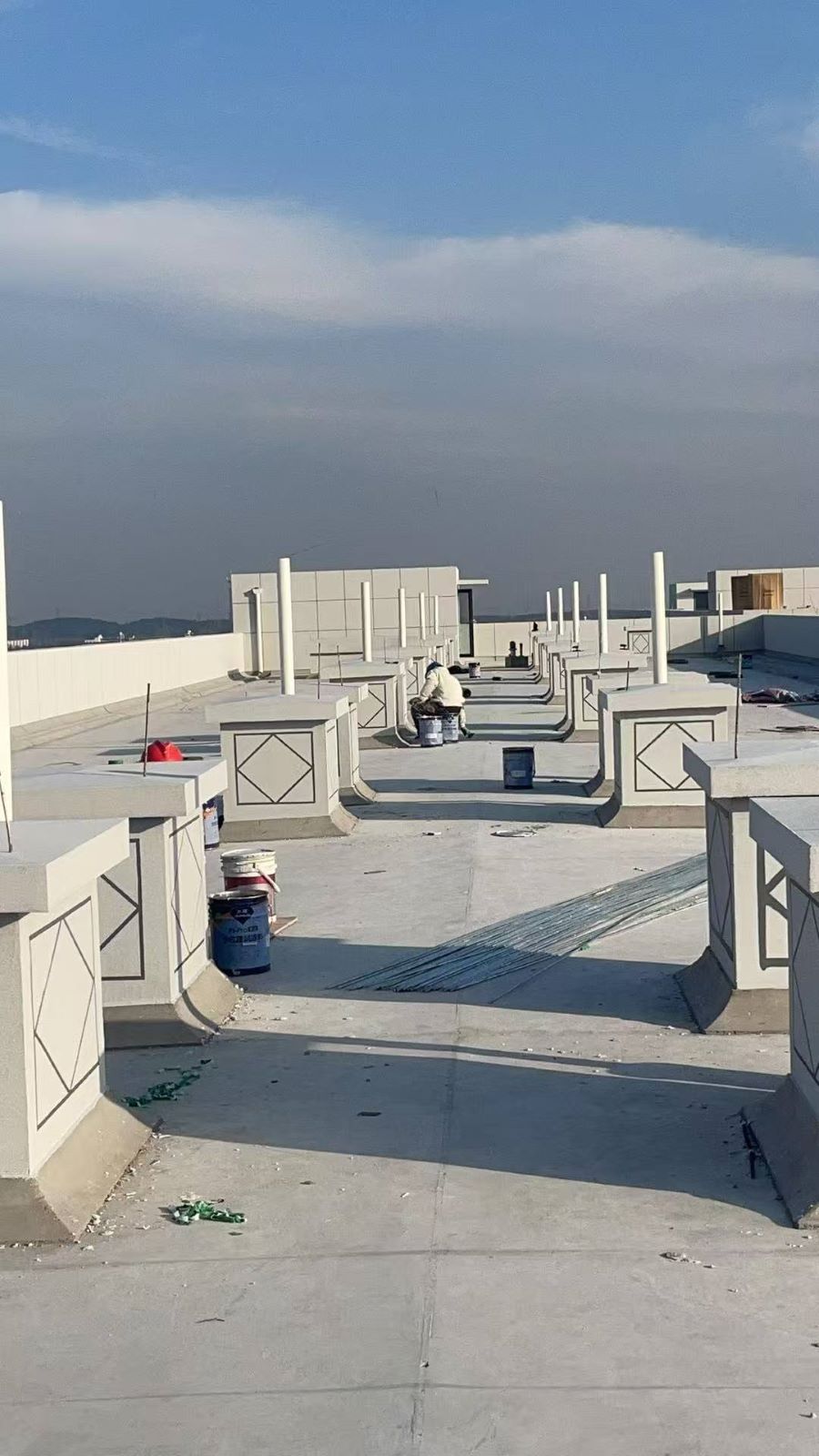

3.10号宿舍楼:屋面饰面完成80%

4.11号宿舍楼:木门门锁安装完成;连廊浇筑完成。

5.12号宿舍楼:木门门锁安装至七层;中庭铺砖完成。

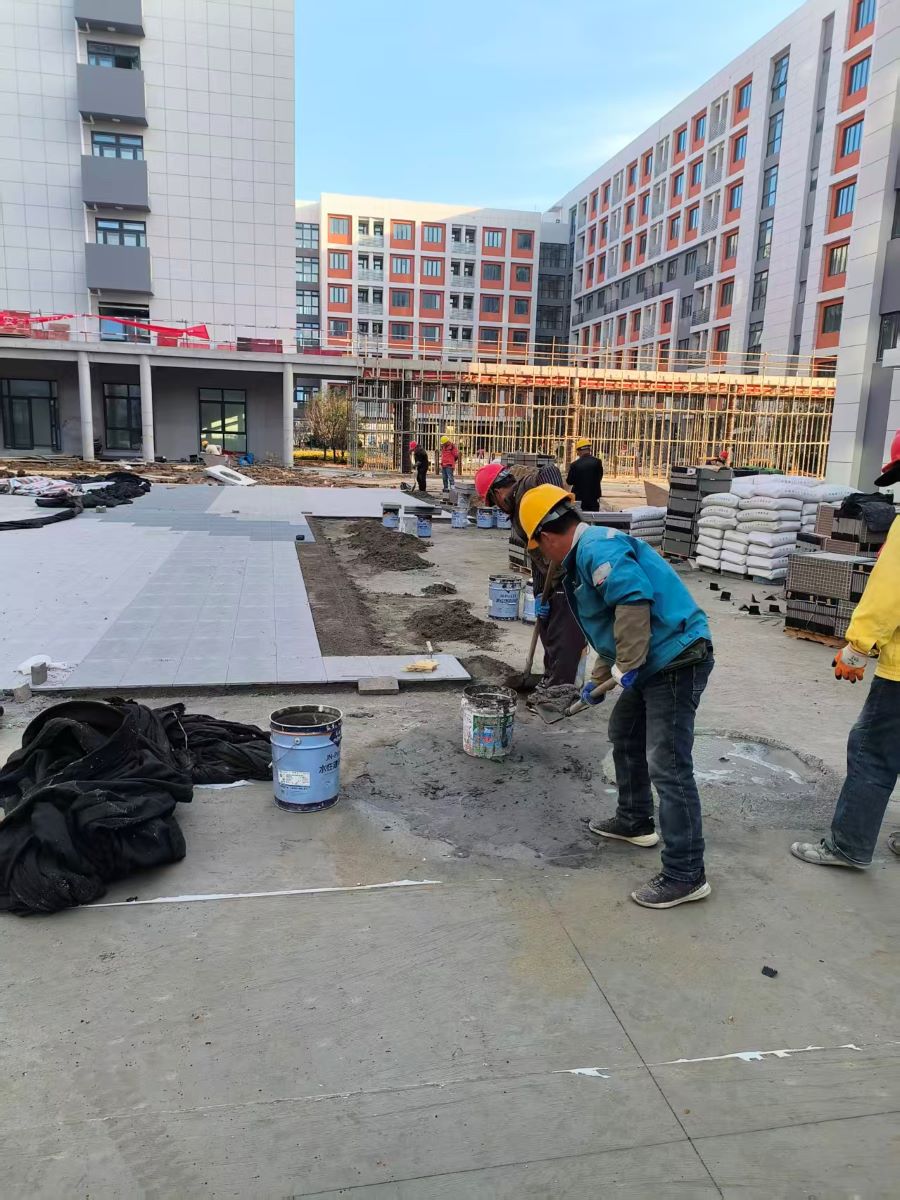

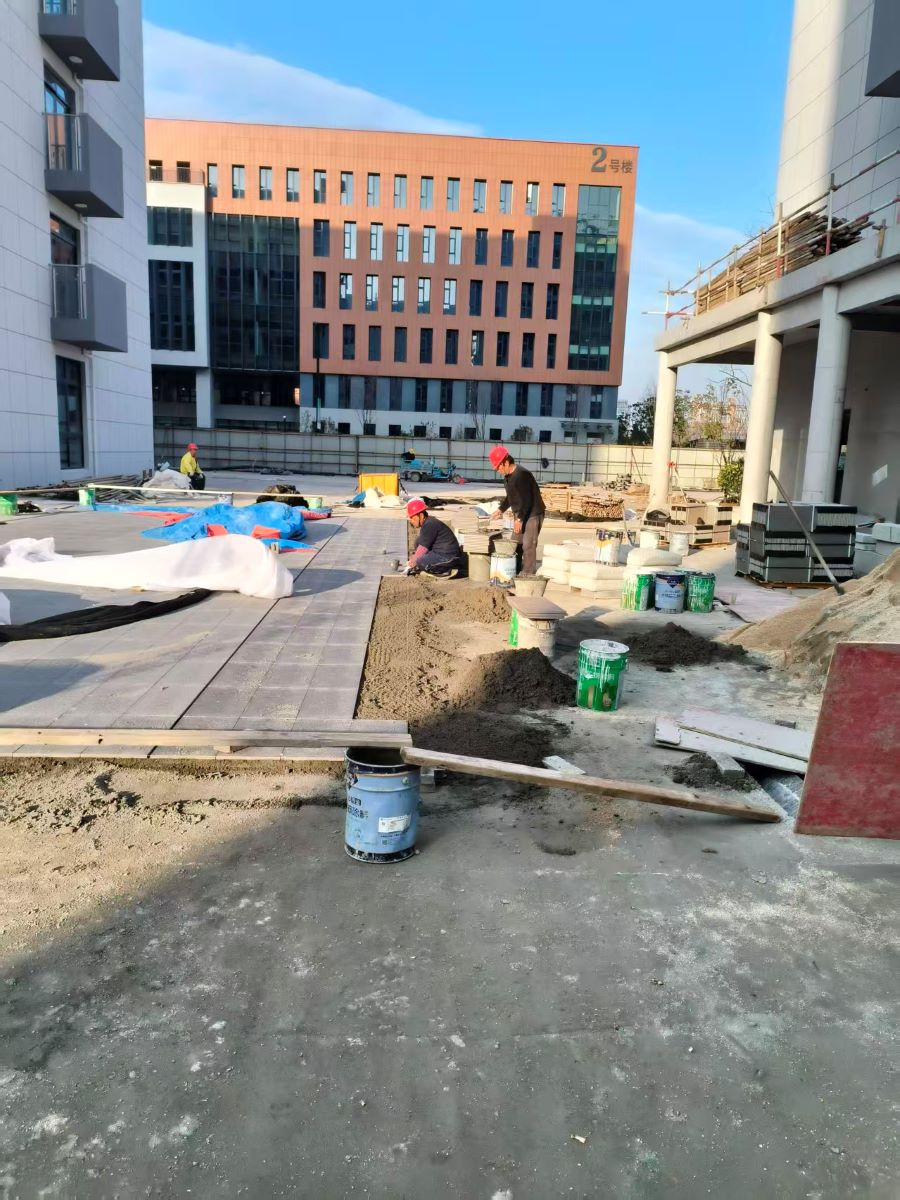

6.室外工程:10号楼南侧铺装完成20%11号楼南侧铺装区域浇筑完成。

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

本周现场施工人数为299人。

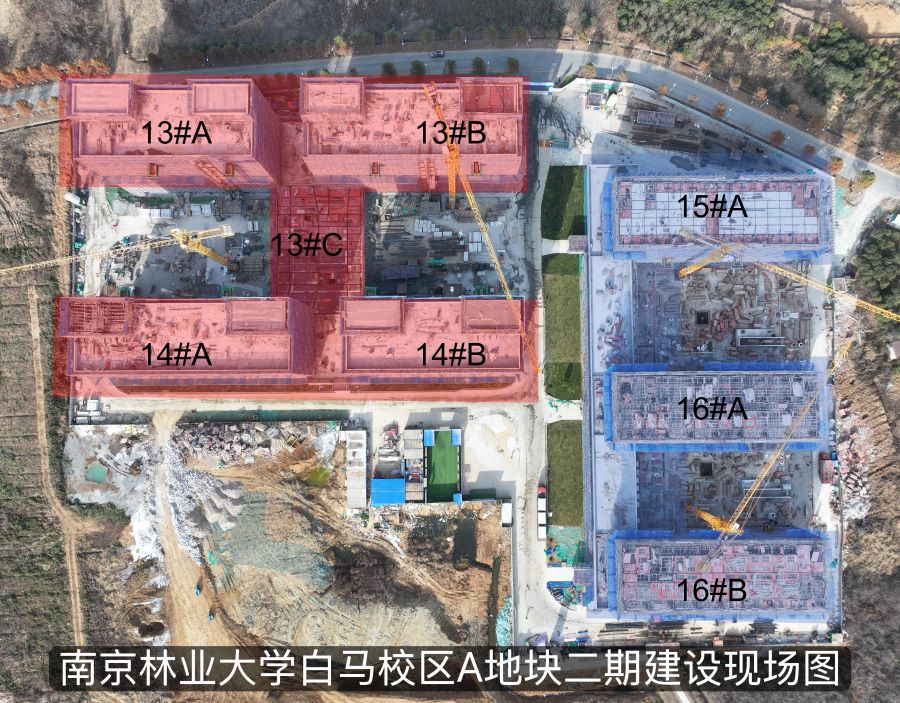

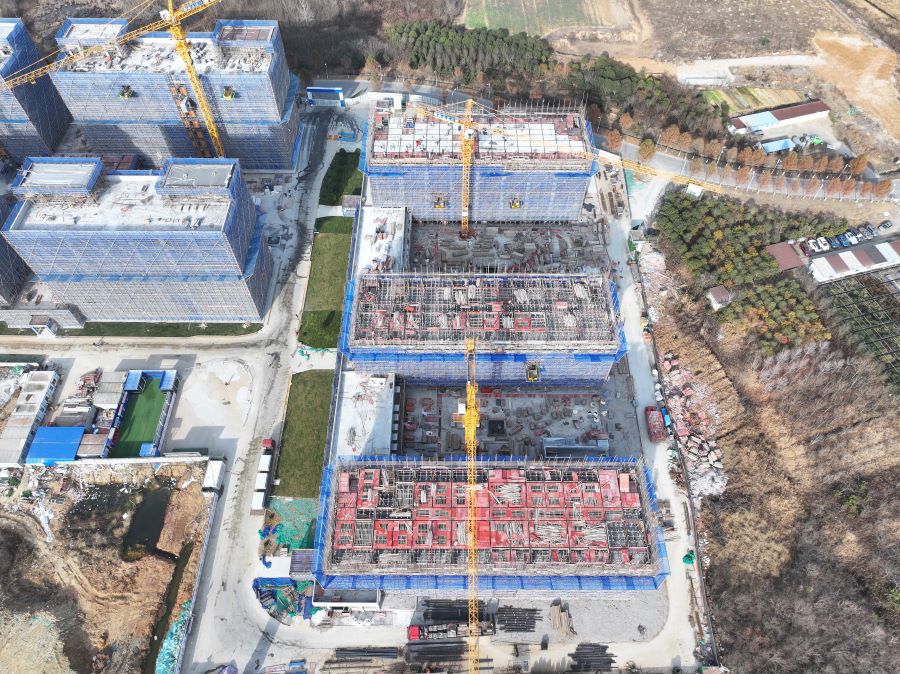

1.1314号宿舍楼:13#A三层墙体砌筑完成35%13#B三层墙体砌筑完成50%14#A三层墙体砌筑完成30%14#B三层墙体砌筑完成20%13#C二层楼板模板安装完成45%

2.1516号宿舍楼:15#主楼六层墙柱模板安装完成;16#A五层楼板浇筑完成;16#B五层墙柱模板安装完成。
