白马校区建设工程现场进度2026年第3周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2026-01-23

A地块一期二标段建设工程

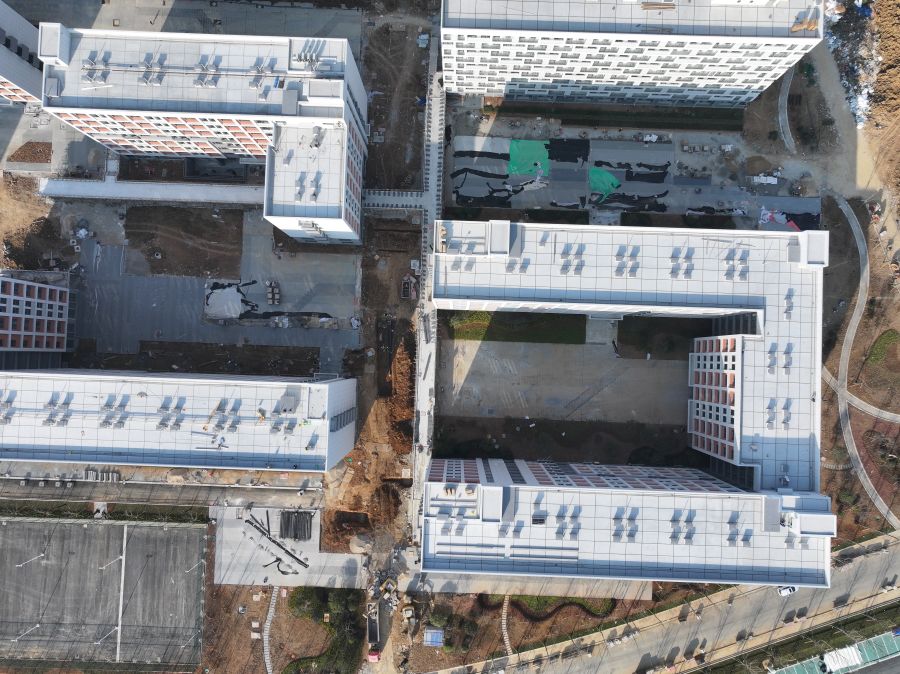

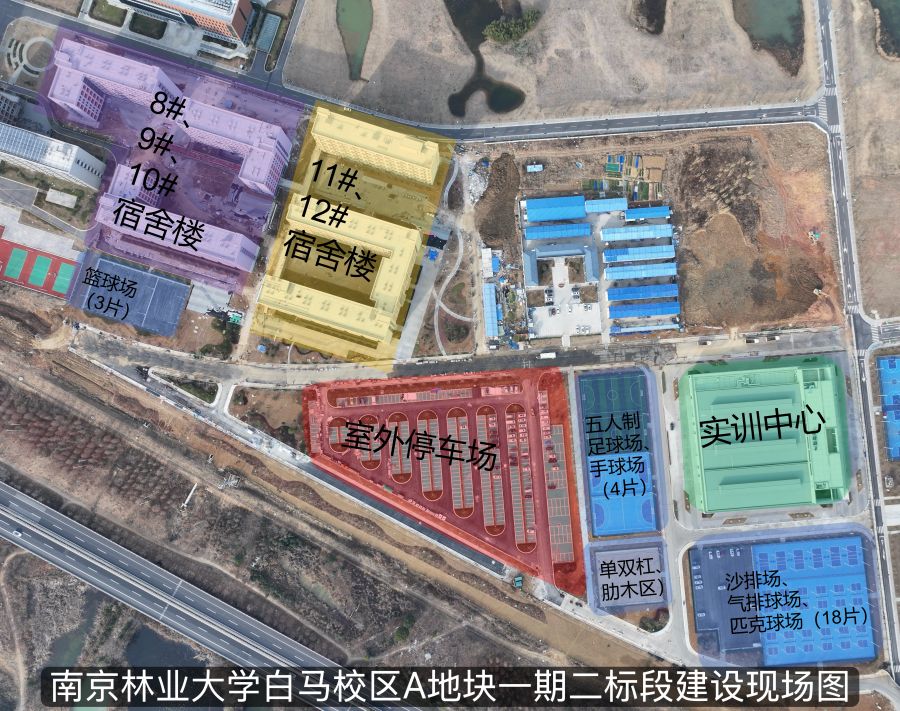

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为345人。

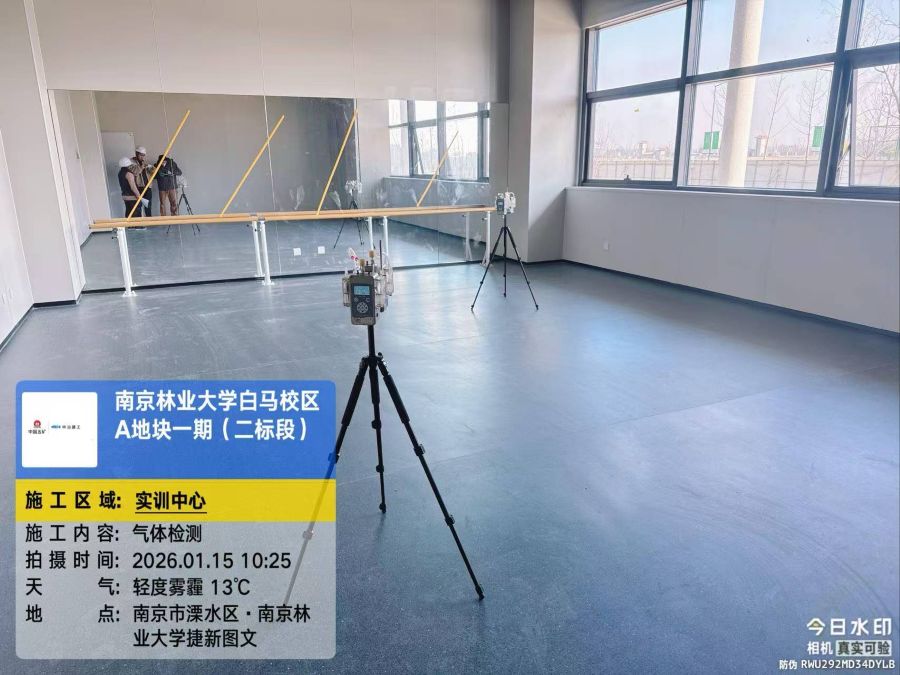

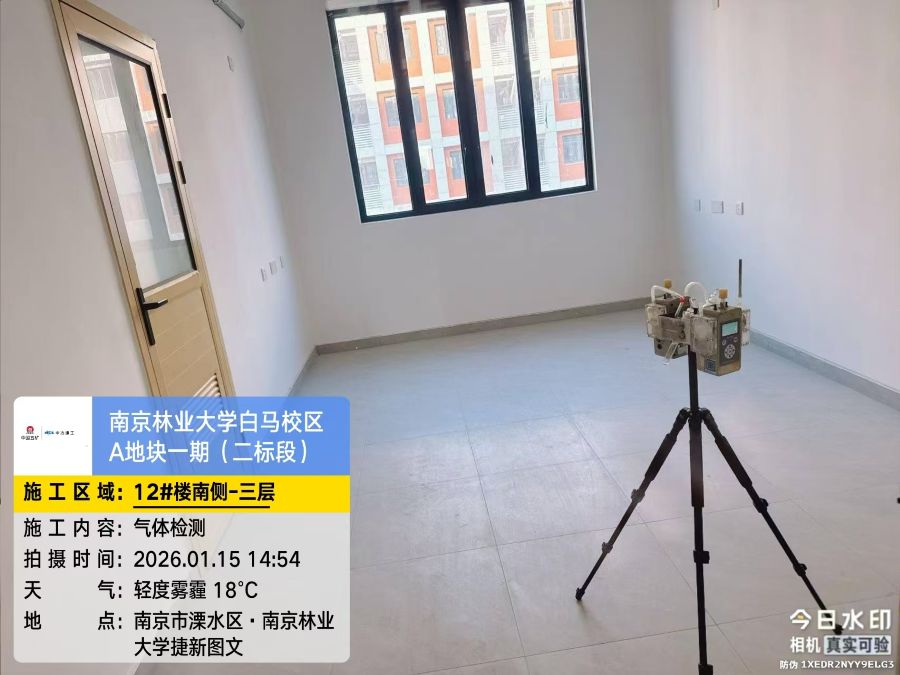

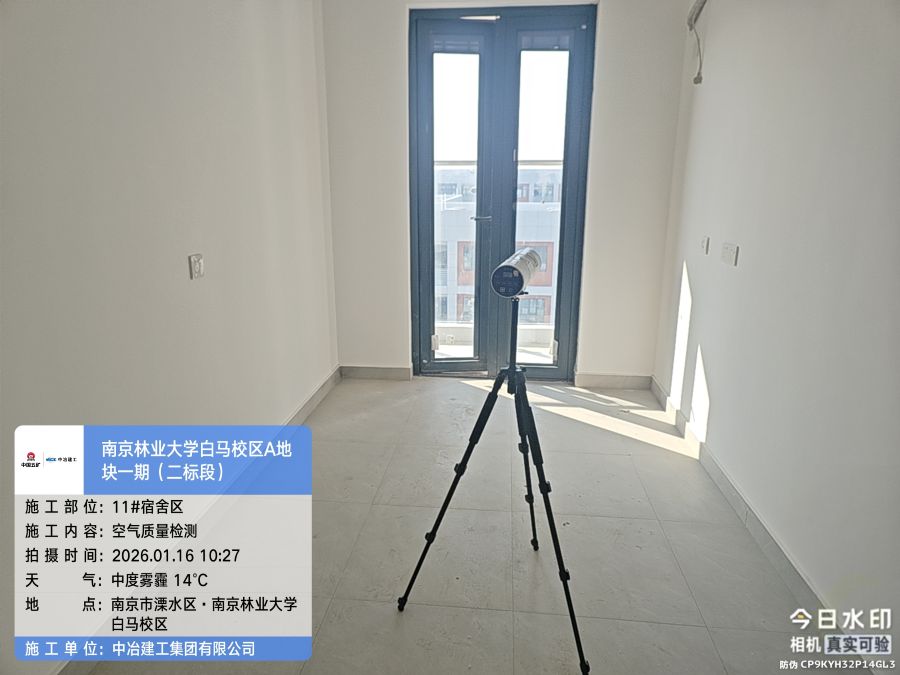

1.联调联试:五金件调试;水系统已开始调试;室内环境检测已完成20%

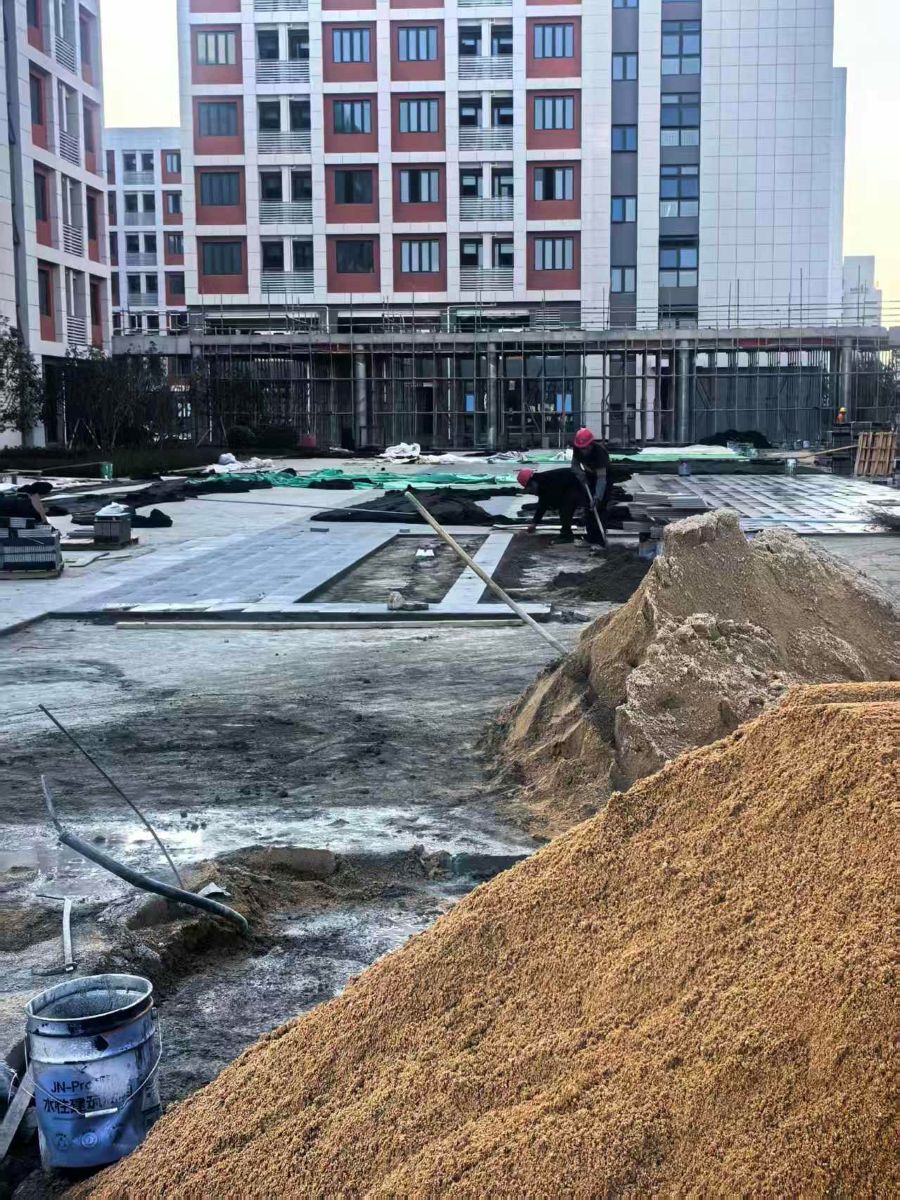

2.实务施工:室外铺装、灌木种植总体累计完成70%

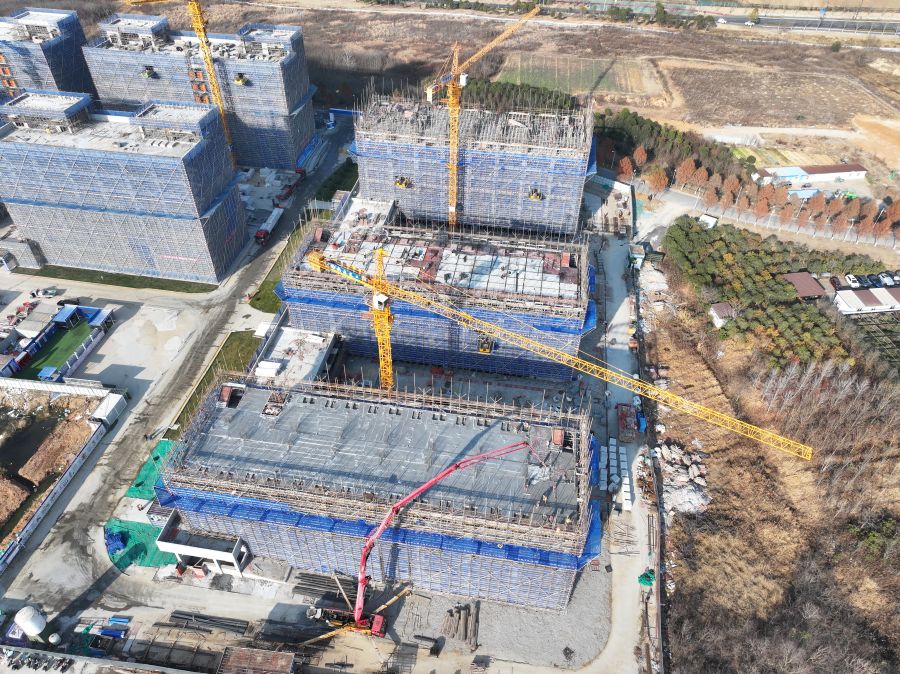

A地块二期建设工程

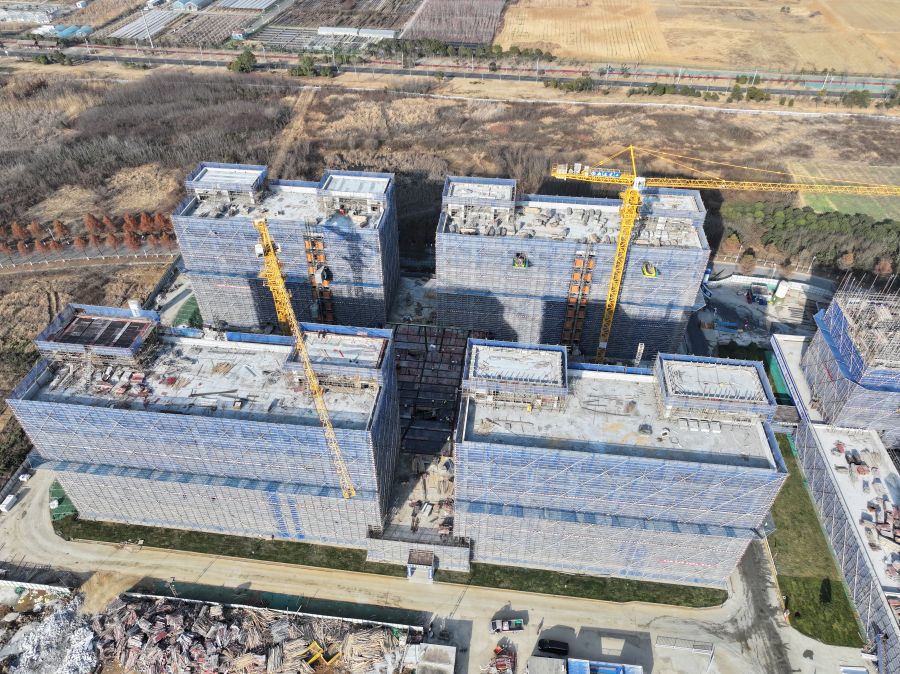

南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

本周现场施工人数为299人。

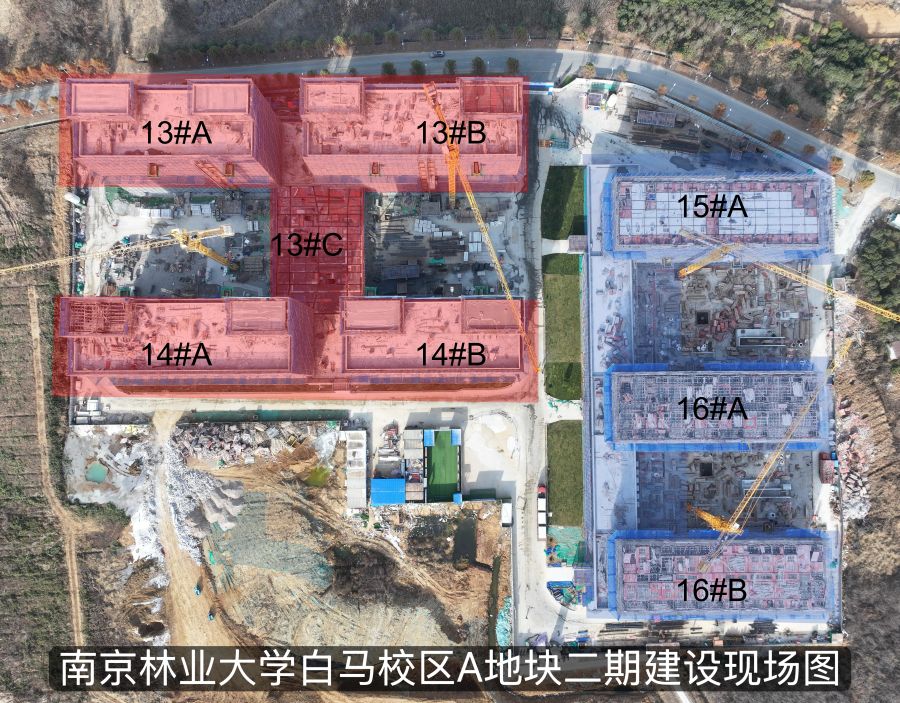

1.1314号宿舍楼:13#A五层墙体砌筑完成15%13#B五层墙体砌筑完成30%14#A五层墙体砌筑完成15%14#B五层墙体砌筑完成15%13#C二层楼板钢筋绑扎完成55%

2.1516号宿舍楼:15#主楼七层墙柱模板安装完成;16#A六层楼板钢筋绑扎完成70%16#B六层楼板浇筑完成。
