白马校区建设工程现场进度2026年第5周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2026-02-06

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为215人。

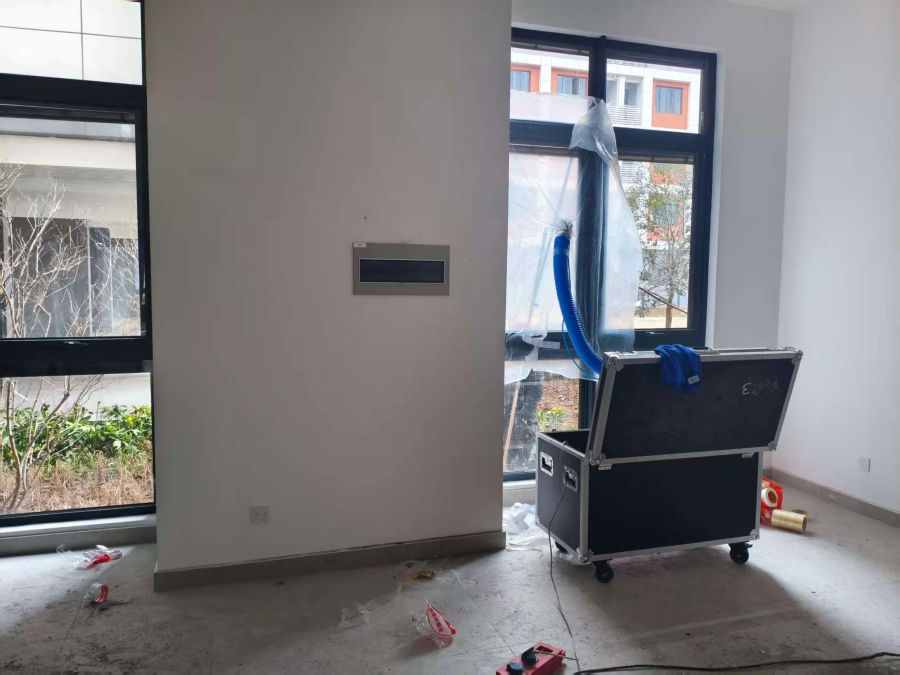

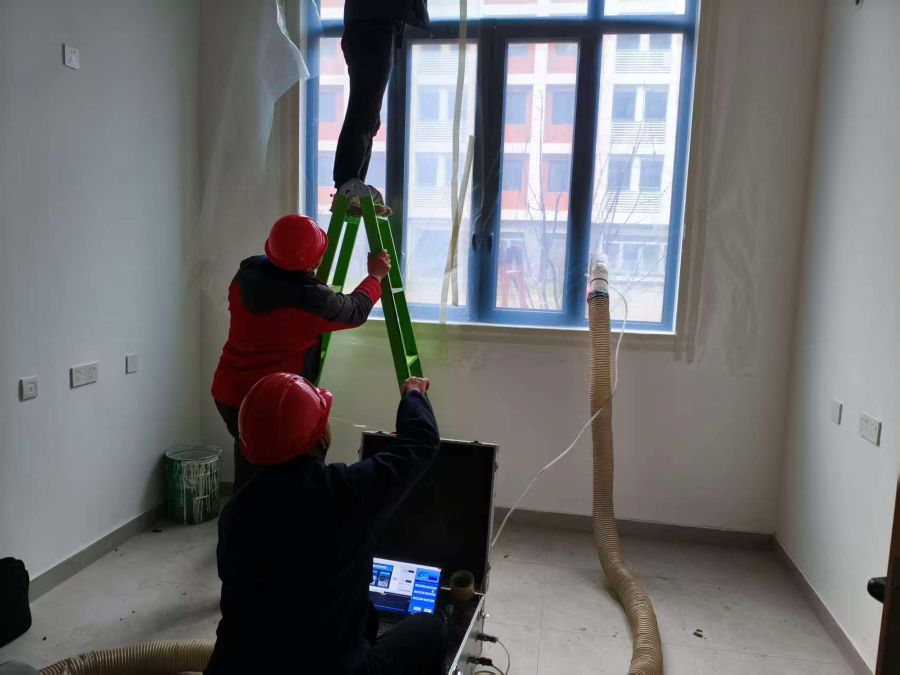

1.联调联试:室内环境检测已完成70%,门窗检测完成100%,热工检测完成30%,五金件、水系统调试完成70%

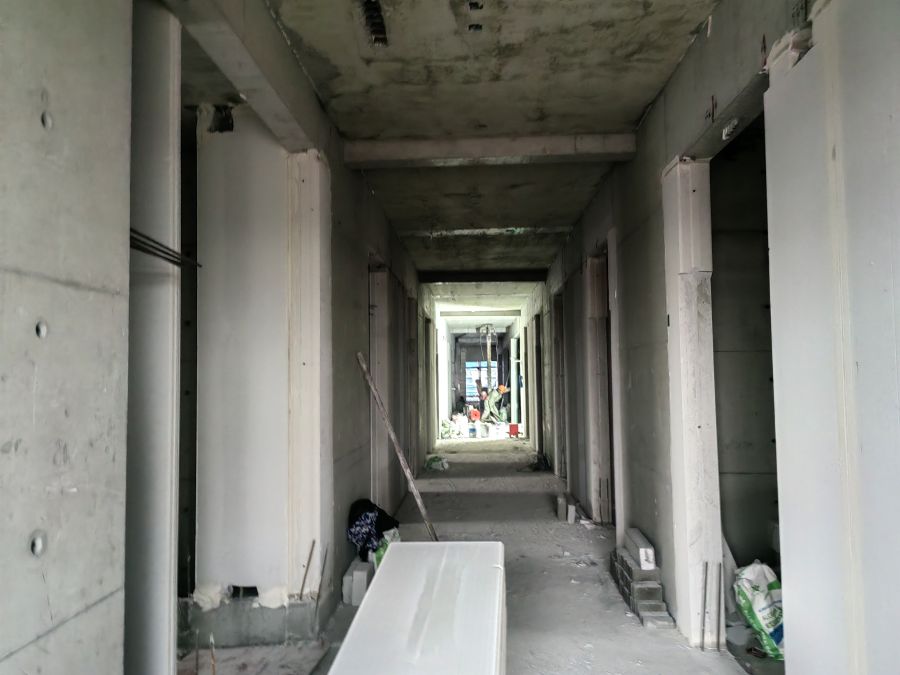

2.实务施工:78号楼之间连廊基础施工完成。

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

本周现场施工人数为274人。

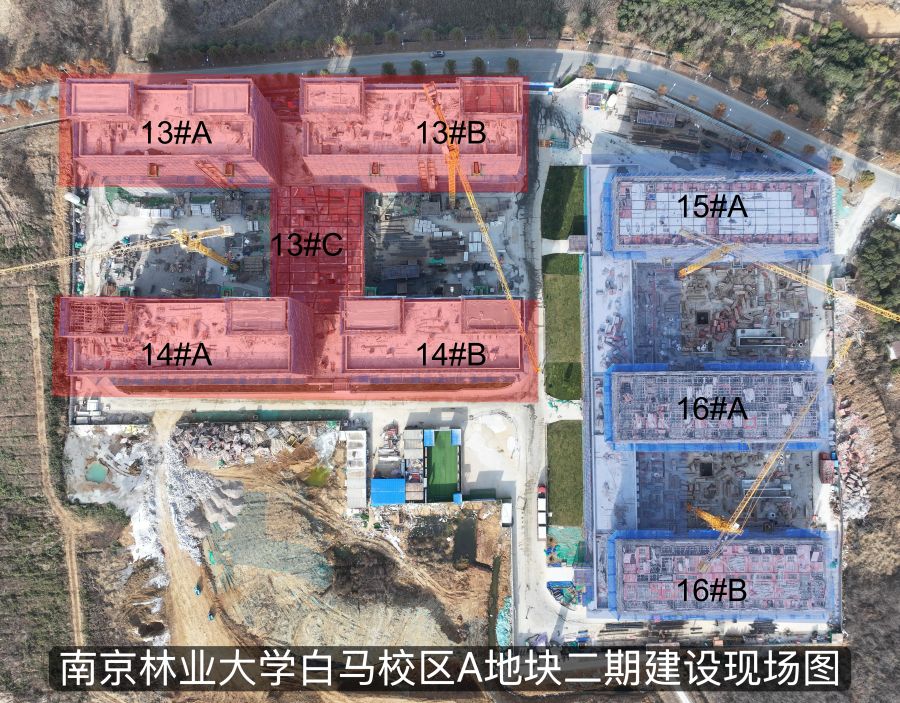

1.1314号宿舍楼:13#A六层墙体砌筑完成70%13#B六层墙体砌筑完成100%14#A六层墙体砌筑完成70%14#B六层墙体砌筑完成70%13#C二层顶板浇筑完成。

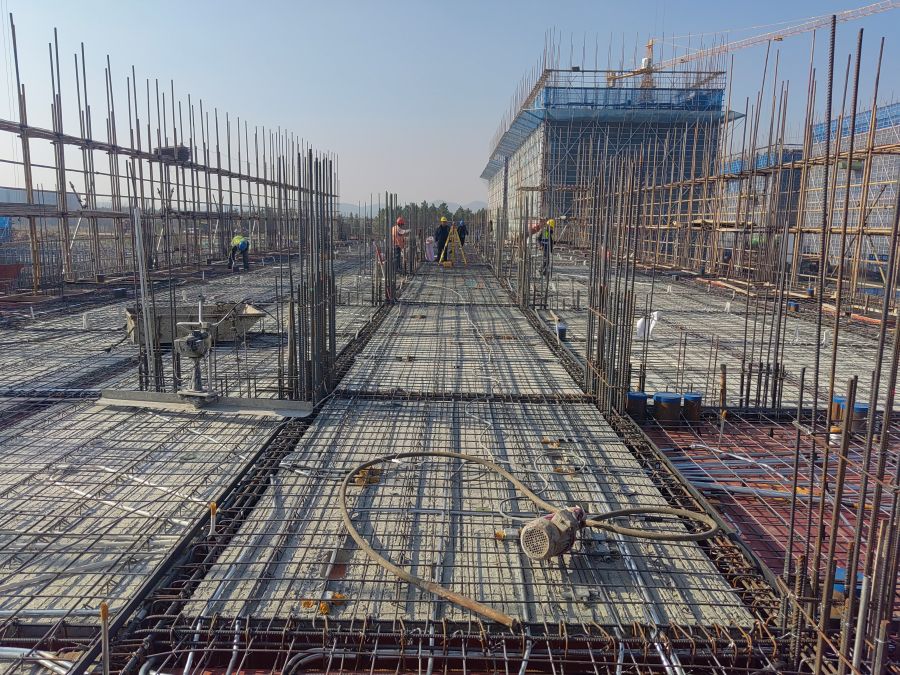

2.1516号宿舍楼:15#主楼屋面层钢筋绑扎完成;16#AB屋面层钢筋绑扎完成90%
