A地块一期二标段建设工程
南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:
本周现场施工人数为175人。
1.联调联试:室内环境检测已完成100%,热工检测完成100%,五金件、水系统调试完成95%。。

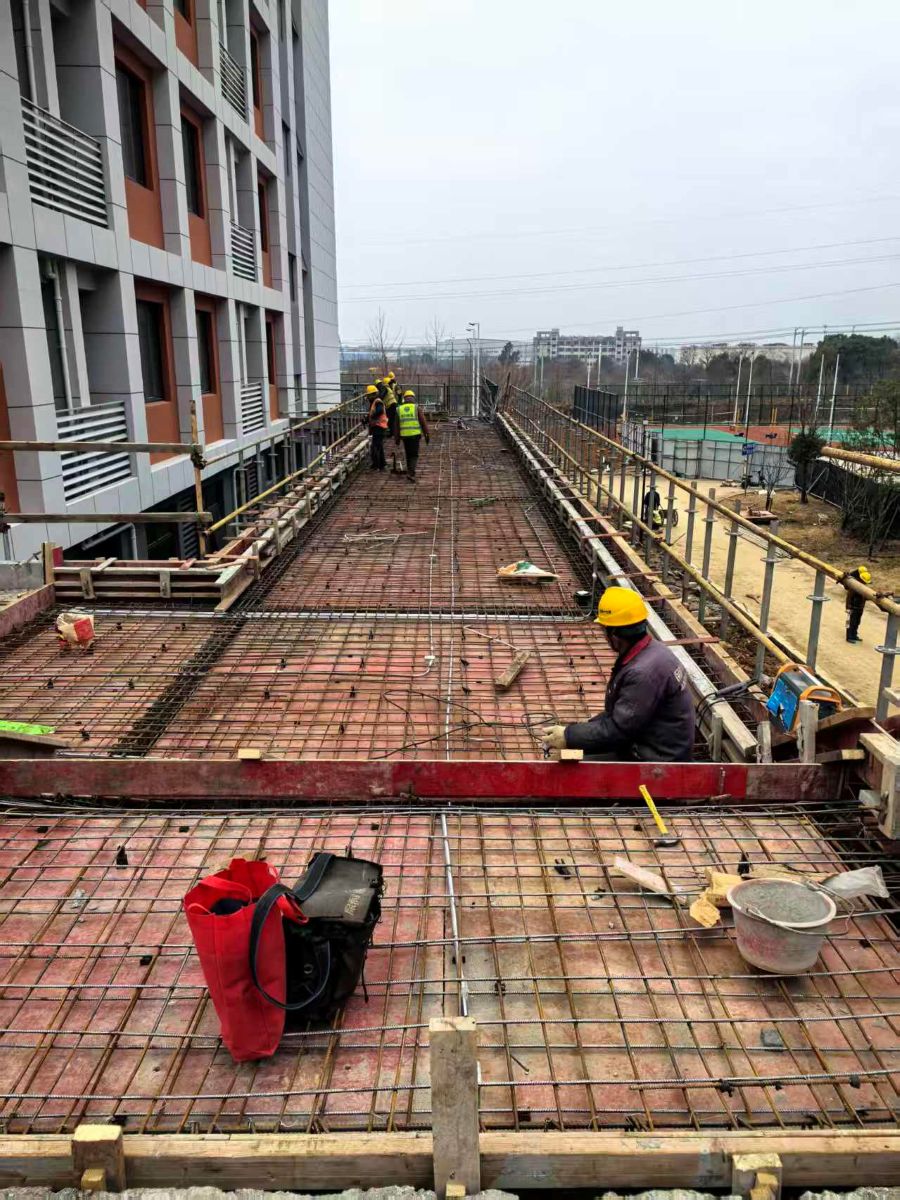

2.实务施工:8号楼连廊基础浇筑完成;连接9号楼连廊排架搭设完成,模板安装完成50%;10号楼北侧室外铺装完成,人行道粗沥青铺设完成。

A地块二期建设工程
南京林业大学白马校区A地块二期建设工程按计划推进。

二期进展情况:

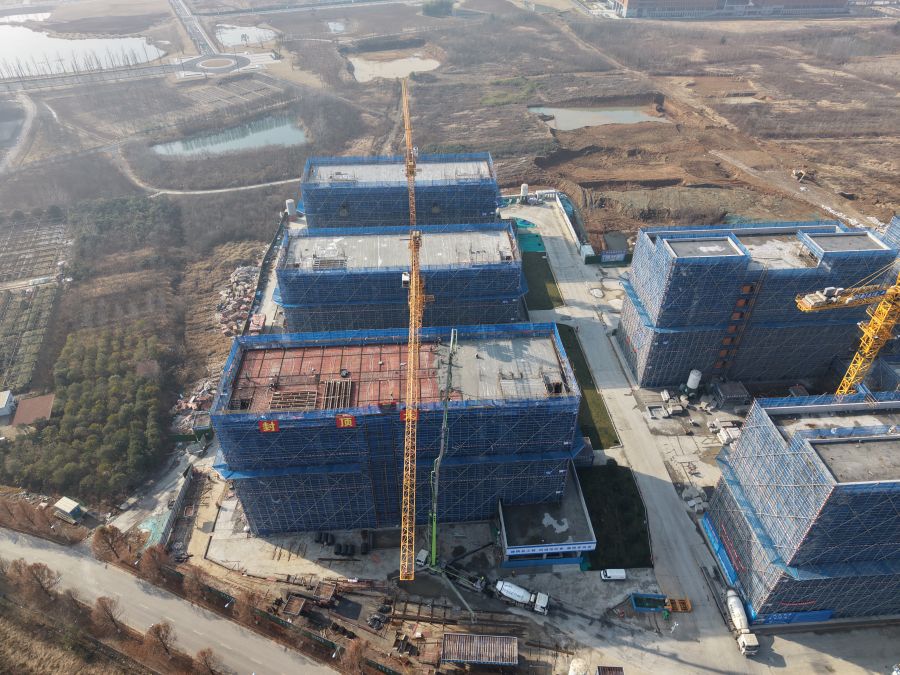

本周现场施工人数为96人。截止2月4日,二期项目已实现全面主体结构封顶。

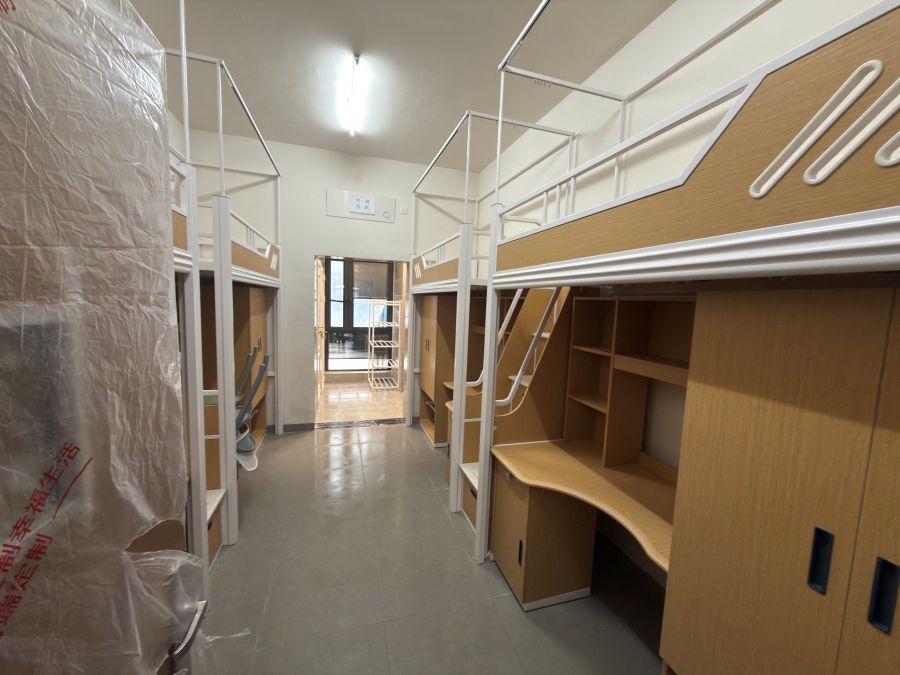

1.13、14号宿舍楼:13#A、14#A及14#B六层墙体砌筑完成100%,五层ALC板安装完成65%;13#B七层墙体砌筑完成50%,五层ALC板安装完成70%;样板间内部装饰装修完成。

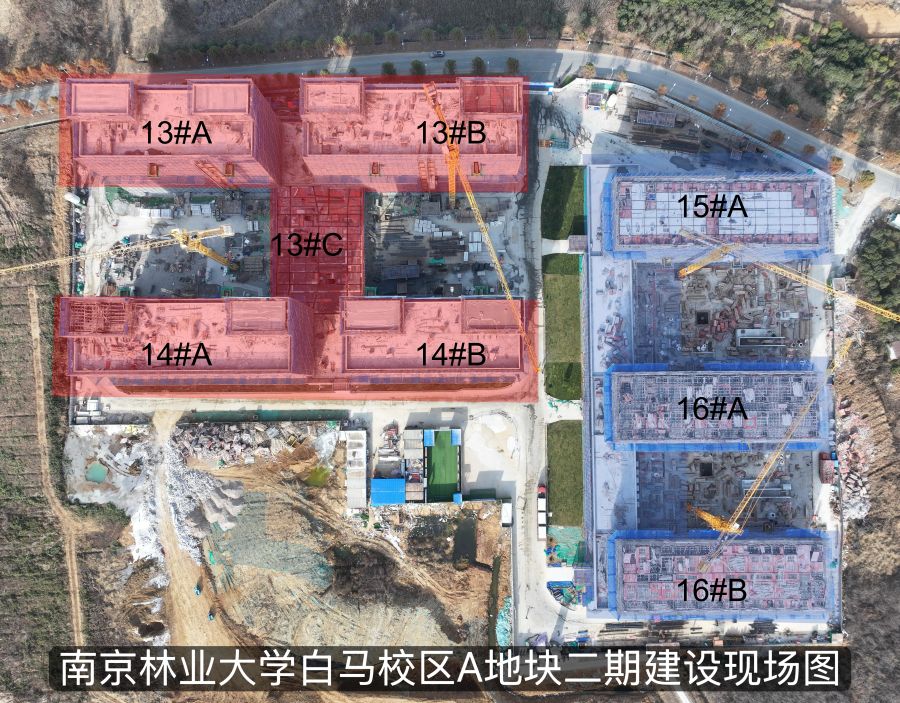

2.15、16号宿舍楼:15#主楼及16#A、B全部完成主体结构封顶。
