白马校区建设工程现场进度2026年第10周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2026-03-09

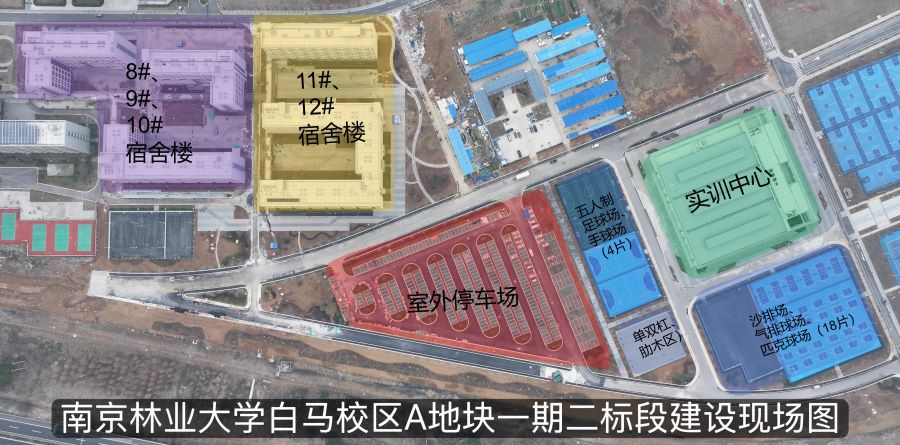

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程节后复工稳步推进。

一期二标段进展情况:

本周现场施工人数为81人。

1.联调联试:五金件、水系统调试完成100%;防雷检测完成100%

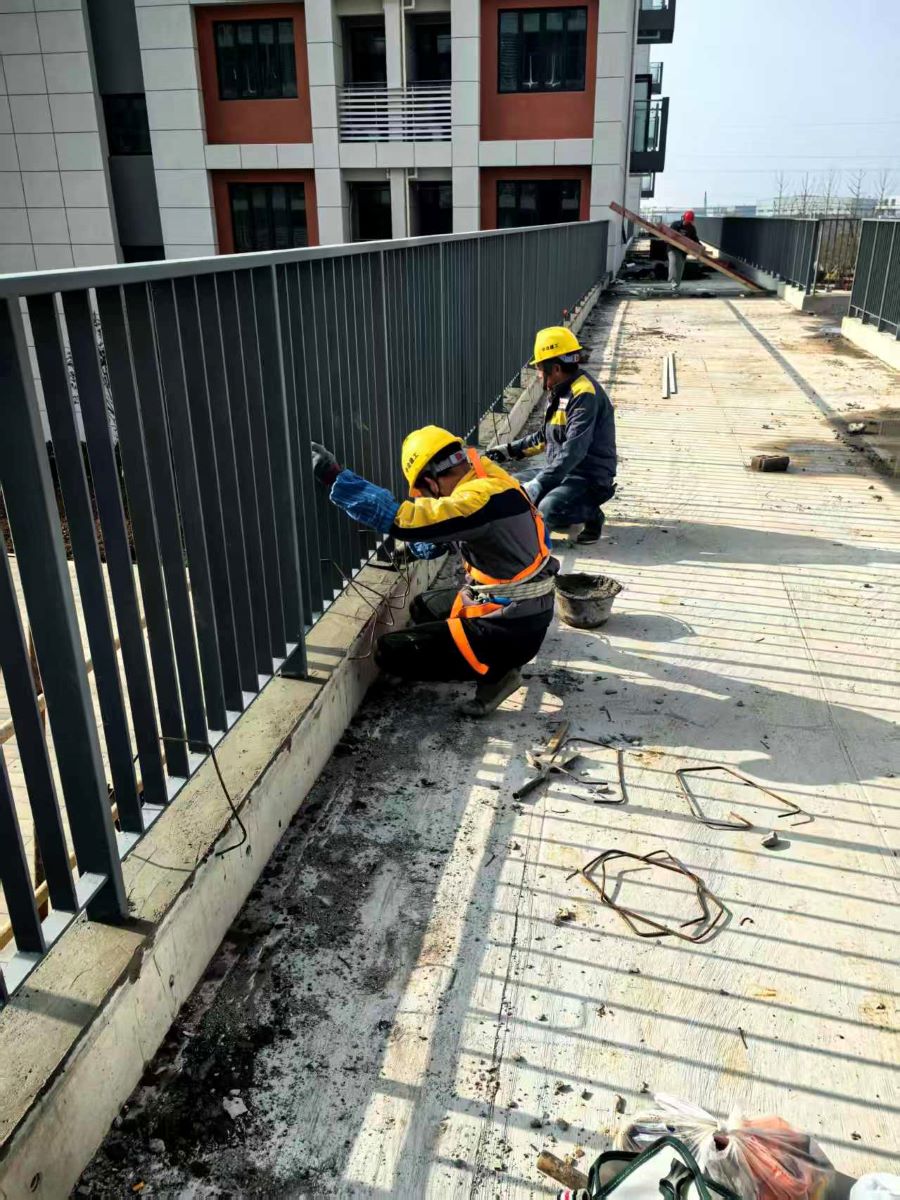

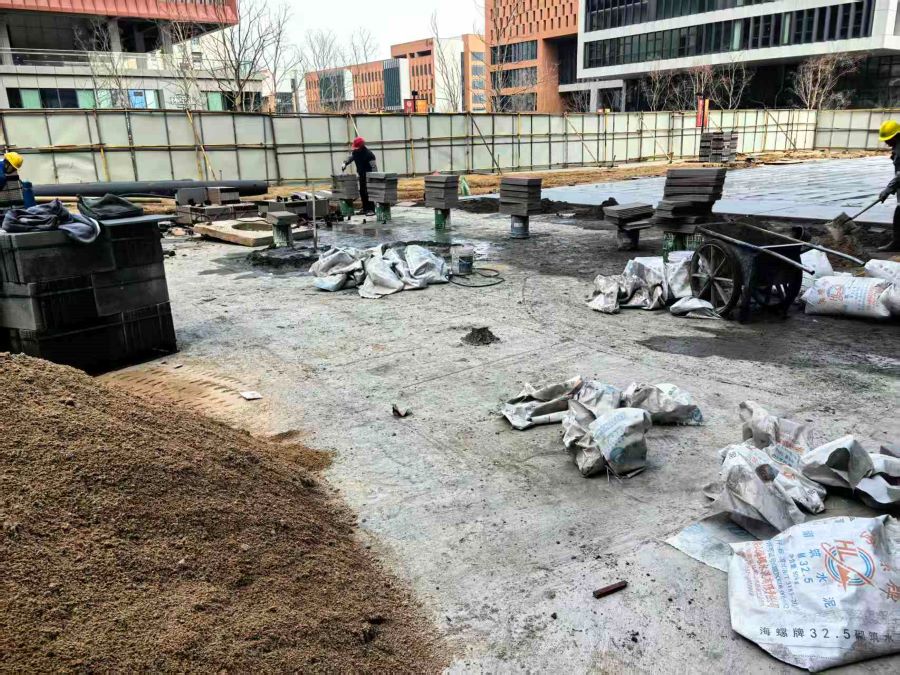

2.实务施工:连接7号楼连廊栏杆焊接完成,刷漆完成;8号楼西侧广场铺贴完成20%

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程节后复工稳步推进。

二期进展情况:

本周现场施工人数为137人。

1.1314号宿舍楼:13#14#七层墙体砌筑完成100%,六层ALC板安装完成100%

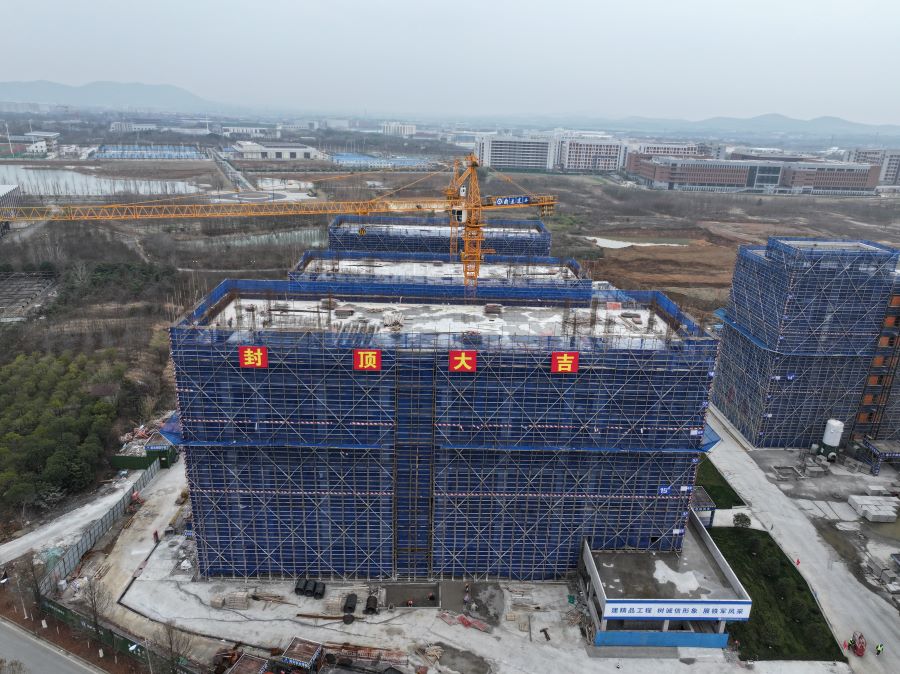

2.1516号宿舍楼:屋面层模板支撑架拆除完成20%;目前已完成材料运输及二次结构施工准备工作。
