白马校区建设工程现场进度2026年第11周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2026-03-17

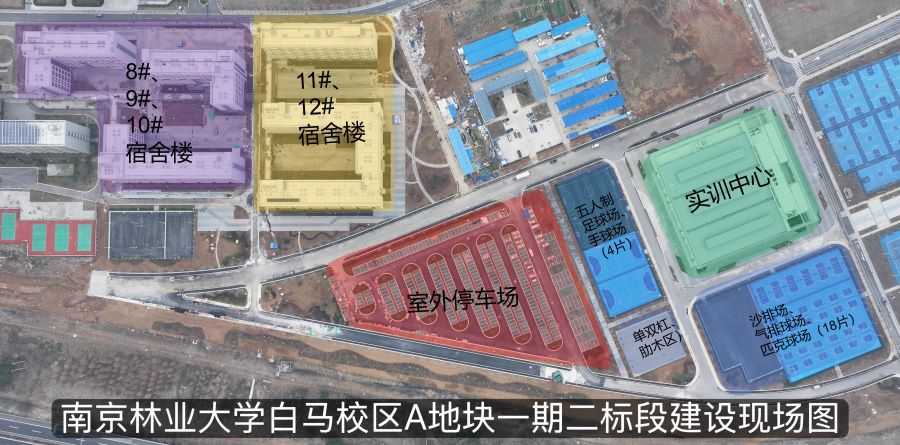

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为133人。

1.调联试:照明系统调试,12号楼北楼完成。

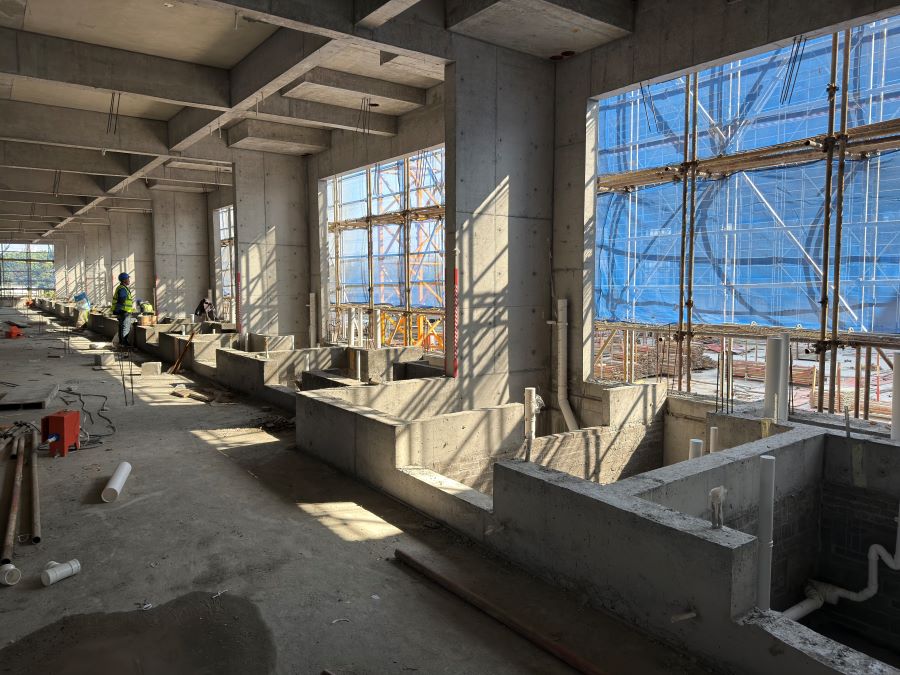

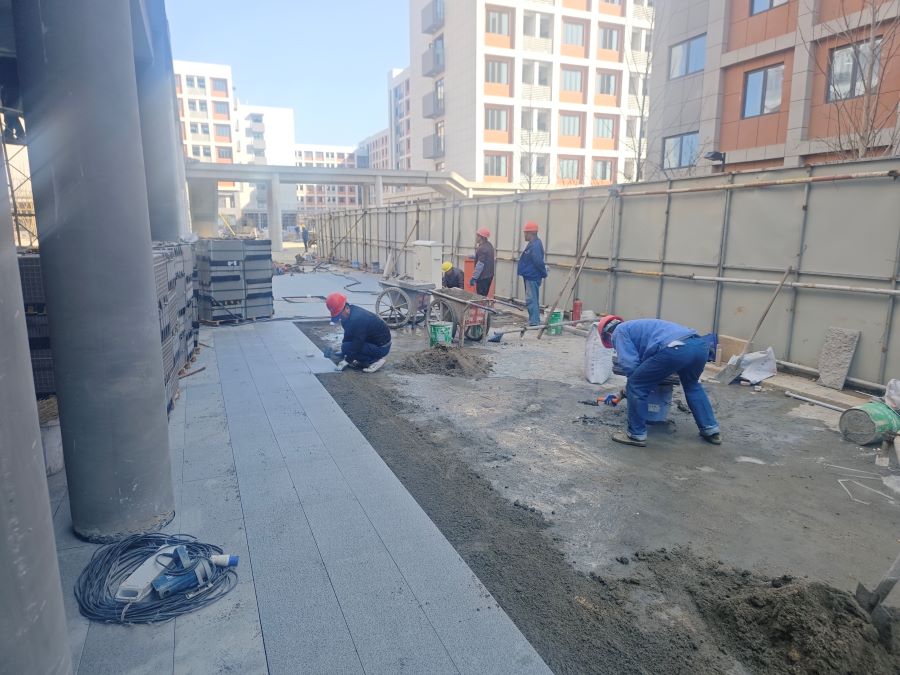

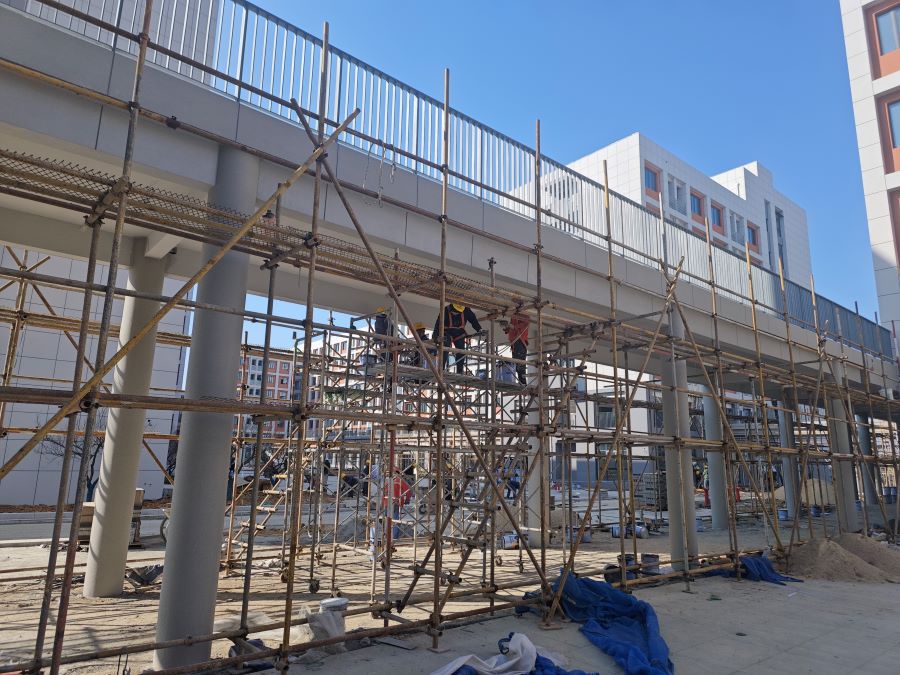

2.实务施工:连廊粉刷全部完成;连廊饰面,11号楼累计完成90%,12号楼累计完成60%,9号楼完成15%;广场铺贴收尾,8号楼西侧广场累计完成90%,9、10号楼连廊区域完成20%。

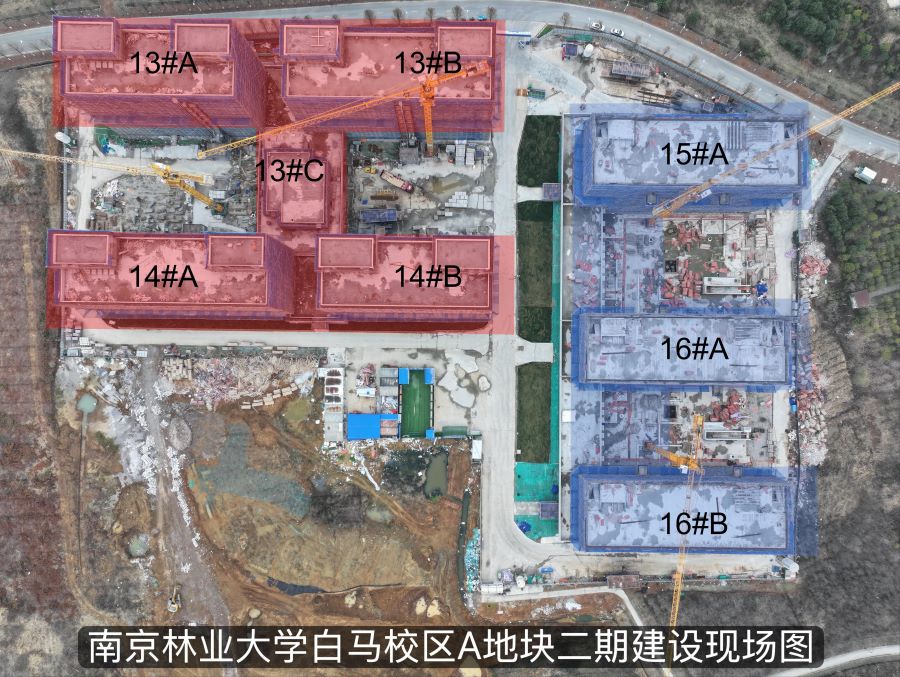

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:

本周现场施工人数为189人。

1.1314号宿舍楼:八层墙体砌筑完成70%,七层ALC板安装完成100%

2.1516号宿舍楼:止水坎施工至二层,16#B楼墙体砖筑施工至一层。
