白马校区建设工程现场进度2026年第12周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2026-03-23

A地块一期二标段建设工程

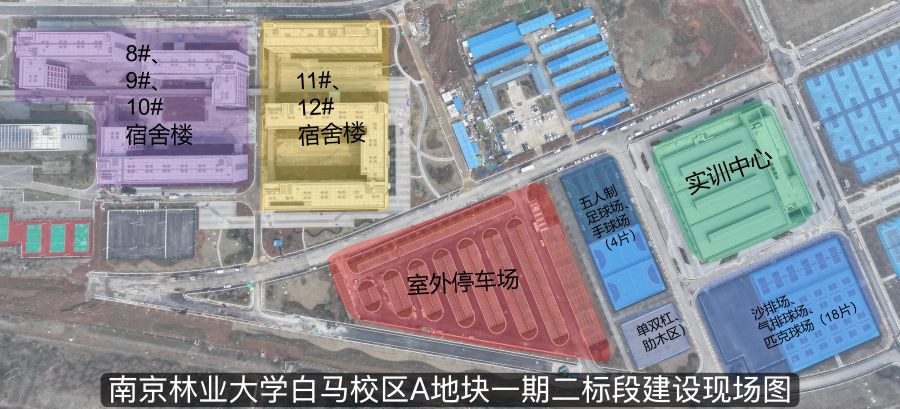

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为133人。

1.联调联试:照明系统调试,12号楼南楼累计完成45%

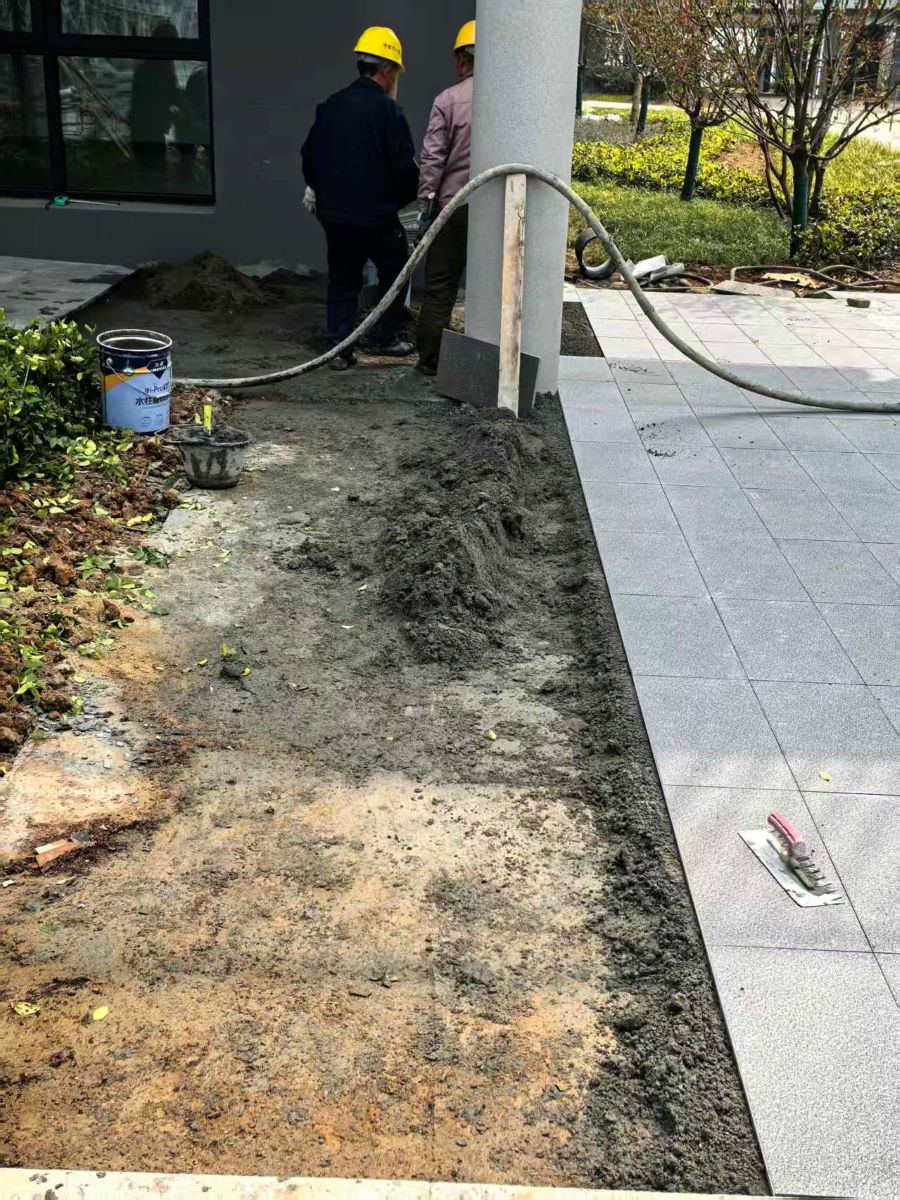

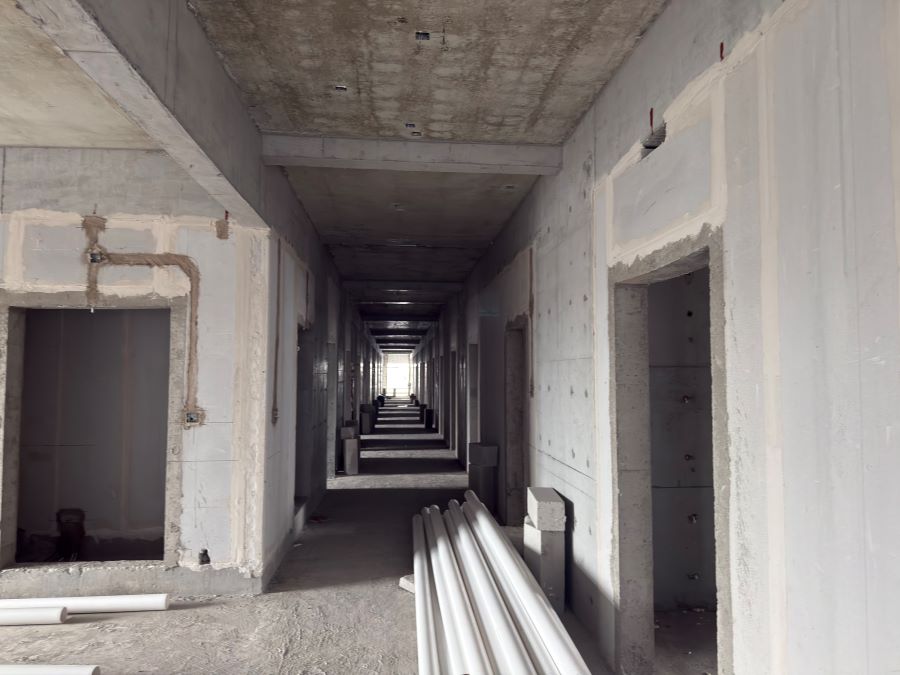

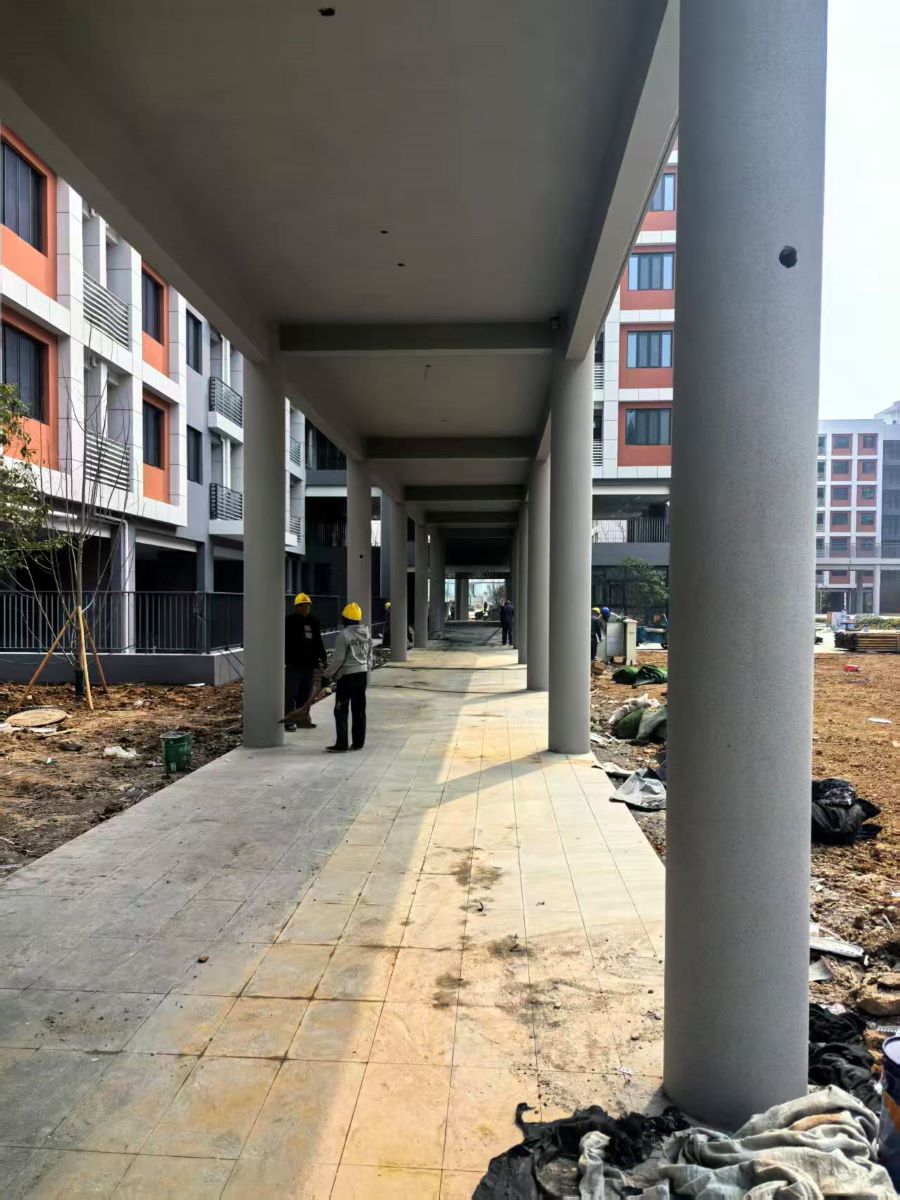

2.实务施工:连廊饰面,1112号楼全部完成,79号楼累计完成60%;铺贴收尾,8号楼西侧广场完成,910号楼连廊区域累计完成60%9#11#12#台阶铺贴完成30%

A地块二期建设工程

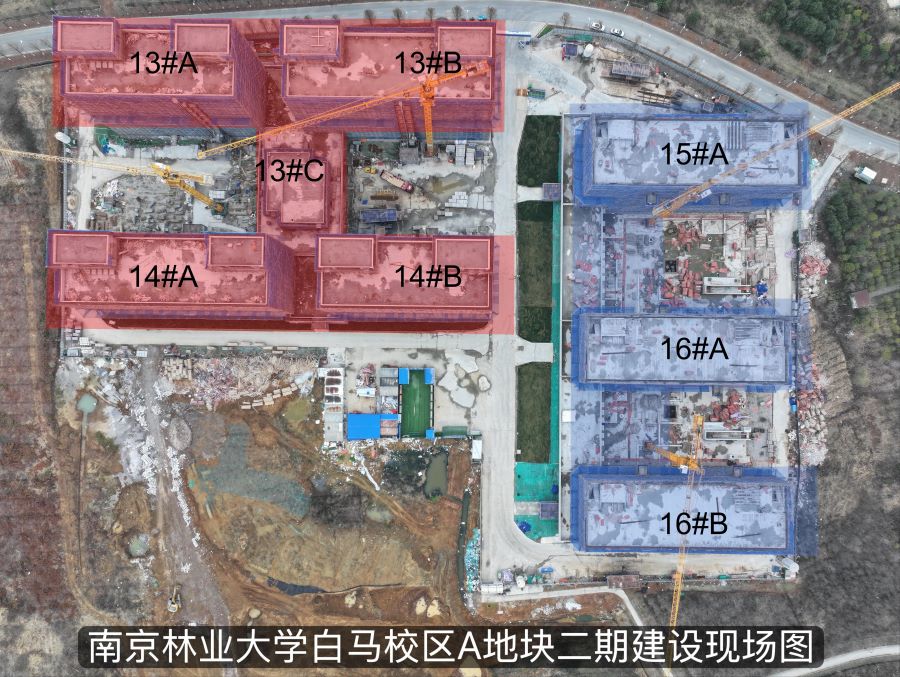

南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:

本周现场施工人数为204人。

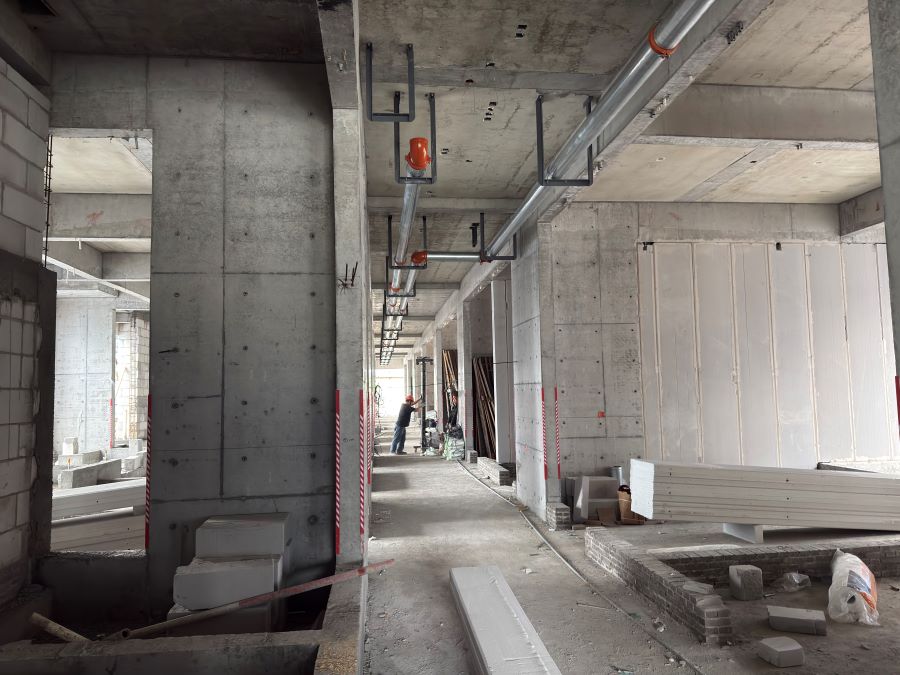

1.1314号宿舍楼:门头ALC板安装,施工至四层;墙体砌筑全部完成。

2.1516号宿舍楼:屋面机房:15#A机房屋面浇筑已完成,16#A机房模板制作安装完成,16#B模机房板支撑架搭设完成100%;止水坎浇筑,施工至三层;墙体砌筑,施工至一层;ALC板安装,16#B一层完成70%
