白马校区建设工程现场进度2026年第13周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2026-03-31

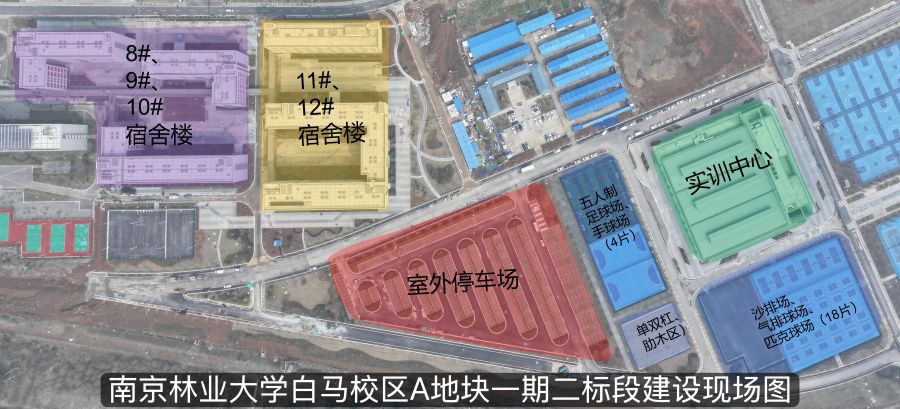

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为103人。

1.联调联试:照明系统、水系统调试,宿舍区域全部完成。

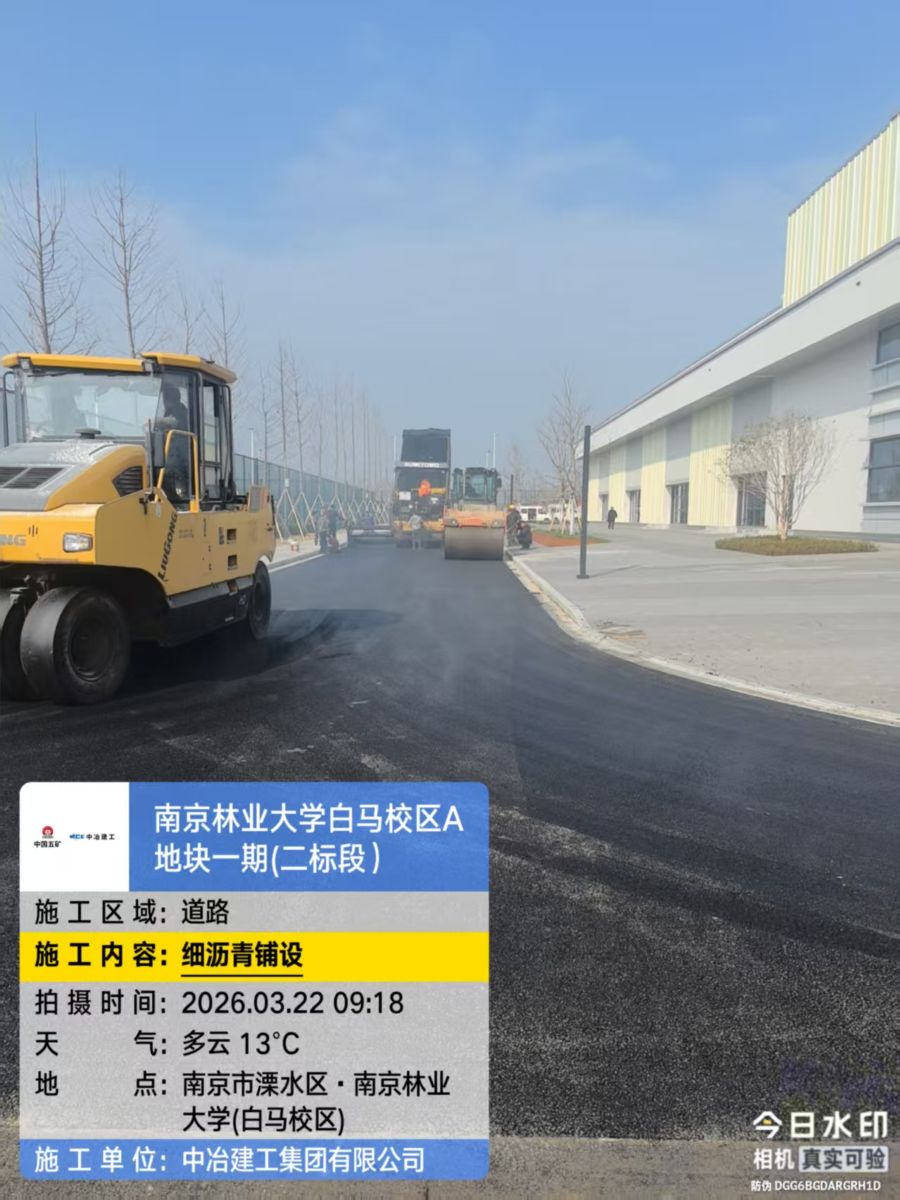

2.实务施工:连廊饰面,全部完成;铺装收尾全部完成;面层沥青铺设,室外停车场、及道路完成。

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:

本周现场施工人数为213人。

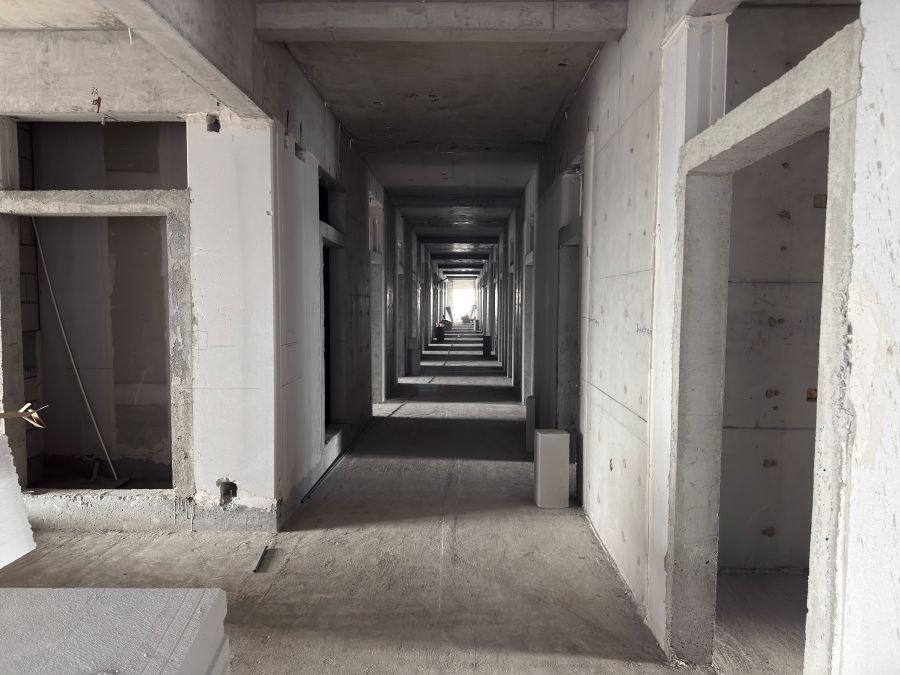

1.1314号宿舍楼:八层ALC板安装完成15%;七层二次结构施工完成20%

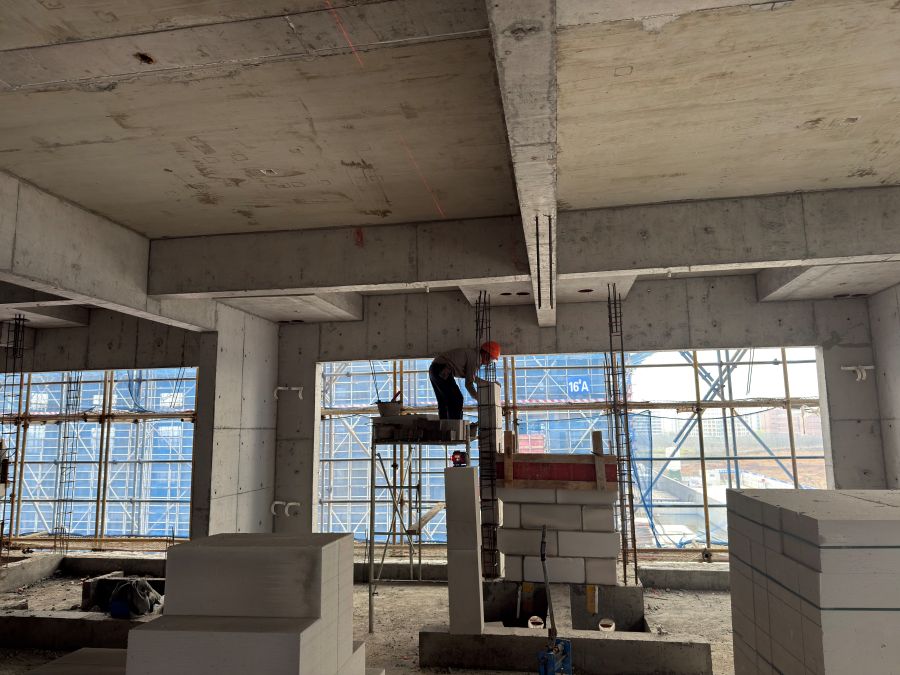

2.1516号宿舍楼:15#楼三层墙体砌筑完成90%;一层ALC板安装完成45%16#A楼一层墙体砌筑完成85%16#B楼四层墙体砌筑完成50%;二层ALC板安装完成15%
