白马校区建设工程现场进度2026年第14周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2026-04-07

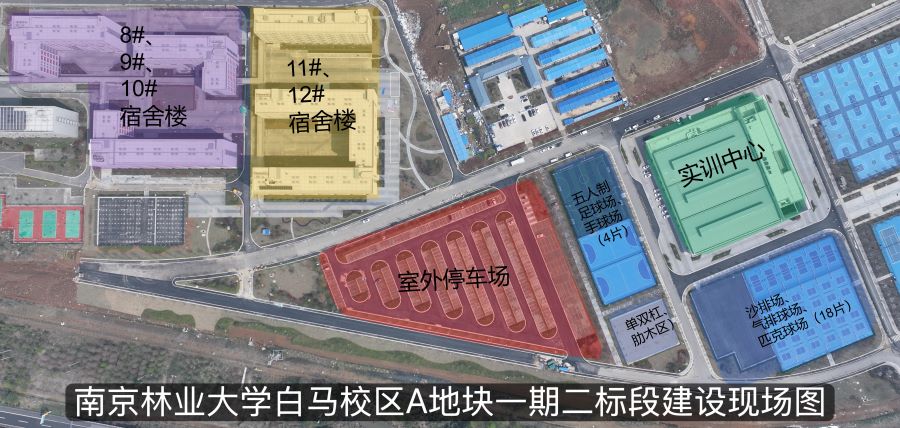

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场人数为57人。

1.联调联试:竣工调试、试运行,待正式电送电后完成最终检测,正式验收。

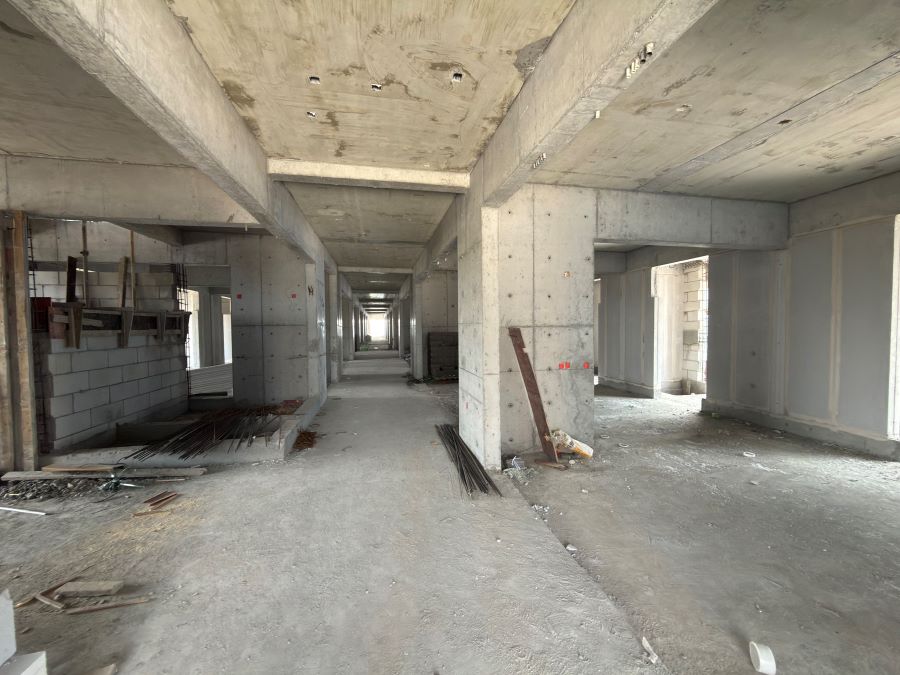

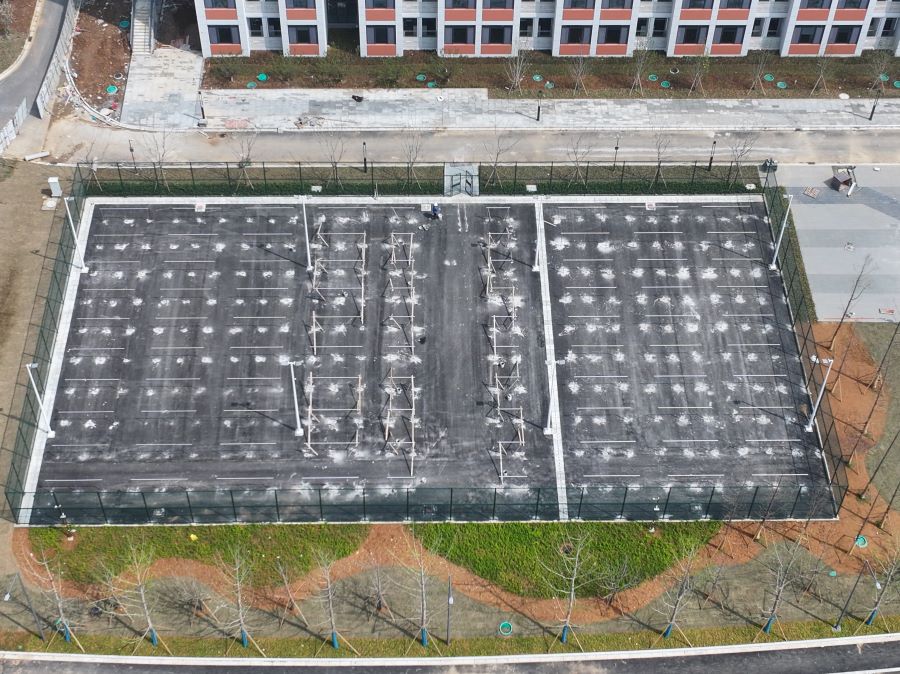

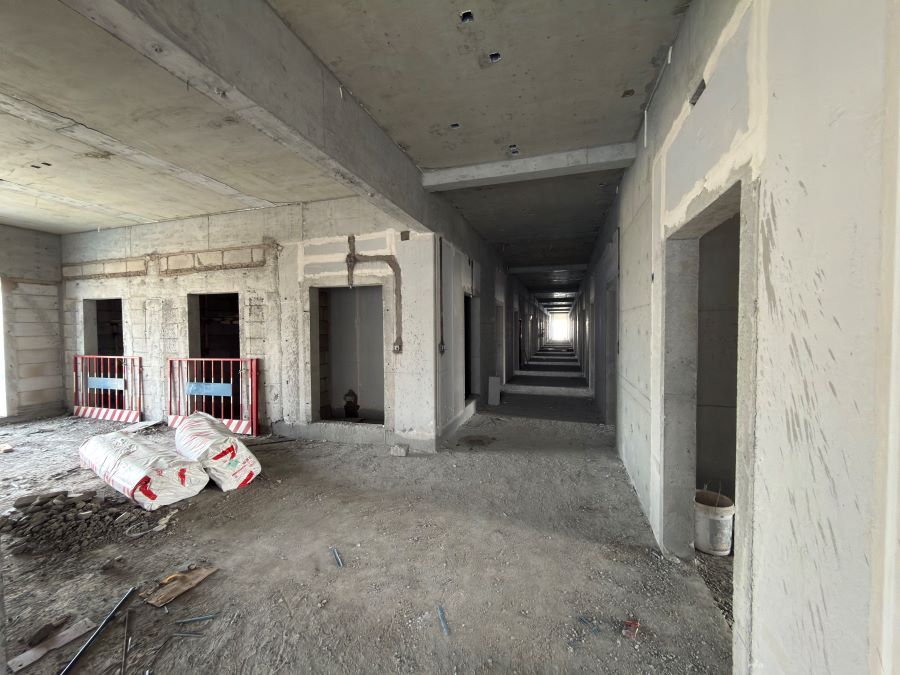

2.实务施工:10号楼南边集中晾晒区域施工完成。

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:

本周现场施工人数为236人。

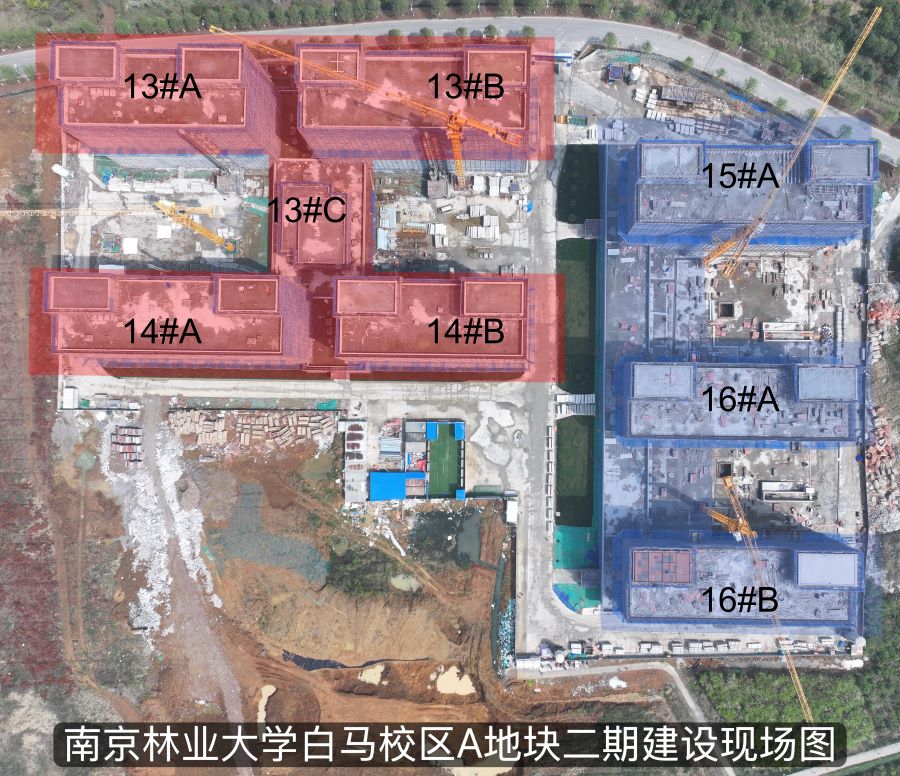

1.1314号宿舍楼:八层ALC板安装完成;七层二次结构施工完成。

2.1516号宿舍楼:15#楼四层墙体砌筑完成,三层ALC板安装完成35%16#A楼四层墙体砌筑完成25%,二层ALC板安装完成25%16#B楼五层墙体砌筑完成70%,三层ALC板安装完成30%
