白马校区建设工程现场进度2026年第16周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2026-04-21

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

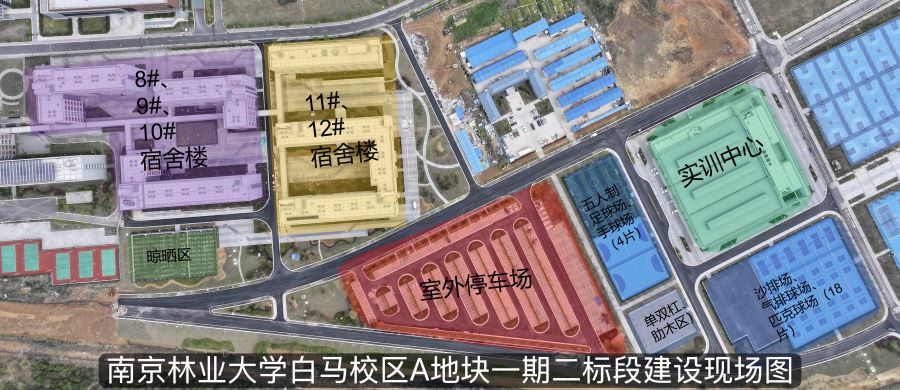

一期二标段进展情况:

本周现场施工人数为50人。

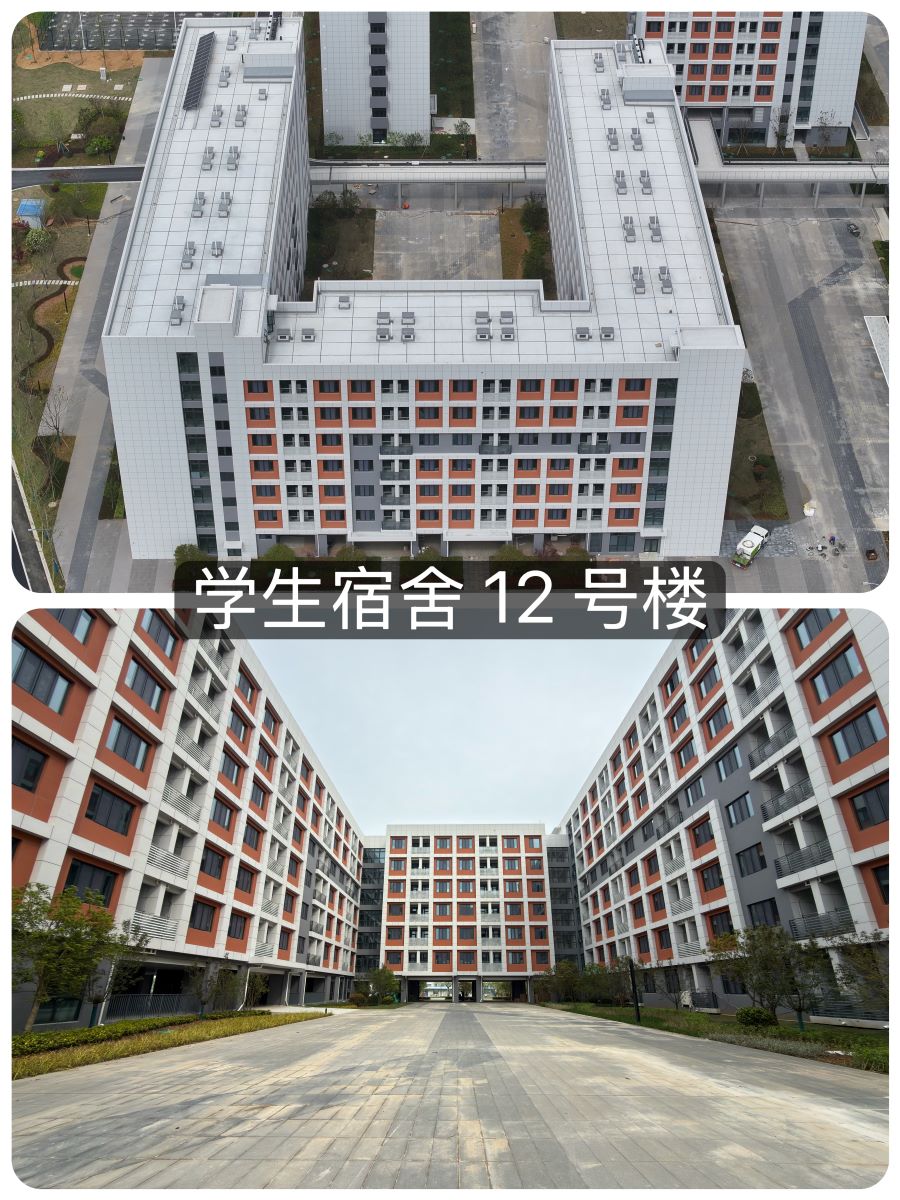

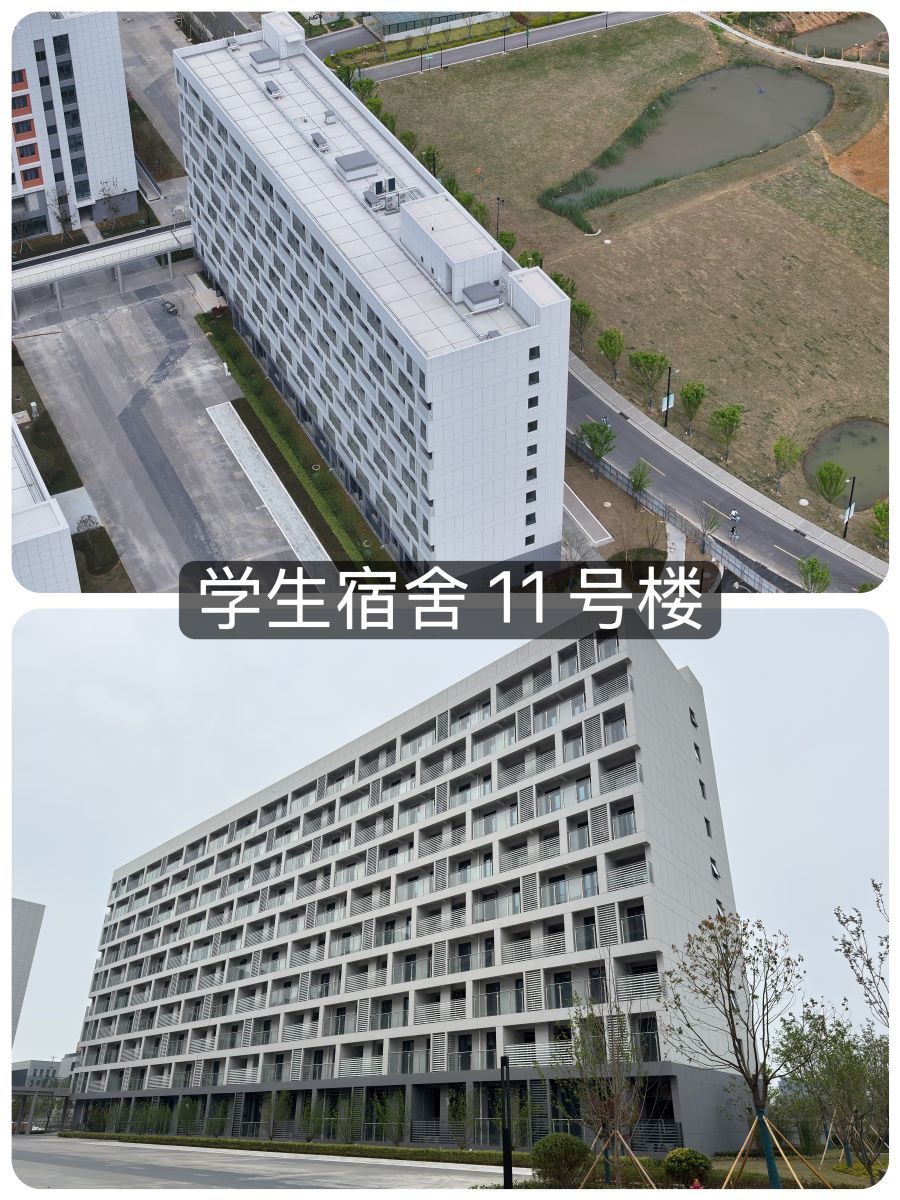

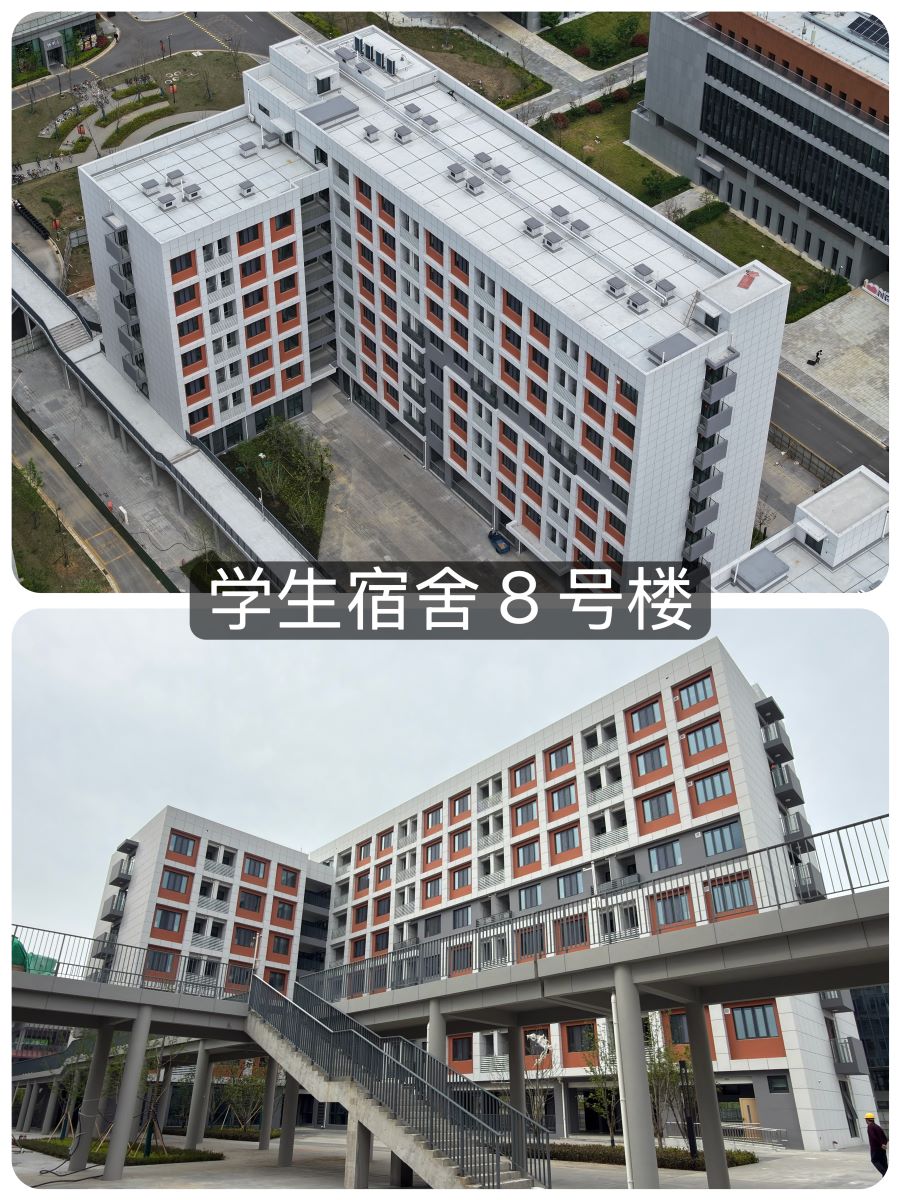

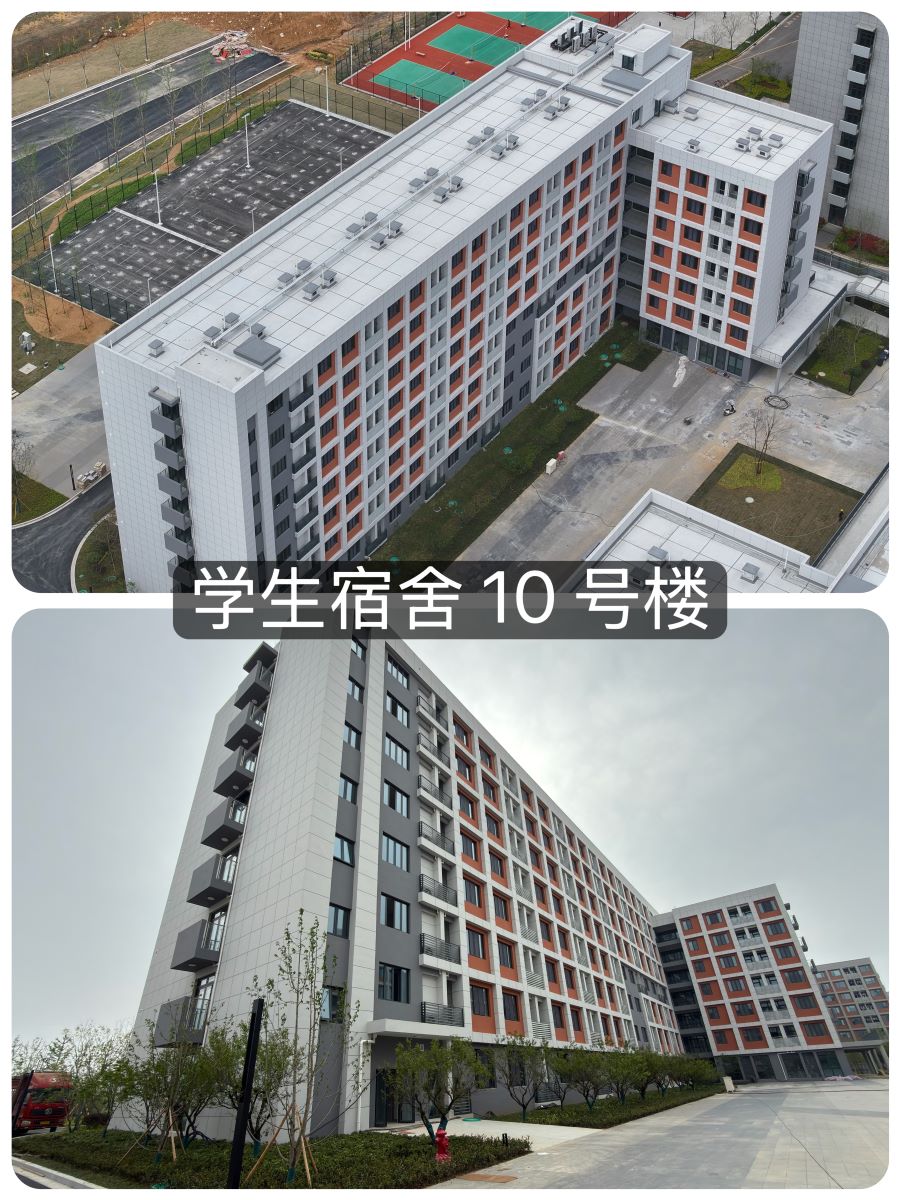

1.联调联试:竣工调试、试运行,待正式电送电后完成最终检测,正式验收。

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:

本周现场施工人数为292人。

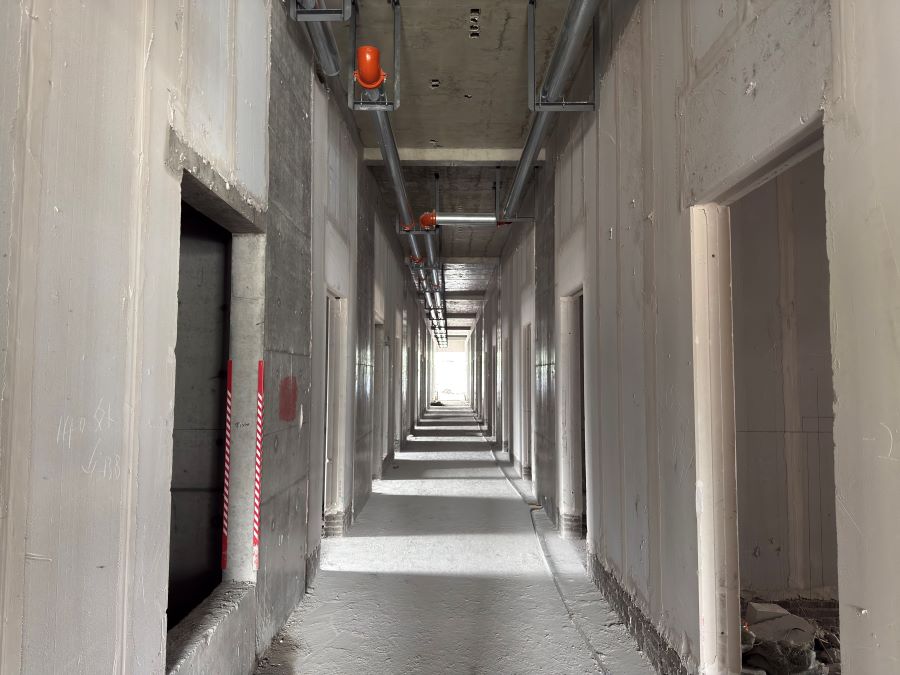

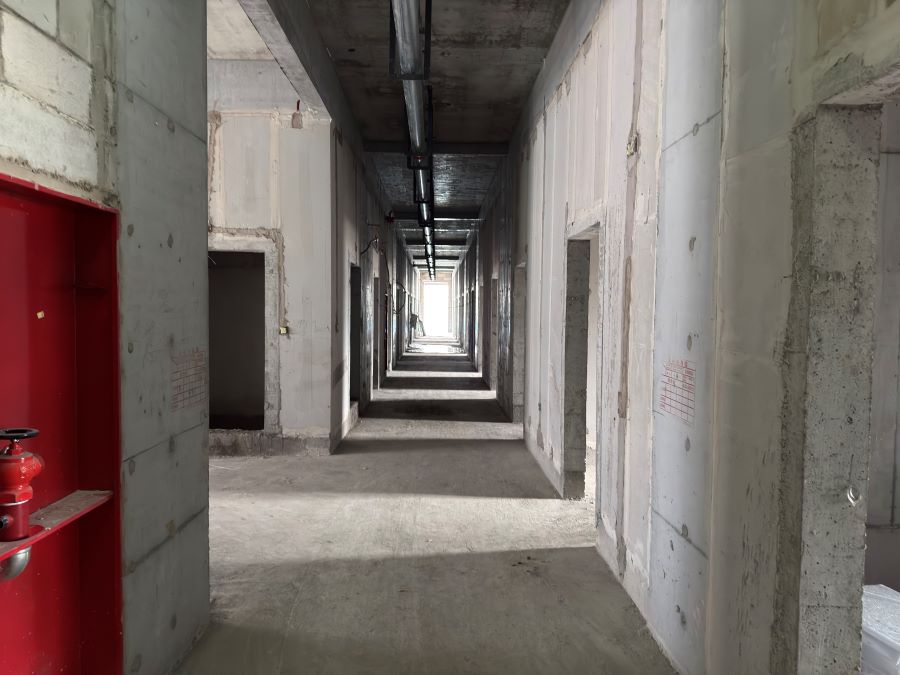

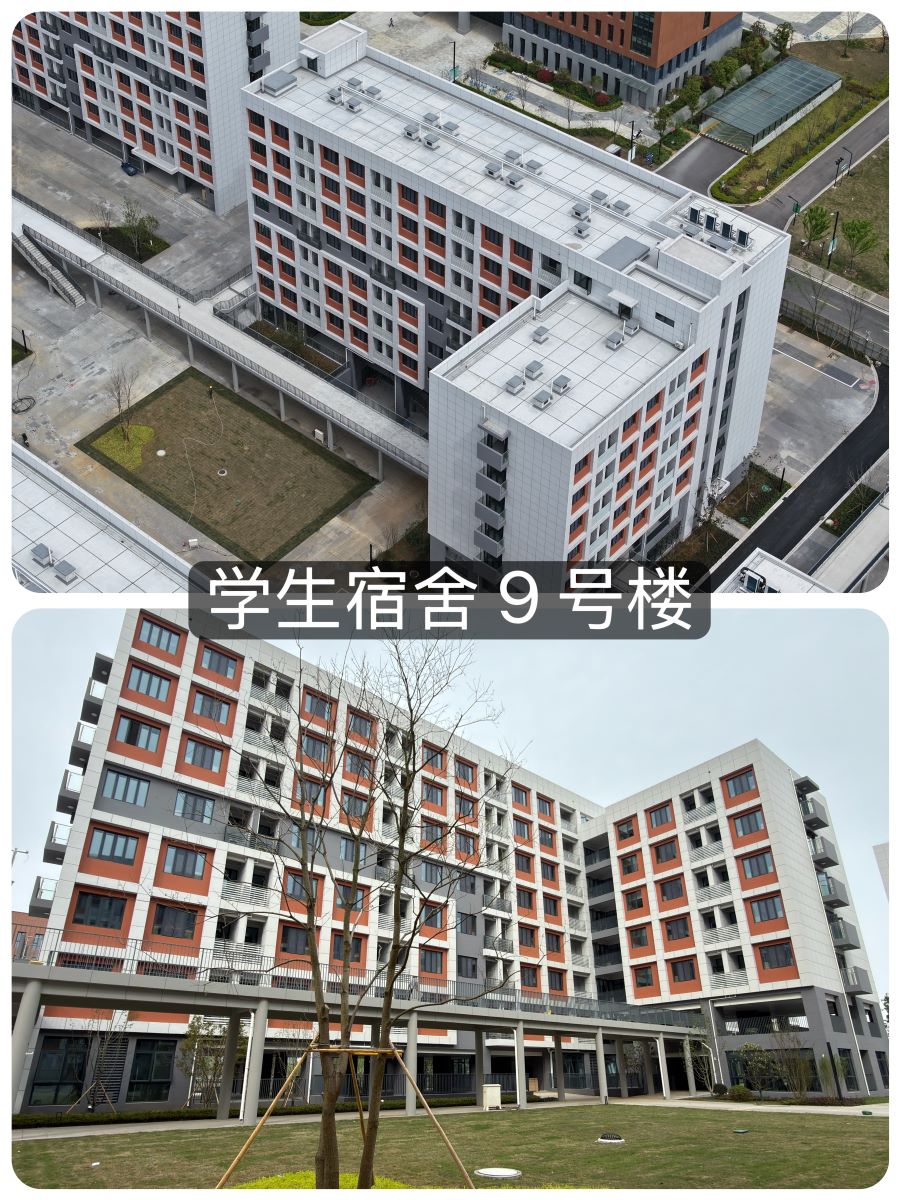

1.1314号宿舍楼:水电开槽配管,施工至五层完成90%

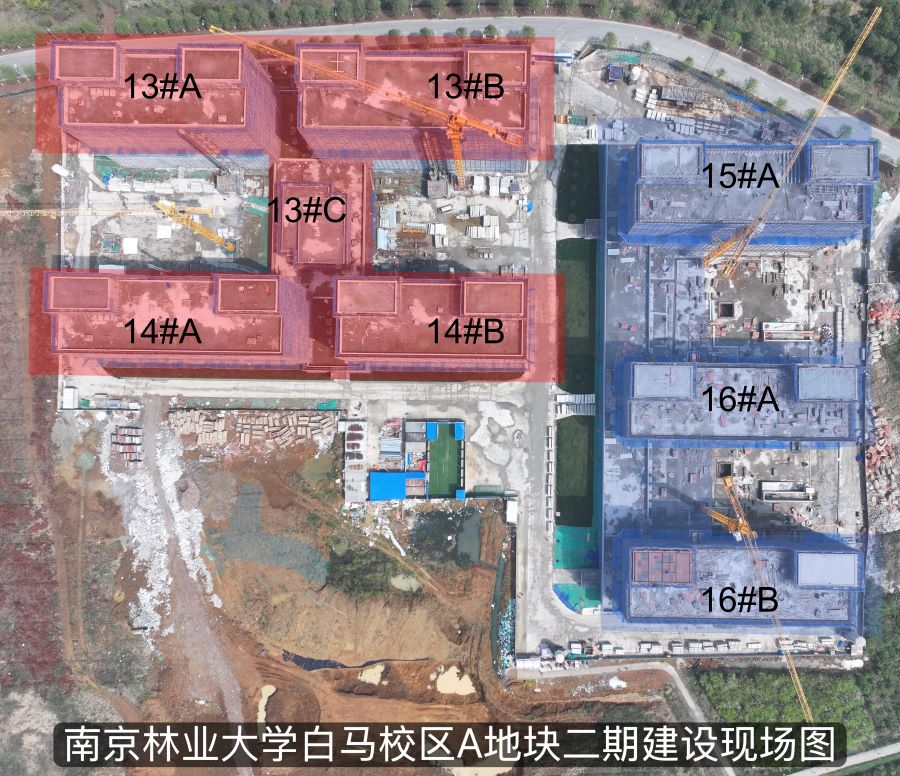

2.1516号宿舍楼:墙体砌筑全部完成;ALC 板安装,15#A楼五层完成50%,六层完成50%16#A楼三层完成75%,四层完成20%16#B楼四层完成50%,五层完成30%
