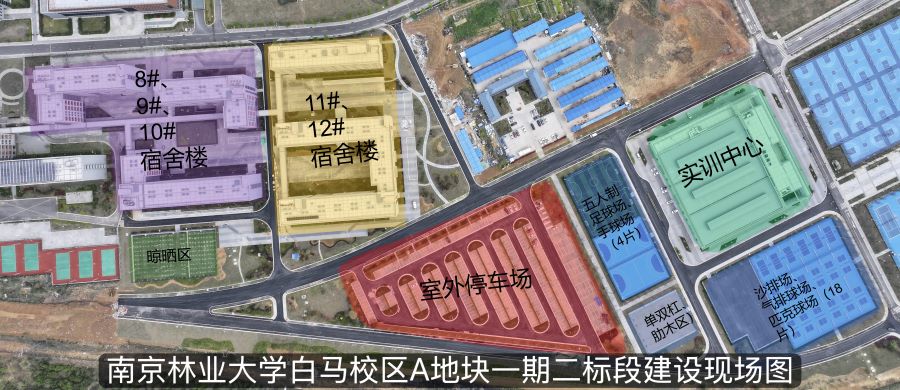

A地块一期二标段建设工程
南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:
本周现场施工人数为50人。
1.联调联试:竣工调试、试运行,待正式电送电后完成最终检测,正式验收。





A地块二期建设工程
南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:
本周现场施工人数为302人。

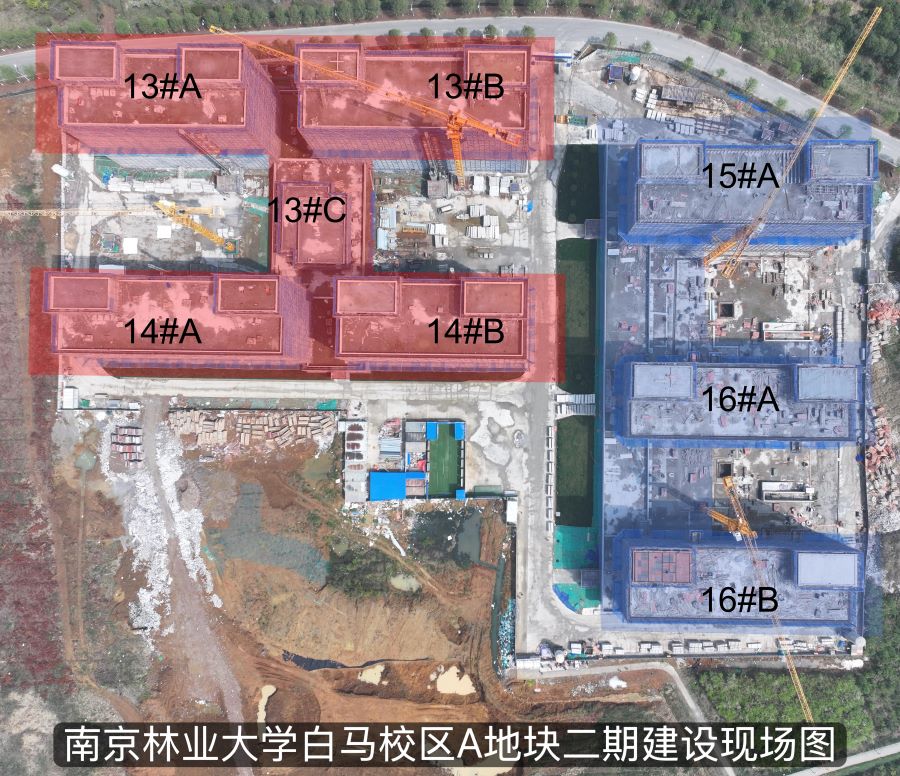

1.13、14号宿舍楼:水电开槽配管施工至八层完成25%;墙体开槽修补施工至六层完成50%。

2.15、16号宿舍楼:ALC 板安装,15#A楼七层完成80%,八层完成55%;16#A楼五层完成90%,六层完成55%;16#B楼五层完成85%,六层完成60%。
