A地块一期二标段建设工程
南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

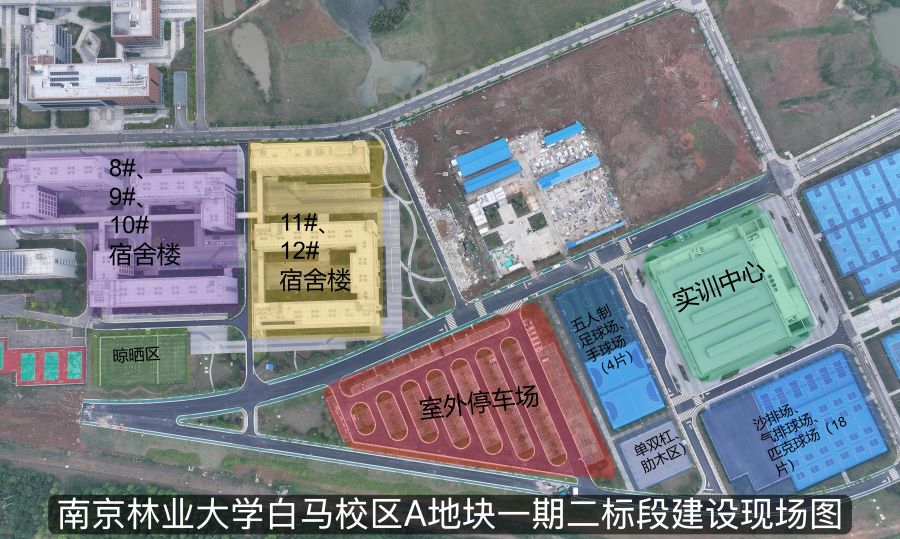

本周现场施工人数为48人。
1.联调联试:正式电已送电、通电完成,筹备竣工验收。



A地块二期建设工程
南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:
本周现场施工人数为302人。

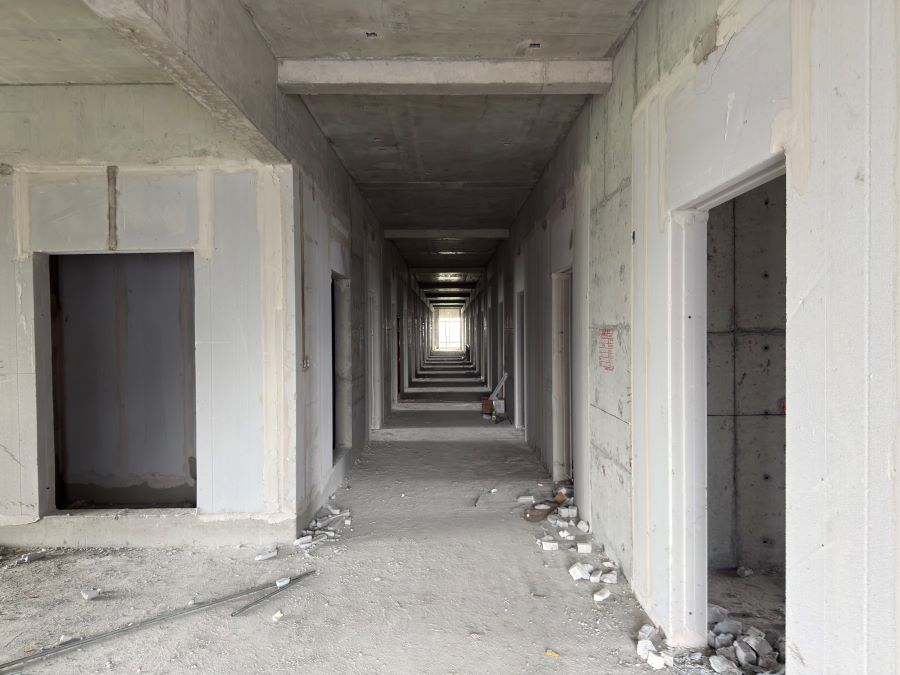

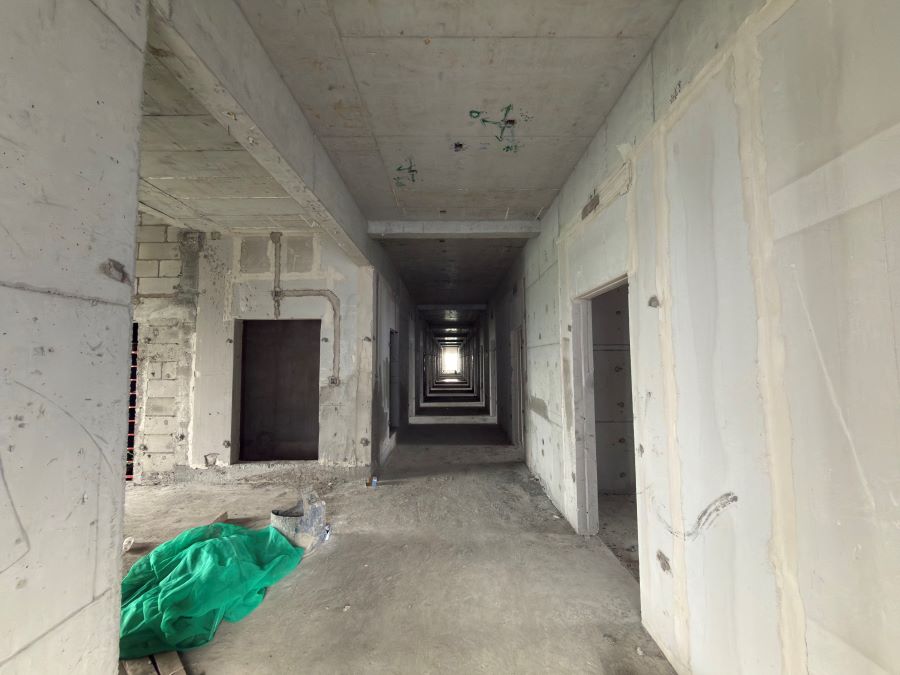

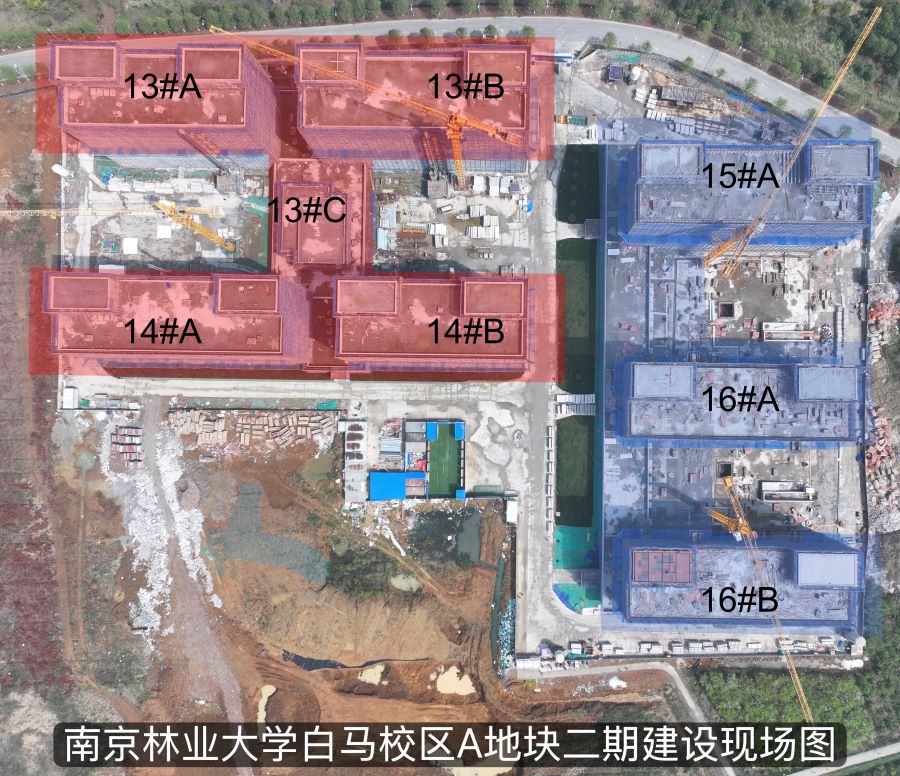

1.13、14号宿舍楼:水电开槽配管、墙体修补全部完成;墙面挂网、灰饼等抹灰前准备工作完成。

2.15、16号宿舍楼:ALC 板安装全部完成;水电开槽配管,施工至四层,完成90%。

C地块建设工程
南京林业大学白马校区C地块建设工程全力推进,截至目前C地块初步设计已启动。
