白马校区建设工程现场进度2026年第19周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2026-05-13

A地块一期二标段建设工程

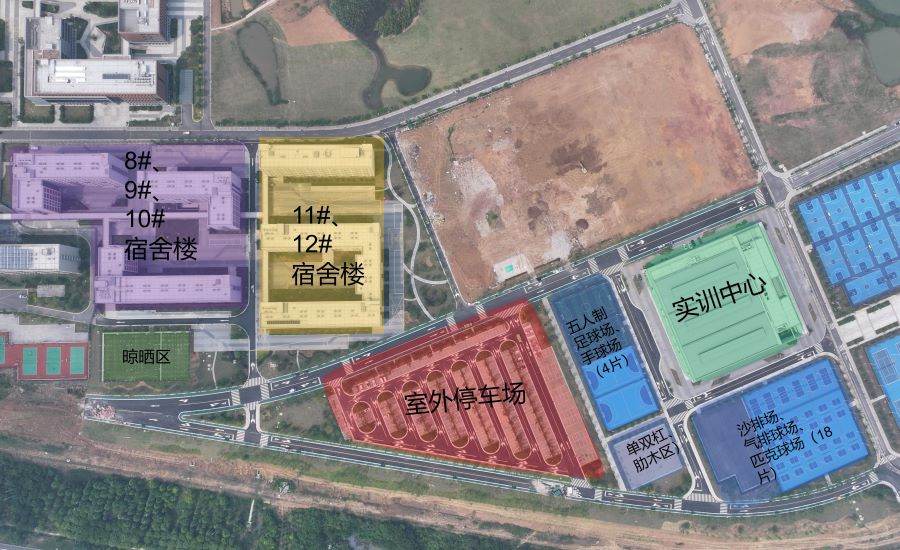

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为56人。

1.联调联试:正式电已送电、通电完成,筹备竣工验收。

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程全力推进。

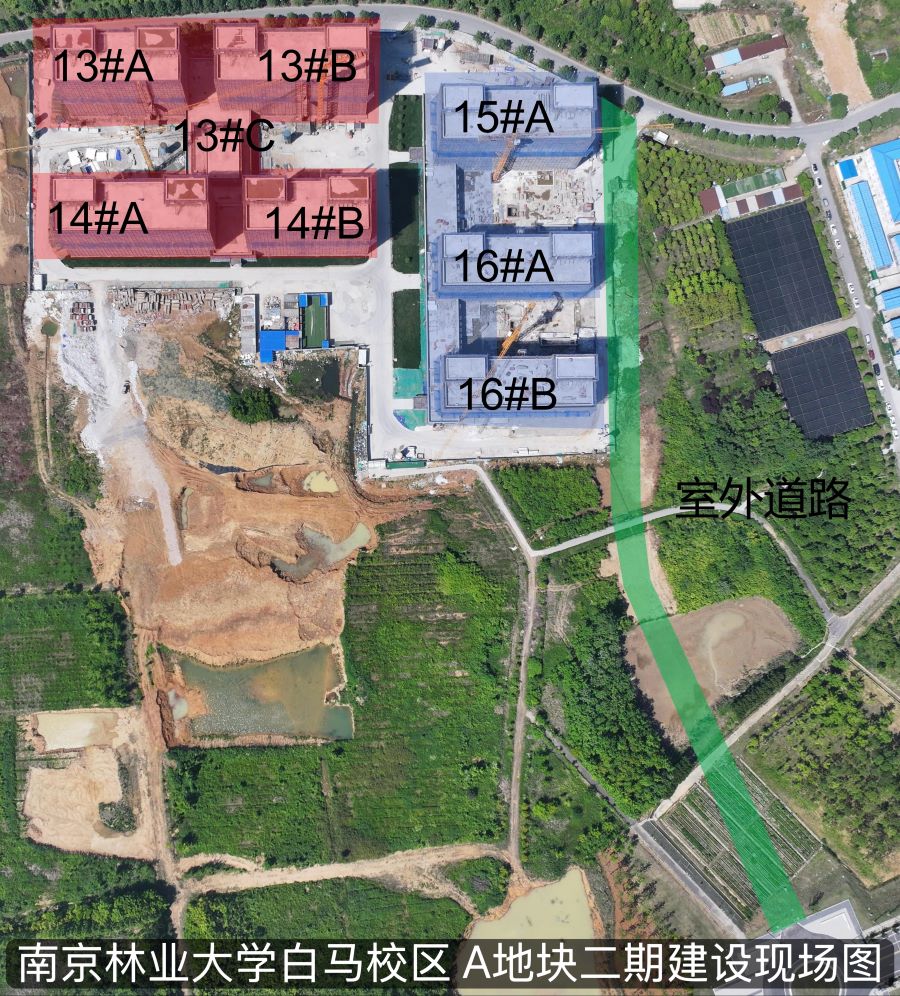

二期进展情况:

本周现场施工人数为302人。

1.1314号宿舍楼:外墙线条抹灰10%,屋面机房外墙抹灰完成90%

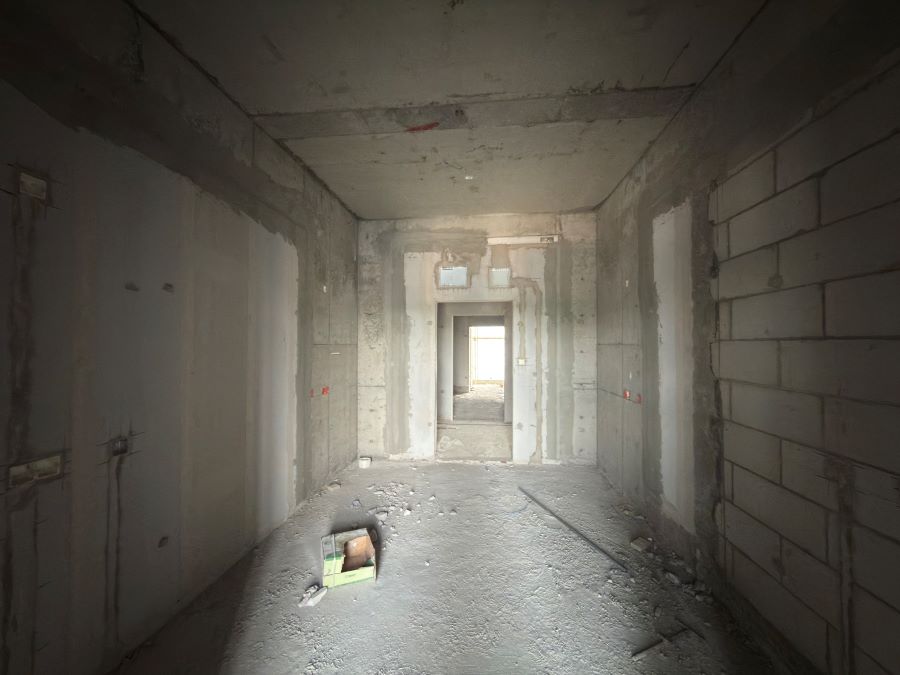

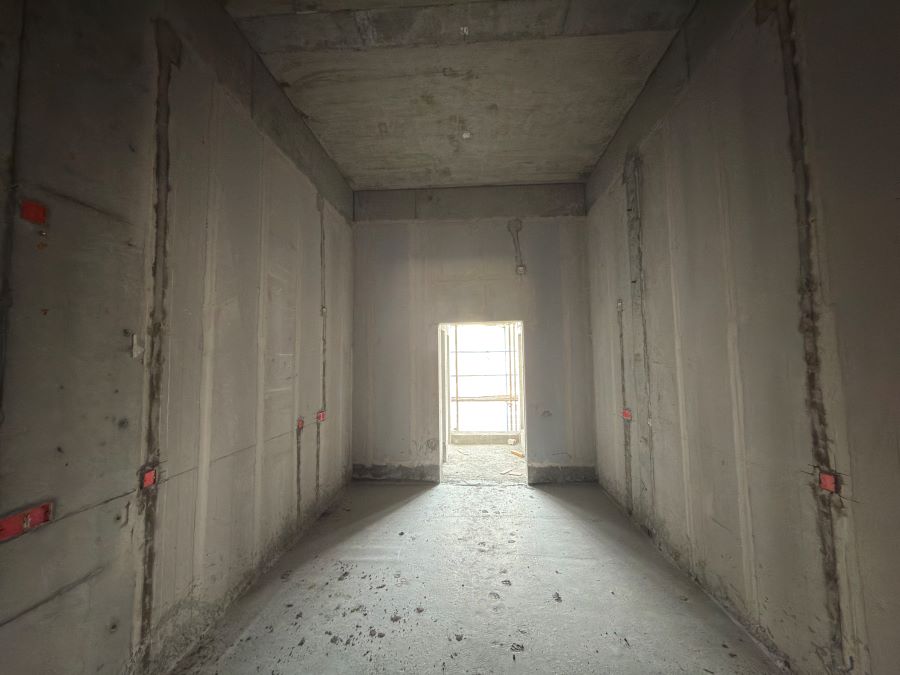

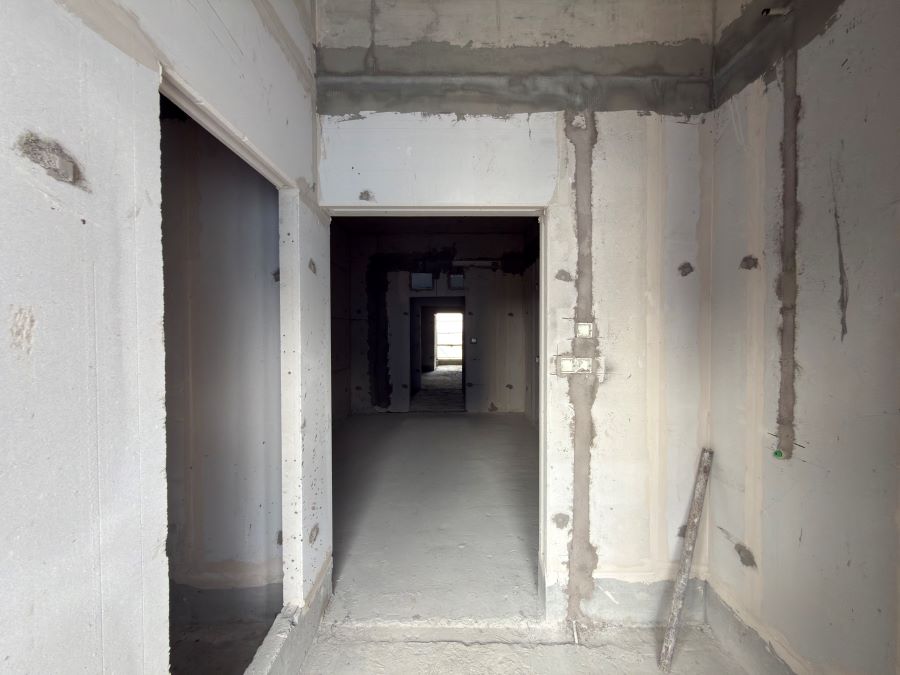

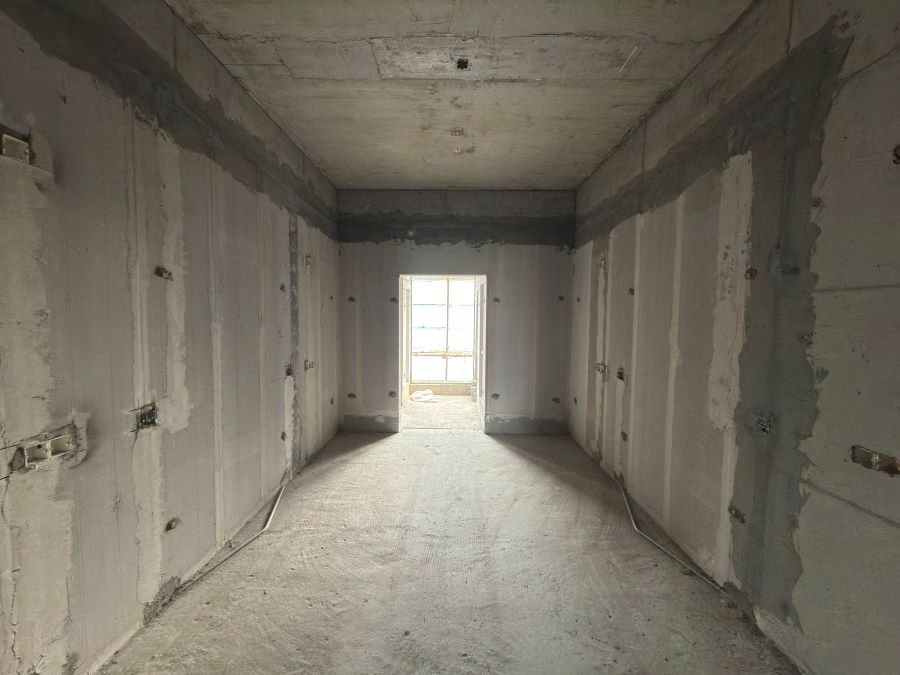

2.1516号宿舍楼:水电开槽配管,施工至顶层完成35%

3.室外工程:室外配套道路建设区域内苗木清表、水塘抽排水完成。

C地块一期建设工程

南京林业大学白马校区C地块一期建设工程全力推进。

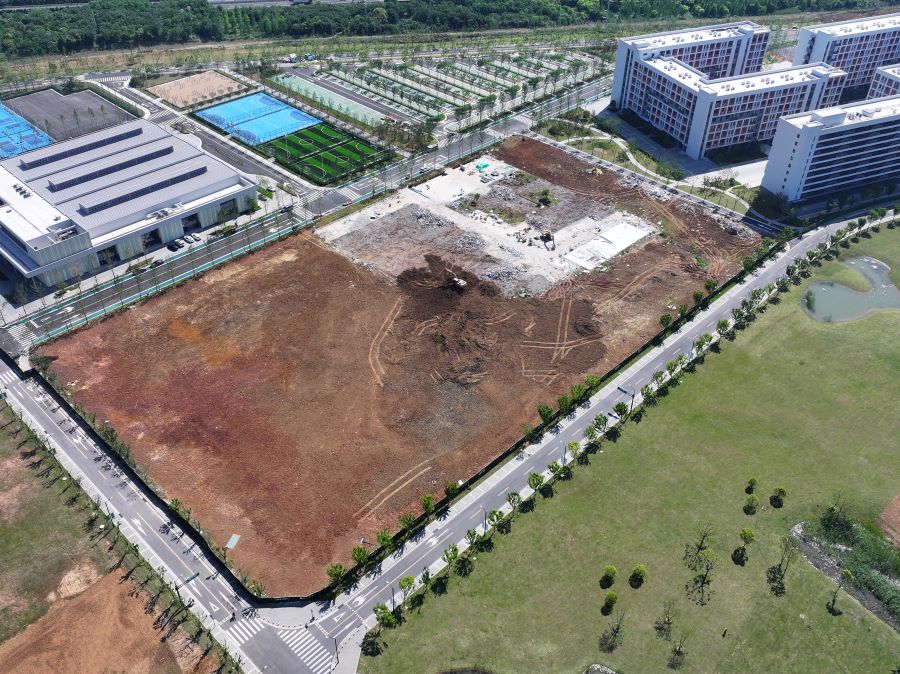

C地块一期方案设计已完成,并取得规划部门稳定意见函。其中,设计类组团学生宿舍可行性研究报告已获批、初步设计和概算编制工作已启动;教学楼、食堂及后勤附属用房可行性研究报告已编制完成。
