A地块一期二标段建设工程
南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:
本周现场施工人数为69人。

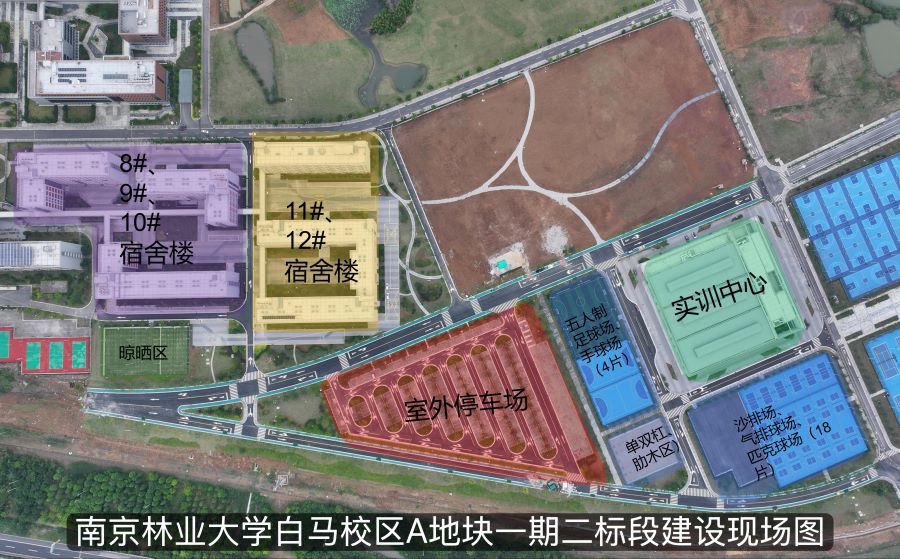

1.联调联试:竣工验收完成,准备联合验收。
2.新增绿化及围墙施工:正在进行绿化场地平整;正式围墙基础施工。


A地块二期建设工程
南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:
本周现场施工人数为265人。

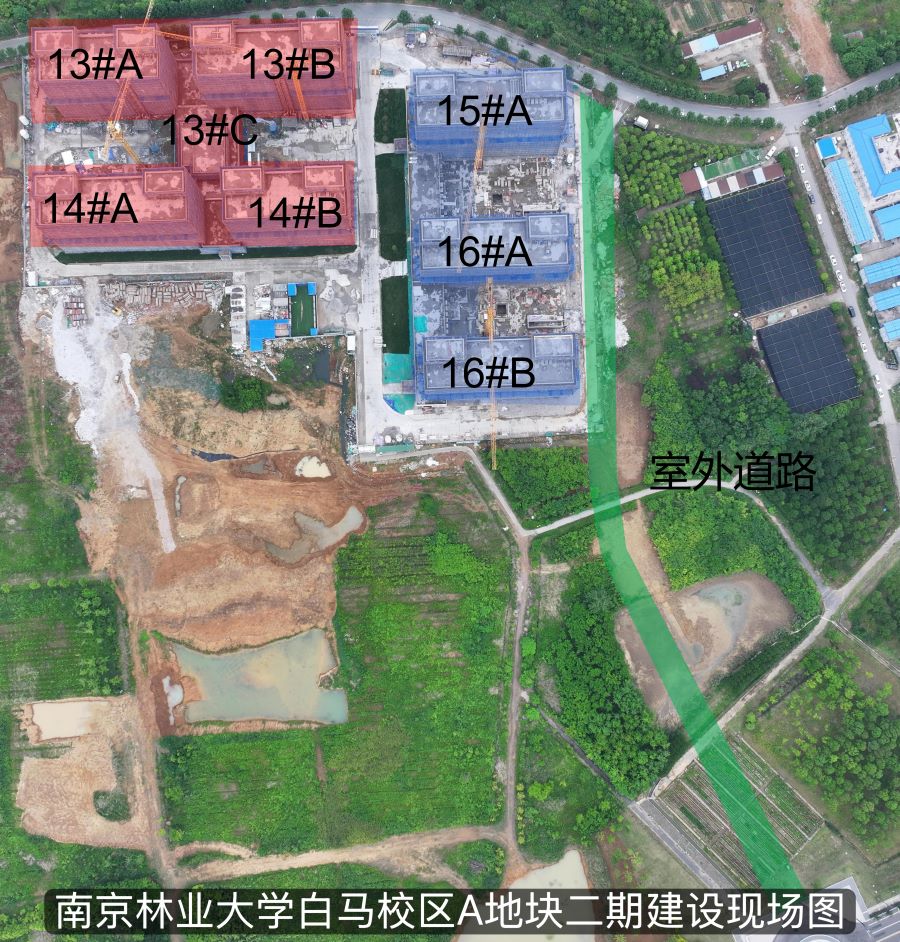

1.13、14号宿舍楼:外墙喷浆完成45%,外墙抹灰完成30%;内墙喷浆完成35%,内墙抹灰完成15%。

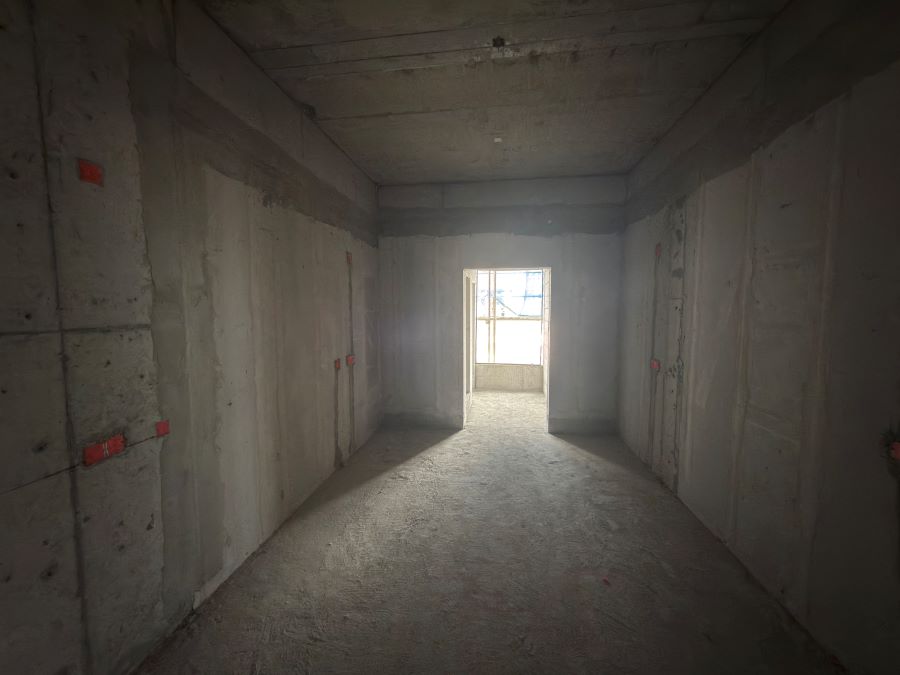

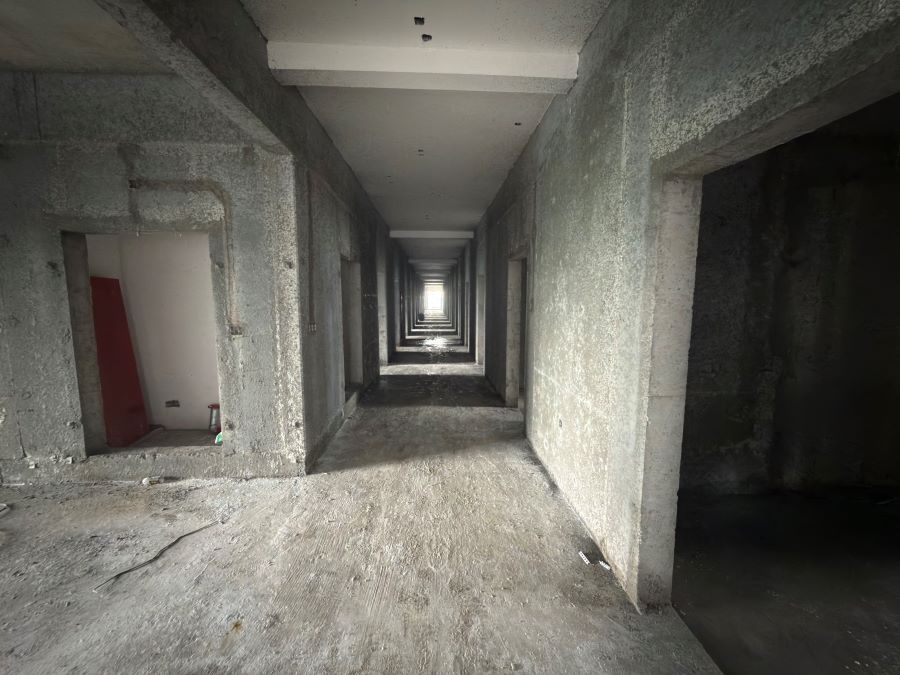

2.15、16号宿舍楼:主体结构验收完成;水电开槽配管完成;二次结构施工完成;墙面修补、灰饼、挂网完成80%。

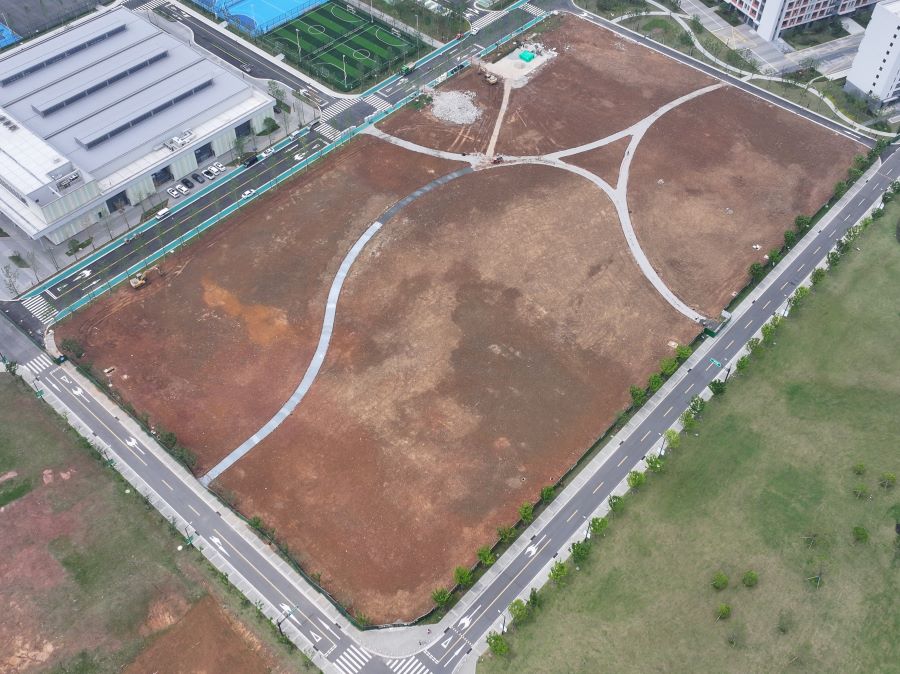

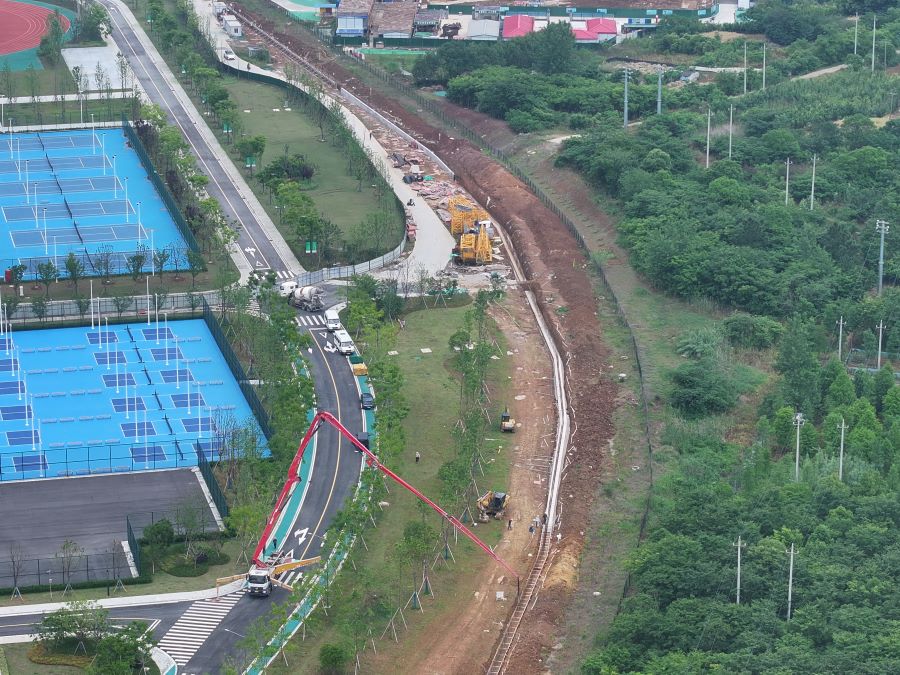

3.室外工程:室外配套道路建设区域,道路苗木清表、水塘抽排水完成。
C地块建设工程
南京林业大学白马校区C地块一期建设工程全力推进。
C地块一期方案设计已完成,并取得规划部门稳定意见函。其中,设计类组团学生宿舍可行性研究报告已获批,初步设计和概算已编制完成,正在进行内审;教学楼、食堂及后勤附属用房可行性研究报告已编制完成;文勘单位已进场作业。
