白马校区建设工程现场进度2026年第24周工作周报
点击次数:次 日期:2026-06-16

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

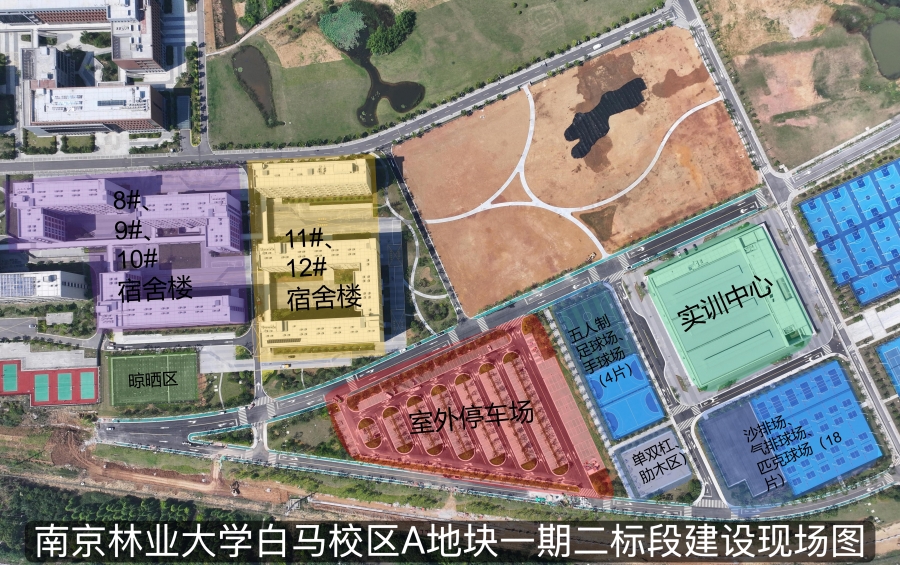

本周现场施工人数为67人。

1.联调联试:竣工验收完成。

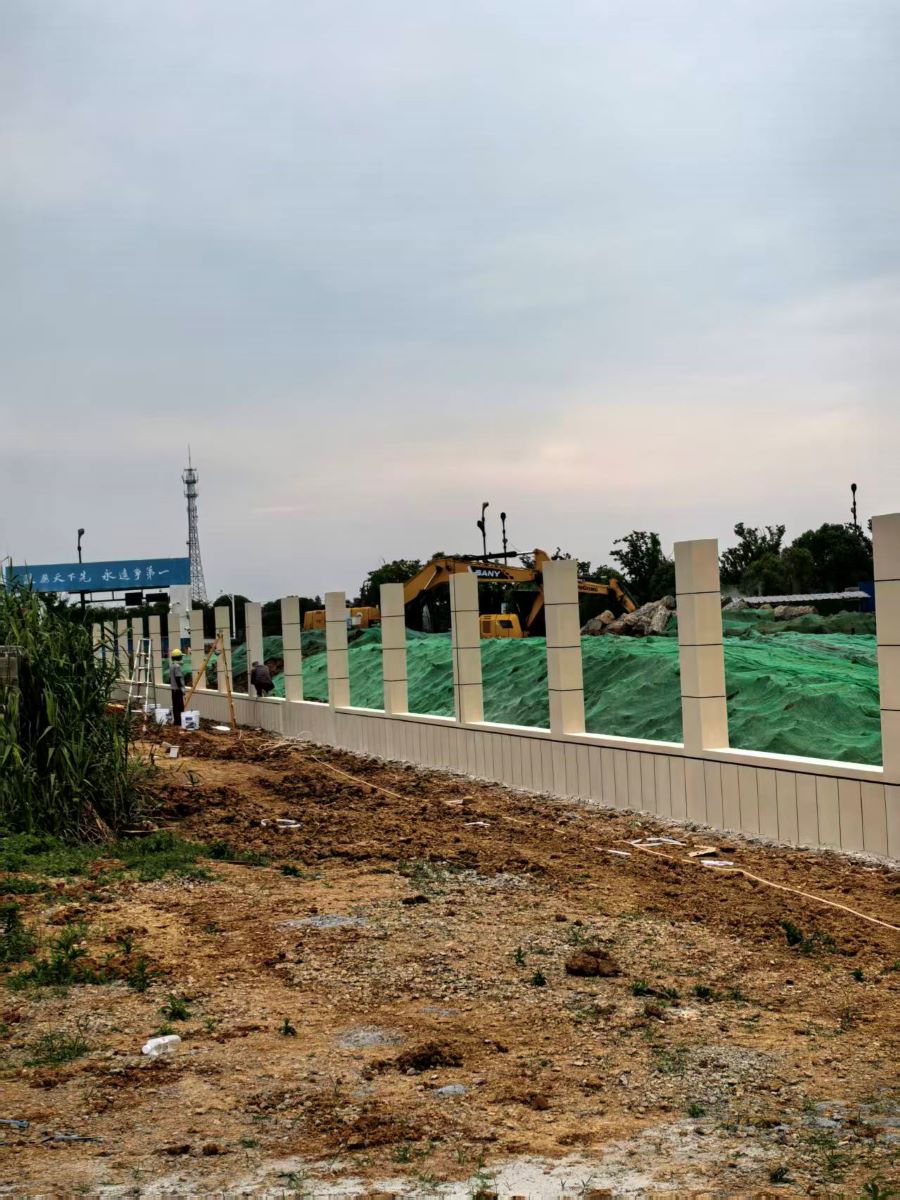

2.新增绿化及围墙施工:绿化场地绿植种植完成;正式围墙正在进行粉刷和油漆施工。

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:

本周现场施工人数为359人。

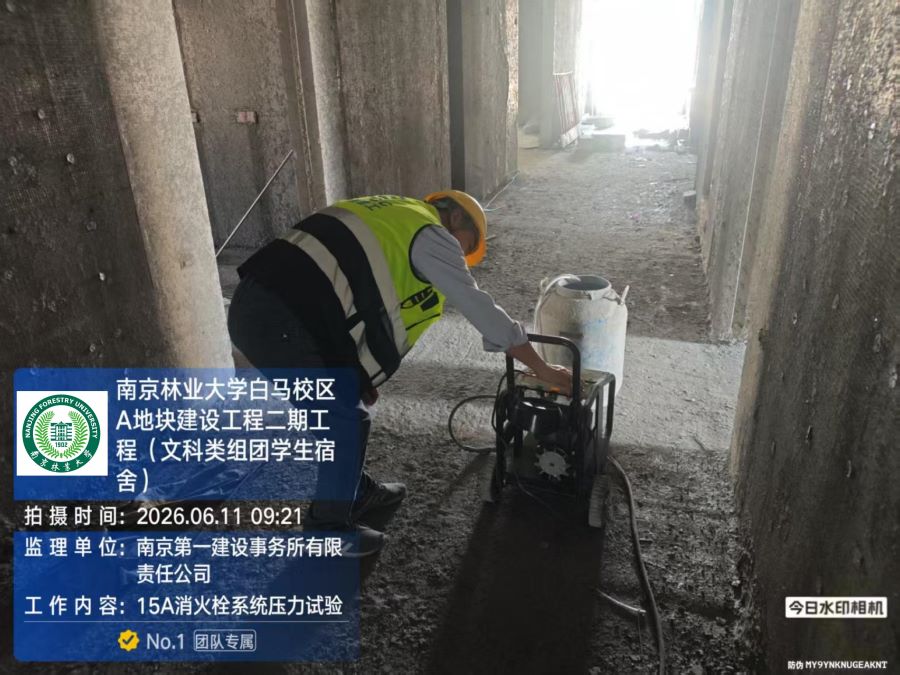

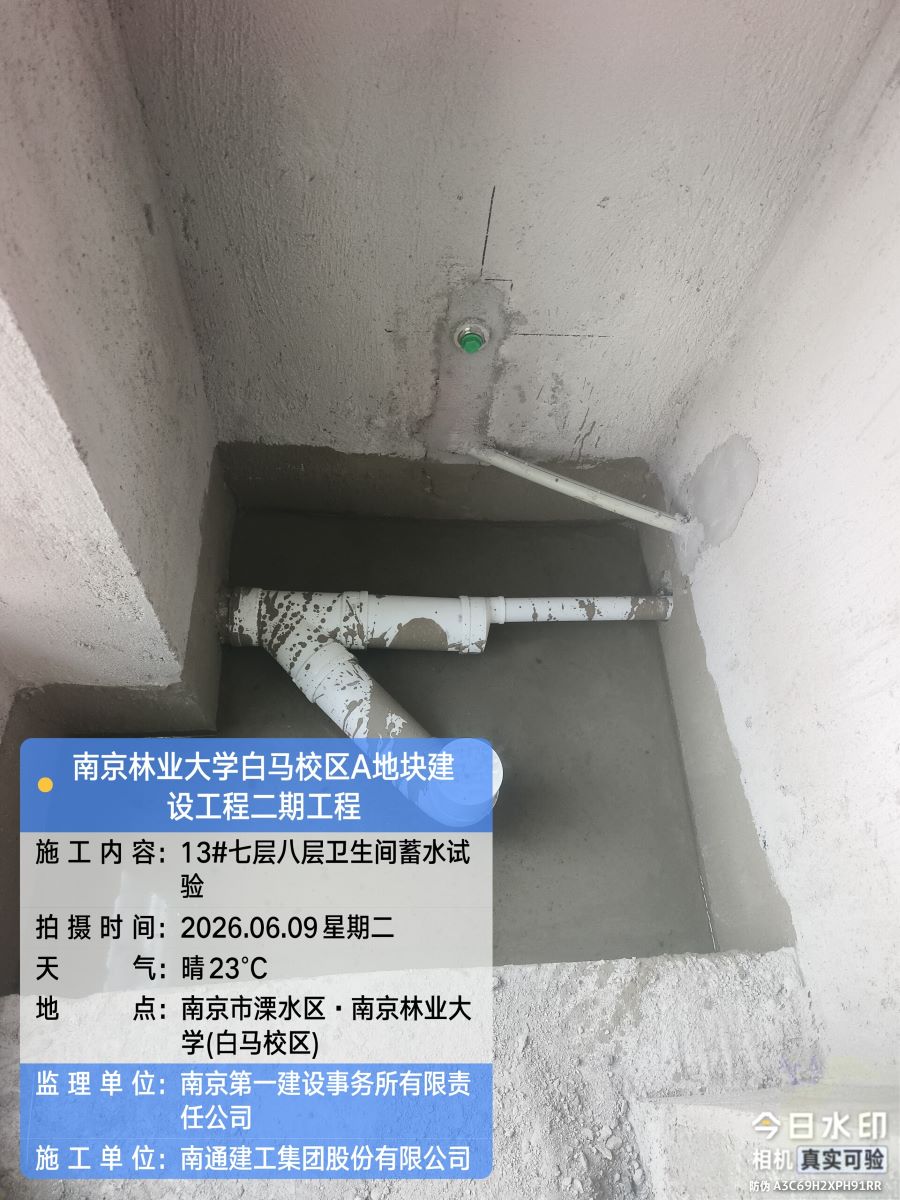

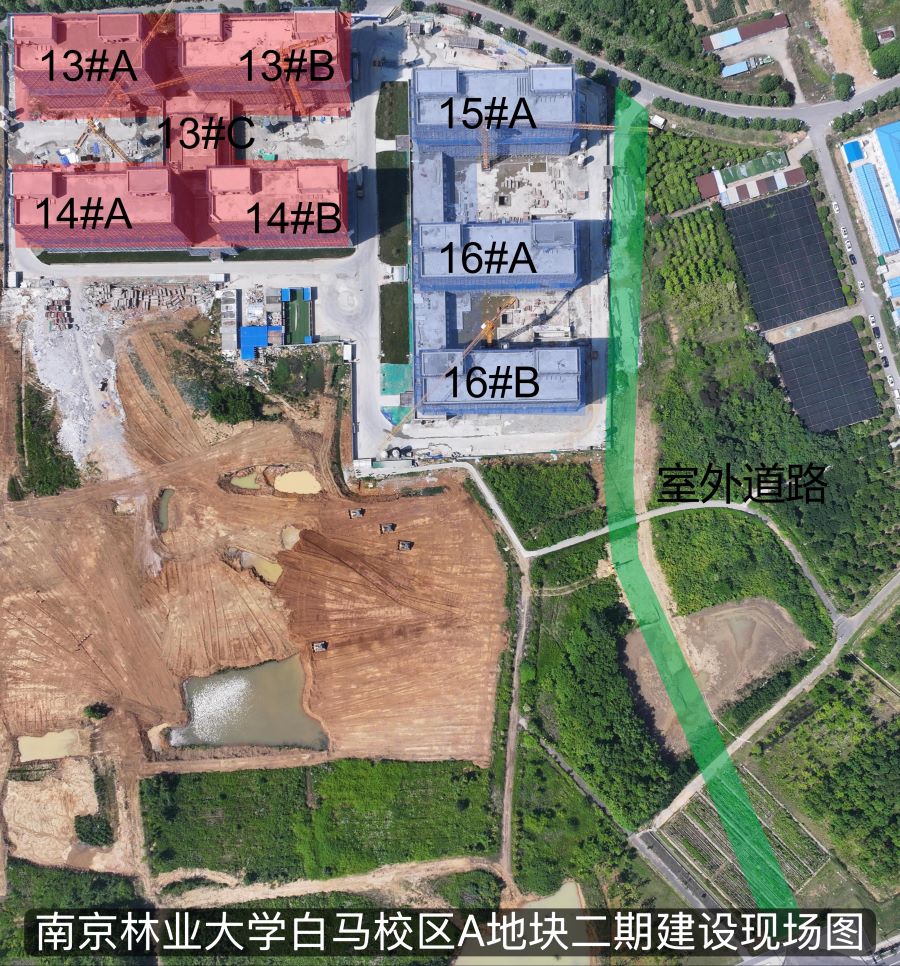

1.1314号宿舍楼:外墙抹灰修补完成95%;内墙抹灰完成90%;外墙保温板施工完成30%

2.1516号宿舍楼:外墙抹灰完成90%;内墙抹灰完成50%;屋顶机房外墙保温施工完成50%

3.室外工程:室外道路地勘补勘完成。

C地块建设工程

南京林业大学白马校区C地块一期建设工程全力推进。

C 地块一期方案设计已完成,并取得规划部门稳定意见函。其中,设计类组团学生宿舍可行性研究报告已获批,初步设计和概算已上报,地勘作业已完成;教学楼、食堂及后勤附属用房可行性研究报告已上报。
