白马校区建设工程现场进度2026年第25周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:周颖、秦天堂 点击次数:次 日期:2026-06-24

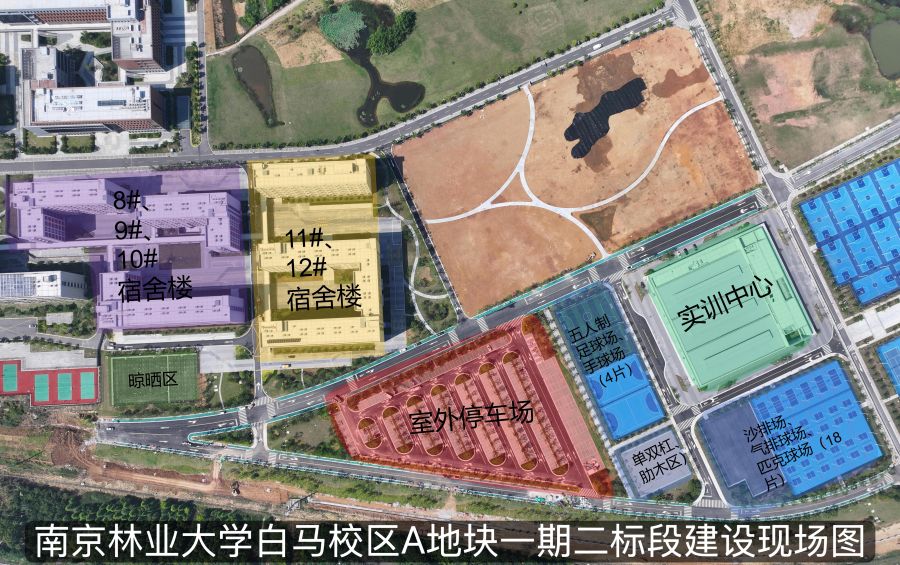

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

一期二标段进展情况:

本周现场施工人数为54人。

1.联调联试:竣工验收完成。

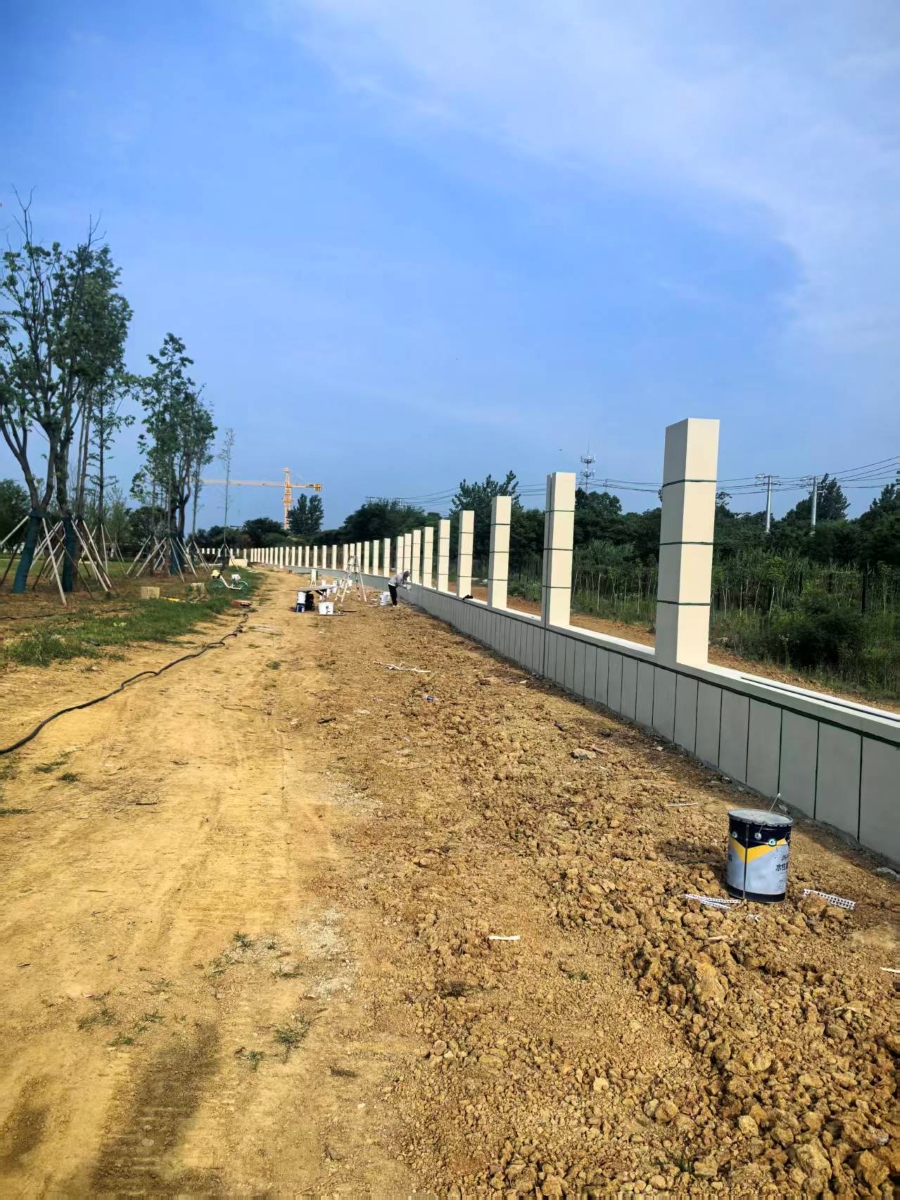

2.新增绿化及围墙施工:绿化场地绿植种植完成;正式围墙正在进行粉刷、刷漆及栏杆安装。

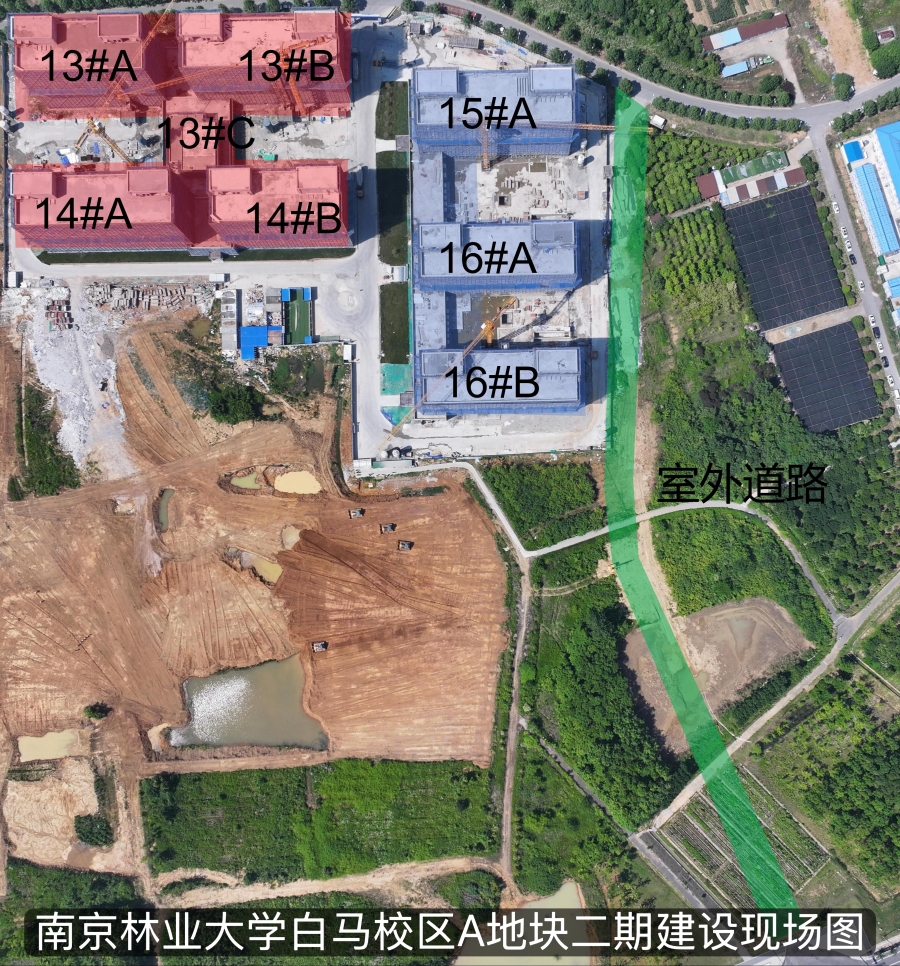

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:

本周现场施工人数为359人。

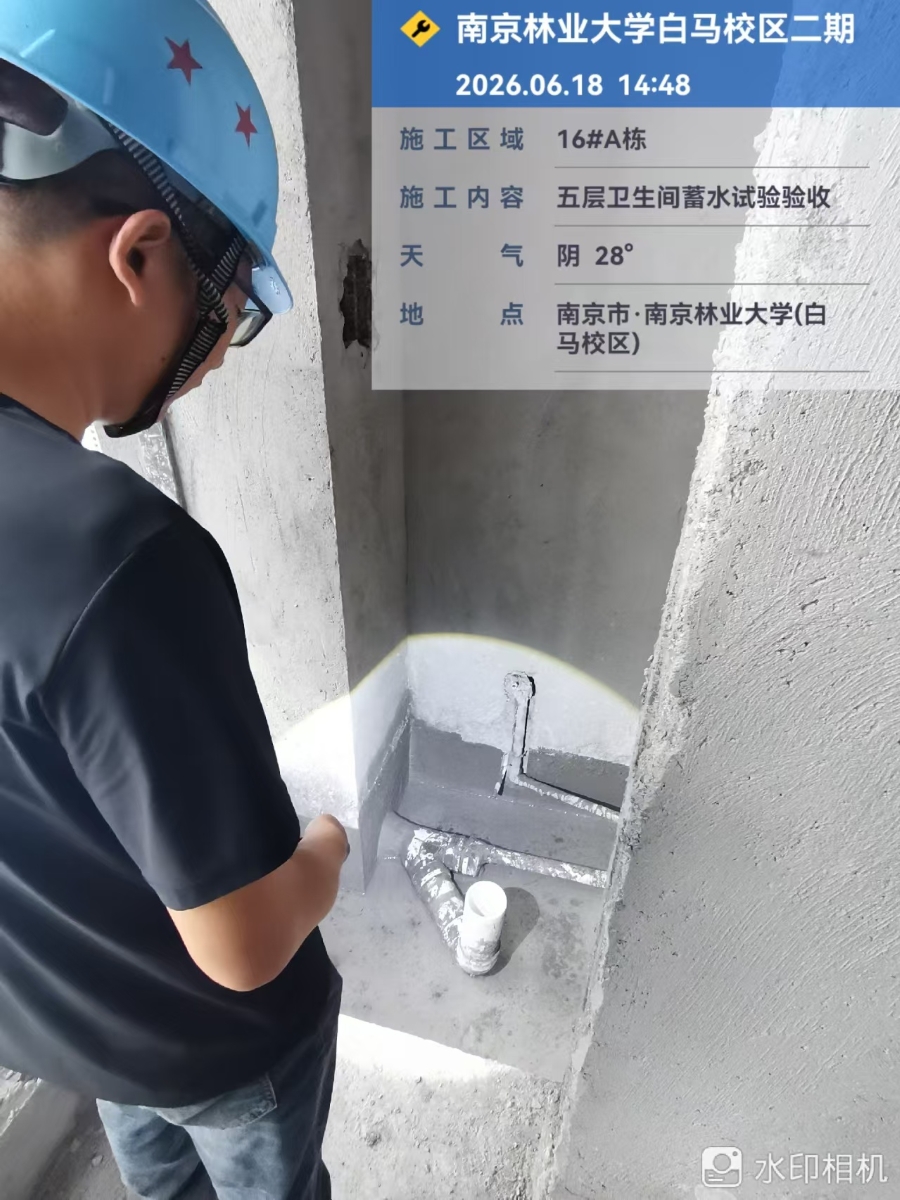

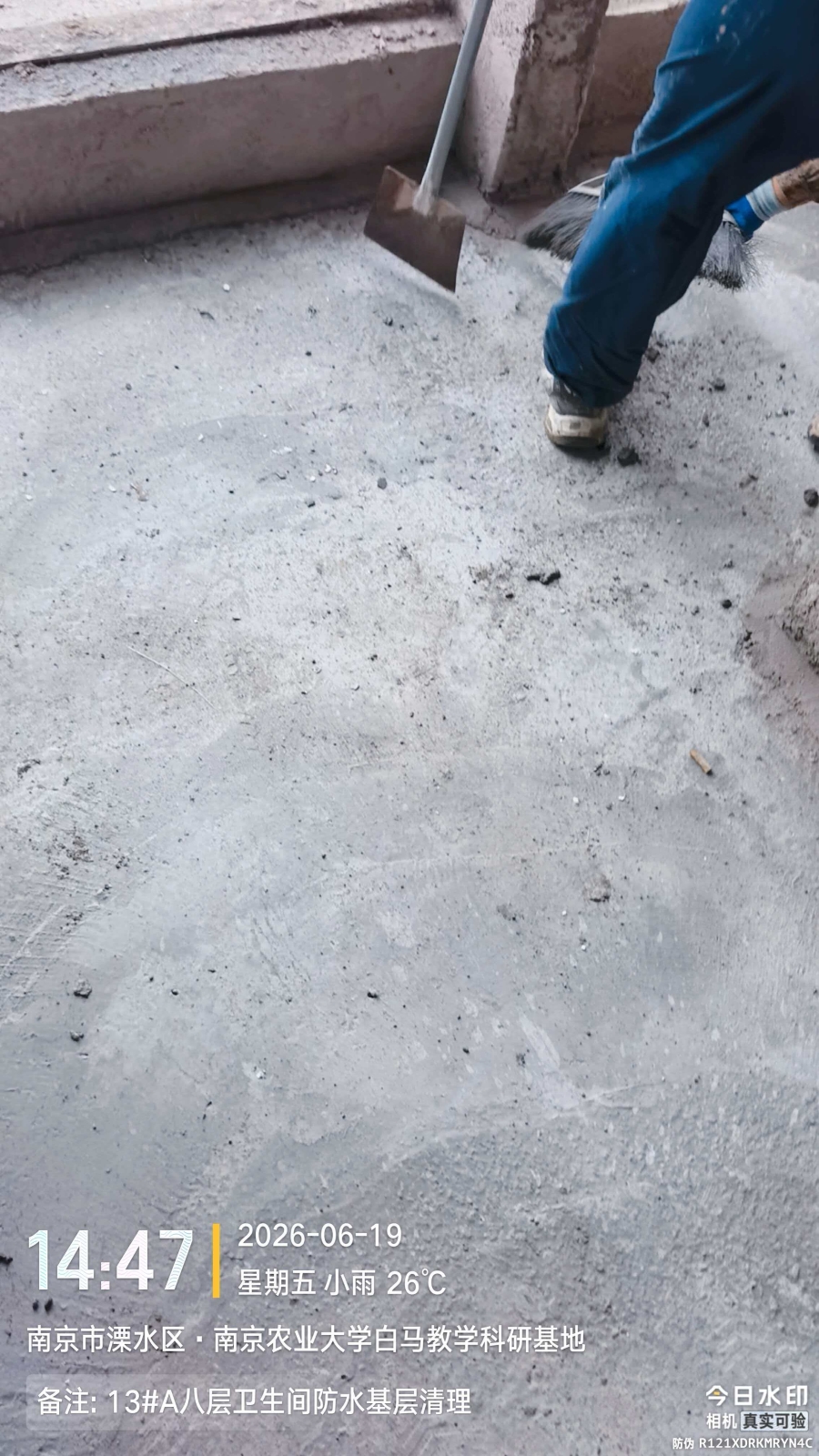

1.1314号宿舍楼:外墙抹灰修补完成;内墙抹灰修补完成60%;外墙保温板施工完成70%,卫生间基层防水完成65%

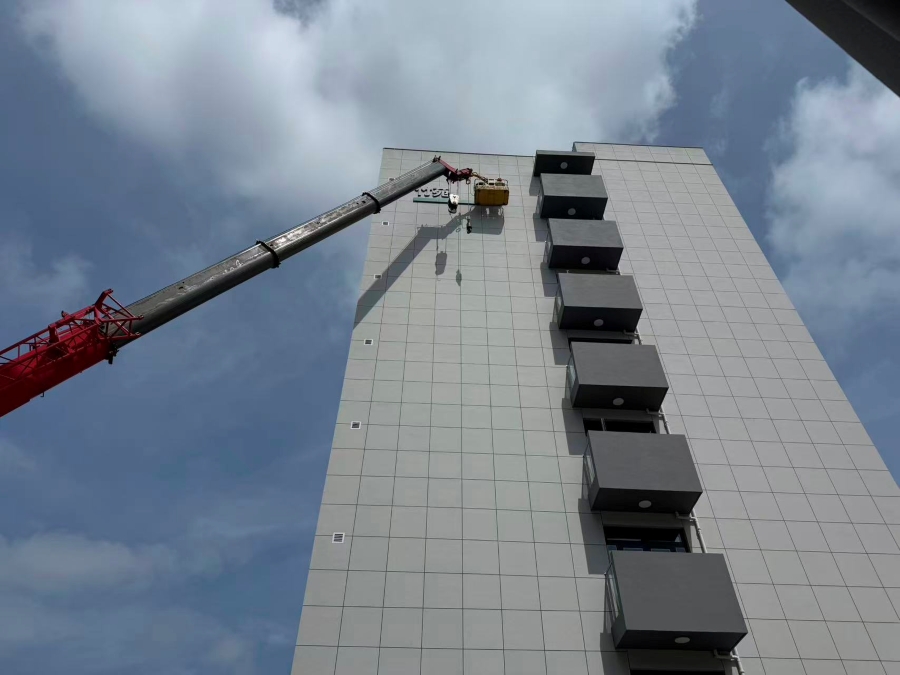

2.1516号宿舍楼:外墙抹灰修补完成85%;内墙抹灰完成85%;屋顶机房外墙保温施工完成,建筑外墙保温施工完成50%

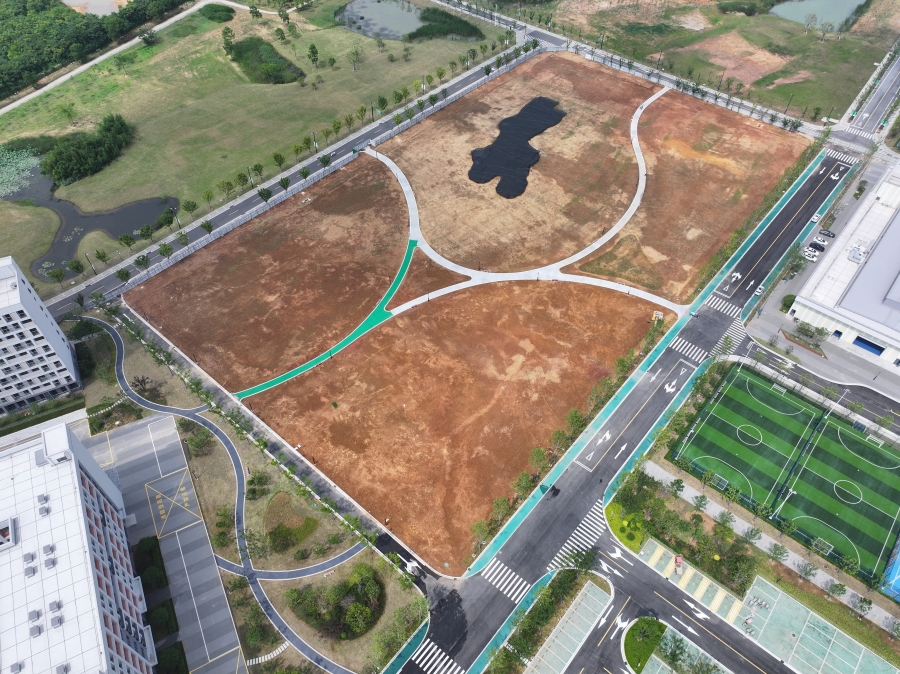

3.室外工程:室外道路地勘补勘完成。

C地块建设工程

南京林业大学白马校区C地块一期建设工程全力推进。

C 地块一期方案设计已完成,并取得规划部门稳定意见函。其中,设计类组团学生宿舍可行性研究报告已获批,初步设计和概算已上报,地勘作业已完成;教学楼、食堂及后勤附属用房可行性研究报告已上报,设计服务招标公告已发布。
