A地块一期二标段建设工程
南京林业大学白马校区A地块一期二标段建设工程全力推进。

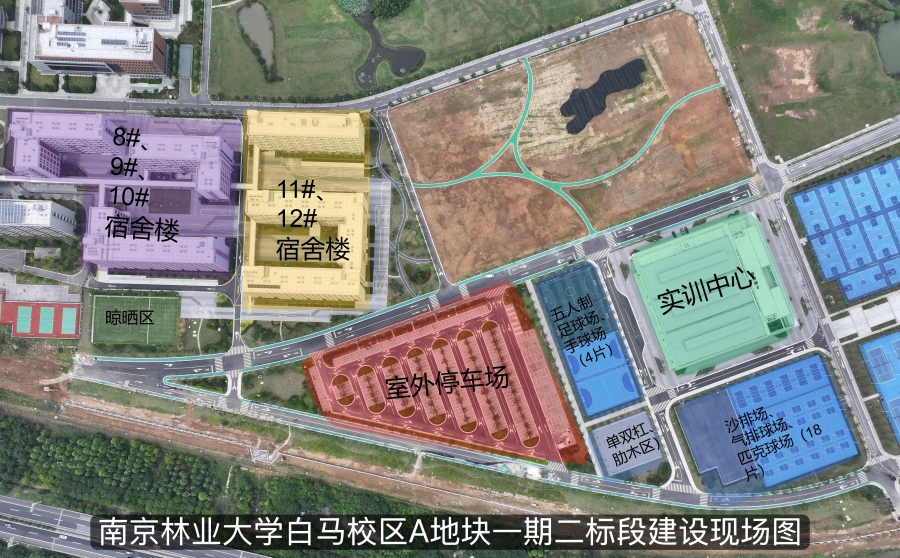

一期二标段进展情况:
本周现场施工人数为29人。
1.联调联试:竣工验收完成。

2.新增绿化及围墙施工:围墙正在进行刷漆及栏杆安装。

A地块二期建设工程
南京林业大学白马校区A地块二期建设工程全力推进。

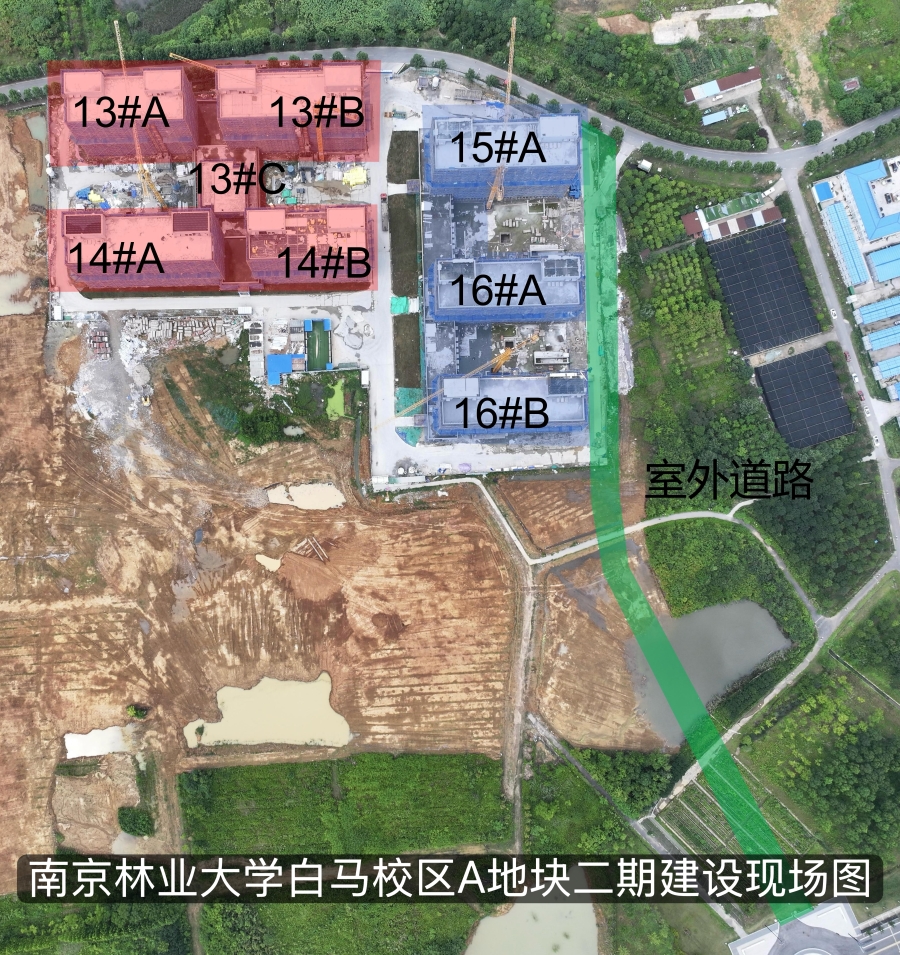

二期进展情况:
本周现场施工人数为311人。

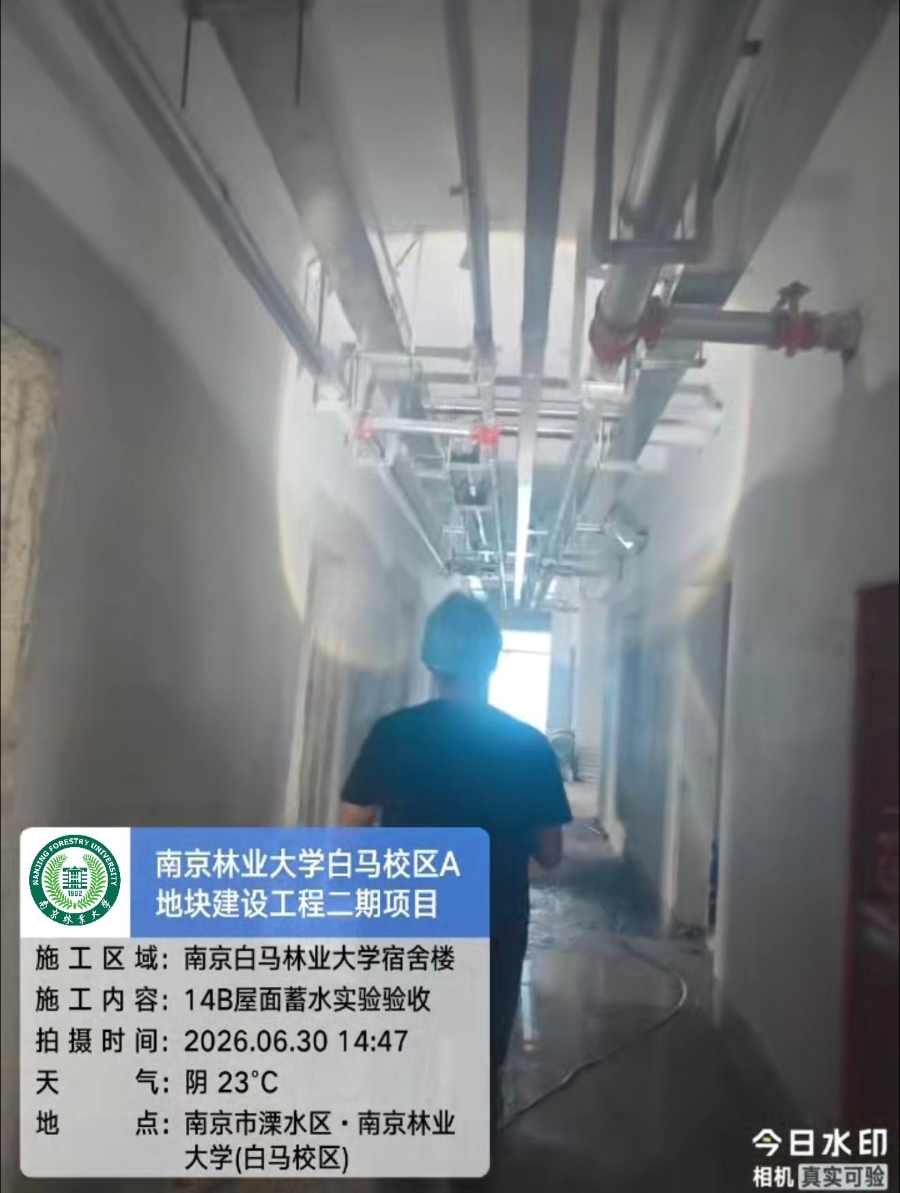

1.13、14号宿舍楼:外墙保温板施工完成90%,卫生间基层防水完成95%。

2.15、16号宿舍楼:内墙抹灰修补完成;建筑外墙保温施工完成95%;卫生间基层防水完成75%。

C地块建设工程
南京林业大学白马校区C地块一期建设工程全力推进。
C地块一期方案设计已完成,批前公示已结束。设计类组团学生宿舍可行性研究报告已获批,初步设计和概算已上报,地勘作业已完成,宿舍施工图设计已完成初稿,土地划拨工作已启动;教学楼、食堂及后勤附属用房可行性研究报告已上报,设计服务招标公告已发布。
