A地块一期二标段建设工程
南京林业大学白马校区A地块一期二标段建设工程全力推进。

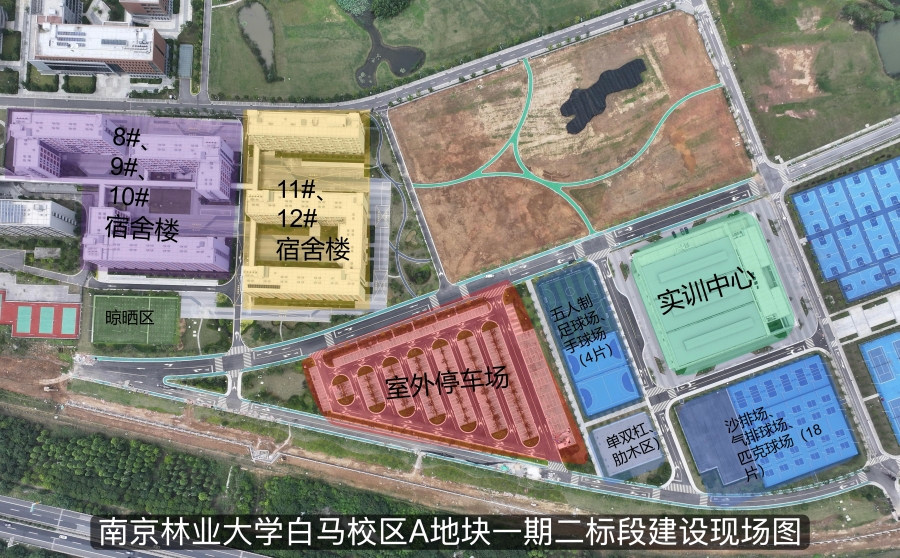

一期二标段进展情况:
本周现场施工人数为26人。

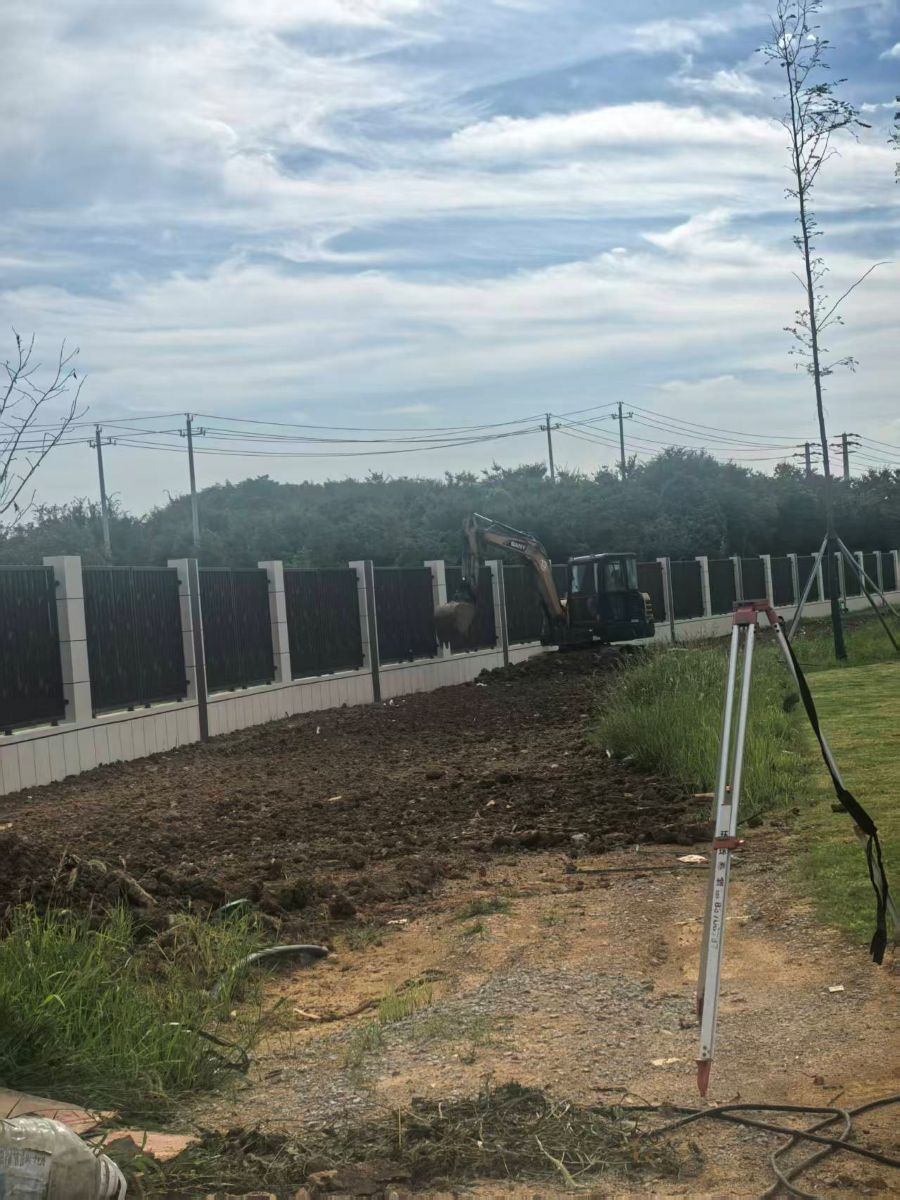

1.新增绿化及围墙施工:围墙正在进行刷漆及栏杆安装。

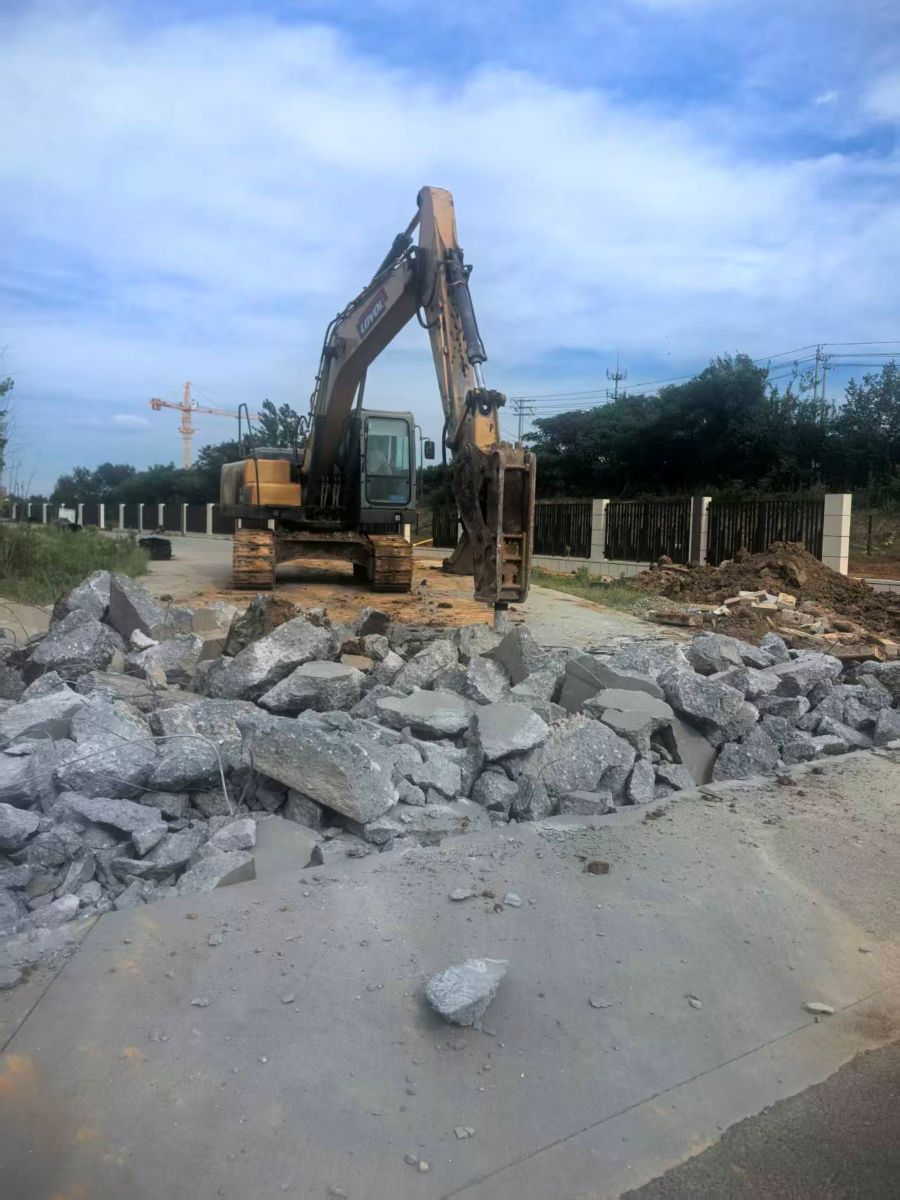

2.项目移交:临时围挡已全部拆除,项目设备清点及资料移交工作已完成。


A地块二期建设工程
南京林业大学白马校区A地块二期建设工程全力推进。

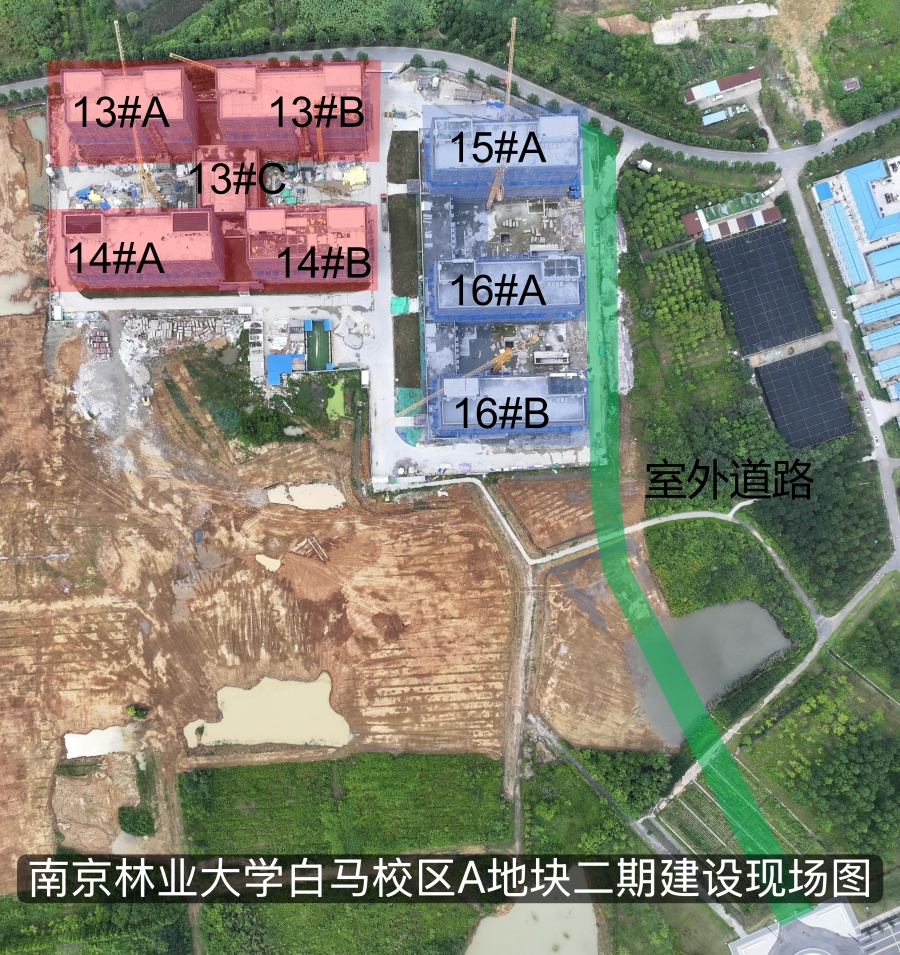

二期进展情况:
本周现场施工人数为291人。

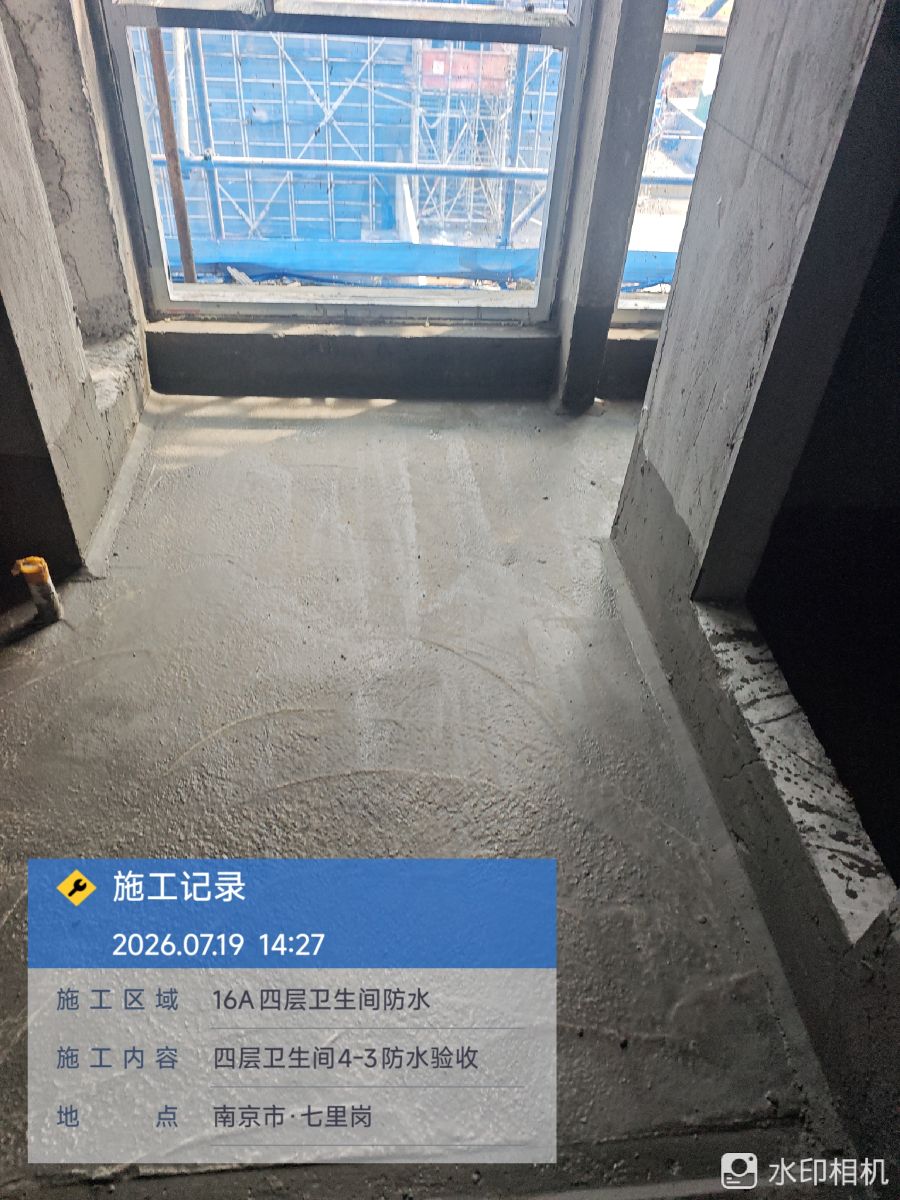

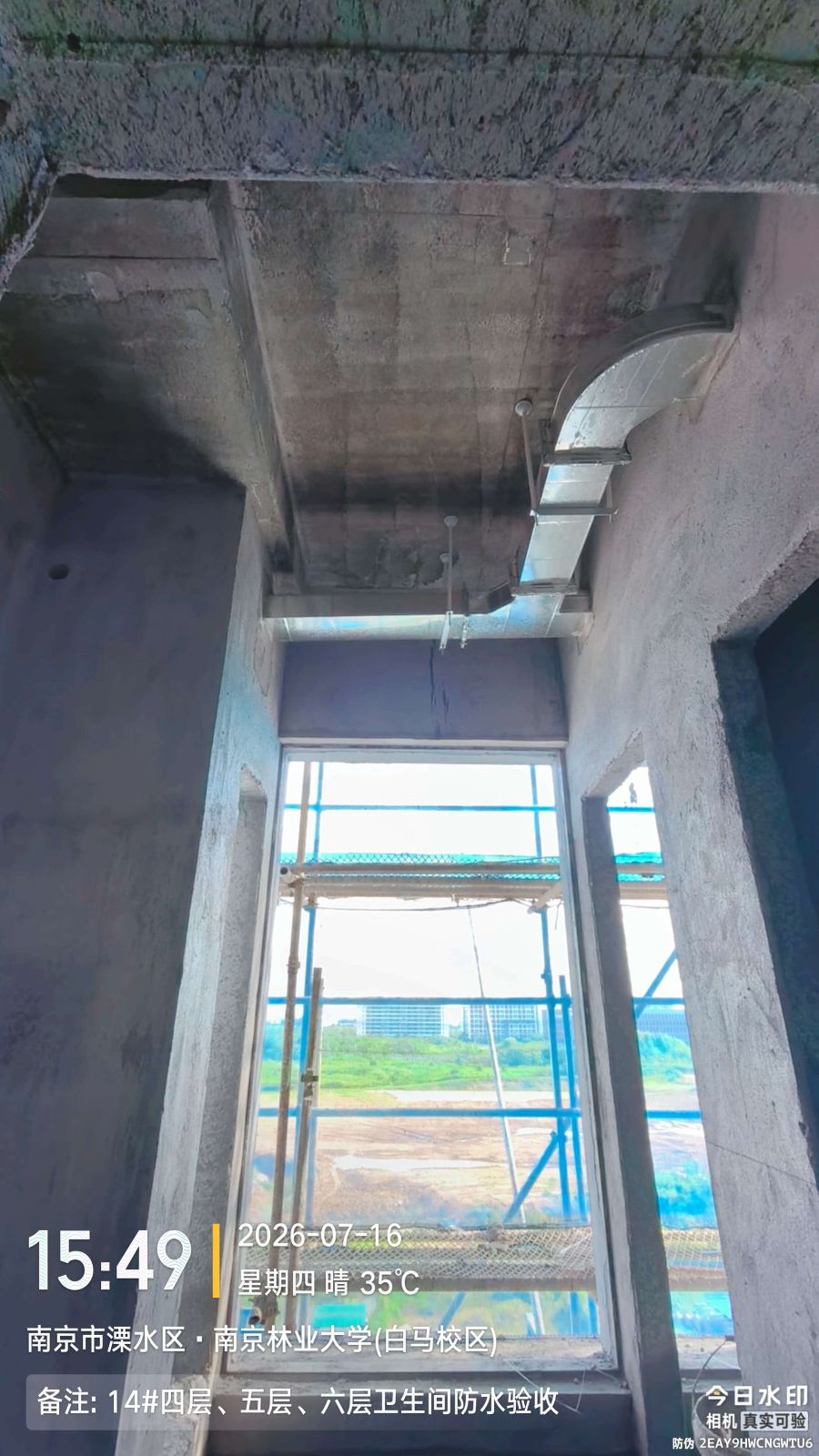

1.13、14号宿舍楼:外墙保温挂网抹灰施工完成55%;7至8层卫生间地砖铺贴完成,宿舍地砖铺贴完成45%;卫生间蹲便器安装完成,不锈钢冷热水管阀门安装完成45%,走廊喷淋管完成98%,桥架安装完成65%。

2.15、16号宿舍楼:外墙挂网抹灰完成95%;屋面防水卷材施工完成40%;15#A楼7至8层卫生间蹲便器安装完成。

C地块建设工程
南京林业大学白马校区C地块一期建设工程全力推进。
1.C地块一期方案设计已完成,批前公示已结束。设计类组团学生宿舍初步设计和概算已获批,地勘作业已完成,宿舍施工图设计已完成内审,文勘已完成验收,土地划拨工作已启动;教学楼、食堂及后勤附属用房可行性研究报告已上报,设计服务评标工作已完成。
2.宿舍区域试桩单位进场,抗浮锚杆桩打桩浇筑完成。
