白马校区建设工程现场进度2026年第30周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:朱兴洲、周颖、秦天堂 点击次数:次 日期:2026-07-28

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

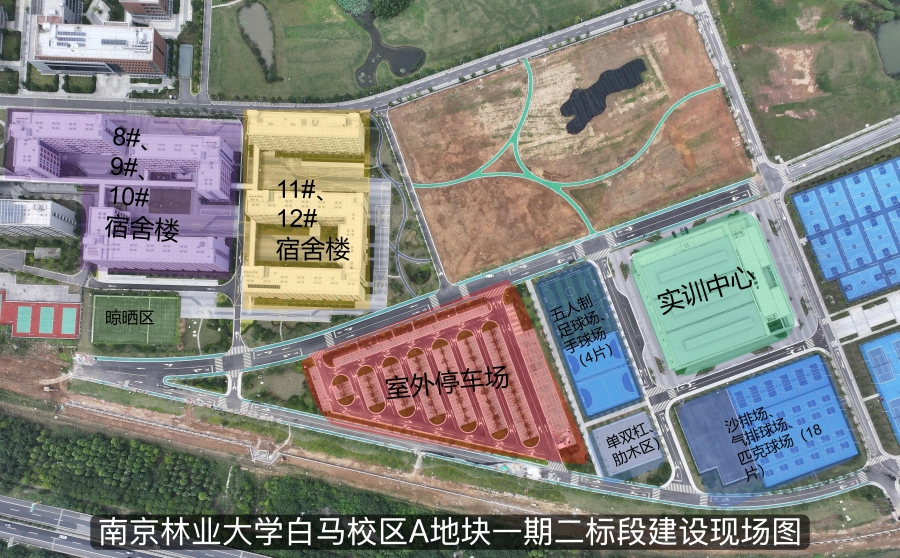

一期二标段进展情况:

本周现场施工人数为26人。

1.新增绿化及围墙施工:围墙正在进行栏杆安装收尾及加固。

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:

本周现场施工人数为285人。

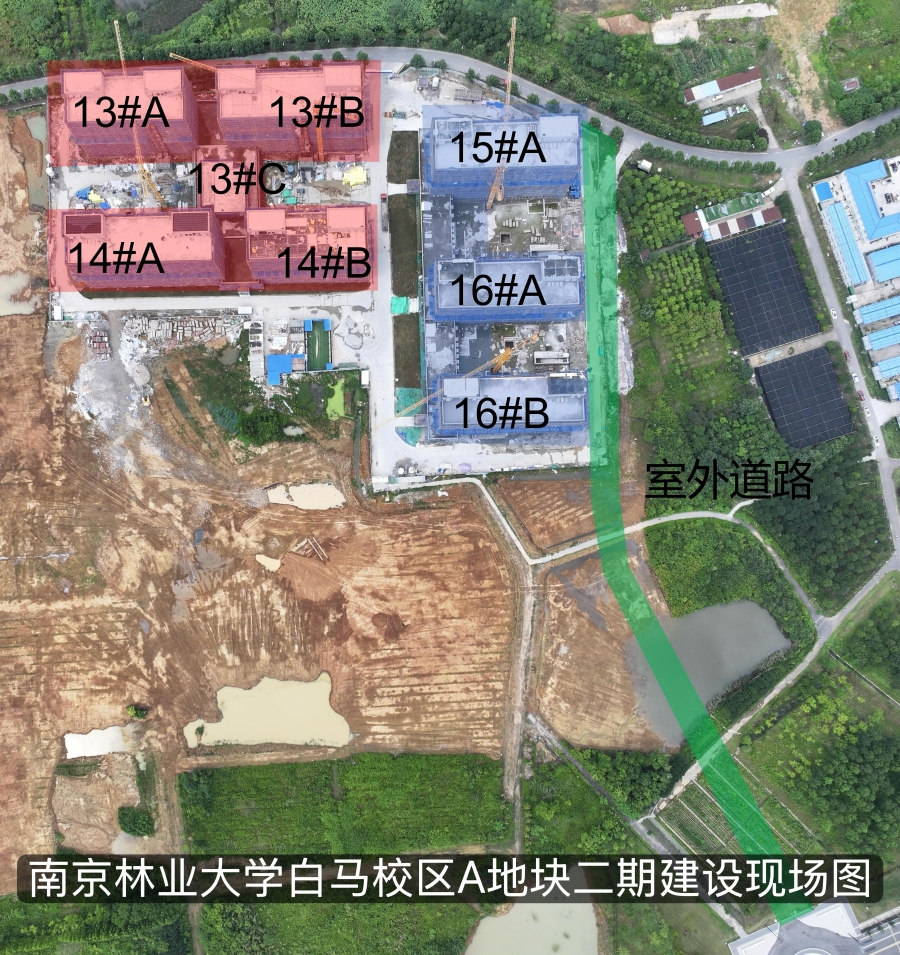

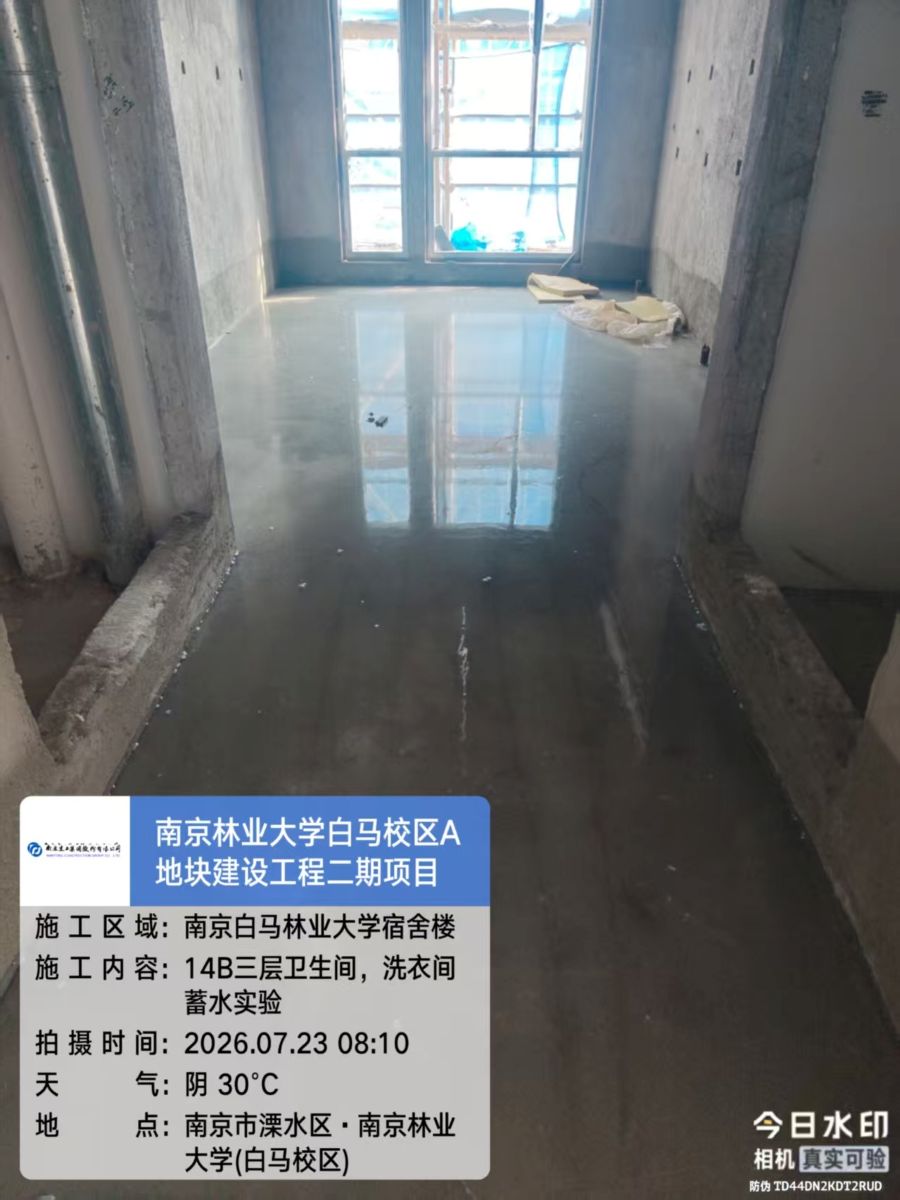

1.1314号宿舍楼:外墙保温挂网抹灰施工完成75%78层宿舍地砖铺贴完成;不锈钢冷热水管阀门安装完成50%,走廊喷淋管安装完成,桥架安装完成70%

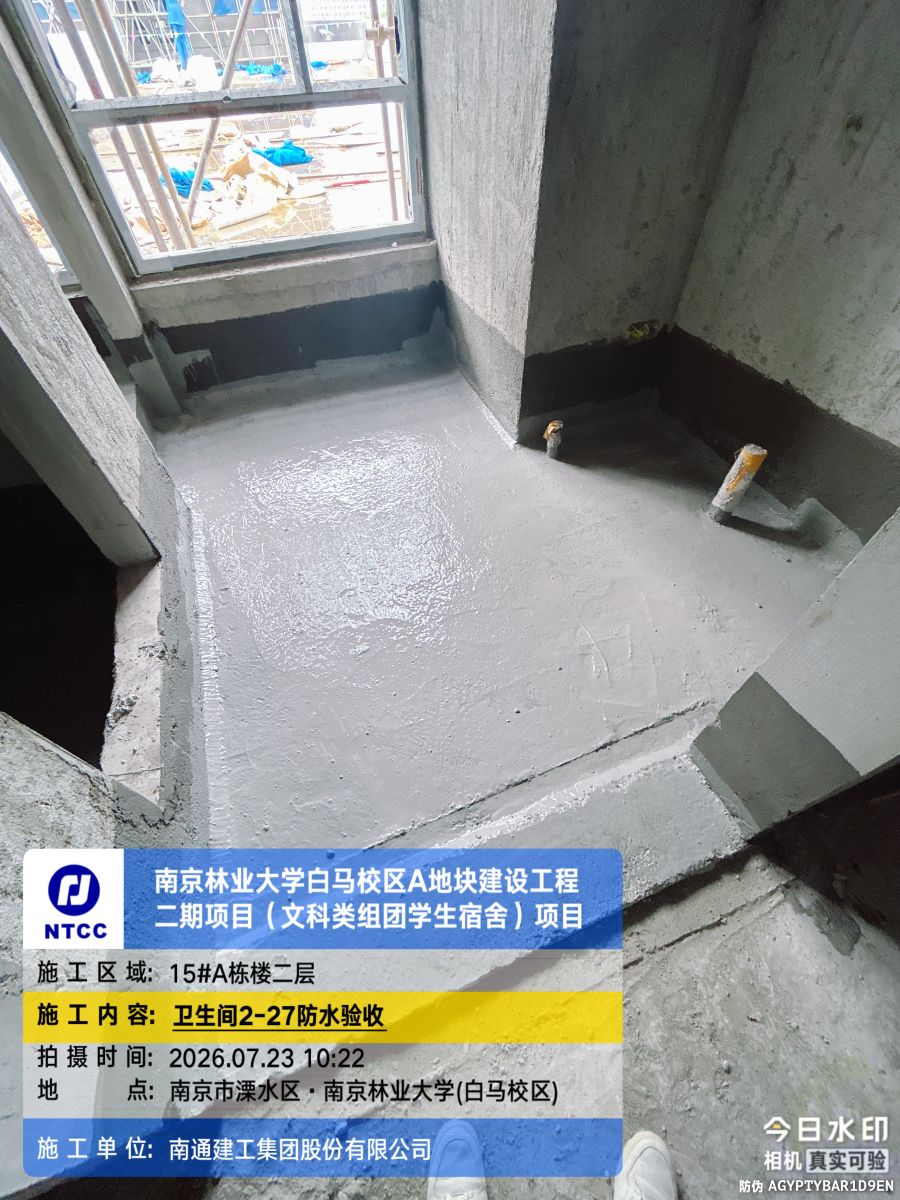

2.1516号宿舍楼:外墙挂网抹灰完成;屋面防水卷材施工完成80%;外架拆除完成15%16#B36层卫生间蹲便器安装完成。

C地块建设工程

南京林业大学白马校区C地块一期建设工程全力推进。

1.C地块一期方案设计已完成,批前公示已结束。设计类组团学生宿舍初步设计和概算已获批,地勘作业已完成,宿舍施工图设计已完成内审,文勘已完成验收,土地划拨工作已启动,勘察图审已完成;教学楼、食堂及后勤附属用房可行性研究报告已上报,设计服务评标工作已完成。
