白马校区建设工程现场进度2026年第31周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:朱兴洲、周颖、秦天堂 点击次数:次 日期:2026-08-04

A地块一期二标段建设工程

南京林业大学白马校区A地块一期二标段建设工程全力推进。

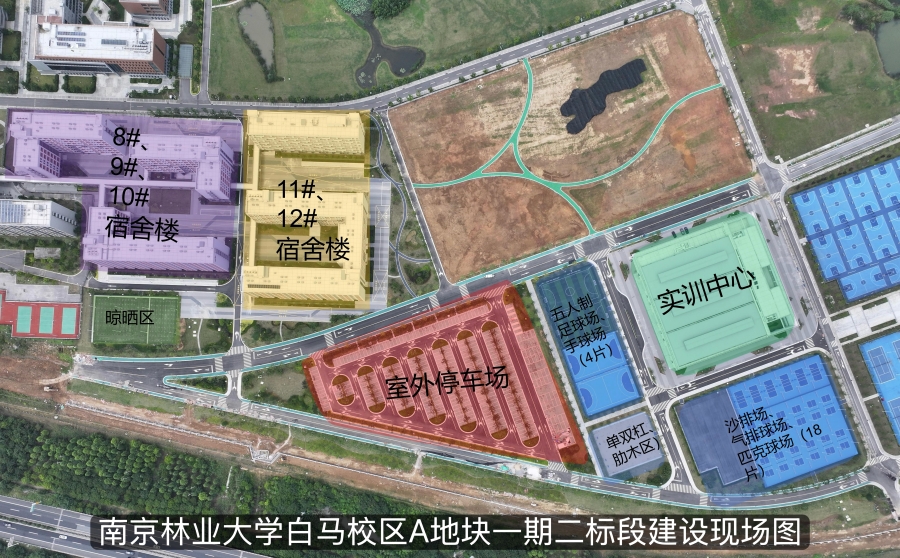

一期二标段进展情况:

本周现场施工人数为12人。

1.新增绿化及围墙施工:正式围墙全部完成。

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:

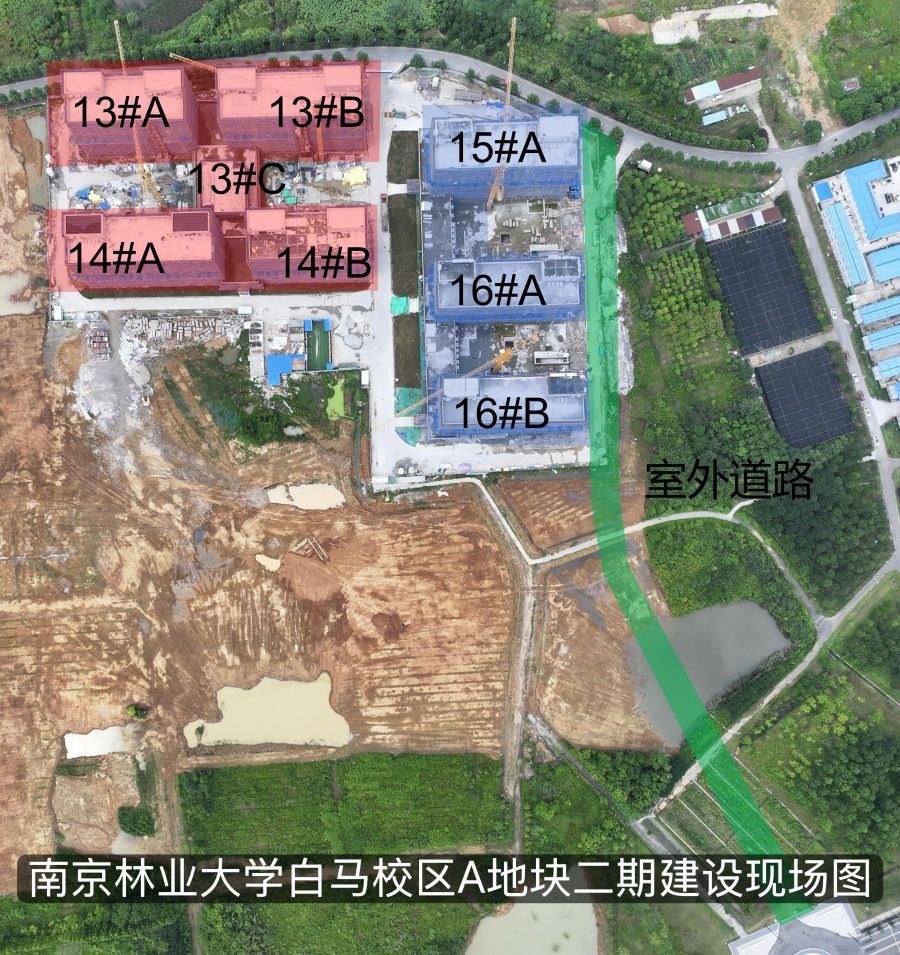

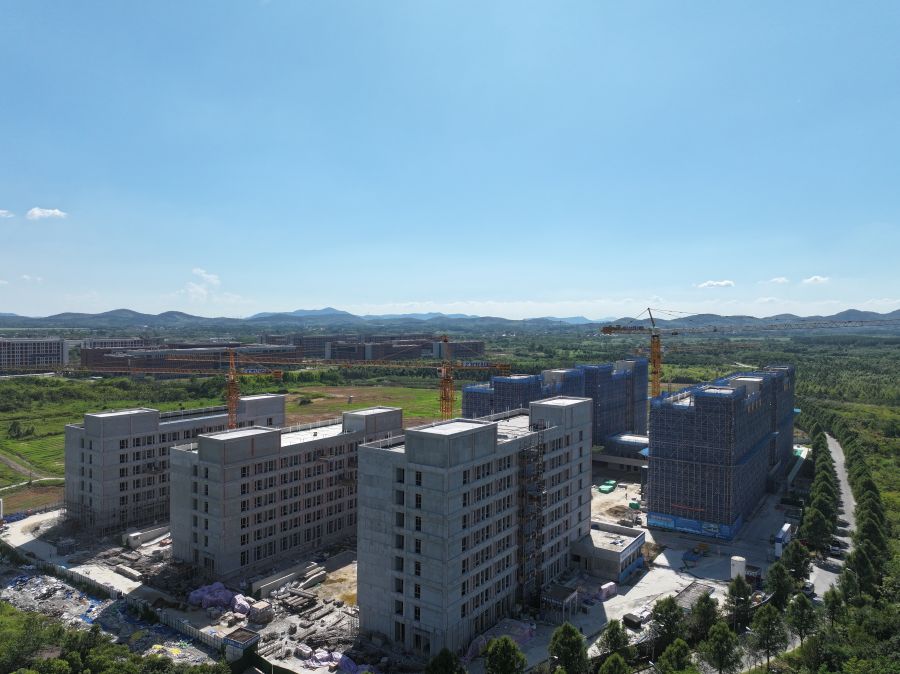

本周现场施工人数为285人。

1.1314号宿舍楼:外墙保温挂网抹灰施工完成85%56层瓷砖铺贴完成30%;宿舍窗框安装完成90%;不锈钢冷热水管阀门安装完成70%,桥架安装完成80%

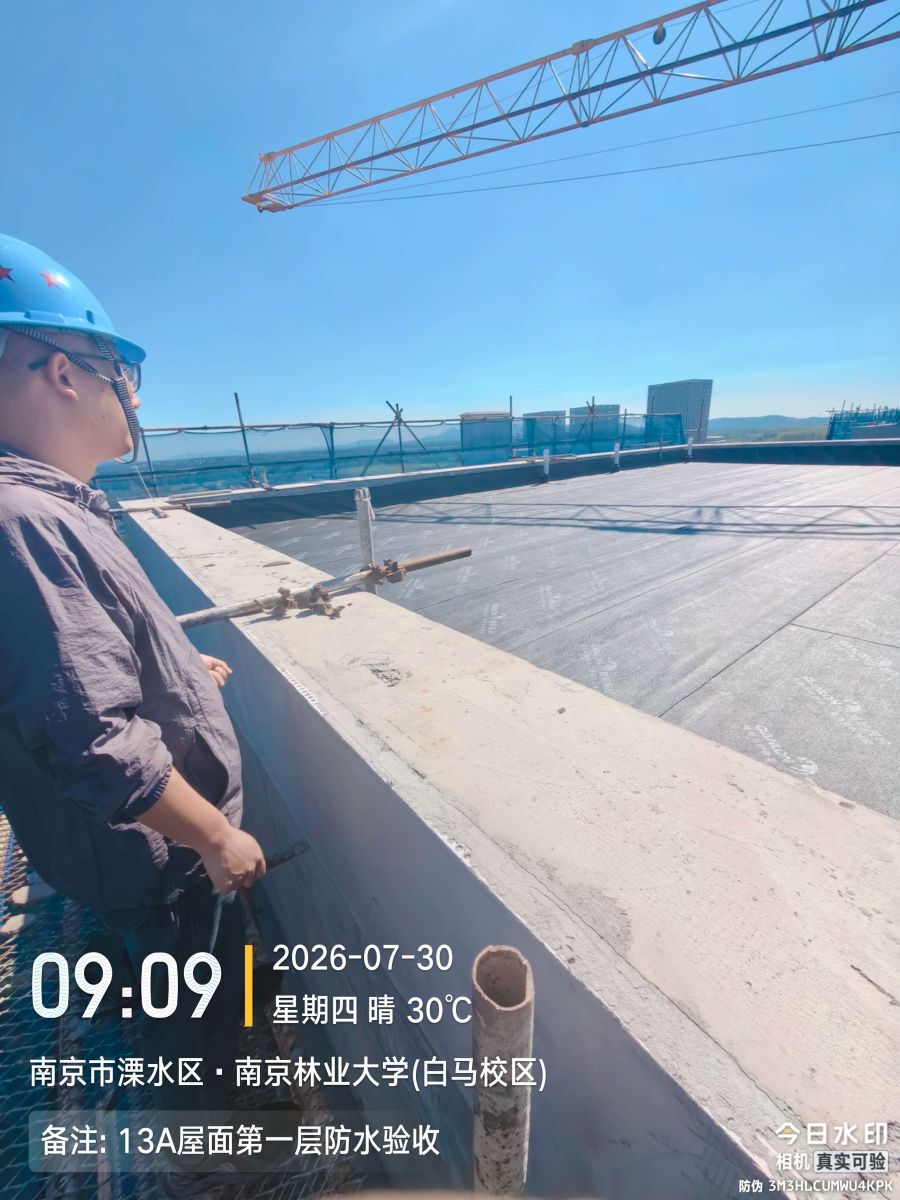

2.1516号宿舍楼:屋面防水卷材施工完成;外架拆除全部完成;保温地坪铺贴完成80%;宿舍窗框安装全部完成。

C地块建设工程

南京林业大学白马校区C地块一期建设工程全力推进。

1.C 地块一期方案设计已完成,批前公示已结束。设计类组团学生宿舍初步设计和概算已获批、勘察图审已完成、试桩作业已完成、施工图内审已完成、文勘验收已完成、土地划拨工作已启动;教学楼、食堂、后勤附属用房及校园配套工程可行性研究报告已上报省发改委、初步设计已启动。
