A地块二期建设工程
南京林业大学白马校区A地块二期建设工程全力推进

二期进展情况:

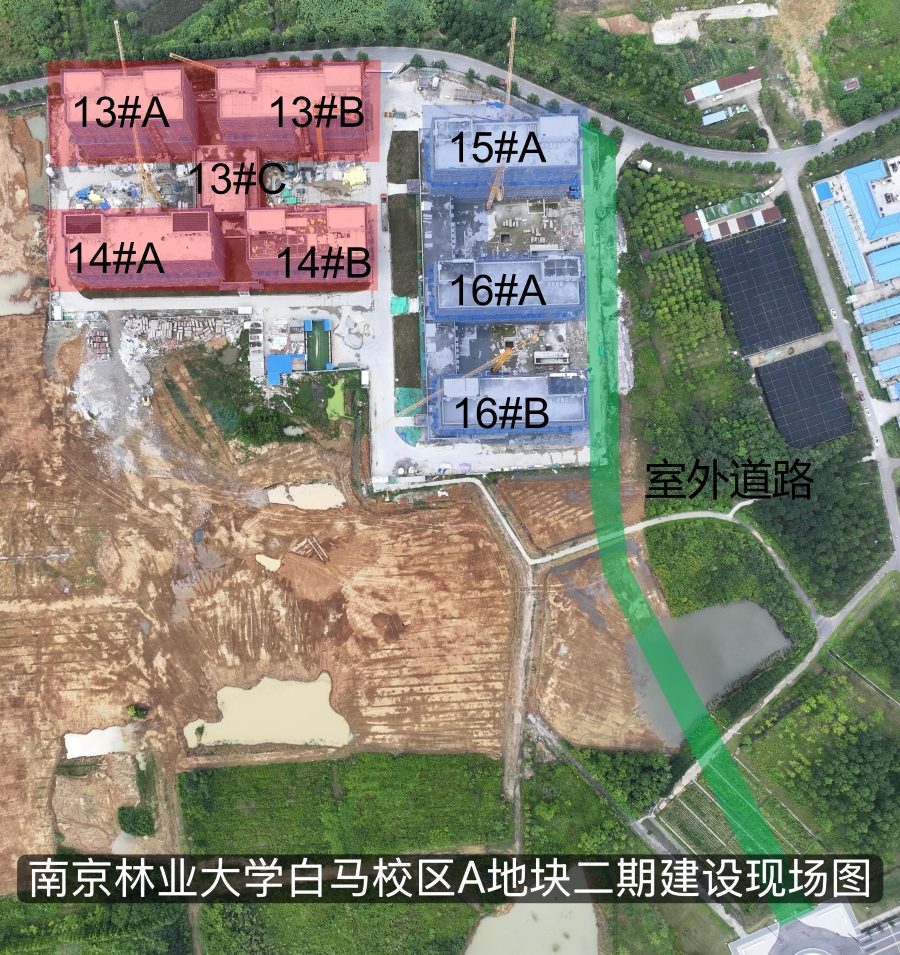

本周现场施工人数为276 人。

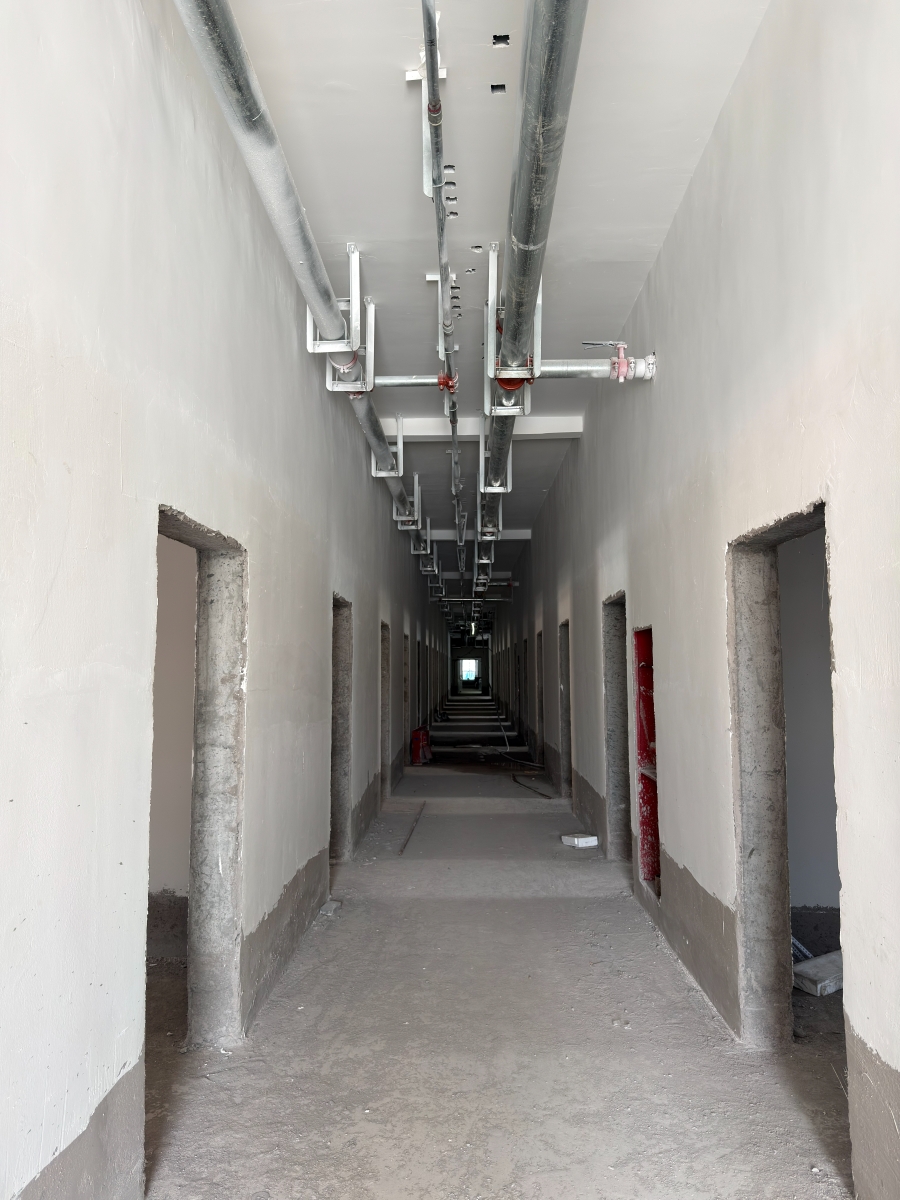

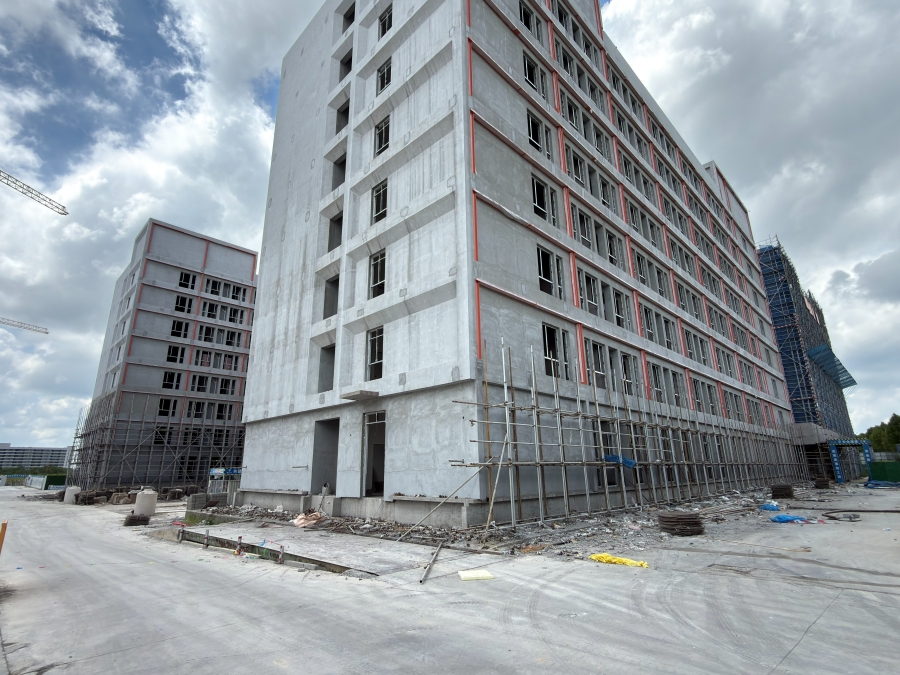

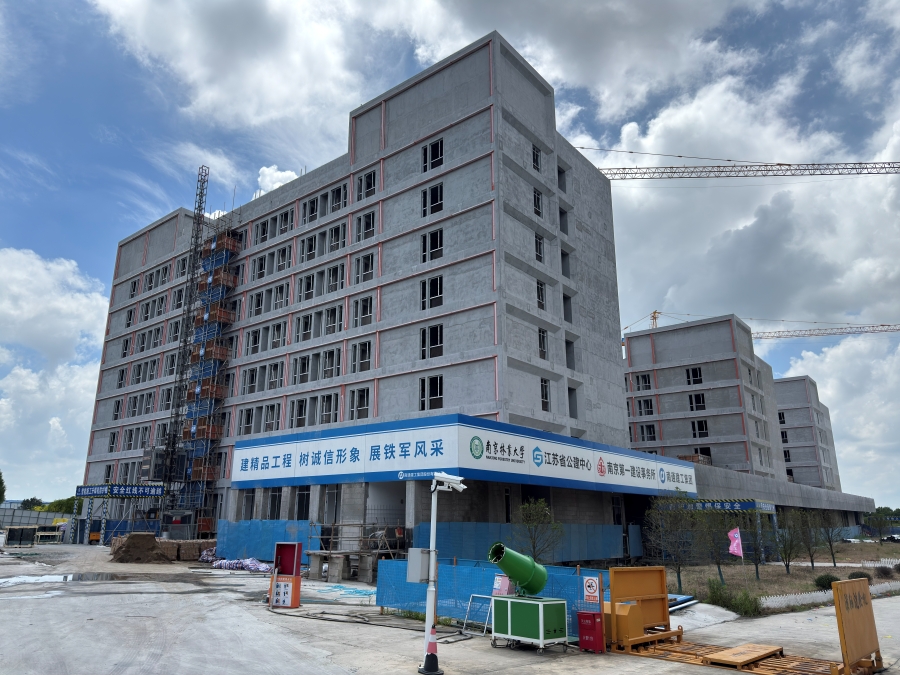

1.13、14号宿舍楼:外墙保温挂网抹灰施工完成95%;5至6层瓷砖铺贴完成 75%;不锈钢冷热水管阀门安装完成 90%,屋顶防雷安装完成 80%。

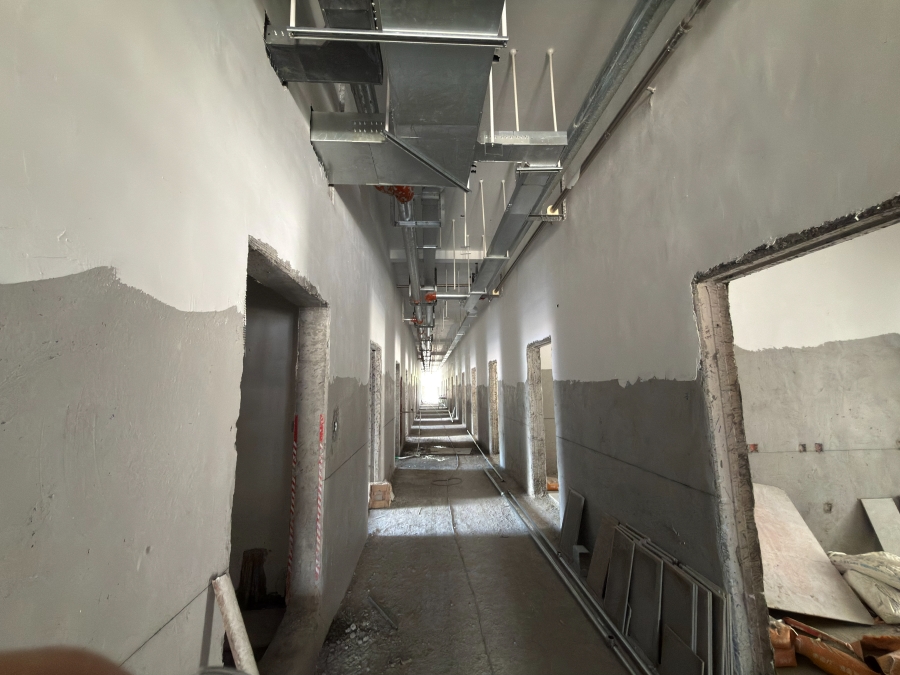

2.15、16号宿舍楼:保温地坪铺贴完成;1层瓷砖铺贴完成45%;2 层瓷砖铺贴完成 5%; 4至5层地砖铺贴完成 25%;15#A楼桥架安装完成;一层裙房桥架及支架安装完成50%。


C地块建设工程
南京林业大学白马校区C地块一期建设工程全力推进。
1.C 地块一期方案设计已完成,批前公示已结束。设计类组团学生宿舍初步设计和概算已获批、勘察图审已完成、试桩作业已完成、施工图内审已完成、文勘验收已完成、土地划拨工作已完成;教学楼、食堂、后勤附属用房及校园配套工程可行性研究报告已上报省发改委、初步设计已启动,地勘已进场。
