白马校区建设工程现场进度2026年第34周工作周报
通讯员:刘新宇 摄影:刘新宇 审核:朱兴洲、周颖、秦天堂 点击次数:次 日期:2026-08-23

A地块二期建设工程

南京林业大学白马校区A地块二期建设工程全力推进。

二期进展情况:

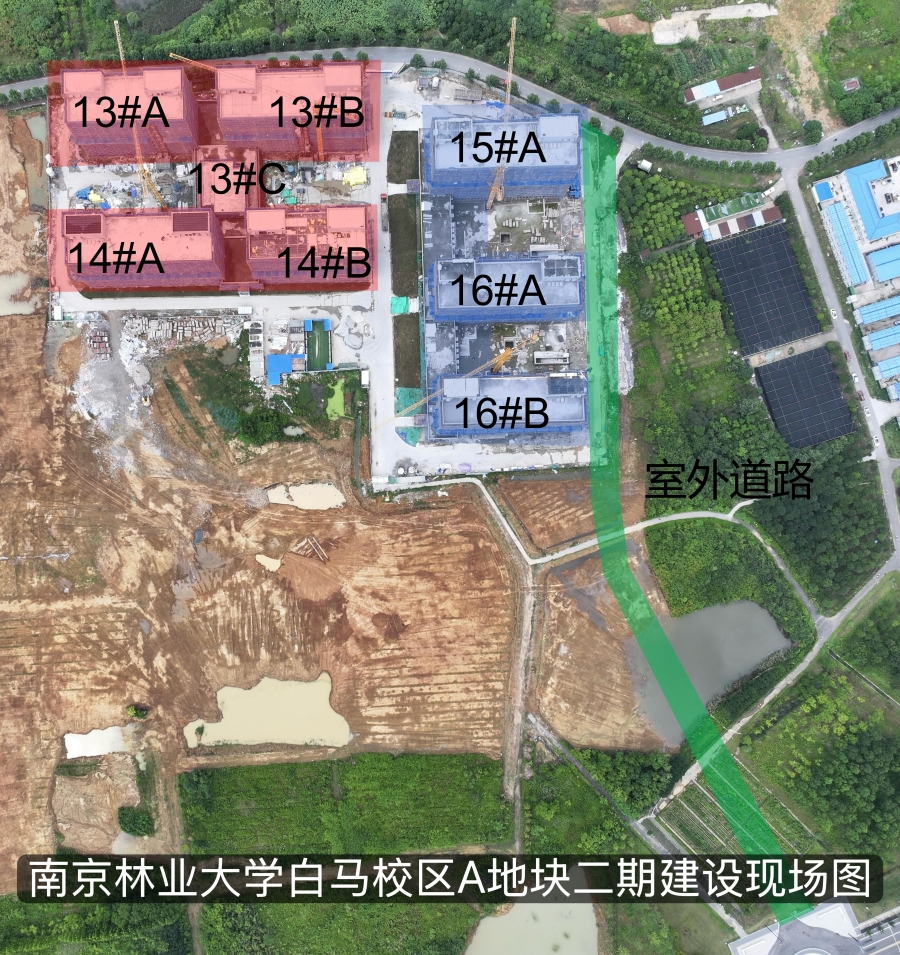

本周现场施工人数为281 人。

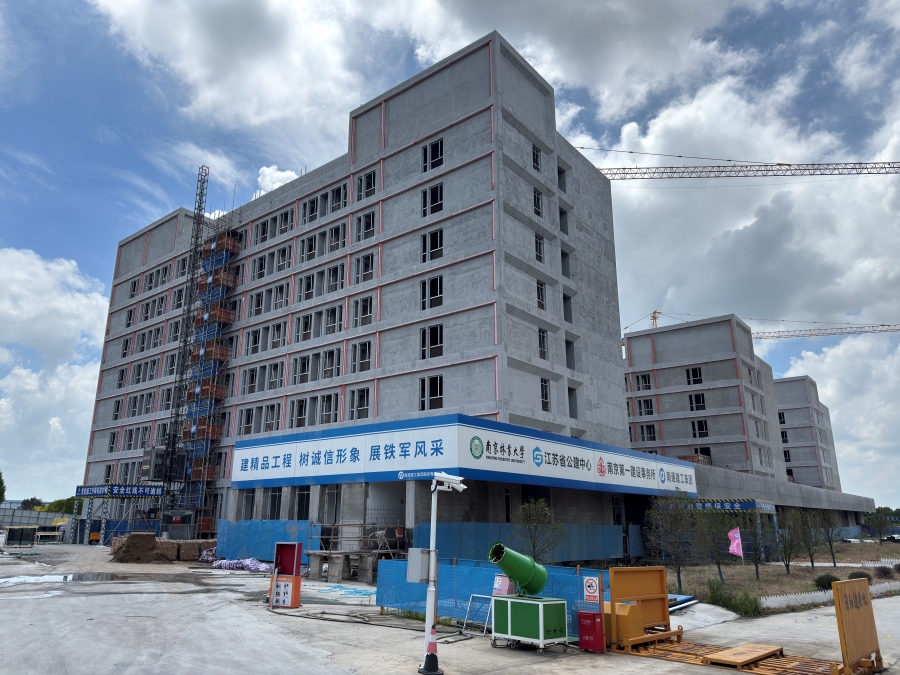

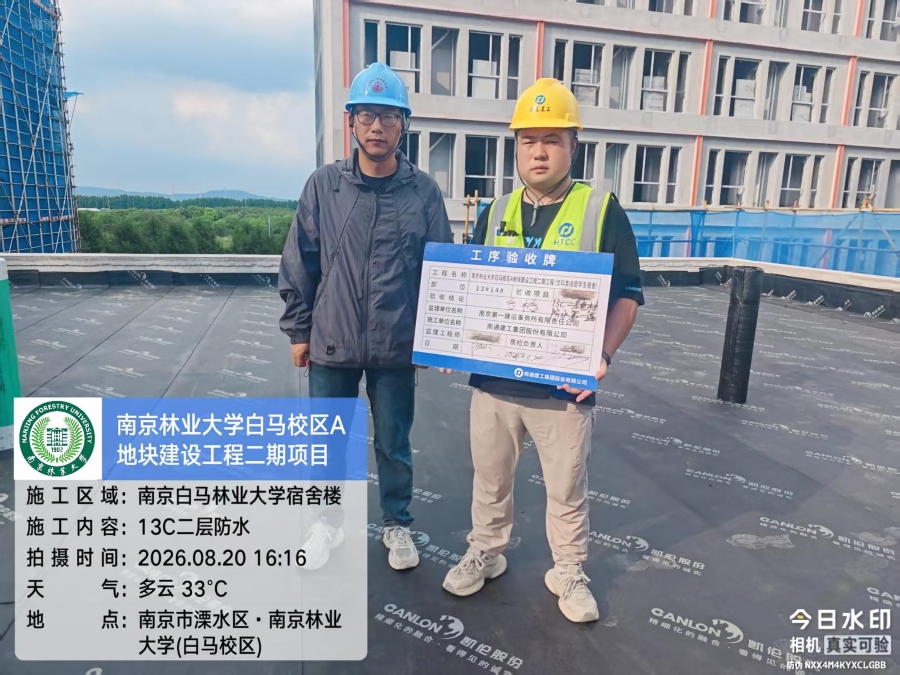

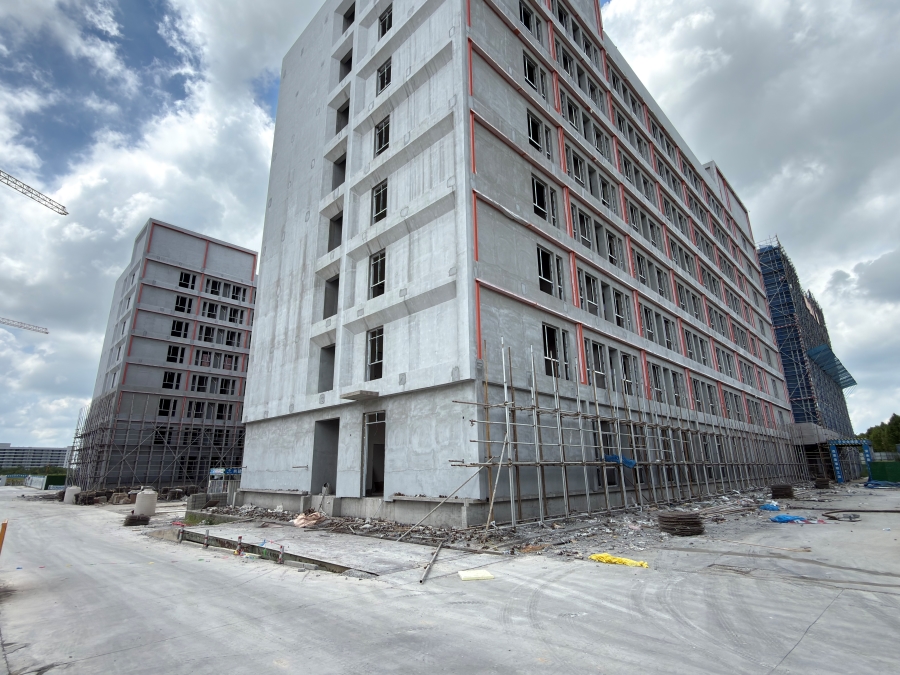

1.1314号宿舍楼:外墙保温挂网抹灰施工完成;56层瓷砖铺贴完成95%;不锈钢冷热水管阀门安装完成95%,屋顶防雷安装完成85%

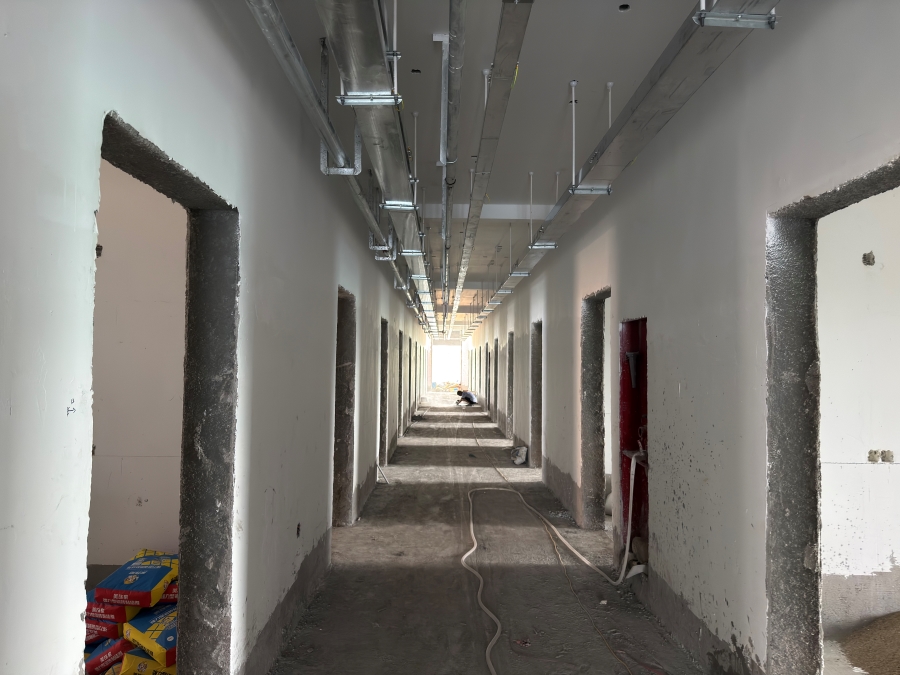

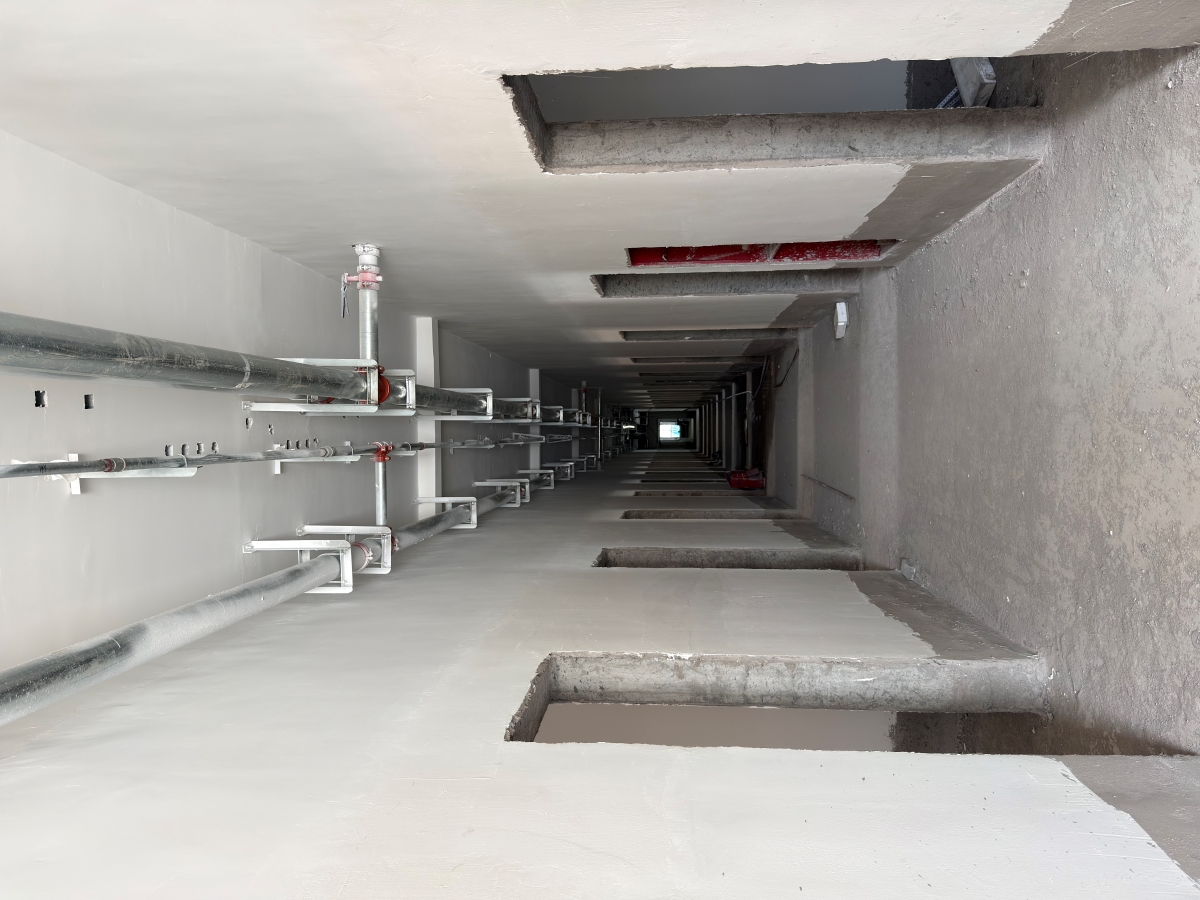

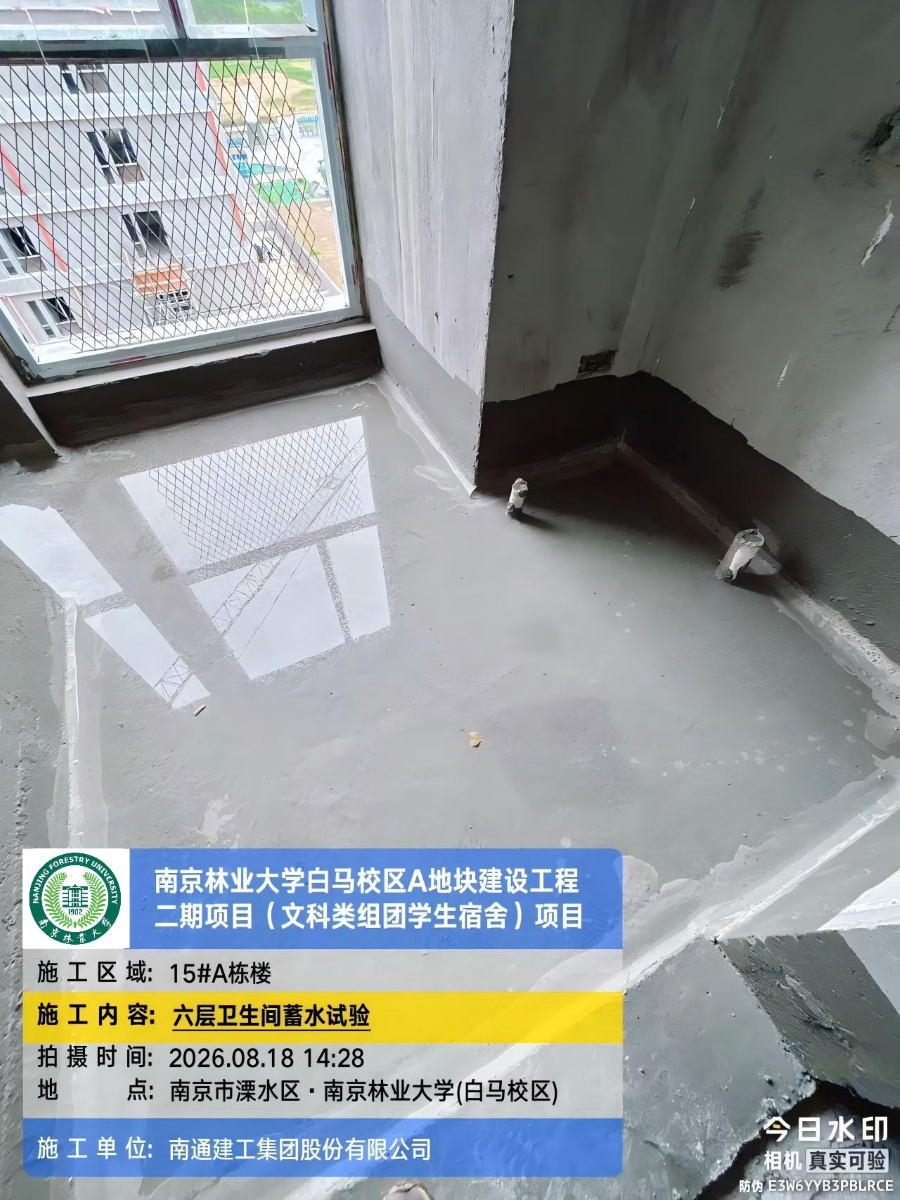

2.1516号宿舍楼:1层瓷砖铺贴完成;2 层瓷砖铺贴完成80% 45层地砖铺贴完成25%;一层裙房桥架及支架安装完成80%;地下室桥架支架安装完成15%

C地块建设工程

南京林业大学白马校区C地块一期建设工程全力推进。

1.C 地块一期方案设计已完成,批前公示已结束。设计类组团学生宿舍初步设计和概算已获批、勘察图审已完成、试桩作业已完成、施工图内审已完成、文勘验收已完成、土地划拨工作已完成;教学楼、食堂、后勤附属用房及校园配套工程可行性研究报告已上报省发改委、初步设计已启动,地勘已进场。
